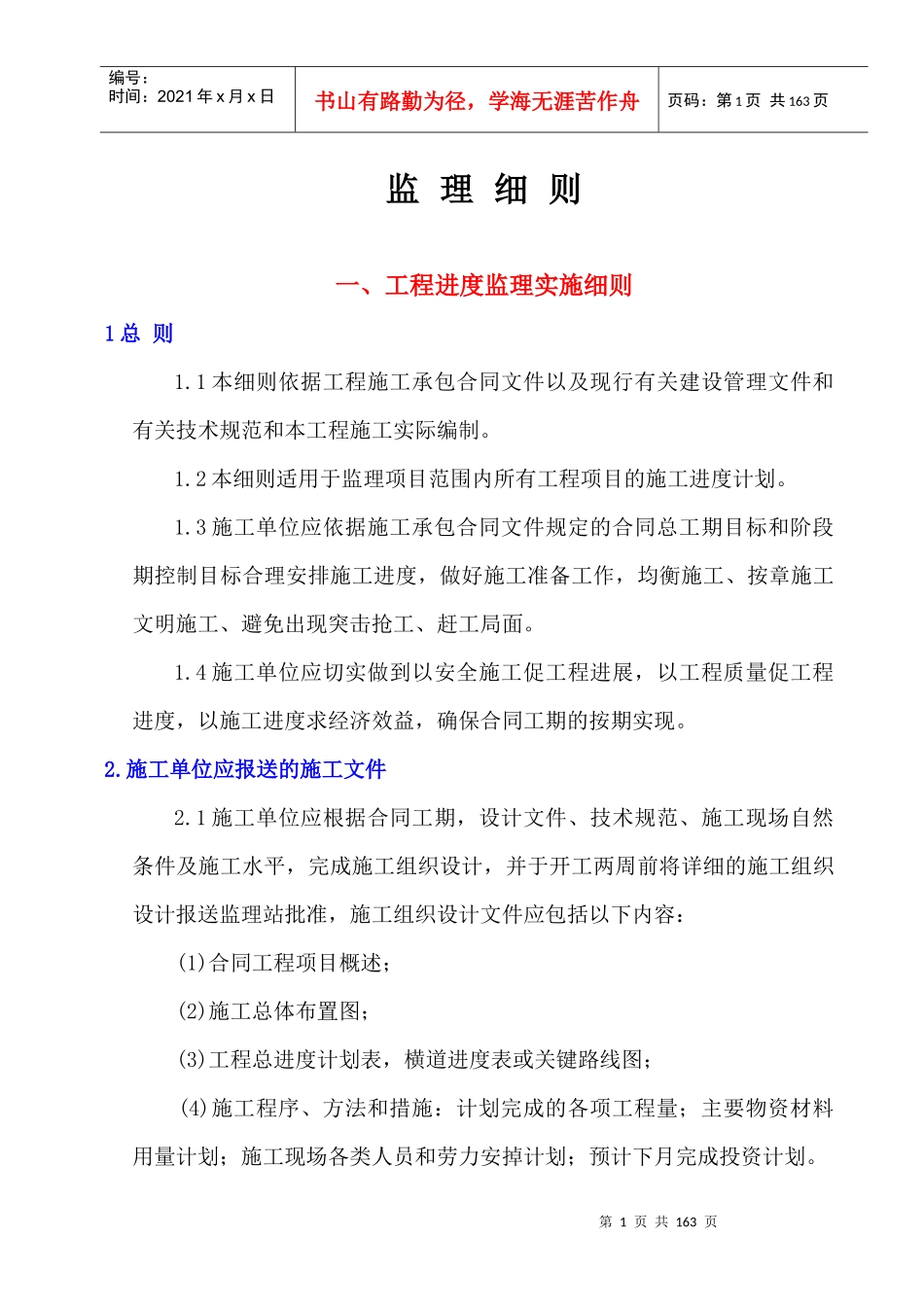

XX水利工程监理实施细则建设单位:监理单位:质量监督单位:2007年月日XX水利工程第1页共163页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共163页监理细则一、工程进度监理实施细则1总则1
1本细则依据工程施工承包合同文件以及现行有关建设管理文件和有关技术规范和本工程施工实际编制
2本细则适用于监理项目范围内所有工程项目的施工进度计划
3施工单位应依据施工承包合同文件规定的合同总工期目标和阶段期控制目标合理安排施工进度,做好施工准备工作,均衡施工、按章施工文明施工、避免出现突击抢工、赶工局面
4施工单位应切实做到以安全施工促工程进展,以工程质量促工程进度,以施工进度求经济效益,确保合同工期的按期实现
施工单位应报送的施工文件2
1施工单位应根据合同工期,设计文件、技术规范、施工现场自然条件及施工水平,完成施工组织设计,并于开工两周前将详细的施工组织设计报送监理站批准,施工组织设计文件应包括以下内容:(1)合同工程项目概述;(2)施工总体布置图;(3)工程总进度计划表,横道进度表或关键路线图;(4)施工程序、方法和措施:计划完成的各项工程量;主要物资材料用量计划;施工现场各类人员和劳力安掉计划;预计下月完成投资计划
第2页共163页第1页共163页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共163页(5)其它需要说明的情况

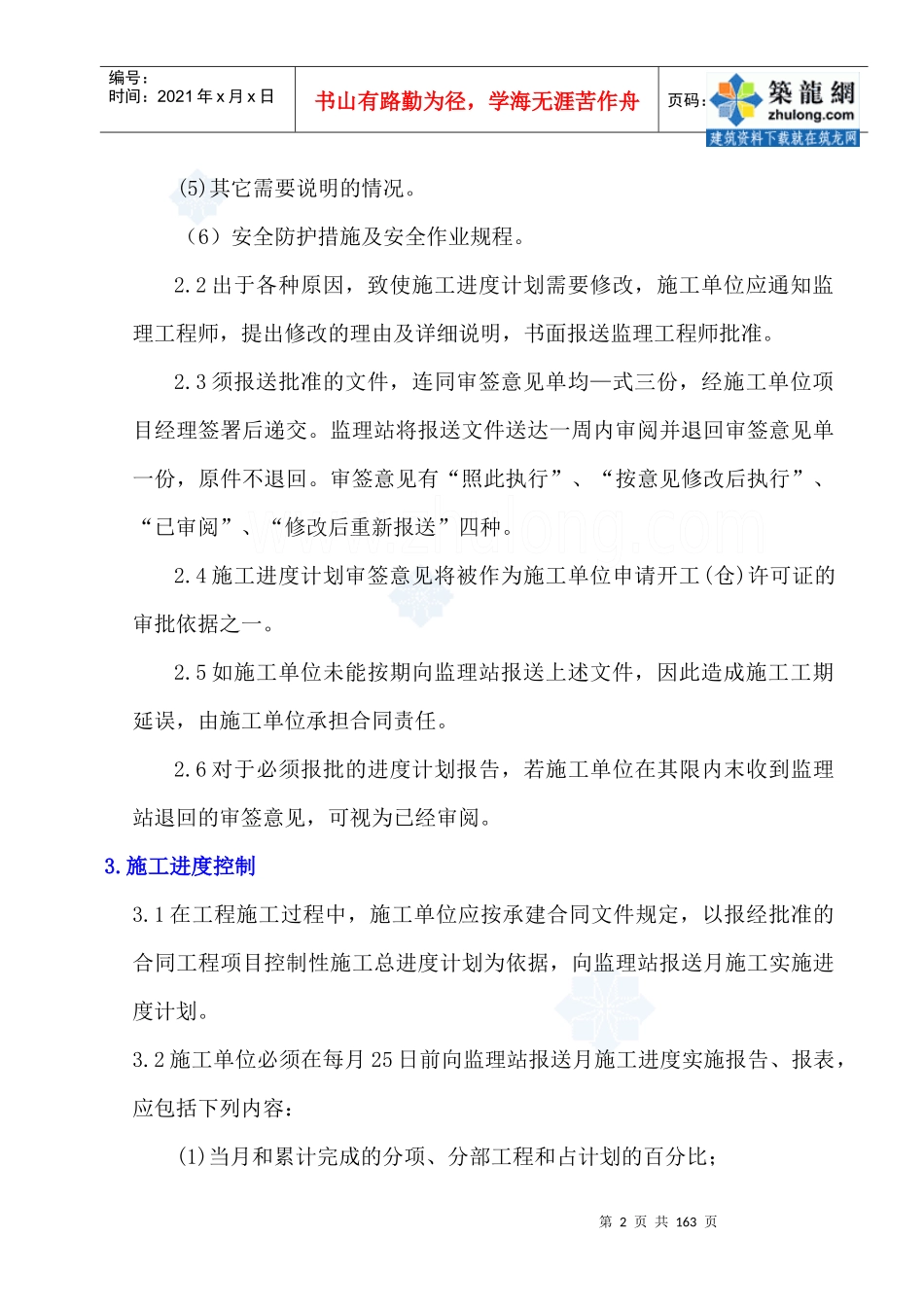

(6)安全防护措施及安全作业规程
2出于各种原因,致使施工进度计划需要修改,施工单位应通知监理工程师,提出修改的理由及详细说明,书面报送监理工程师批准
3须报送批准的文件,连同审签意见单均—式三份,经施工单位项目经理签署后递交
监理站将报送文件送达一周内审阅并退回审签意见单一份,原件不退回
审签意见有“照此执行”、“按意见修改后执行”、“已审阅”、“修改后重新报送”四种
