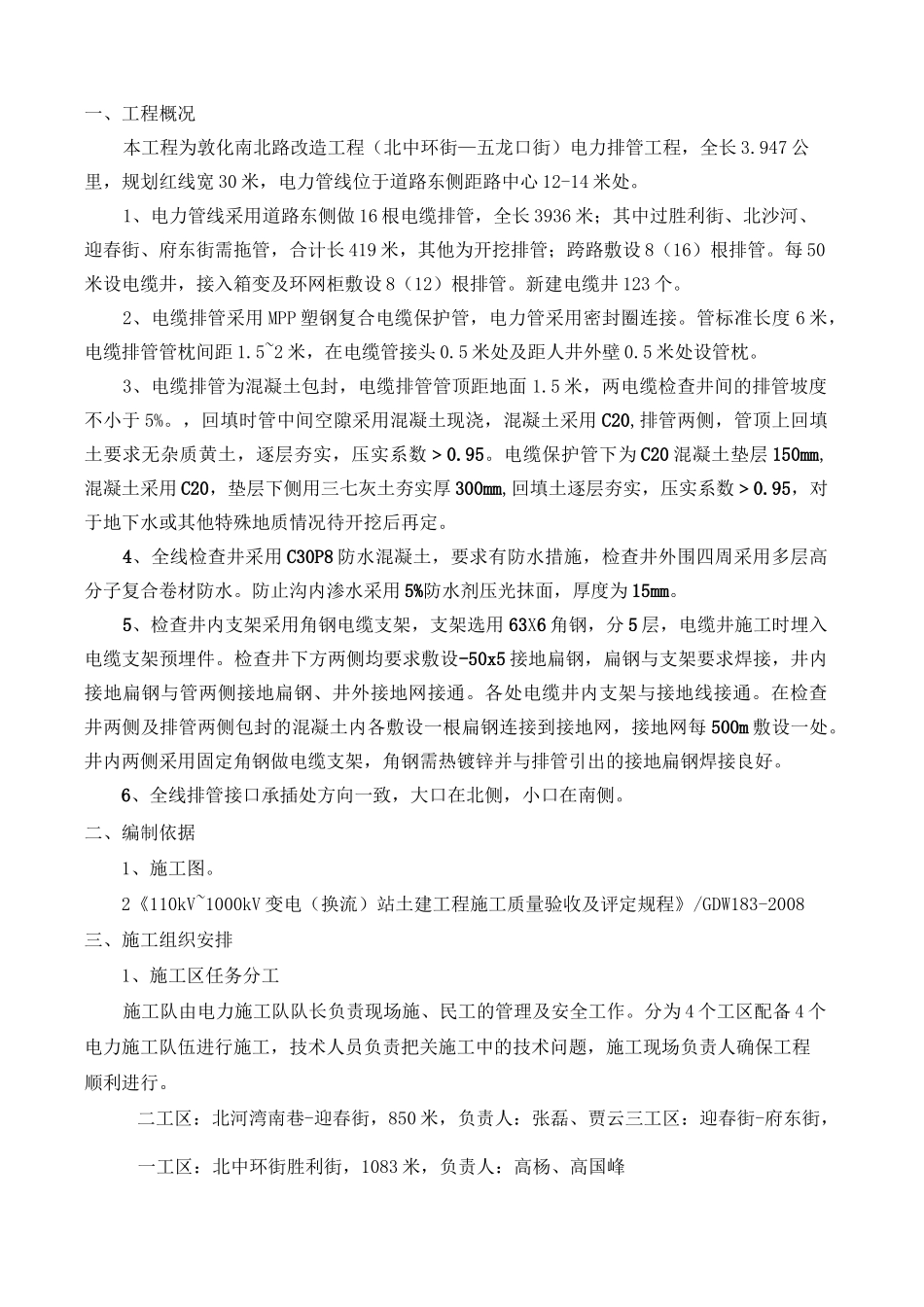

一工区:北中环街胜利街,1083米,负责人:高杨、高国峰一、工程概况本工程为敦化南北路改造工程(北中环街—五龙口街)电力排管工程,全长3
947公里,规划红线宽30米,电力管线位于道路东侧距路中心12-14米处
1、电力管线采用道路东侧做16根电缆排管,全长3936米;其中过胜利街、北沙河、迎春街、府东街需拖管,合计长419米,其他为开挖排管;跨路敷设8(16)根排管
每50米设电缆井,接入箱变及环网柜敷设8(12)根排管
新建电缆井123个
2、电缆排管采用MPP塑钢复合电缆保护管,电力管采用密封圈连接
管标准长度6米,电缆排管管枕间距1
5~2米,在电缆管接头0
5米处及距人井外壁0
5米处设管枕
3、电缆排管为混凝土包封,电缆排管管顶距地面1
5米,两电缆检查井间的排管坡度不小于5%
,回填时管中间空隙采用混凝土现浇,混凝土采用C20,排管两侧,管顶上回填土要求无杂质黄土,逐层夯实,压实系数>0
电缆保护管下为C20混凝土垫层150mm,混凝土采用C20,垫层下侧用三七灰土夯实厚300mm,回填土逐层夯实,压实系数>0
95,对于地下水或其他特殊地质情况待开挖后再定
4、全线检查井采用C30P8防水混凝土,要求有防水措施,检查井外围四周采用多层高分子复合卷材防水
防止沟内渗水采用5%防水剂压光抹面,厚度为15mm
5、检查井内支架采用角钢电缆支架,支架选用63X6角钢,分5层,电缆井施工时埋入电缆支架预埋件
检查井下方两侧均要求敷设-50x5接地扁钢,扁钢与支架要求焊接,井内接地扁钢与管两侧接地扁钢、井外接地网接通
各处电缆井内支架与接地线接通
在检查井两侧及排管两侧包封的混凝土内各敷设一根扁钢连接到接地网,接地网每500m敷设一处
井内两侧采用固定角钢做电缆支架,角钢需热镀锌并与排管引出的接地扁钢焊接良好
6、全线排管接口承插处方向一致,大口在北侧,小口在南侧
