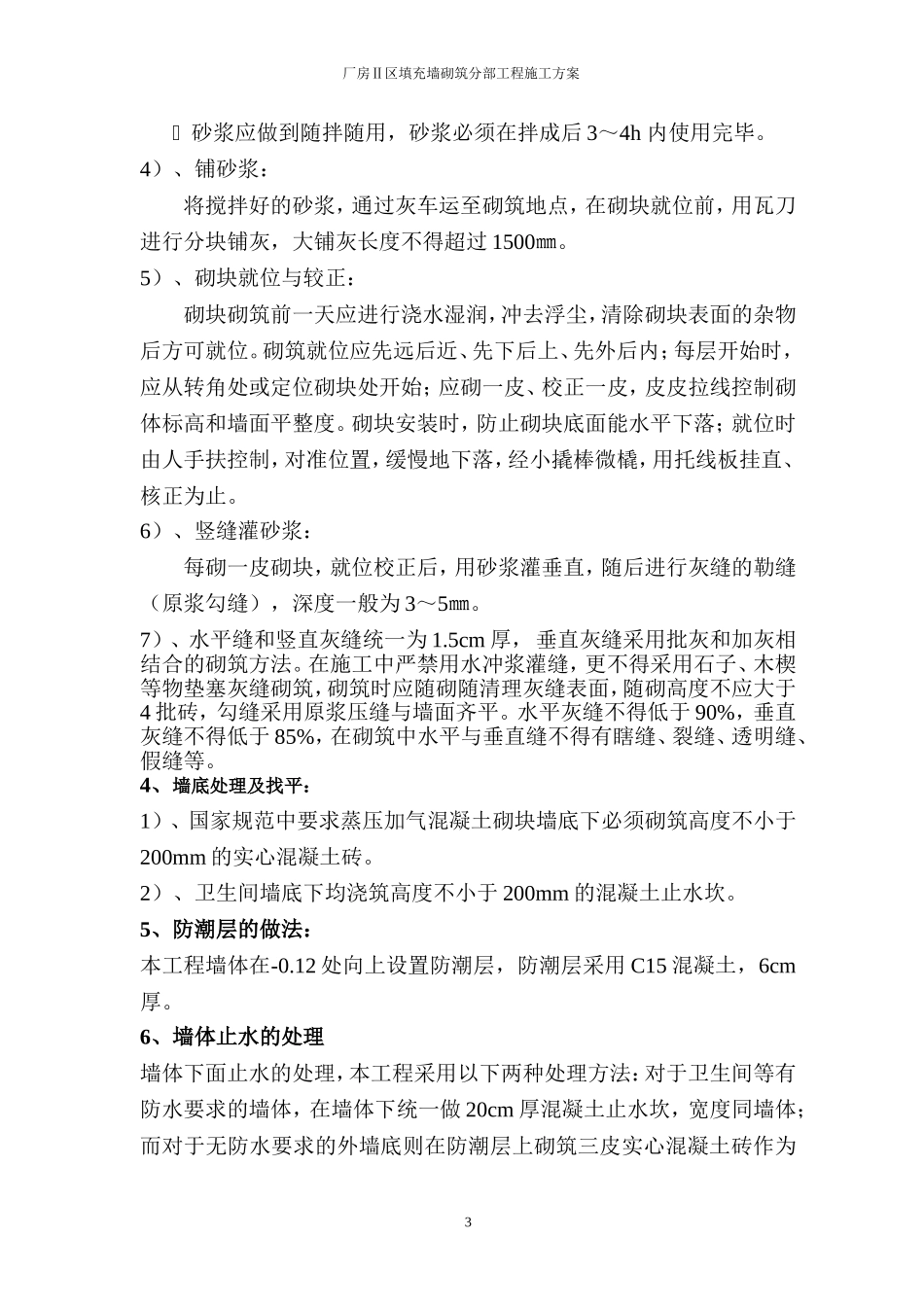

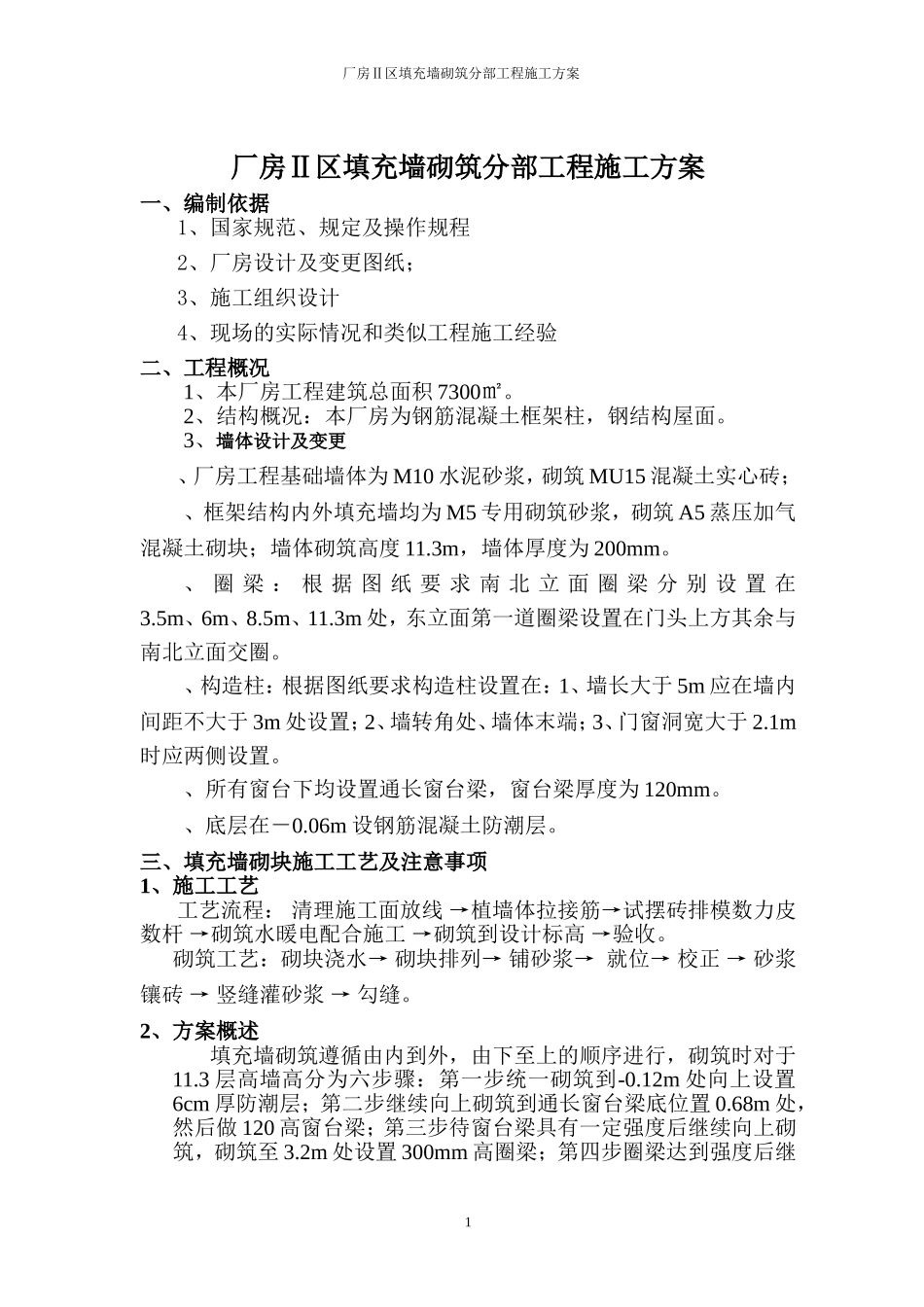

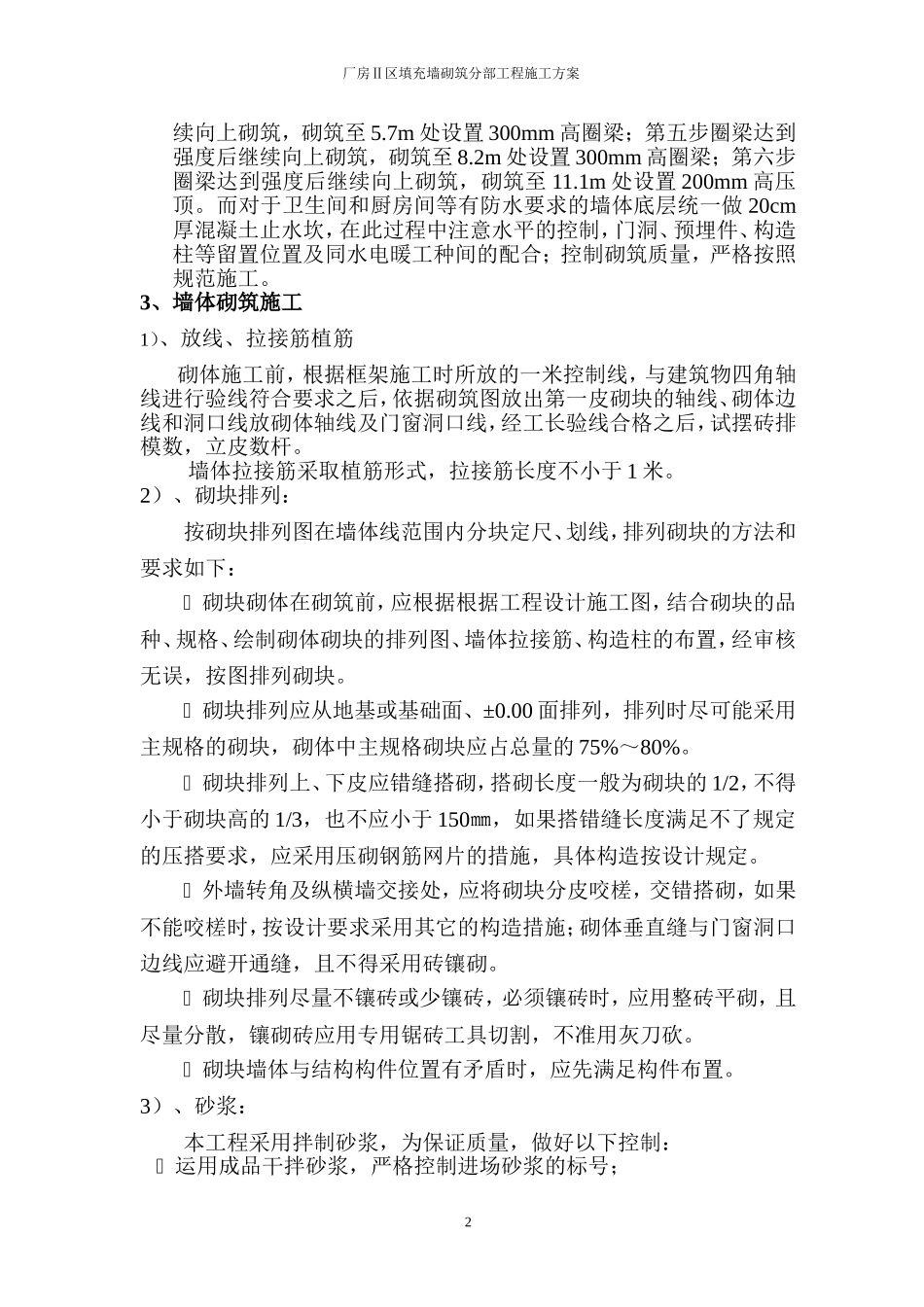

厂房Ⅱ区填充墙砌筑分部工程施工方案厂房Ⅱ区填充墙砌筑分部工程施工方案一、编制依据1、国家规范、规定及操作规程2、厂房设计及变更图纸;3、施工组织设计4、现场的实际情况和类似工程施工经验二、工程概况1、本厂房工程建筑总面积7300㎡
2、结构概况:本厂房为钢筋混凝土框架柱,钢结构屋面
3、墙体设计及变更、厂房工程基础墙体为M10水泥砂浆,砌筑MU15混凝土实心砖;、框架结构内外填充墙均为M5专用砌筑砂浆,砌筑A5蒸压加气混凝土砌块;墙体砌筑高度11
3m,墙体厚度为200mm
、圈梁:根据图纸要求南北立面圈梁分别设置在3
5m、6m、8
3m处,东立面第一道圈梁设置在门头上方其余与南北立面交圈
、构造柱:根据图纸要求构造柱设置在:1、墙长大于5m应在墙内间距不大于3m处设置;2、墙转角处、墙体末端;3、门窗洞宽大于2
1m时应两侧设置
、所有窗台下均设置通长窗台梁,窗台梁厚度为120mm
、底层在-0
06m设钢筋混凝土防潮层
三、填充墙砌块施工工艺及注意事项1、施工工艺工艺流程:清理施工面放线→植墙体拉接筋→试摆砖排模数力皮数杆→砌筑水暖电配合施工→砌筑到设计标高→验收
砌筑工艺:砌块浇水→砌块排列→铺砂浆→就位→校正→砂浆镶砖→竖缝灌砂浆→勾缝
2、方案概述填充墙砌筑遵循由内到外,由下至上的顺序进行,砌筑时对于11
3层高墙高分为六步骤:第一步统一砌筑到-0
12m处向上设置6cm厚防潮层;第二步继续向上砌筑到通长窗台梁底位置0
68m处,然后做120高窗台梁;第三步待窗台梁具有一定强度后继续向上砌筑,砌筑至3
2m处设置300mm高圈梁;第四步圈梁达到强度后继1厂房Ⅱ区填充墙砌筑分部工程施工方案续向上砌筑,砌筑至5
7m处设置300mm高圈梁;第五步圈梁达到强度后继续向上砌筑,砌筑至8
2m处设置300mm高圈梁;第六步圈梁达到强度后继续向上砌筑,砌筑至11
