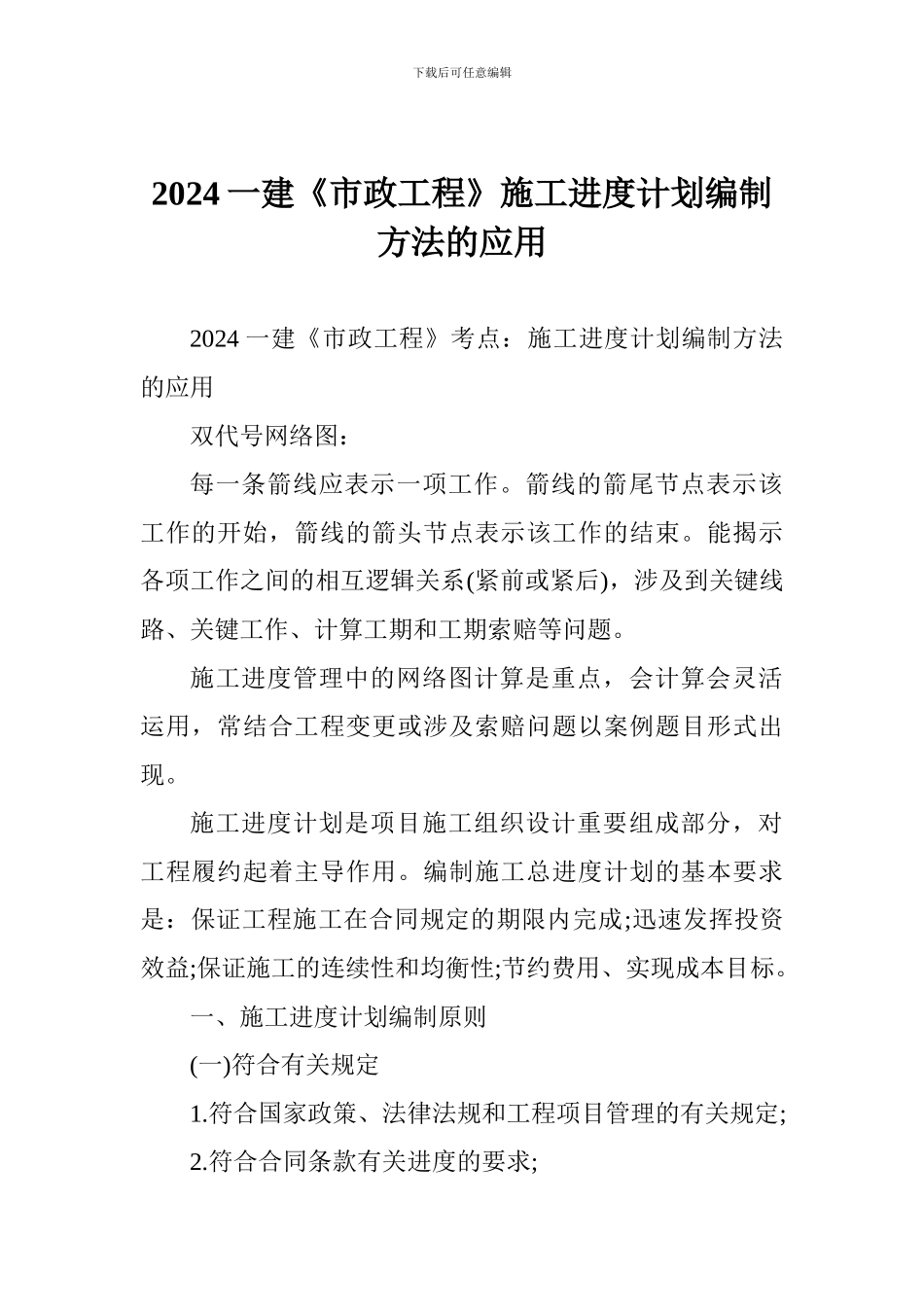

下载后可任意编辑2024一建《市政工程》施工进度计划编制方法的应用2024一建《市政工程》考点:施工进度计划编制方法的应用双代号网络图:每一条箭线应表示一项工作
箭线的箭尾节点表示该工作的开始,箭线的箭头节点表示该工作的结束
能揭示各项工作之间的相互逻辑关系(紧前或紧后),涉及到关键线路、关键工作、计算工期和工期索赔等问题
施工进度管理中的网络图计算是重点,会计算会灵活运用,常结合工程变更或涉及索赔问题以案例题目形式出现
施工进度计划是项目施工组织设计重要组成部分,对工程履约起着主导作用
编制施工总进度计划的基本要求是:保证工程施工在合同规定的期限内完成;迅速发挥投资效益;保证施工的连续性和均衡性;节约费用、实现成本目标
一、施工进度计划编制原则(一)符合有关规定1
符合国家政策、法律法规和工程项目管理的有关规定;2

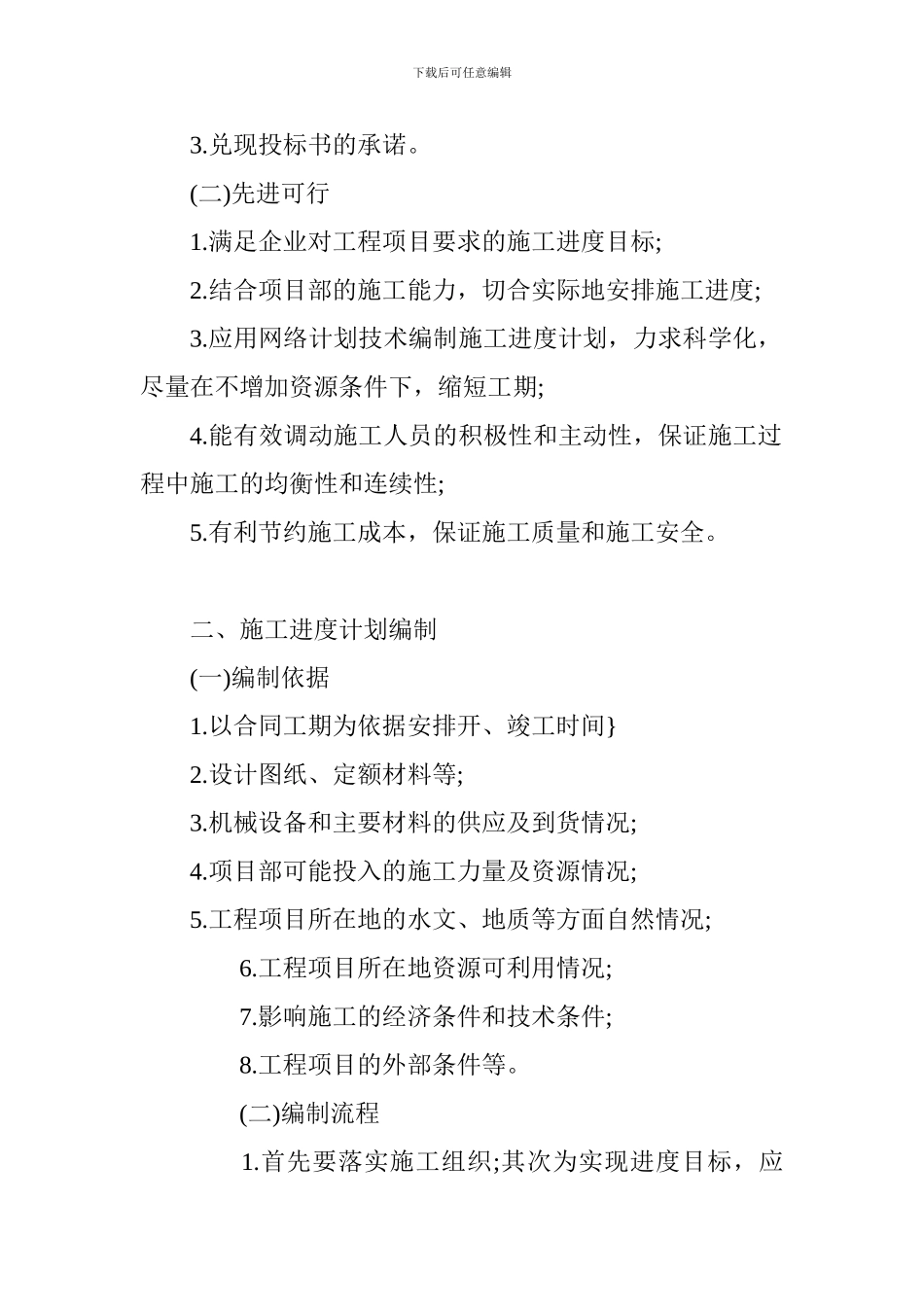

符合合同条款有关进度的要求;下载后可任意编辑3
兑现投标书的承诺
(二)先进可行1
满足企业对工程项目要求的施工进度目标;2
结合项目部的施工能力,切合实际地安排施工进度;3
应用网络计划技术编制施工进度计划,力求科学化,尽量在不增加资源条件下,缩短工期;4
能有效调动施工人员的积极性和主动性,保证施工过程中施工的均衡性和连续性;5
有利节约施工成本,保证施工质量和施工安全
二、施工进度计划编制(一)编制依据1
以合同工期为依据安排开、竣工时间}2
设计图纸、定额材料等;3
机械设备和主要材料的供应及到货情况;4
项目部可能投入的施工力量及资源情况;5
工程项目所在地的水文、地质等方面自然情况;6
工程项目所在地资源可利用情况;7
影响施工的经济条件和技术条件;8
工程项目的外部条件等
(二)编制流程1

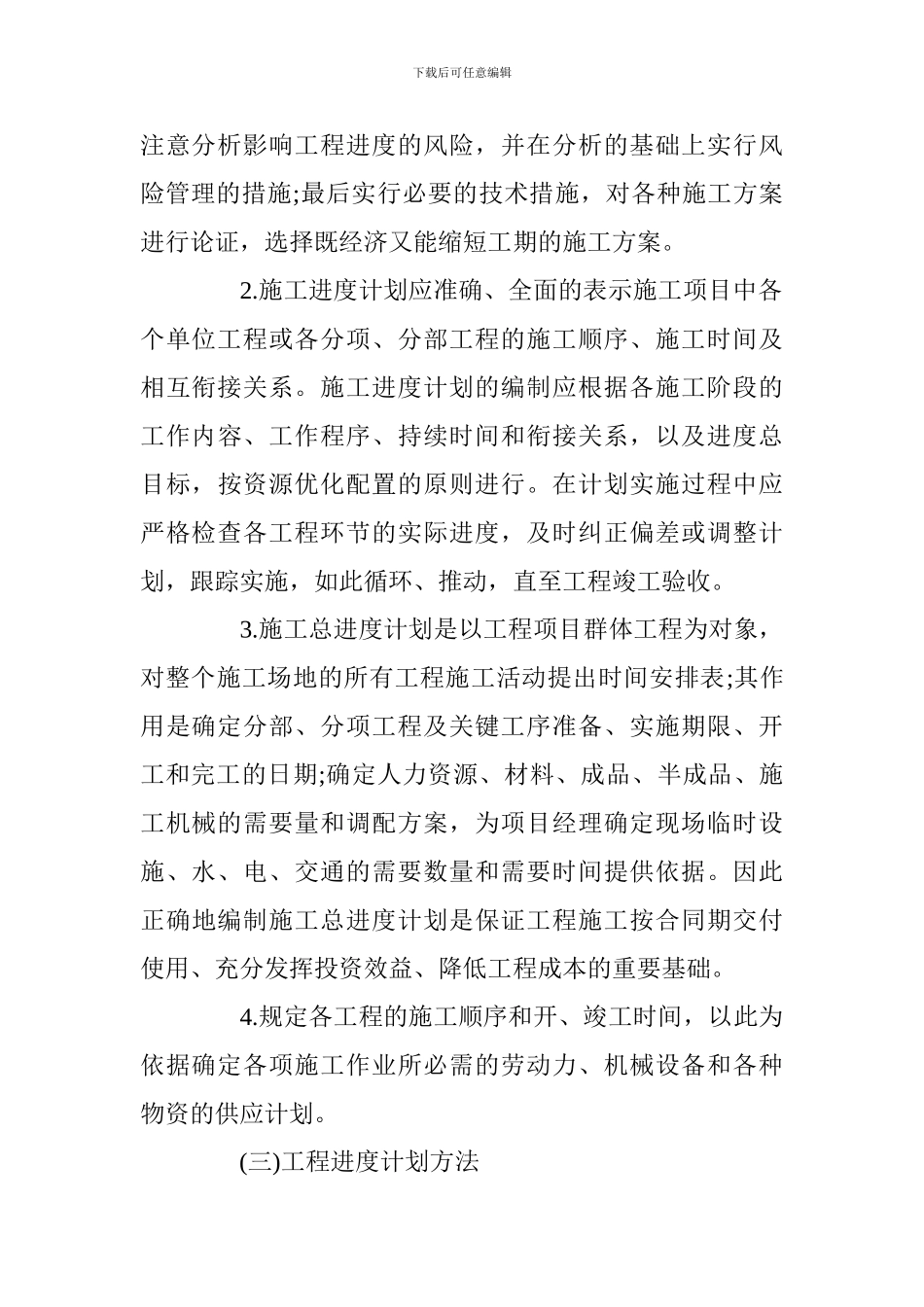

首先要落实施工组织;其次为实现进度目标,应下载后可任意编辑注意分析影响工程进度的风险,并在分析的基础上实行风险管理的措施;最后实行必要的技术措施,对各种施工方
