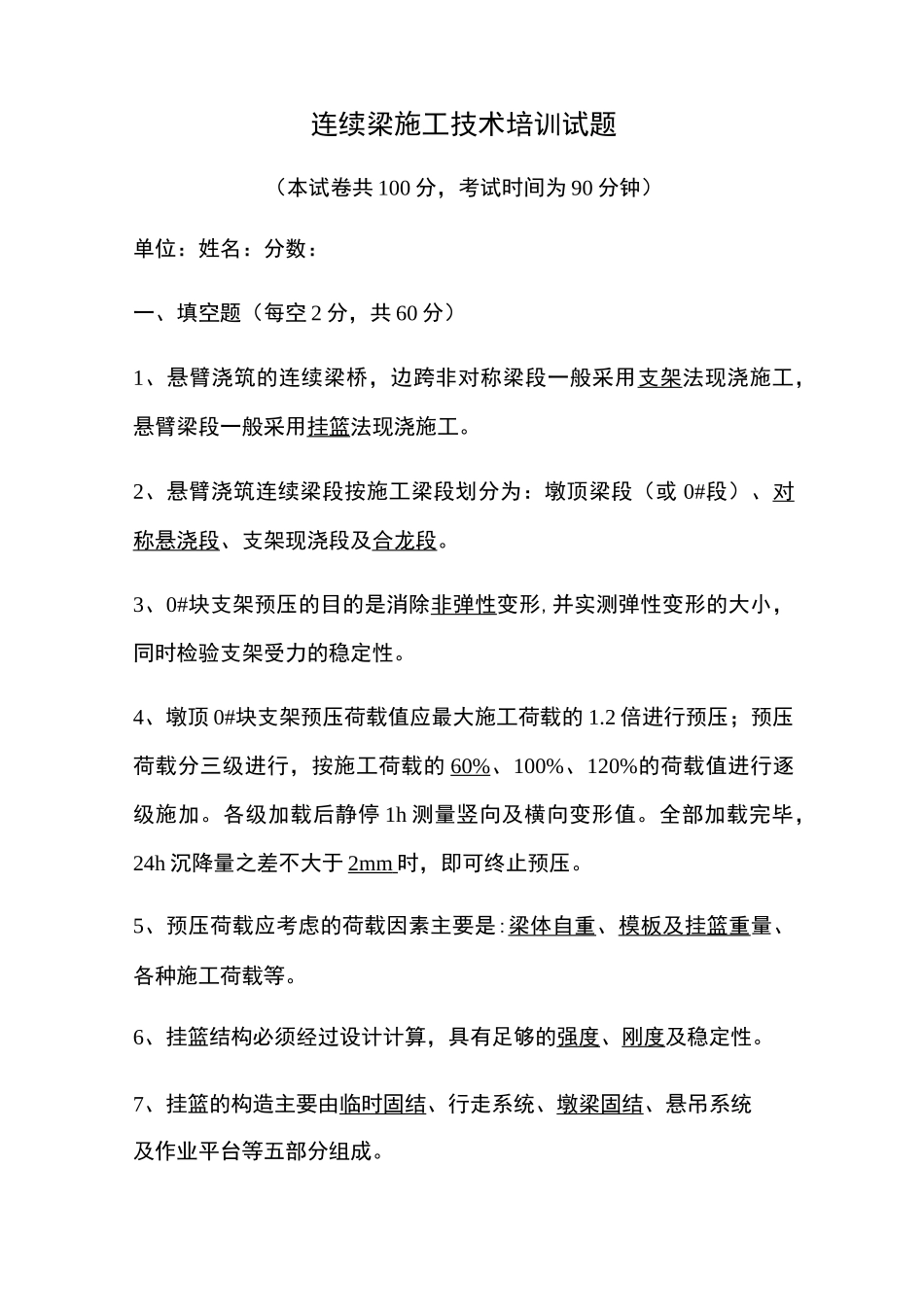

连续梁施工技术培训试题(本试卷共100分,考试时间为90分钟)单位:姓名:分数:一、填空题(每空2分,共60分)1、悬臂浇筑的连续梁桥,边跨非对称梁段一般采用支架法现浇施工,悬臂梁段一般采用挂篮法现浇施工
2、悬臂浇筑连续梁段按施工梁段划分为:墩顶梁段(或0#段)、对称悬浇段、支架现浇段及合龙段
3、0#块支架预压的目的是消除非弹性变形,并实测弹性变形的大小,同时检验支架受力的稳定性
4、墩顶0#块支架预压荷载值应最大施工荷载的1
2倍进行预压;预压荷载分三级进行,按施工荷载的60%、100%、120%的荷载值进行逐级施加
各级加载后静停1h测量竖向及横向变形值
全部加载完毕,24h沉降量之差不大于2mm时,即可终止预压

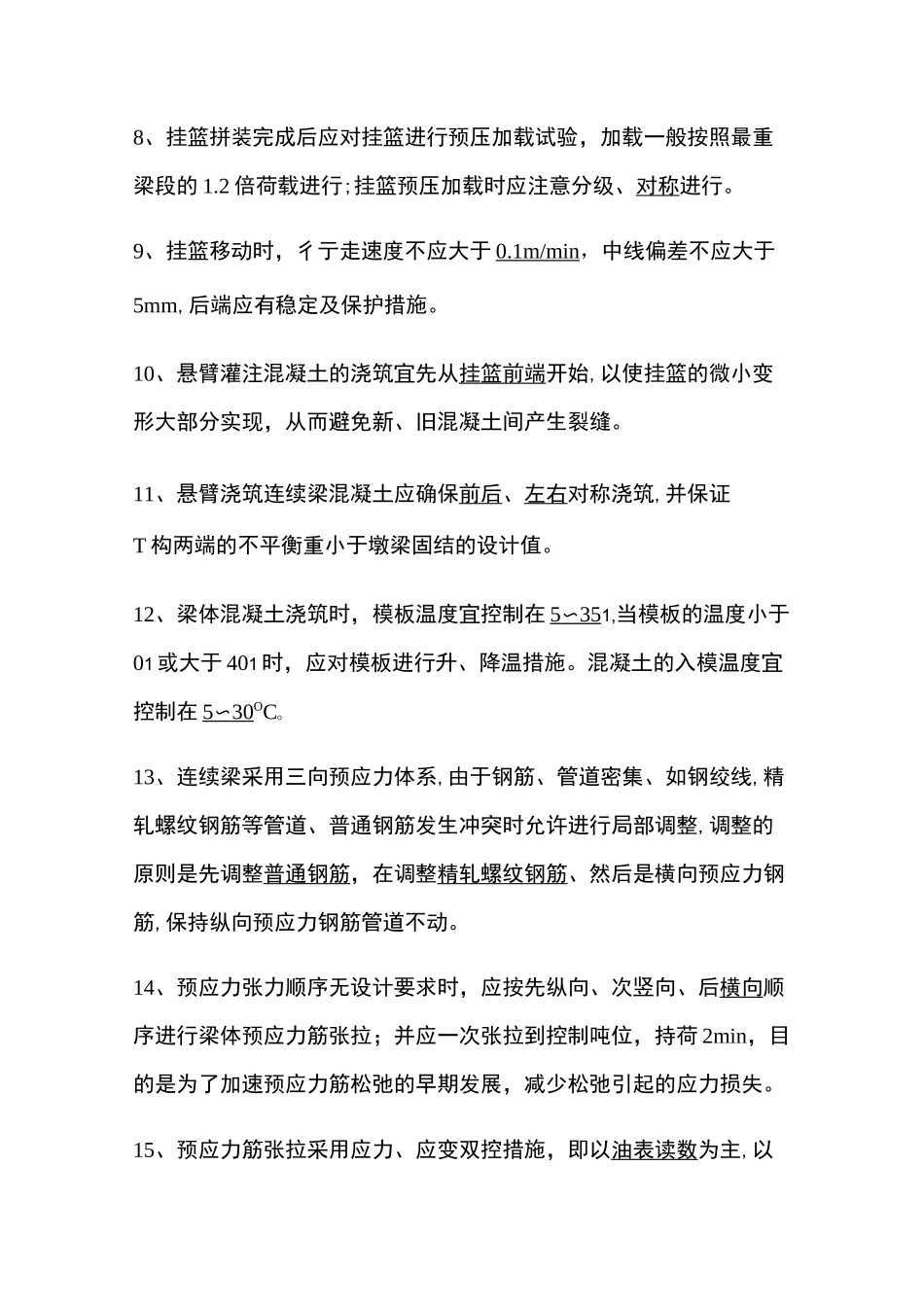

5、预压荷载应考虑的荷载因素主要是:梁体自重、模板及挂篮重量、各种施工荷载等
6、挂篮结构必须经过设计计算,具有足够的强度、刚度及稳定性
7、挂篮的构造主要由临时固结、行走系统、墩梁固结、悬吊系统及作业平台等五部分组成
8、挂篮拼装完成后应对挂篮进行预压加载试验,加载一般按照最重梁段的1
2倍荷载进行;挂篮预压加载时应注意分级、对称进行
9、挂篮移动时,彳亍走速度不应大于0
1m/min,中线偏差不应大于5mm,后端应有稳定及保护措施

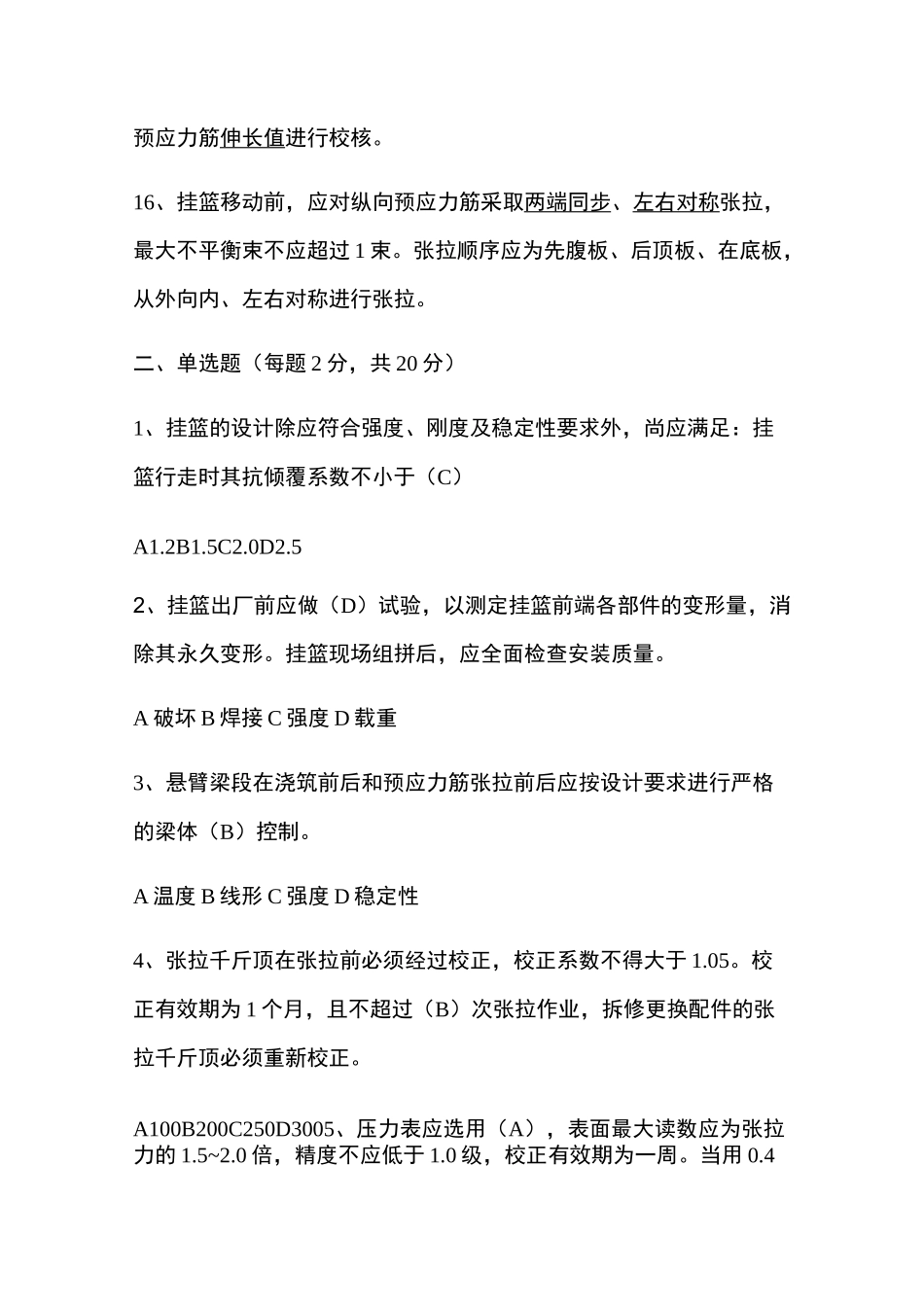

10、悬臂灌注混凝土的浇筑宜先从挂篮前端开始,以使挂篮的微小变形大部分实现,从而避免新、旧混凝土间产生裂缝
11、悬臂浇筑连续梁混凝土应确保前后、左右对称浇筑,并保证T构两端的不平衡重小于墩梁固结的设计值
12、梁体混凝土浇筑时,模板温度宜控制在5〜351,当模板的温度小于01或大于401时,应对模板进行升、降温措施
混凝土的入模温度宜控制在5〜30OCO13、连续梁采用三向预应力体系,由于钢筋、管道密集、如钢绞线,精轧螺纹钢筋等管道、普通钢筋发生冲突时允许进行局部调整,调整的原则是先调整普通钢筋,在调整精轧螺纹钢筋、然后是
