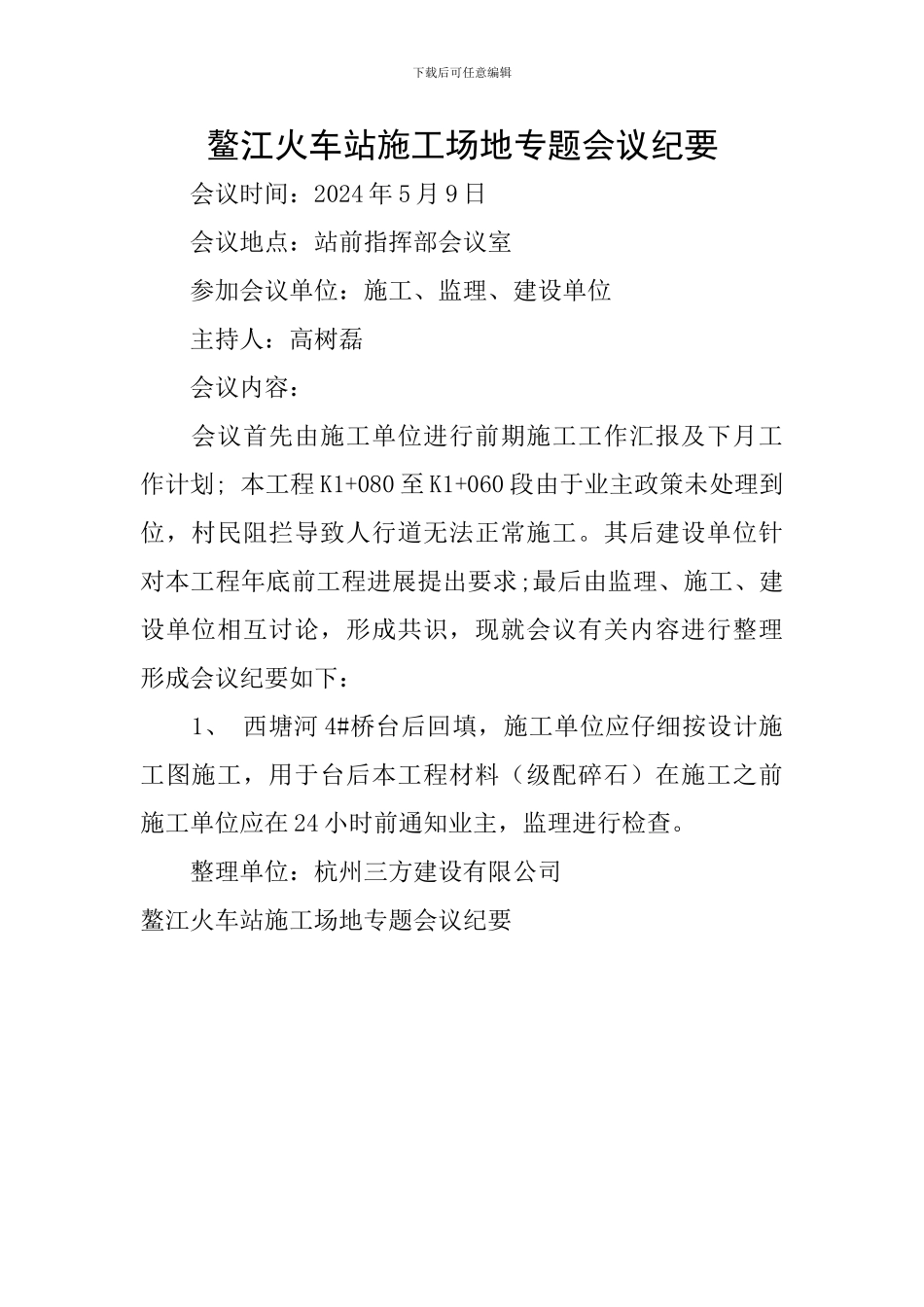

下载后可任意编辑鳌江火车站施工场地专题会议纪要会议时间:2024年5月9日会议地点:站前指挥部会议室参加会议单位:施工、监理、建设单位主持人:高树磊会议内容:会议首先由施工单位进行前期施工工作汇报及下月工作计划;本工程K1+080至K1+060段由于业主政策未处理到位,村民阻拦导致人行道无法正常施工
其后建设单位针对本工程年底前工程进展提出要求;最后由监理、施工、建设单位相互讨论,形成共识,现就会议有关内容进行整理形成会议纪要如下:1、西塘河4#桥台后回填,施工单位应仔细按设计施工图施工,用于台后本工程材料(级配碎石)在施工之前施工单位应在24小时前通知业主,监理进行检查
整理单位:杭州三方建设有限公司鳌江火车站施工场地专题会议纪要
