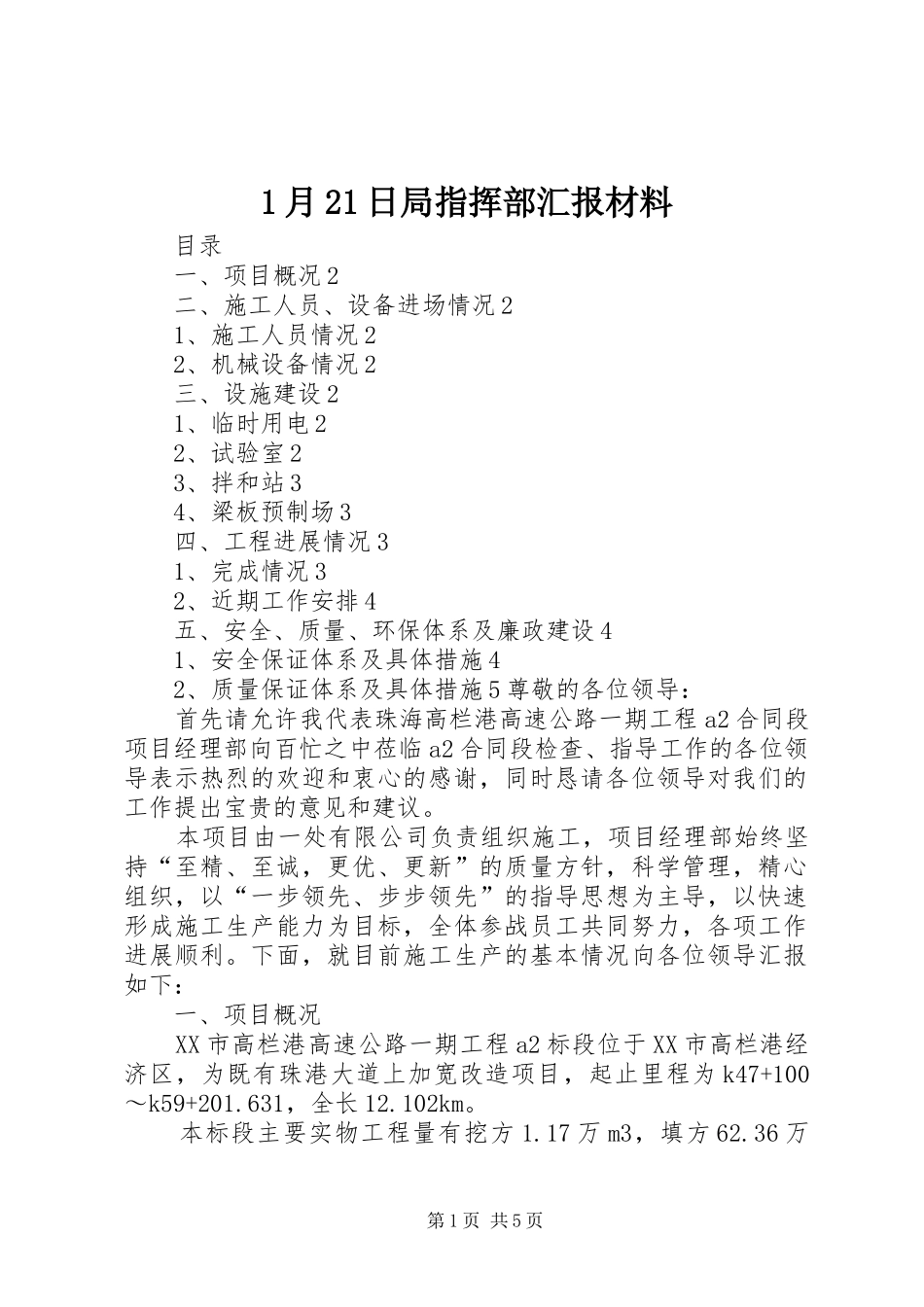

1月21日局指挥部汇报材料目录一、项目概况2二、施工人员、设备进场情况21、施工人员情况22、机械设备情况2三、设施建设21、临时用电22、试验室23、拌和站34、梁板预制场3四、工程进展情况31、完成情况32、近期工作安排4五、安全、质量、环保体系及廉政建设41、安全保证体系及具体措施42、质量保证体系及具体措施5尊敬的各位领导:首先请允许我代表珠海高栏港高速公路一期工程a2合同段项目经理部向百忙之中莅临a2合同段检查、指导工作的各位领导表示热烈的欢迎和衷心的感谢,同时恳请各位领导对我们的工作提出宝贵的意见和建议
本项目由一处有限公司负责组织施工,项目经理部始终坚持“至精、至诚,更优、更新”的质量方针,科学管理,精心组织,以“一步领先、步步领先”的指导思想为主导,以快速形成施工生产能力为目标,全体参战员工共同努力,各项工作进展顺利
下面,就目前施工生产的基本情况向各位领导汇报如下:一、项目概况XX市高栏港高速公路一期工程a2标段位于XX市高栏港经济区,为既有珠港大道上加宽改造项目,起止里程为k47+100~k59+201
631,全长12
本标段主要实物工程量有挖方1

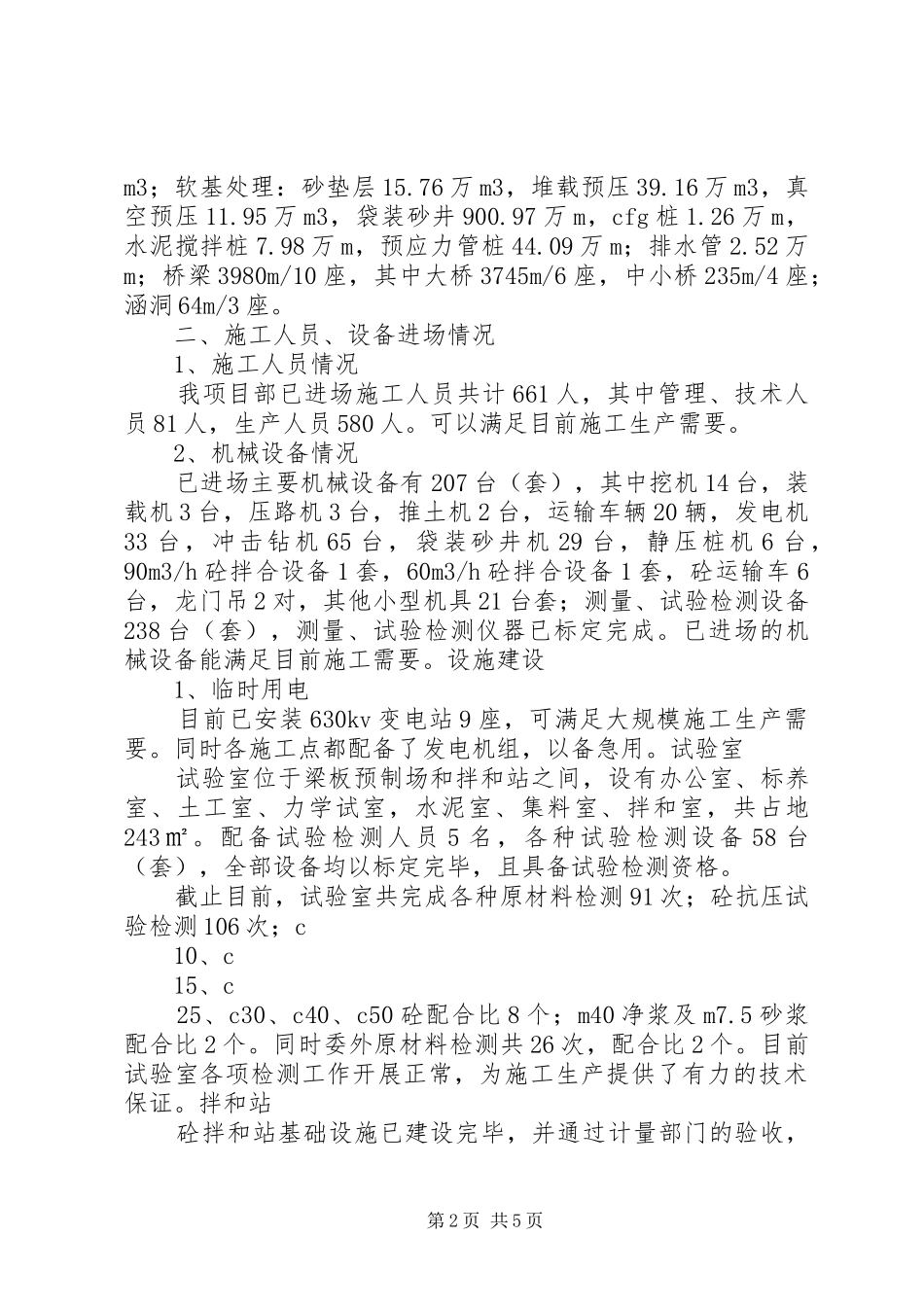

17万m3,填方62
36万第1页共5页m3;软基处理:砂垫层15
76万m3,堆载预压39
16万m3,真空预压11
95万m3,袋装砂井900
97万m,cfg桩1
26万m,水泥搅拌桩7
98万m,预应力管桩44
09万m;排水管2
52万m;桥梁3980m/10座,其中大桥3745m/6座,中小桥235m/4座;涵洞64m/3座
二、施工人员、设备进场情况1、施工人员情况我项目部已进场施工人员共计661人,其中管理、技术人员81人,生产人员580人
可以满足目前施工生产需要
2、机械设备情况已进场主要机械设备有207台(套),其中挖机14台,装载机3台,压路机3台,推土机2台,运输车辆2
