临时停靠点施工方案一、概述㈠工程概况库支,位于阿海库区内,距离阿海电站大坝约四公里
停靠点建设规模为泊位等级100客位和20客位
整个停靠点共有土石方250立方米,混凝土7
8立方米,级配碎石14
41立方米,抛填片石14
2、本停靠点所在地气候属金沙江干热河谷区,属南亚热带气候类型,热量资源丰富,光照充足,气候炎热,焚风效应显著
受地形影响,本地区气候在水平和垂直方向中差异很大,立体气候明显
从河谷到山顶,有着从酷热、温和到终年积雪的不同气候,气温日变化较大,早晚凉而中午热
冬季主要受青藏高原南支西风环流的影响,天气晴朗干燥,降雨少;夏秋季西南暖湿气团加强,沿河谷塑源入侵,形成降雨,帮汛期雨量多,强度大
工程所属区域年平均降雨量800~1000毫米,雨水集中在6—10月,约占全年降雨量的80%,为本区域雨季或汛期
工程区域最多为西风,出现频率为21
6%,全年都有静风出现,实测最大风速17
全年基本无霜,也无结冰期
工程区域及库区灾害性天气主要有干旱、洪涝、低温、连阴雨、冰雹风灾
㈡施工方案及进度计划1、材料选用1)石料选用石料选用库支村原阿海电站石料场,碎石轧制合格,并经过试验能够满足施工要求

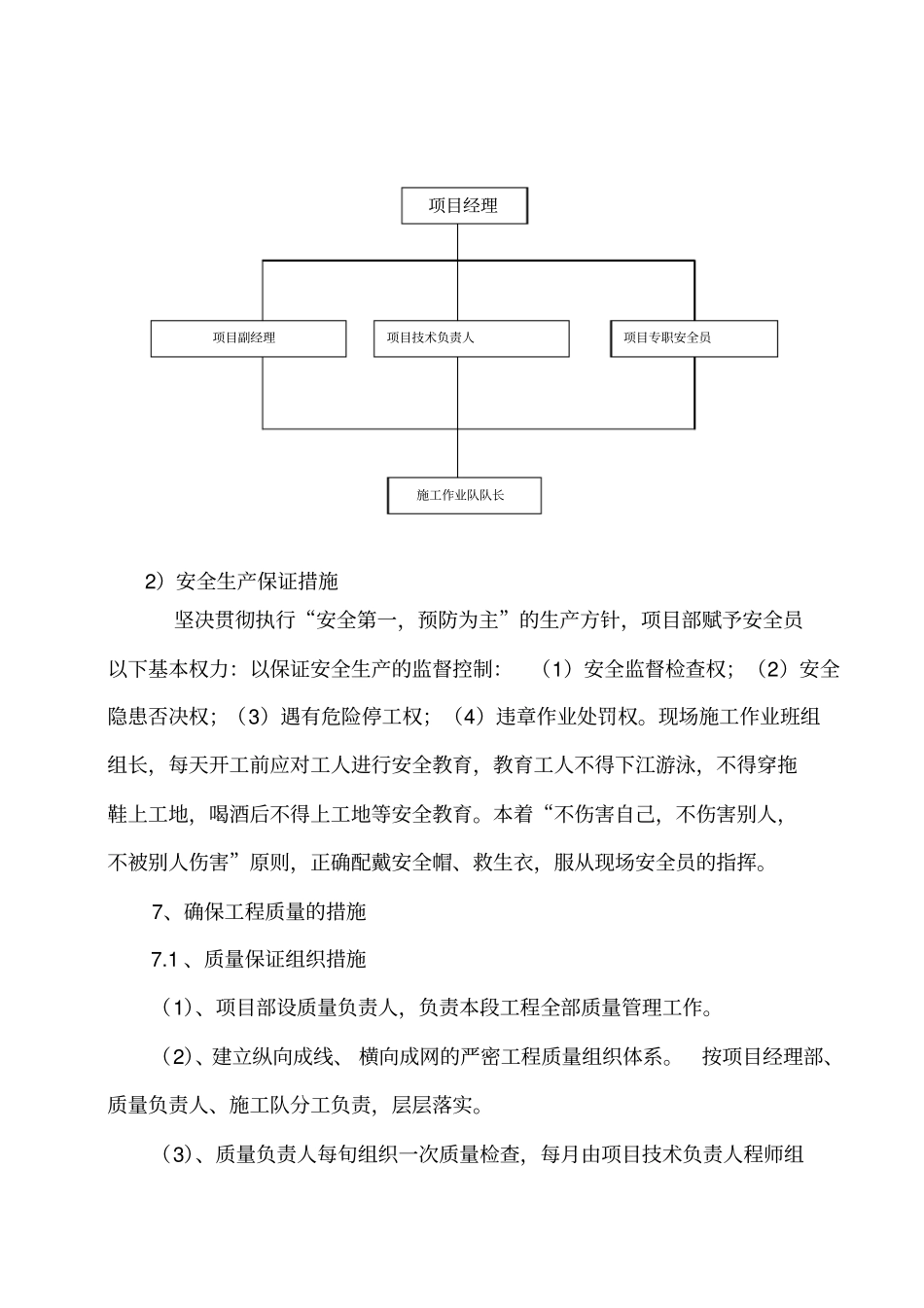

块石选用洁净不风化的玄武岩,表面平整,长度不小于50㎝,厚度不小于25㎝安全保证体系2)安全生产保证措施坚决贯彻执行“安全第一,预防为主”的生产方针,项目部赋予安全员以下基本权力:以保证安全生产的监督控制:(1)安全监督检查权;(2)安全隐患否决权;(3)遇有危险停工权;(4)违章作业处罚权
现场施工作业班组组长,每天开工前应对工人进行安全教育,教育工人不得下江游泳,不得穿拖鞋上工地,喝酒后不得上工地等安全教育
本着“不伤害自己,不伤害别人,不被别人伤害”原则,正确配戴安全帽、救生衣,服从现场安全员的指挥
7、确保工程质量的措施7
1、质量保证组织措施(1)、
