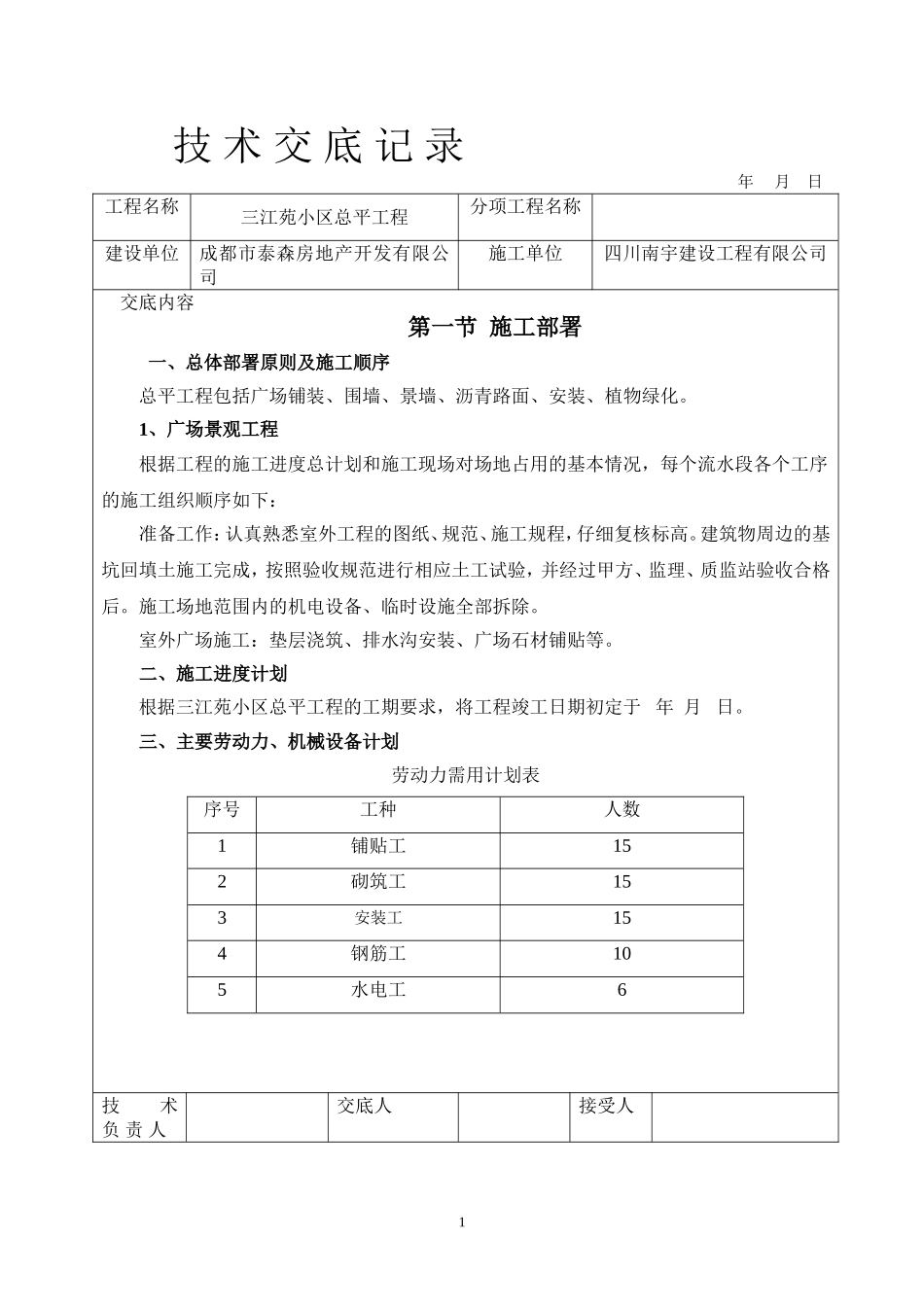

技术交底记录年月日工程名称三江苑小区总平工程分项工程名称建设单位成都市泰森房地产开发有限公司施工单位四川南宇建设工程有限公司交底内容第一节施工部署一、总体部署原则及施工顺序总平工程包括广场铺装、围墙、景墙、沥青路面、安装、植物绿化
1、广场景观工程根据工程的施工进度总计划和施工现场对场地占用的基本情况,每个流水段各个工序的施工组织顺序如下:准备工作:认真熟悉室外工程的图纸、规范、施工规程,仔细复核标高
建筑物周边的基坑回填土施工完成,按照验收规范进行相应土工试验,并经过甲方、监理、质监站验收合格后
施工场地范围内的机电设备、临时设施全部拆除
室外广场施工:垫层浇筑、排水沟安装、广场石材铺贴等
二、施工进度计划根据三江苑小区总平工程的工期要求,将工程竣工日期初定于年月日

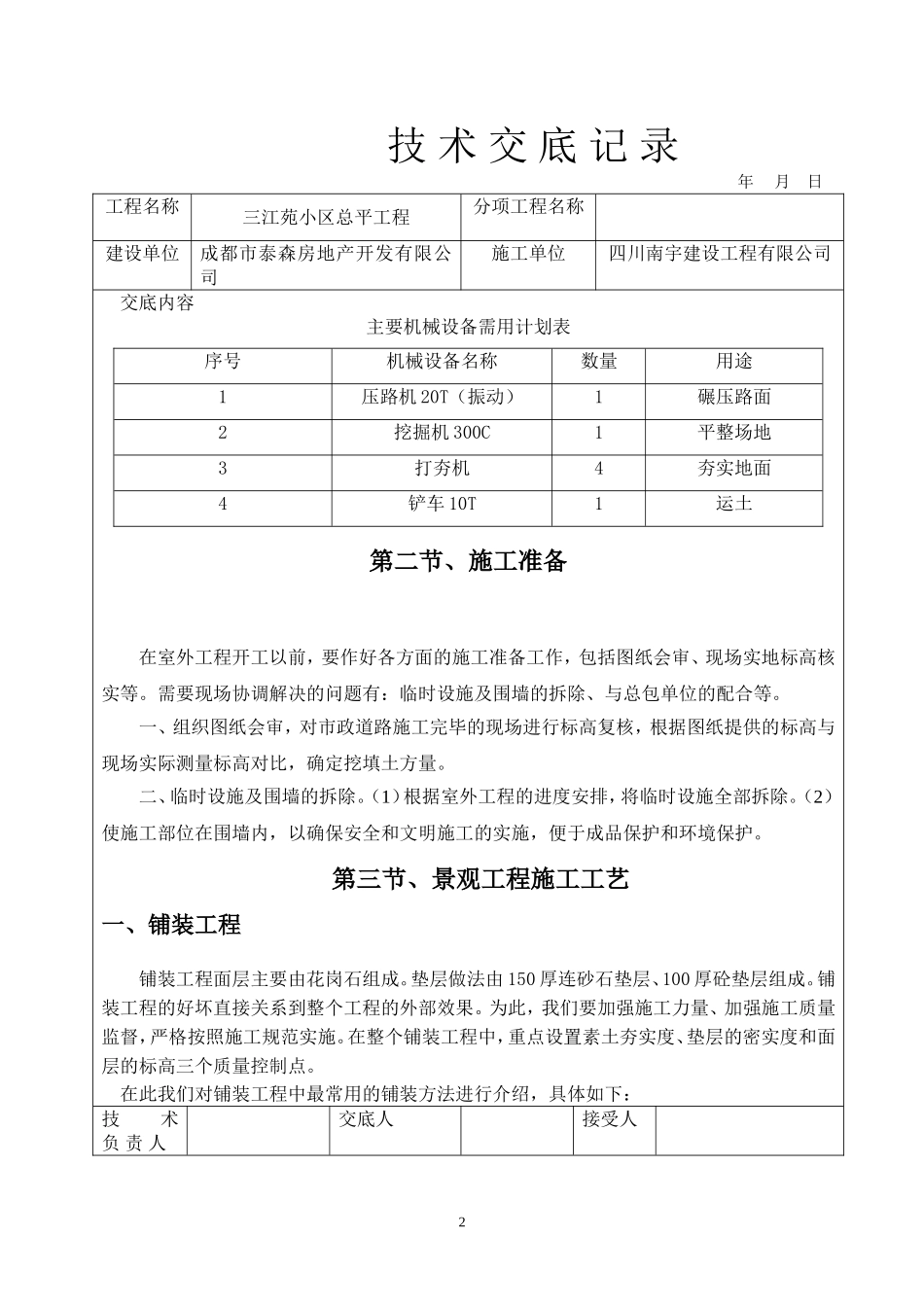

三、主要劳动力、机械设备计划劳动力需用计划表序号工种人数1铺贴工152砌筑工153安装工154钢筋工105水电工6技术负责人交底人接受人1技术交底记录年月日工程名称三江苑小区总平工程分项工程名称建设单位成都市泰森房地产开发有限公司施工单位四川南宇建设工程有限公司交底内容主要机械设备需用计划表序号机械设备名称数量用途1压路机20T(振动)1碾压路面2挖掘机300C1平整场地3打夯机4夯实地面4铲车10T1运土第二节、施工准备在室外工程开工以前,要作好各方面的施工准备工作,包括图纸会审、现场实地标高核实等
需要现场协调解决的问题有:临时设施及围墙的拆除、与总包单位的配合等
一、组织图纸会审,对市政道路施工完毕的现场进行标高复核,根据图纸提供的标高与现场实际测量标高对比,确定挖填土方量
二、临时设施及围墙的拆除
(1)根据室外工程的进度安排,将临时设施全部拆除
(2)使施工部位在围墙内,以确保安全和文明施工的实施,便于成品保护和环境保护

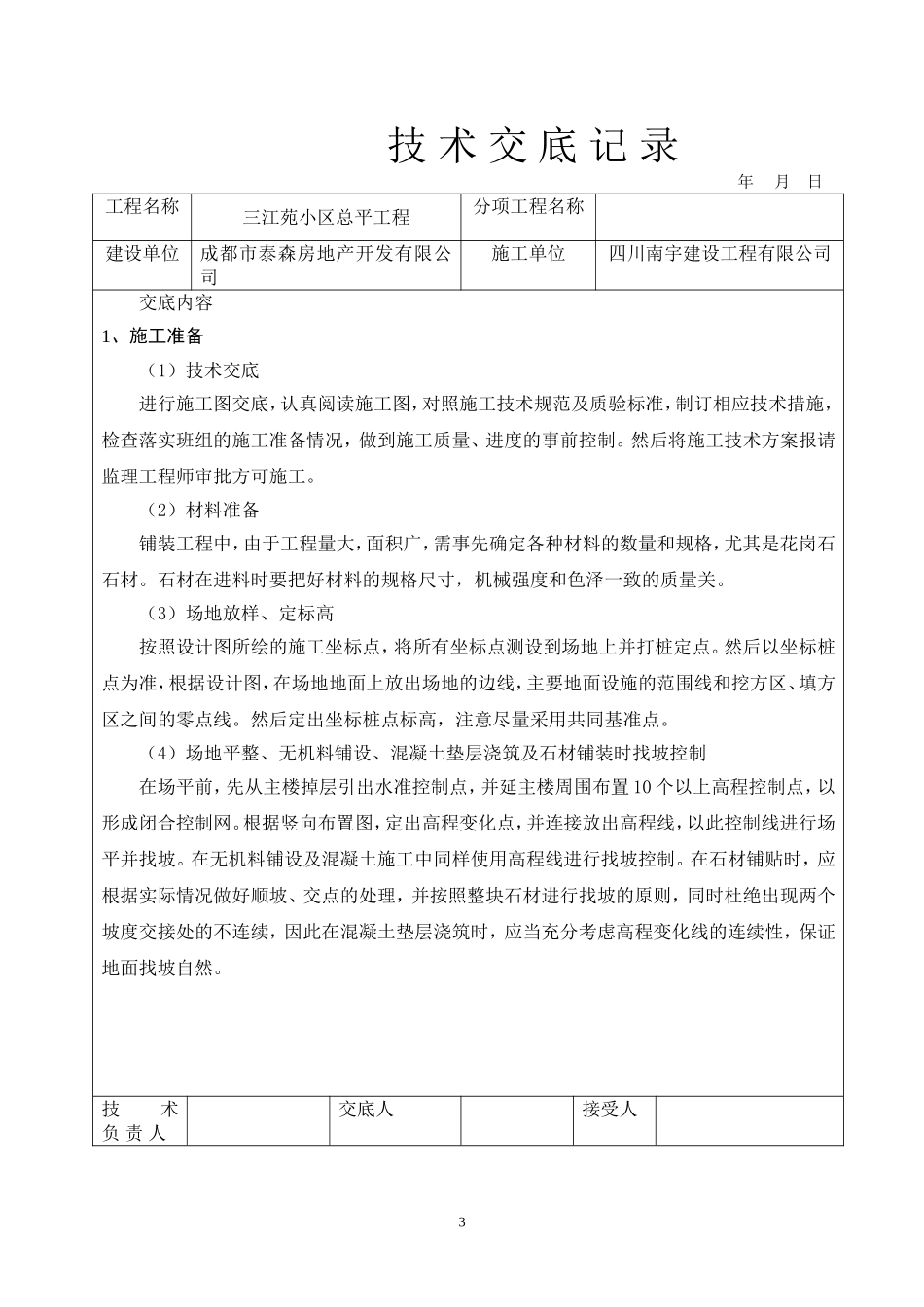

第三节、景观工程施工工艺一、铺装工程铺装工程面层主要由花岗石组成
垫层做法由1
