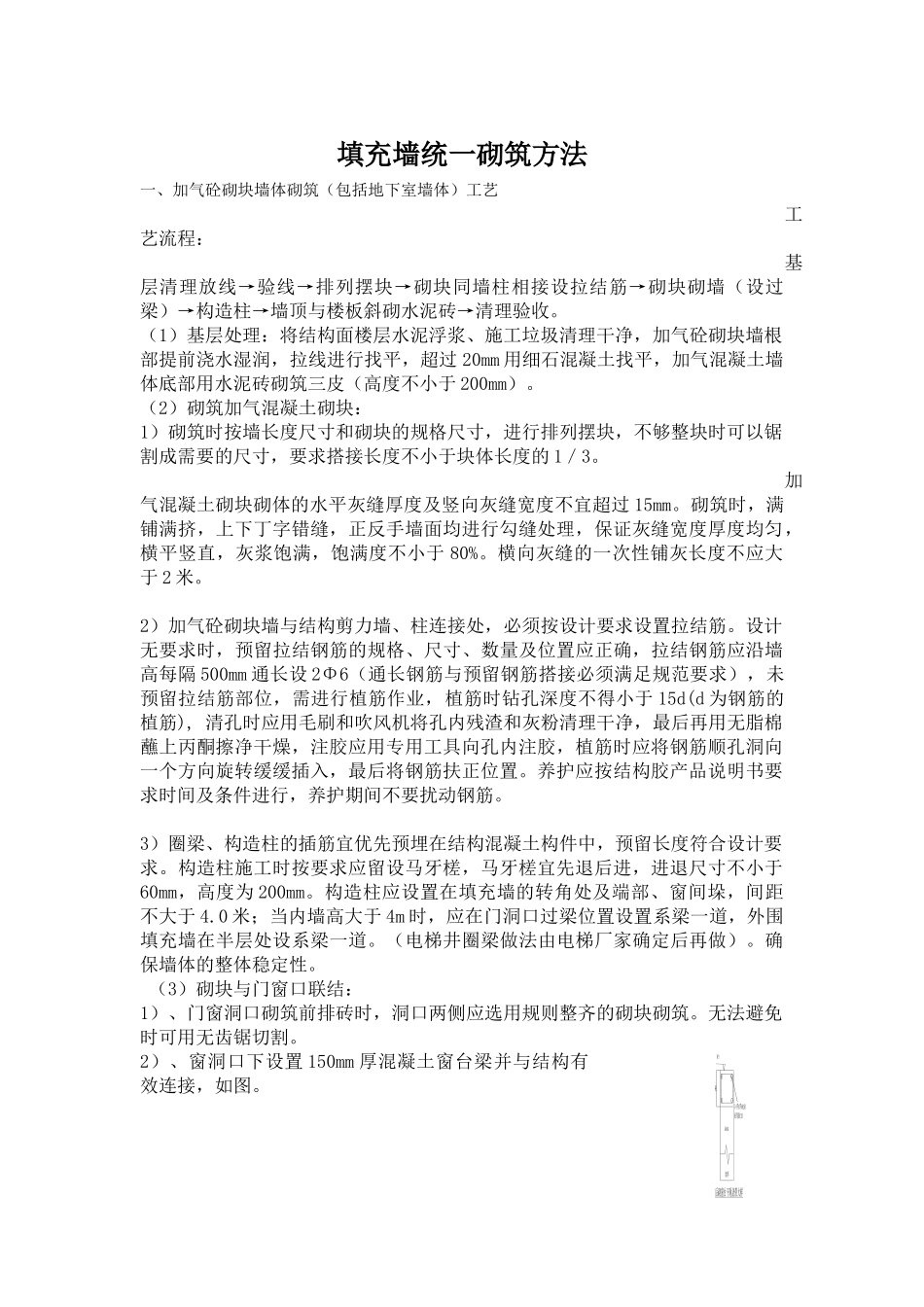

填充墙统一砌筑方法一、加气砼砌块墙体砌筑(包括地下室墙体)工艺工艺流程:基层清理放线→验线→排列摆块→砌块同墙柱相接设拉结筋→砌块砌墙(设过梁)→构造柱→墙顶与楼板斜砌水泥砖→清理验收
(1)基层处理:将结构面楼层水泥浮浆、施工垃圾清理干净,加气砼砌块墙根部提前浇水湿润,拉线进行找平,超过20mm用细石混凝土找平,加气混凝土墙体底部用水泥砖砌筑三皮(高度不小于200mm)
(2)砌筑加气混凝土砌块:1)砌筑时按墙长度尺寸和砌块的规格尺寸,进行排列摆块,不够整块时可以锯割成需要的尺寸,要求搭接长度不小于块体长度的1/3
加气混凝土砌块砌体的水平灰缝厚度及竖向灰缝宽度不宜超过15mm
砌筑时,满铺满挤,上下丁字错缝,正反手墙面均进行勾缝处理,保证灰缝宽度厚度均匀,横平竖直,灰浆饱满,饱满度不小于80%
横向灰缝的一次性铺灰长度不应大于2米

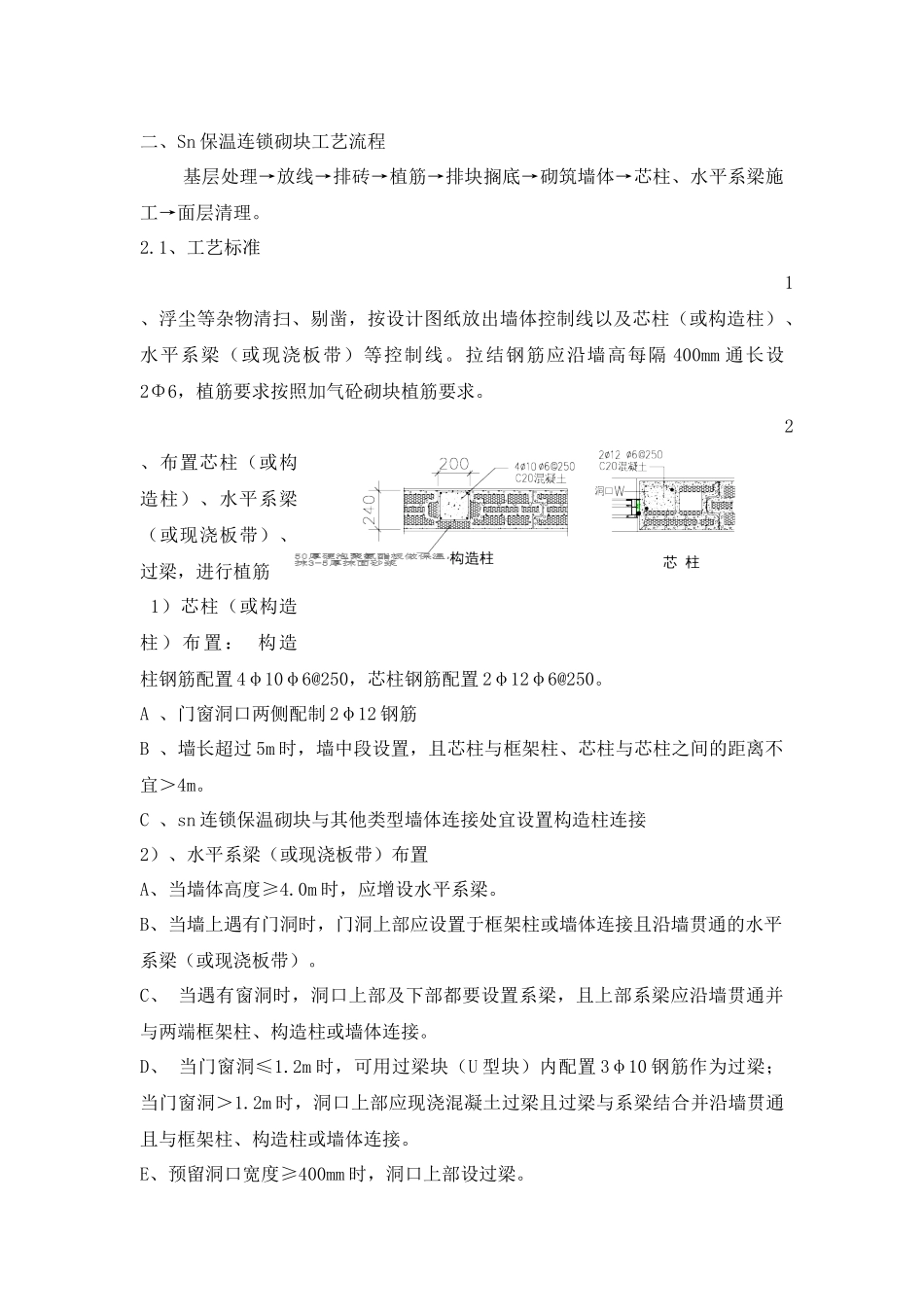

2)加气砼砌块墙与结构剪力墙、柱连接处,必须按设计要求设置拉结筋
设计无要求时,预留拉结钢筋的规格、尺寸、数量及位置应正确,拉结钢筋应沿墙高每隔500mm通长设2Φ6(通长钢筋与预留钢筋搭接必须满足规范要求),未预留拉结筋部位,需进行植筋作业,植筋时钻孔深度不得小于15d(d为钢筋的植筋),清孔时应用毛刷和吹风机将孔内残渣和灰粉清理干净,最后再用无脂棉蘸上丙酮擦净干燥,注胶应用专用工具向孔内注胶,植筋时应将钢筋顺孔洞向一个方向旋转缓缓插入,最后将钢筋扶正位置
养护应按结构胶产品说明书要求时间及条件进行,养护期间不要扰动钢筋

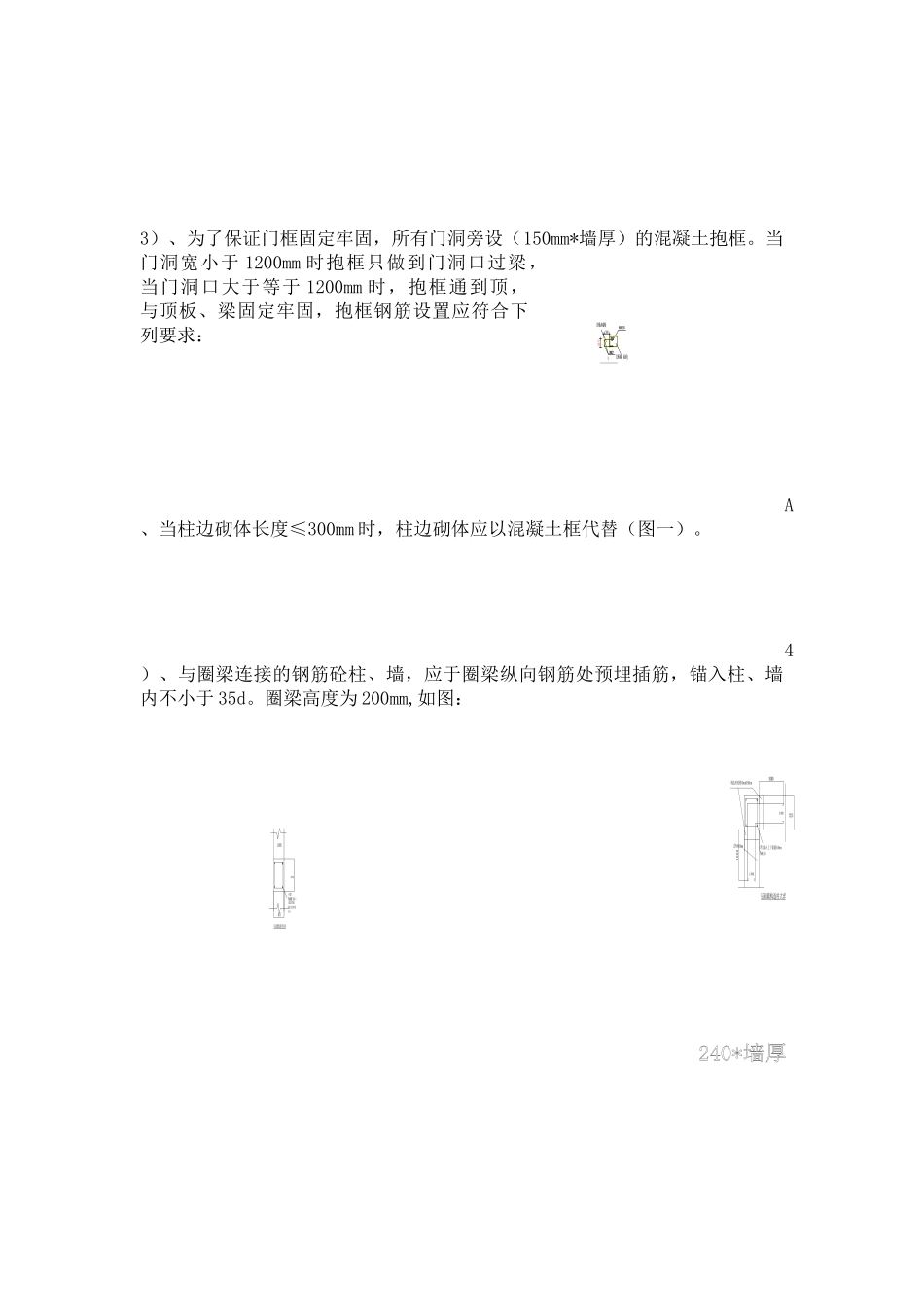

3)圈梁、构造柱的插筋宜优先预埋在结构混凝土构件中,预留长度符合设计要求
构造柱施工时按要求应留设马牙槎,马牙槎宜先退后进,进退尺寸不小于60mm,高度为200mm
构造柱应设置在填充墙的转角处及端部、窗间垛,间距不大于4
0米;当内墙高大于4m时,应在门洞口过梁位置设置系梁一道,外围填充墙在半层处设系梁一道
(电梯井圈梁
