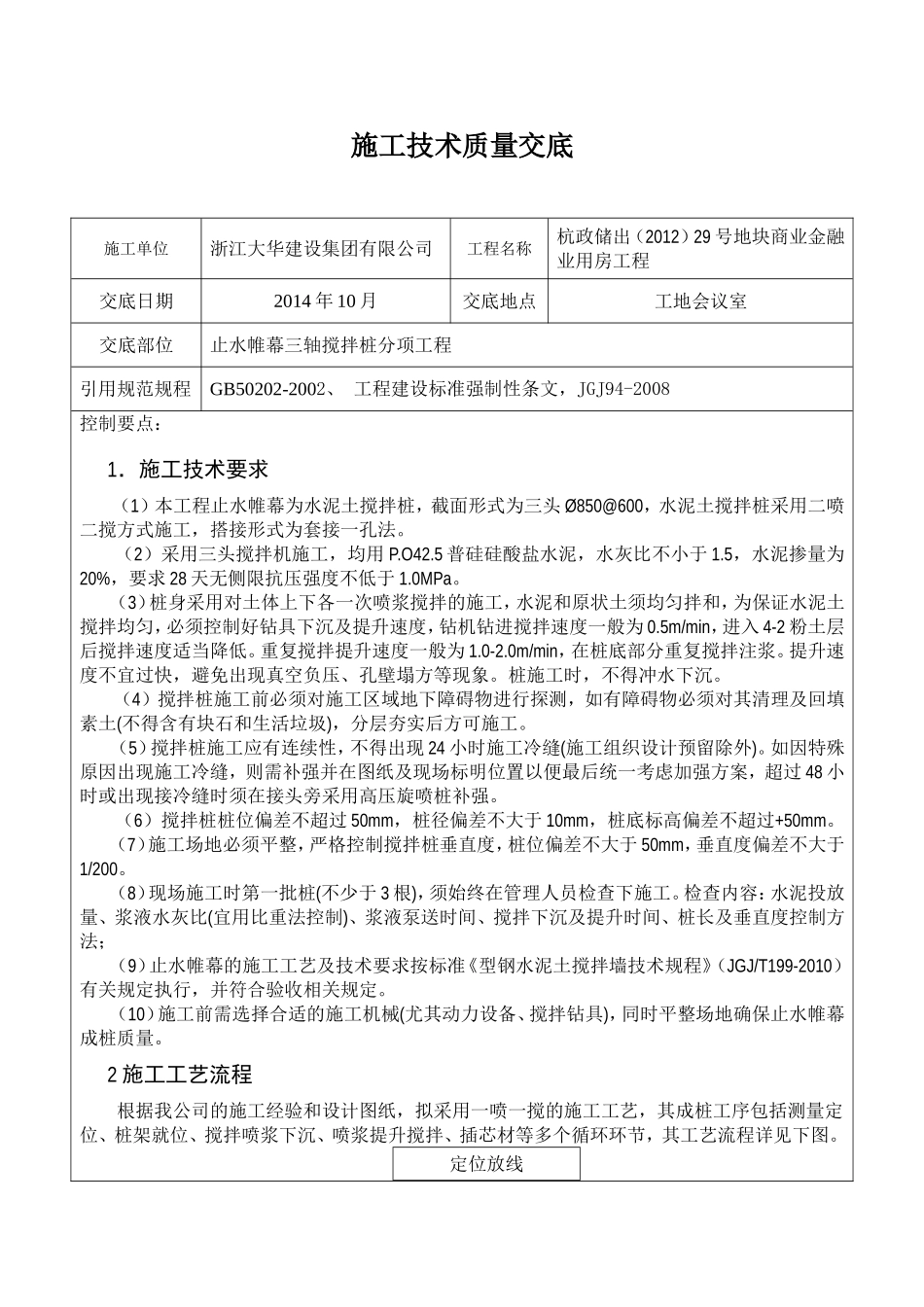

施工技术质量交底施工单位浙江大华建设集团有限公司工程名称杭政储出(2012)29号地块商业金融业用房工程交底日期2014年10月交底地点工地会议室交底部位止水帷幕三轴搅拌桩分项工程引用规范规程GB50202-2002、工程建设标准强制性条文,JGJ94-2008控制要点:1.施工技术要求(1)本工程止水帷幕为水泥土搅拌桩,截面形式为三头Ø850@600,水泥土搅拌桩采用二喷二搅方式施工,搭接形式为套接一孔法
(2)采用三头搅拌机施工,均用P
5普硅硅酸盐水泥,水灰比不小于1
5,水泥掺量为20%,要求28天无侧限抗压强度不低于1
(3)桩身采用对土体上下各一次喷浆搅拌的施工,水泥和原状土须均匀拌和,为保证水泥土搅拌均匀,必须控制好钻具下沉及提升速度,钻机钻进搅拌速度一般为0
5m/min,进入4-2粉土层后搅拌速度适当降低
重复搅拌提升速度一般为1
0m/min,在桩底部分重复搅拌注浆
提升速度不宜过快,避免出现真空负压、孔壁塌方等现象
桩施工时,不得冲水下沉
(4)搅拌桩施工前必须对施工区域地下障碍物进行探测,如有障碍物必须对其清理及回填素土(不得含有块石和生活垃圾),分层夯实后方可施工
(5)搅拌桩施工应有连续性,不得出现24小时施工冷缝(施工组织设计预留除外)
如因特殊原因出现施工冷缝,则需补强并在图纸及现场标明位置以便最后统一考虑加强方案,超过48小时或出现接冷缝时须在接头旁采用高压旋喷桩补强
(6)搅拌桩桩位偏差不超过50mm,桩径偏差不大于10mm,桩底标高偏差不超过+50mm
(7)施工场地必须平整,严格控制搅拌桩垂直度,桩位偏差不大于50mm,垂直度偏差不大于1/200
(8)现场施工时第一批桩(不少于3根),须始终在管理人员检查下施工
检查内容:水泥投放量、浆液水灰比(宜用比重法控制)、浆液泵送时间、搅拌下沉及提升时间、桩长及垂直
