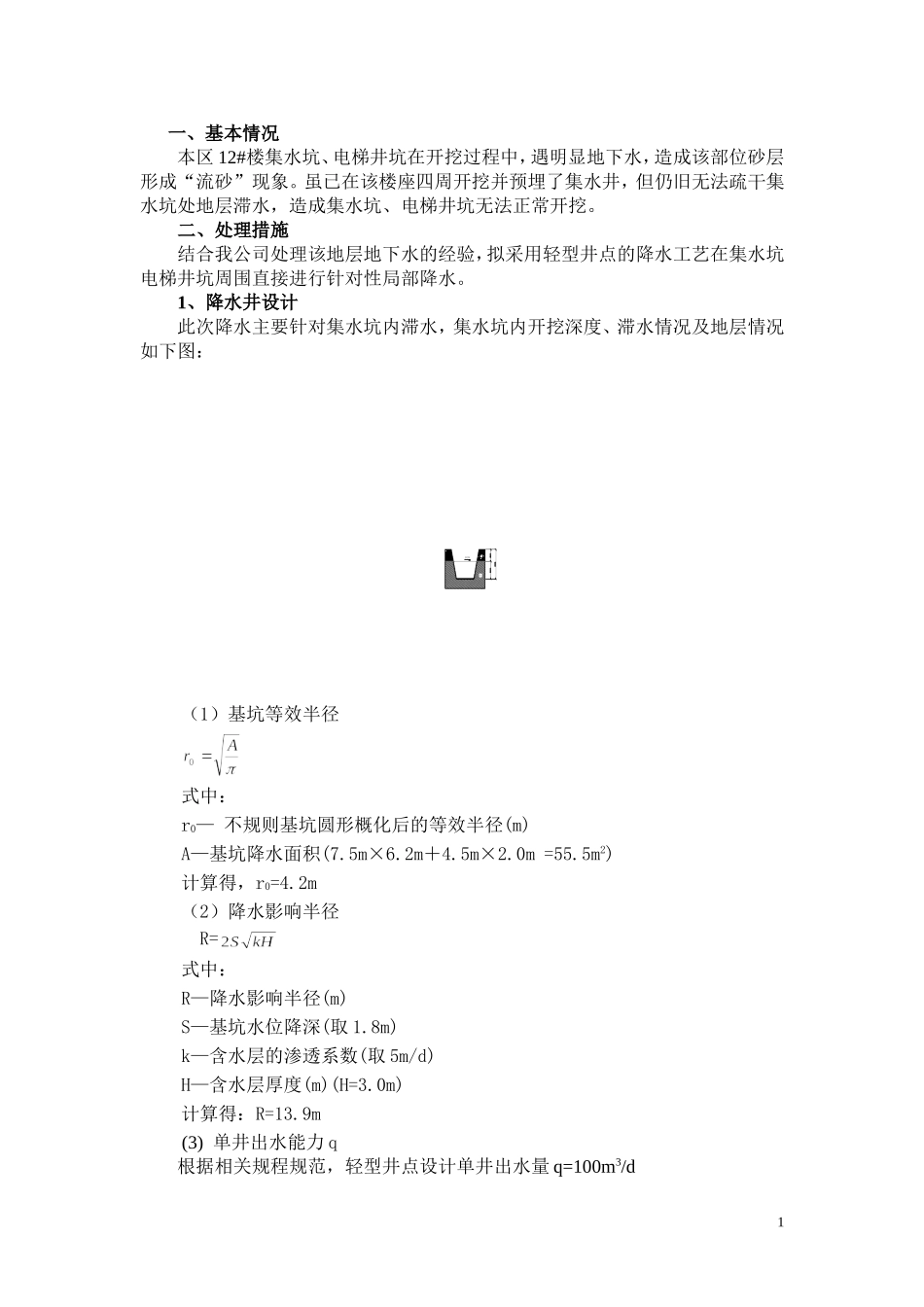

小红门乡新村二期F区农民回迁房及配套设施集水坑地下水处理措施审批:审核:编写:施工单位:北京市朝阳田华建筑集团公司第一分公司日期:二〇一三年三月二十八日一、基本情况本区12#楼集水坑、电梯井坑在开挖过程中,遇明显地下水,造成该部位砂层形成“流砂”现象
虽已在该楼座四周开挖并预埋了集水井,但仍旧无法疏干集水坑处地层滞水,造成集水坑、电梯井坑无法正常开挖
二、处理措施结合我公司处理该地层地下水的经验,拟采用轻型井点的降水工艺在集水坑电梯井坑周围直接进行针对性局部降水
1、降水井设计此次降水主要针对集水坑内滞水,集水坑内开挖深度、滞水情况及地层情况如下图:(1)基坑等效半径式中:r0—不规则基坑圆形概化后的等效半径(m)A—基坑降水面积(7
5m2)计算得,r0=4
2m(2)降水影响半径R=式中:R—降水影响半径(m)S—基坑水位降深(取1
8m)k—含水层的渗透系数(取5m/d)H—含水层厚度(m)(H=3
0m)计算得:R=13

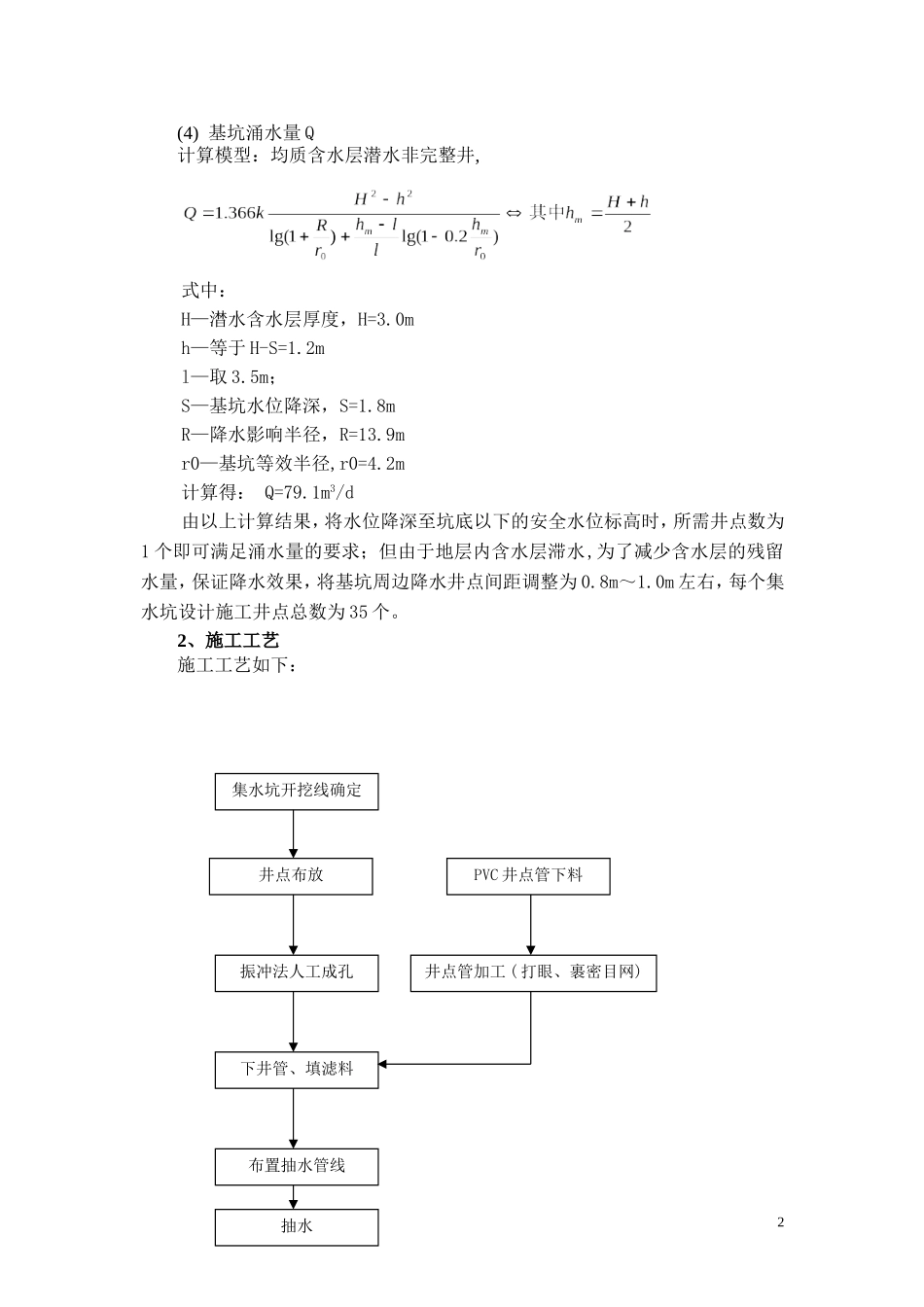

9m(3)单井出水能力q根据相关规程规范,轻型井点设计单井出水量q=100m3/d1(4)基坑涌水量Q计算模型:均质含水层潜水非完整井,式中:H—澘水含水层厚度,H=3
0mh—等于H-S=1
2ml—取3
5m;S—基坑水位降深,S=1
8mR—降水影响半径,R=13
9mr0—基坑等效半径,r0=4
2m计算得:Q=79
1m3/d由以上计算结果,将水位降深至坑底以下的安全水位标高时,所需井点数为1个即可满足涌水量的要求;但由于地层内含水层滞水,为了减少含水层的残留水量,保证降水效果,将基坑周边降水井点间距调整为0
0m左右,每个集水坑设计施工井点总数为35个
2、施工工艺施工工艺如下:2集水坑开挖线确定振冲法人工成孔下井管、填滤料井点管加工(打眼、裹密目网)布置抽水管线PVC井点管下料井点布
