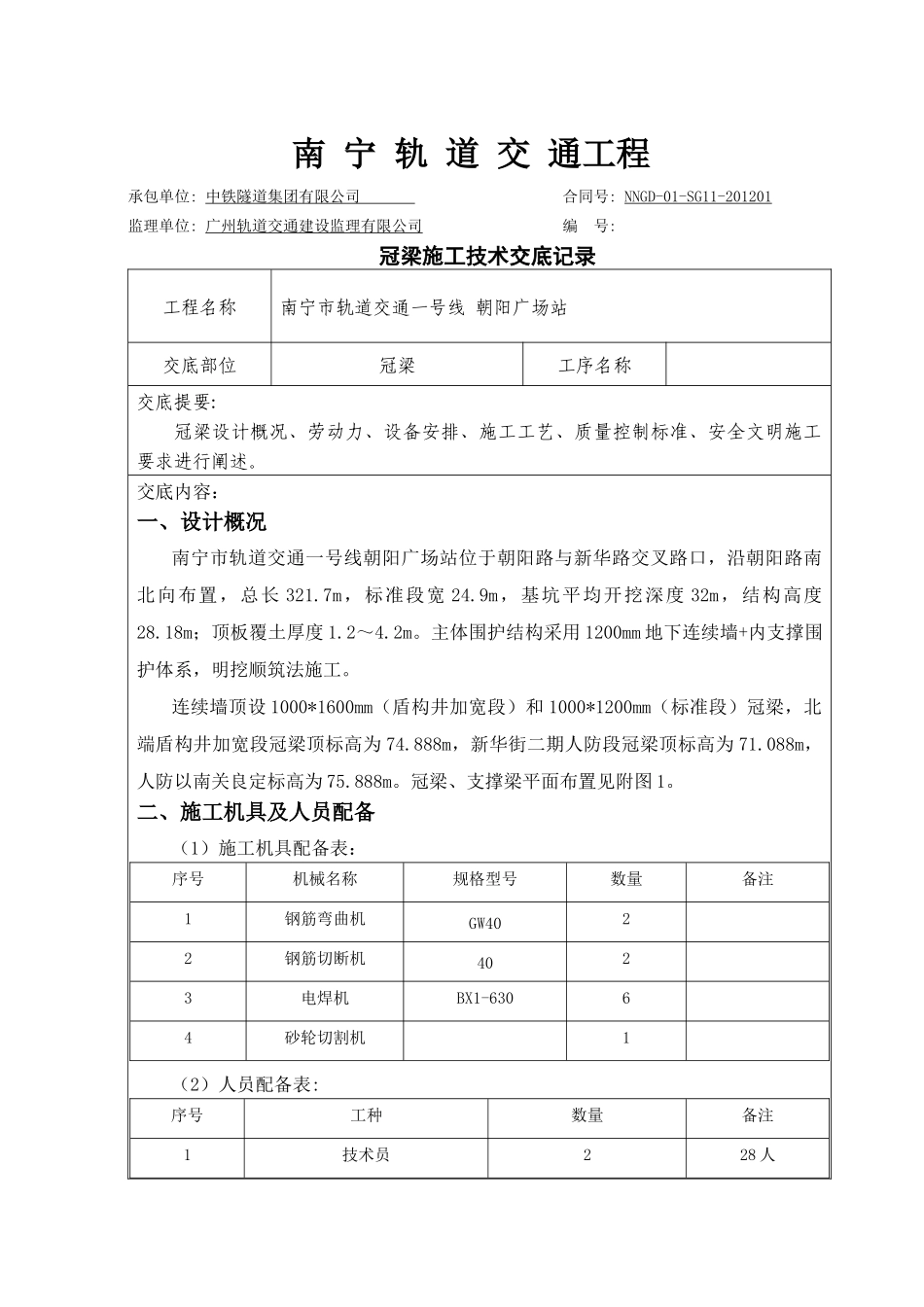

南宁轨道交通工程承包单位:中铁隧道集团有限公司合同号:NNGD-01-SG11-201201监理单位:广州轨道交通建设监理有限公司编号:冠梁施工技术交底记录工程名称南宁市轨道交通一号线朝阳广场站交底部位冠梁工序名称交底提要:冠梁设计概况、劳动力、设备安排、施工工艺、质量控制标准、安全文明施工要求进行阐述
交底内容:一、设计概况南宁市轨道交通一号线朝阳广场站位于朝阳路与新华路交叉路口,沿朝阳路南北向布置,总长321
7m,标准段宽24
9m,基坑平均开挖深度32m,结构高度28
18m;顶板覆土厚度1
主体围护结构采用1200mm地下连续墙+内支撑围护体系,明挖顺筑法施工
连续墙顶设1000*1600mm(盾构井加宽段)和1000*1200mm(标准段)冠梁,北端盾构井加宽段冠梁顶标高为74
888m,新华街二期人防段冠梁顶标高为71
088m,人防以南关良定标高为75
冠梁、支撑梁平面布置见附图1

二、施工机具及人员配备(1)施工机具配备表:序号机械名称规格型号数量备注1钢筋弯曲机GW4022钢筋切断机4023电焊机BX1-63064砂轮切割机1(2)人员配备表:序号工种数量备注1技术员228人2下料工43焊工64普工16三、材料要求1、钢筋进场时,应按现行国家标准《钢筋混凝土用热轧带肋钢筋》GB1499等的规定抽取试件作力学性能检验,其质量必须符合有关标准的规定
(1)外观检查,每批钢筋均应进行外观检查,表面不得有裂纹,结疤和折叠及锈蚀,钢筋每1m弯曲度不应大于4mm;(2)力学性能试验:进入综合加工场的钢筋按规定的取样方法抽样,进行拉伸试验(包括屈服点、抗拉强度和伸长率)及冷弯试验
经试验不合格的及时清运出场外
(3)进场的钢筋应按批量和炉号提供合格证和试验报告,技术资料不明的钢筋不得进场
(4)钢筋在现场加工,成品钢筋及原材料要分类码放并挂标识
