中国建筑第三工程局银川阅海湾绿地•新都会工程西侧道路硬化方案银川阅海湾绿地•新都会工程西侧道路硬化方案编制人:审核人::审批人::编制单位:中建三局建设工程股份有限公司编制日期:年月日;中国建筑第三工程局银川阅海湾绿地•新都会工程西侧道路硬化方案西侧道路硬化施工方案一、工程概况为了满足银川市相关规定和银川阅海湾商务区管理中心有关要求,保障银川市城市洁净,同时考虑到车辆通行方面,现我部决定将新都会工程西侧道路用混凝土和碎石硬化
该便道从大连路顺接,宽6m,自北向南硬化,其中混凝土硬化长度35m,碎石道路长度至西大门

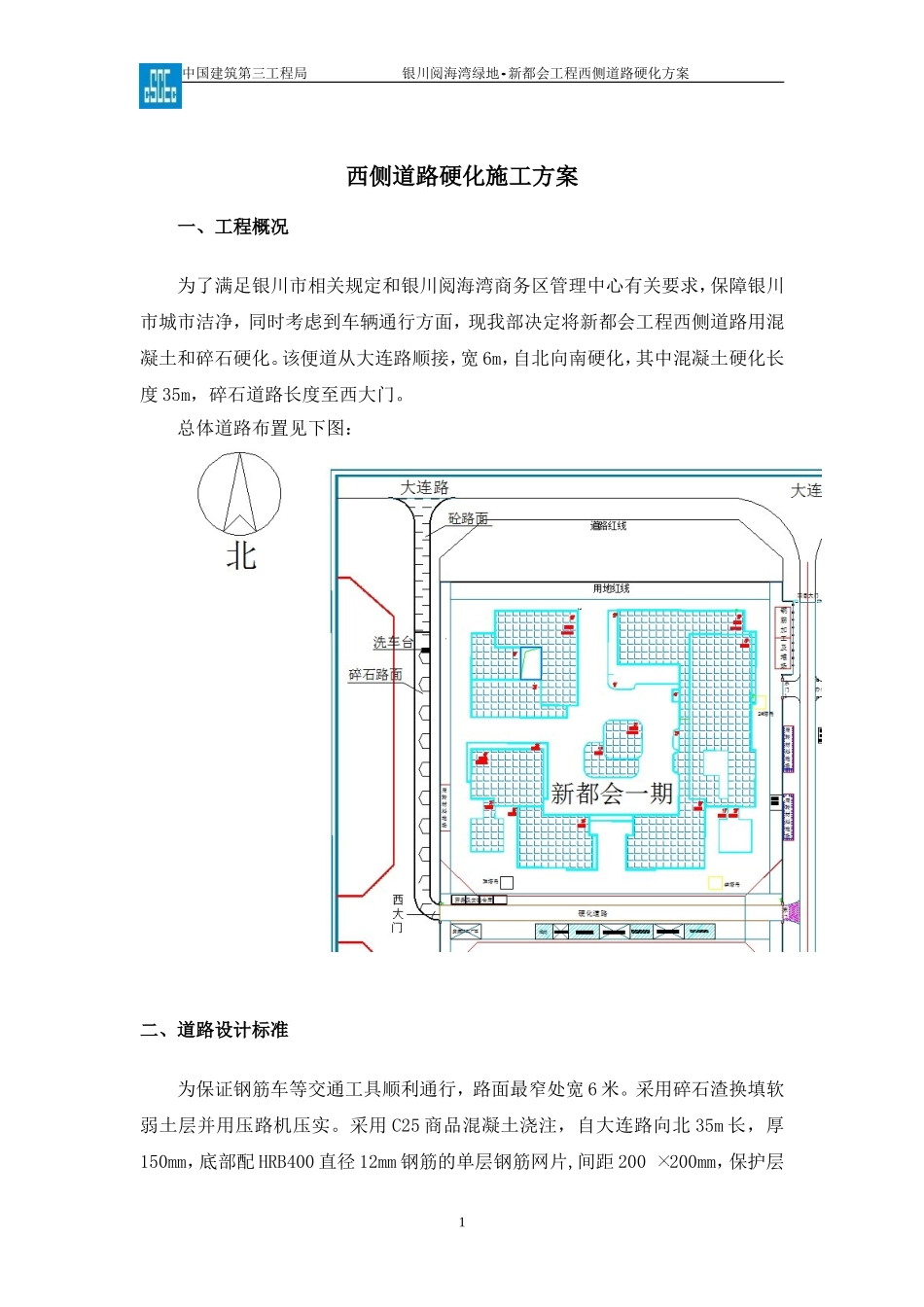

总体道路布置见下图:二、道路设计标准为保证钢筋车等交通工具顺利通行,路面最窄处宽6米
采用碎石渣换填软弱土层并用压路机压实

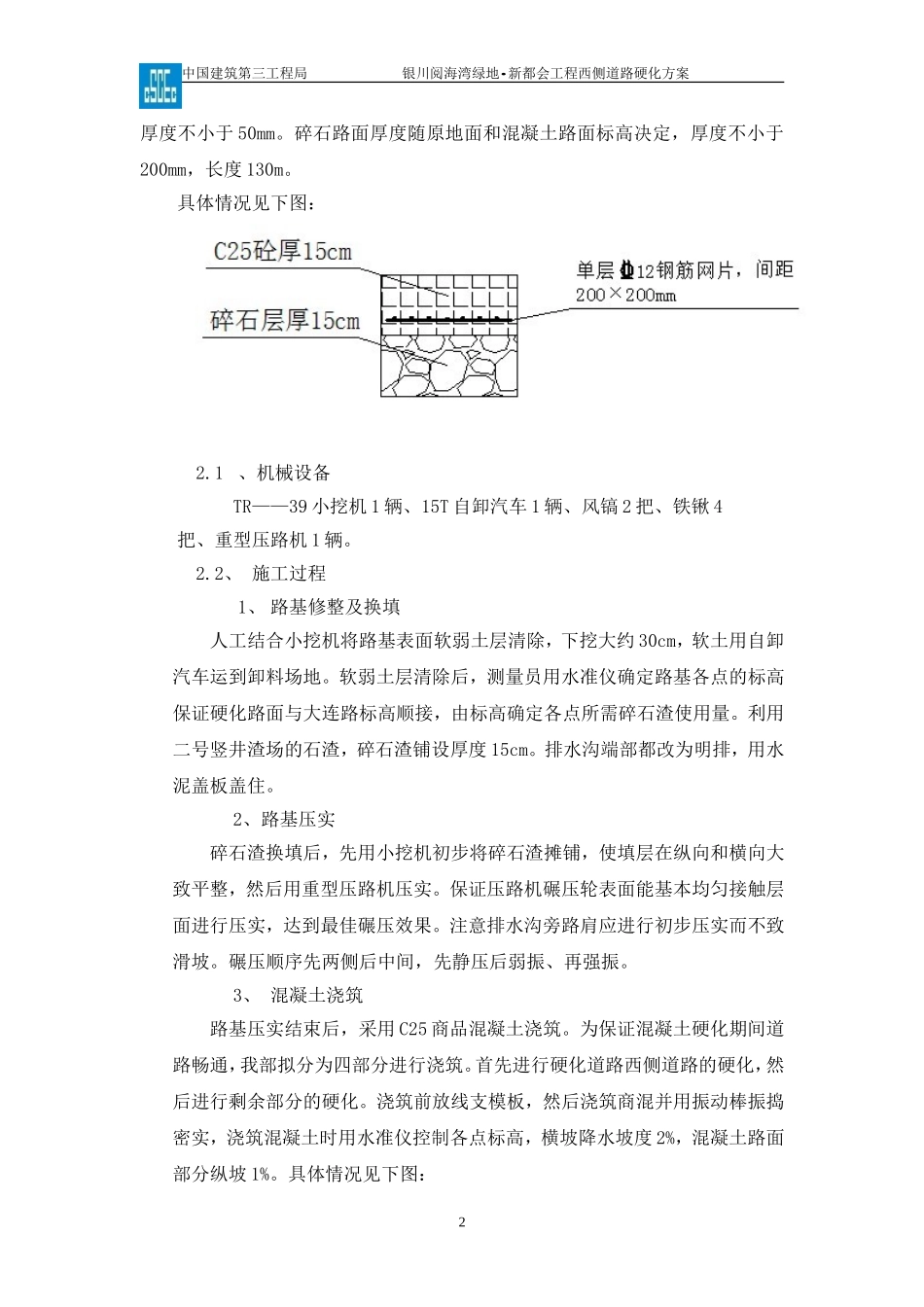

采用C25商品混凝土浇注,自大连路向北35m长,厚150mm,底部配HRB400直径12mm钢筋的单层钢筋网片,间距200200mm,保护层1中国建筑第三工程局银川阅海湾绿地•新都会工程西侧道路硬化方案厚度不小于50mm
碎石路面厚度随原地面和混凝土路面标高决定,厚度不小于200mm,长度130m
具体情况见下图:2
1、机械设备TR——39小挖机1辆、15T自卸汽车1辆、风镐2把、铁锹4把、重型压路机1辆
2、施工过程1、路基修整及换填人工结合小挖机将路基表面软弱土层清除,下挖大约30cm,软土用自卸汽车运到卸料场地
软弱土层清除后,测量员用水准仪确定路基各点的标高保证硬化路面与大连路标高顺接,由标高确定各点所需碎石渣使用量
利用二号竖井渣场的石渣,碎石渣铺设厚度15cm
排水沟端部都改为明排,用水泥盖板盖住
2、路基压实碎石渣换填后,先用小挖机初步将碎石渣摊铺,使填层在纵向和横向大致平整,然后用重型压路机压实
保证压路机碾压轮表面能基本均匀接触层面进行压实,达到最佳碾压效果
注意排水沟旁路肩应进行初步压实而不致滑坡
碾压顺序先两侧后中
