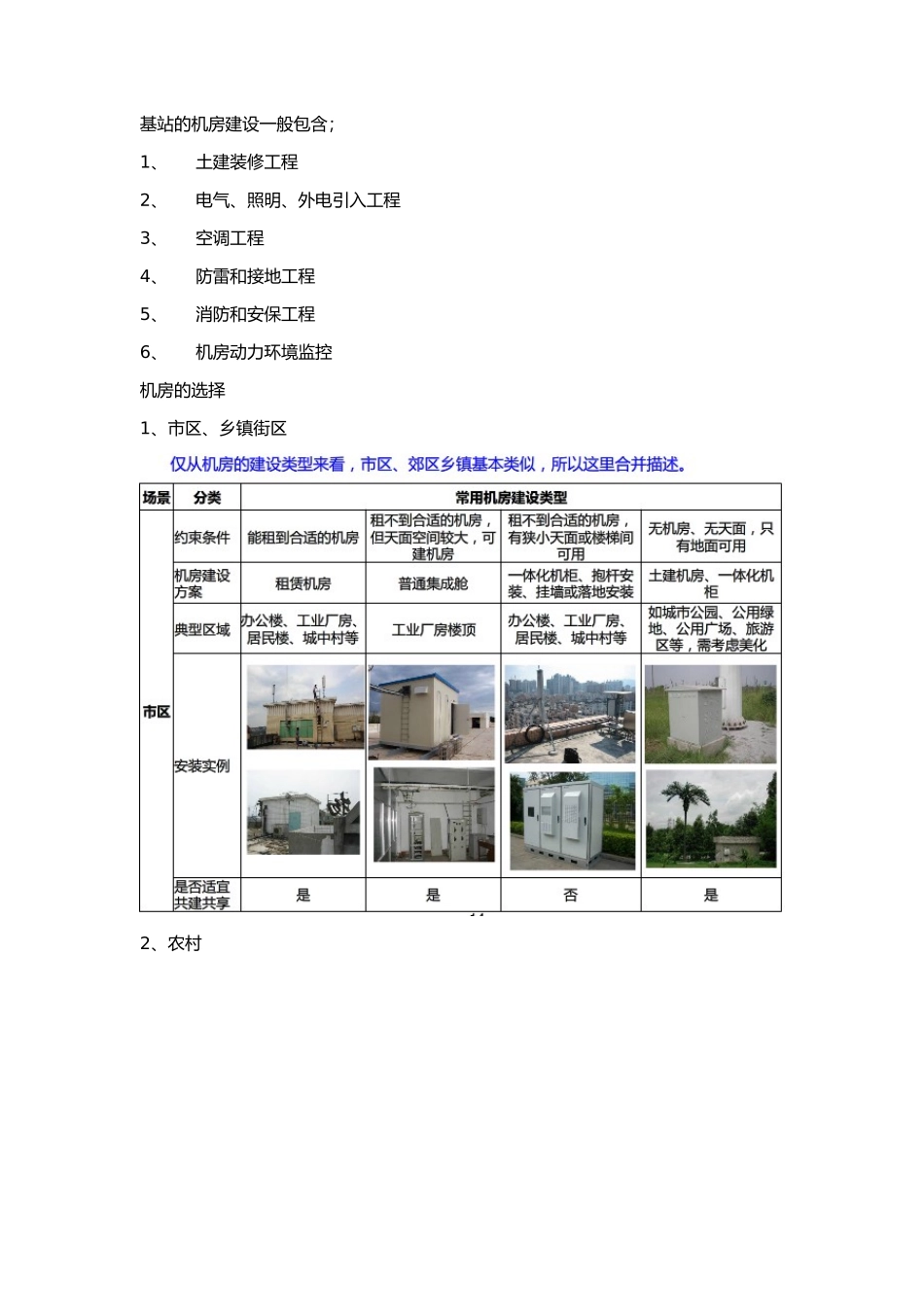

基站的机房建设一般包含;1、土建装修工程2、电气、照明、外电引入工程3、空调工程4、防雷和接地工程5、消防和安保工程6、机房动力环境监控机房的选择1、市区、乡镇街区2、农村铁塔基站工程建设流程图人工扒杆安装铁塔(三角塔)乡镇基站土建流程

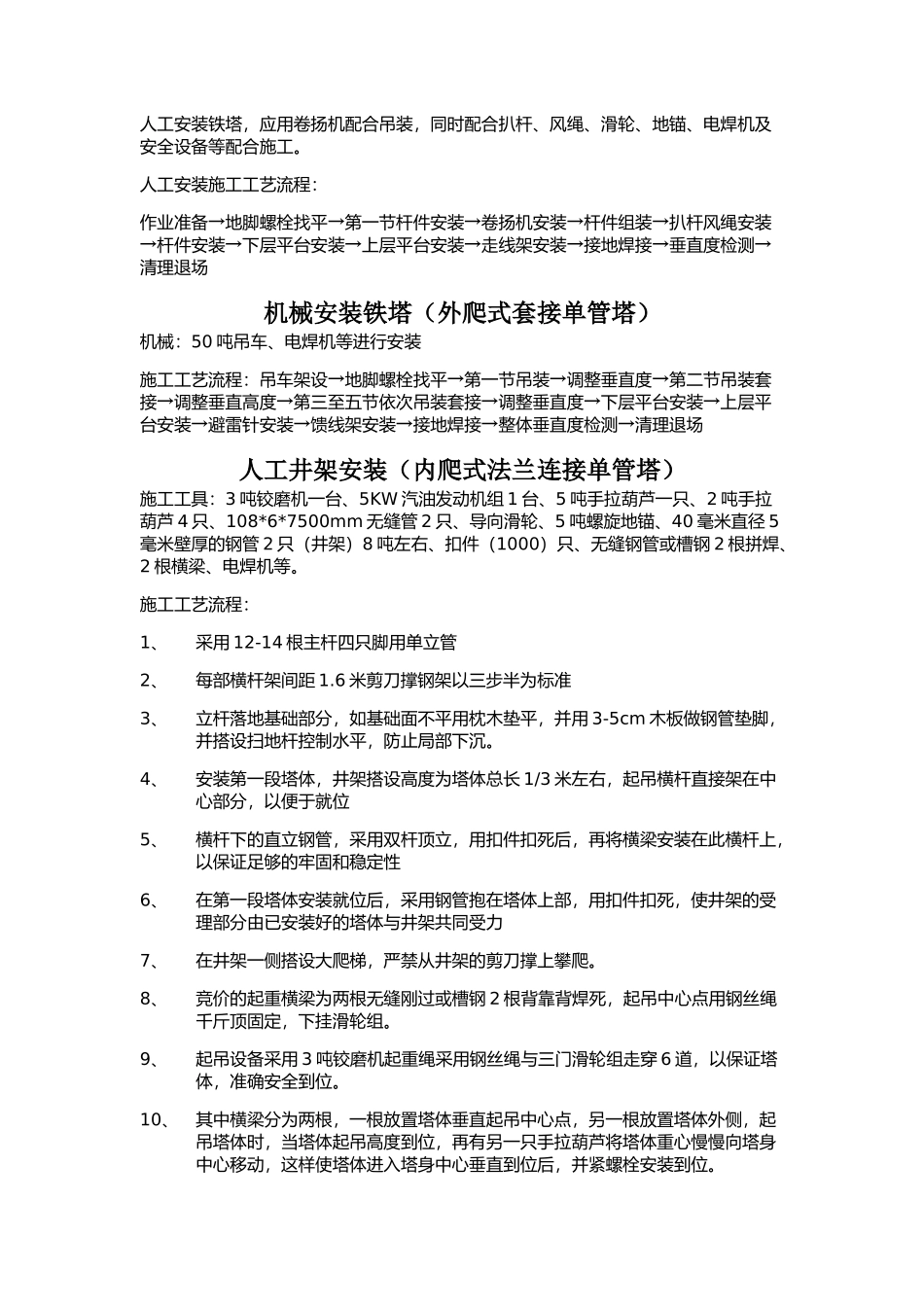

xls人工安装铁塔,应用卷扬机配合吊装,同时配合扒杆、风绳、滑轮、地锚、电焊机及安全设备等配合施工
人工安装施工工艺流程:作业准备→地脚螺栓找平→第一节杆件安装→卷扬机安装→杆件组装→扒杆风绳安装→杆件安装→下层平台安装→上层平台安装→走线架安装→接地焊接→垂直度检测→清理退场机械安装铁塔(外爬式套接单管塔)机械:50吨吊车、电焊机等进行安装施工工艺流程:吊车架设→地脚螺栓找平→第一节吊装→调整垂直度→第二节吊装套接→调整垂直高度→第三至五节依次吊装套接→调整垂直度→下层平台安装→上层平台安装→避雷针安装→馈线架安装→接地焊接→整体垂直度检测→清理退场人工井架安装(内爬式法兰连接单管塔)施工工具:3吨铰磨机一台、5KW汽油发动机组1台、5吨手拉葫芦一只、2吨手拉葫芦4只、108*6*7500mm无缝管2只、导向滑轮、5吨螺旋地锚、40毫米直径5毫米壁厚的钢管2只(井架)8吨左右、扣件(1000)只、无缝钢管或槽钢2根拼焊、2根横梁、电焊机等
施工工艺流程:1、采用12-14根主杆四只脚用单立管2、每部横杆架间距1
6米剪刀撑钢架以三步半为标准3、立杆落地基础部分,如基础面不平用枕木垫平,并用3-5cm木板做钢管垫脚,并搭设扫地杆控制水平,防止局部下沉
4、安装第一段塔体,井架搭设高度为塔体总长1/3米左右,起吊横杆直接架在中心部分,以便于就位5、横杆下的直立钢管,采用双杆顶立,用扣件扣死后,再将横梁安装在此横杆上,以保证足够的牢固和稳定性6、在第一段塔体安装就位后,采用钢管抱在塔体上部,用扣件扣死,使井架的受理部分由已安装好的塔体与井架共同
