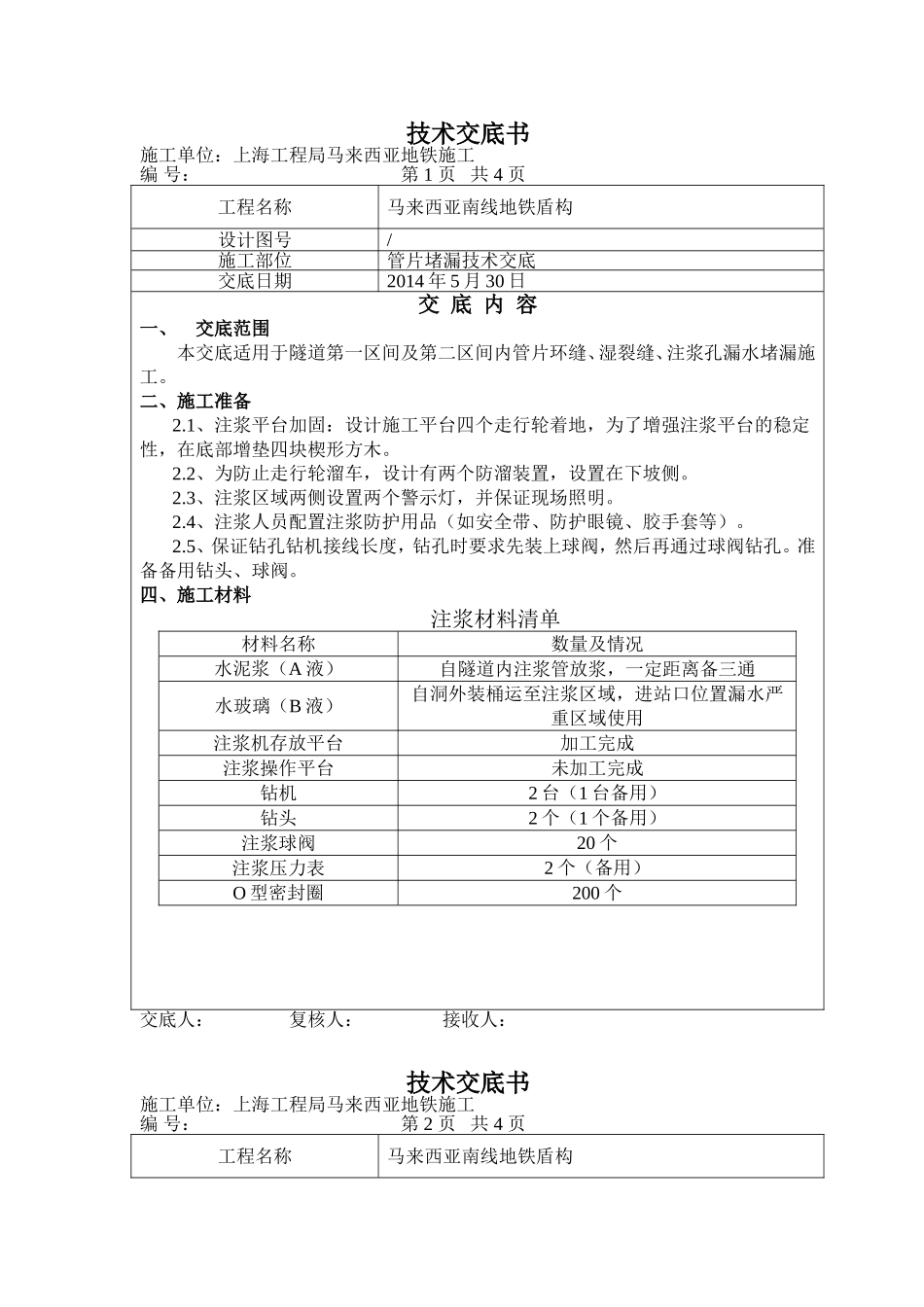

技术交底书施工单位:上海工程局马来西亚地铁施工编号:第1页共4页工程名称马来西亚南线地铁盾构设计图号/施工部位管片堵漏技术交底交底日期2014年5月30日交底内容一、交底范围本交底适用于隧道第一区间及第二区间内管片环缝、湿裂缝、注浆孔漏水堵漏施工
二、施工准备2
1、注浆平台加固:设计施工平台四个走行轮着地,为了增强注浆平台的稳定性,在底部增垫四块楔形方木
2、为防止走行轮溜车,设计有两个防溜装置,设置在下坡侧
3、注浆区域两侧设置两个警示灯,并保证现场照明
4、注浆人员配置注浆防护用品(如安全带、防护眼镜、胶手套等)
5、保证钻孔钻机接线长度,钻孔时要求先装上球阀,然后再通过球阀钻孔
准备备用钻头、球阀

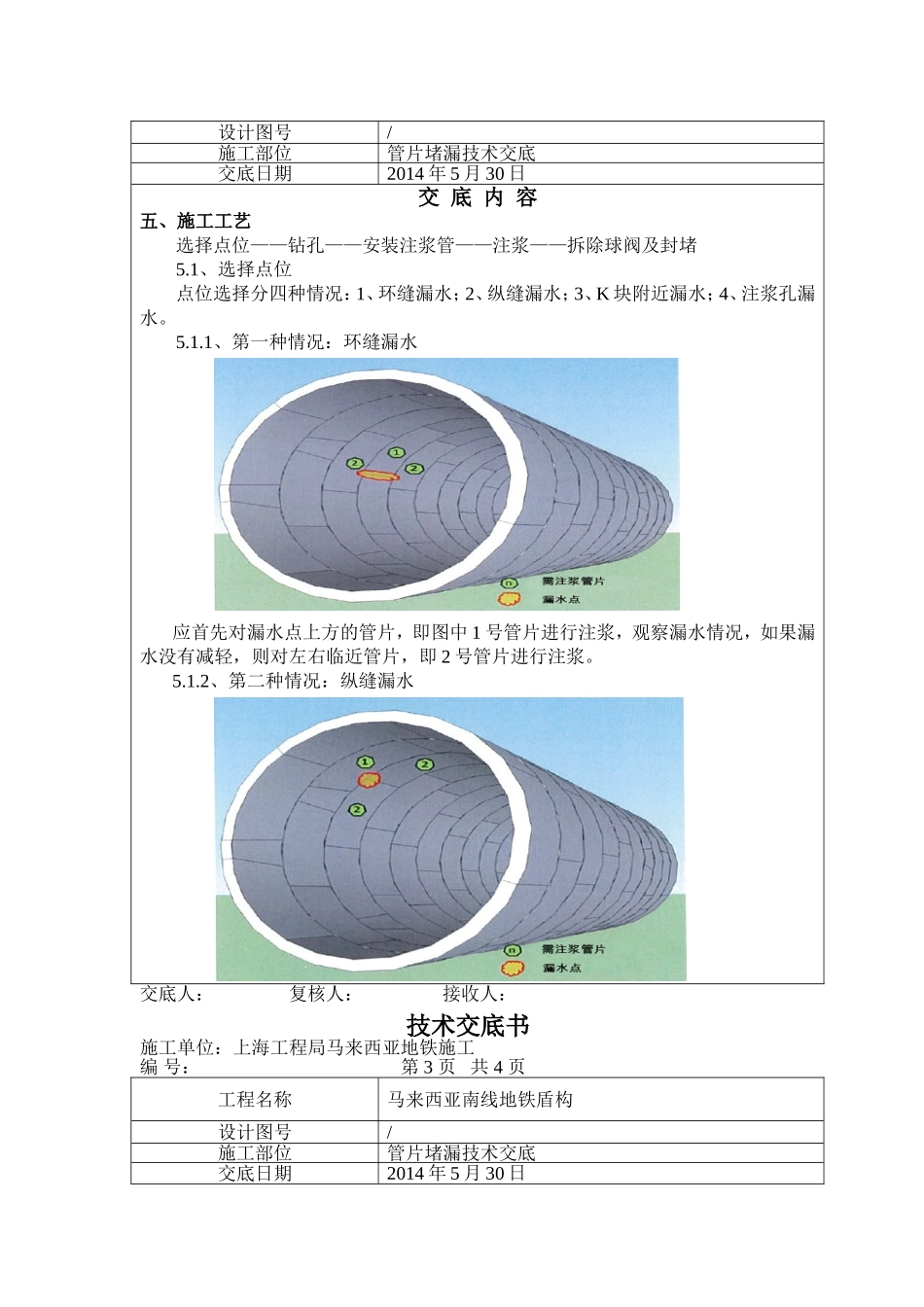

四、施工材料注浆材料清单材料名称数量及情况水泥浆(A液)自隧道内注浆管放浆,一定距离备三通水玻璃(B液)自洞外装桶运至注浆区域,进站口位置漏水严重区域使用注浆机存放平台加工完成注浆操作平台未加工完成钻机2台(1台备用)钻头2个(1个备用)注浆球阀20个注浆压力表2个(备用)O型密封圈200个交底人:复核人:接收人:技术交底书施工单位:上海工程局马来西亚地铁施工编号:第2页共4页工程名称马来西亚南线地铁盾构设计图号/施工部位管片堵漏技术交底交底日期2014年5月30日交底内容五、施工工艺选择点位——钻孔——安装注浆管——注浆——拆除球阀及封堵5

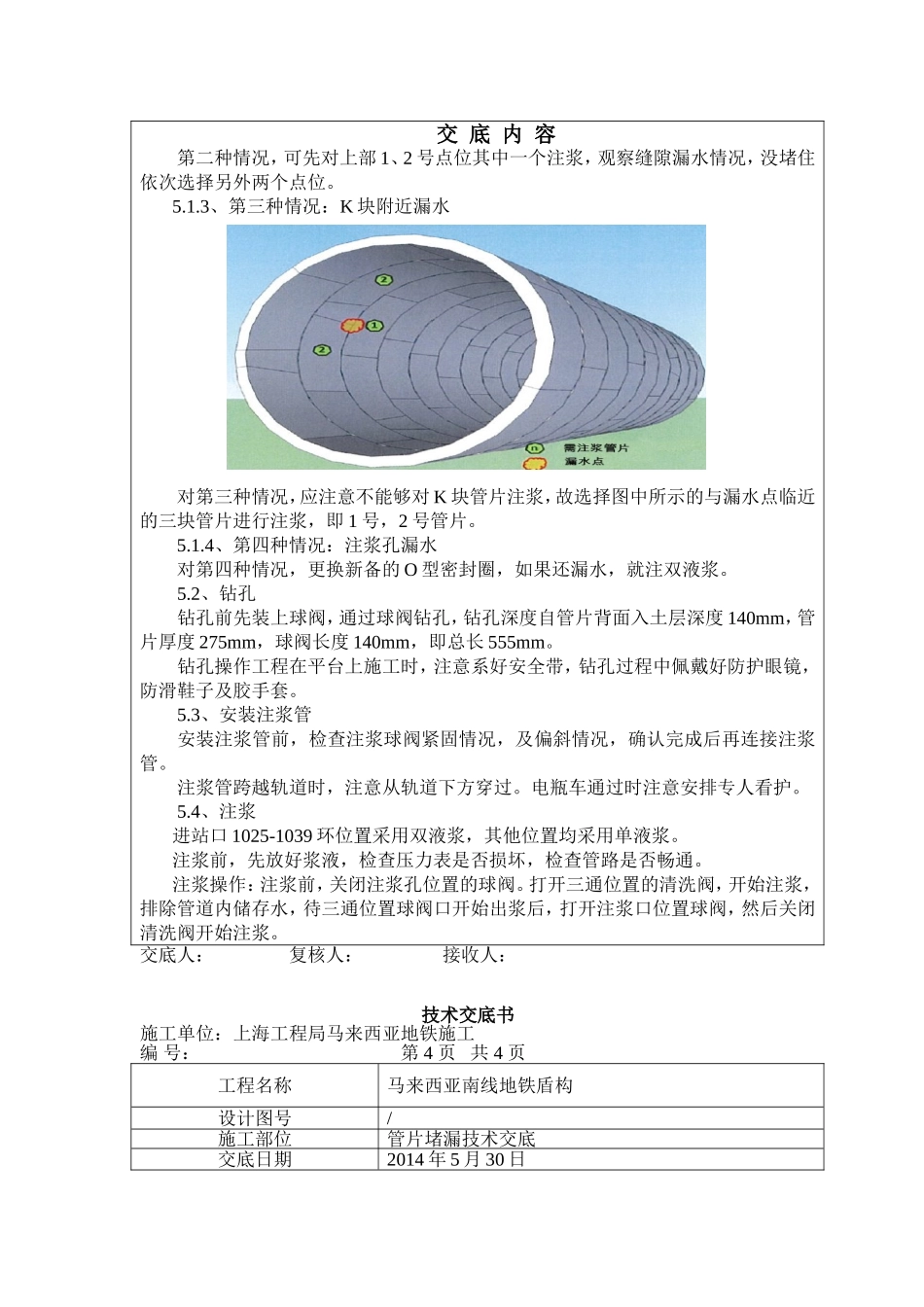

1、选择点位点位选择分四种情况:1、环缝漏水;2、纵缝漏水;3、K块附近漏水;4、注浆孔漏水
1、第一种情况:环缝漏水应首先对漏水点上方的管片,即图中1号管片进行注浆,观察漏水情况,如果漏水没有减轻,则对左右临近管片,即2号管片进行注浆
2、第二种情况:纵缝漏水交底人:复核人:接收人:技术交底书施工单位:上海工程局马来西亚地铁施工编号:第3页共4页工程名称马来西亚南线地铁盾构设计图号/施工部位管片堵漏
