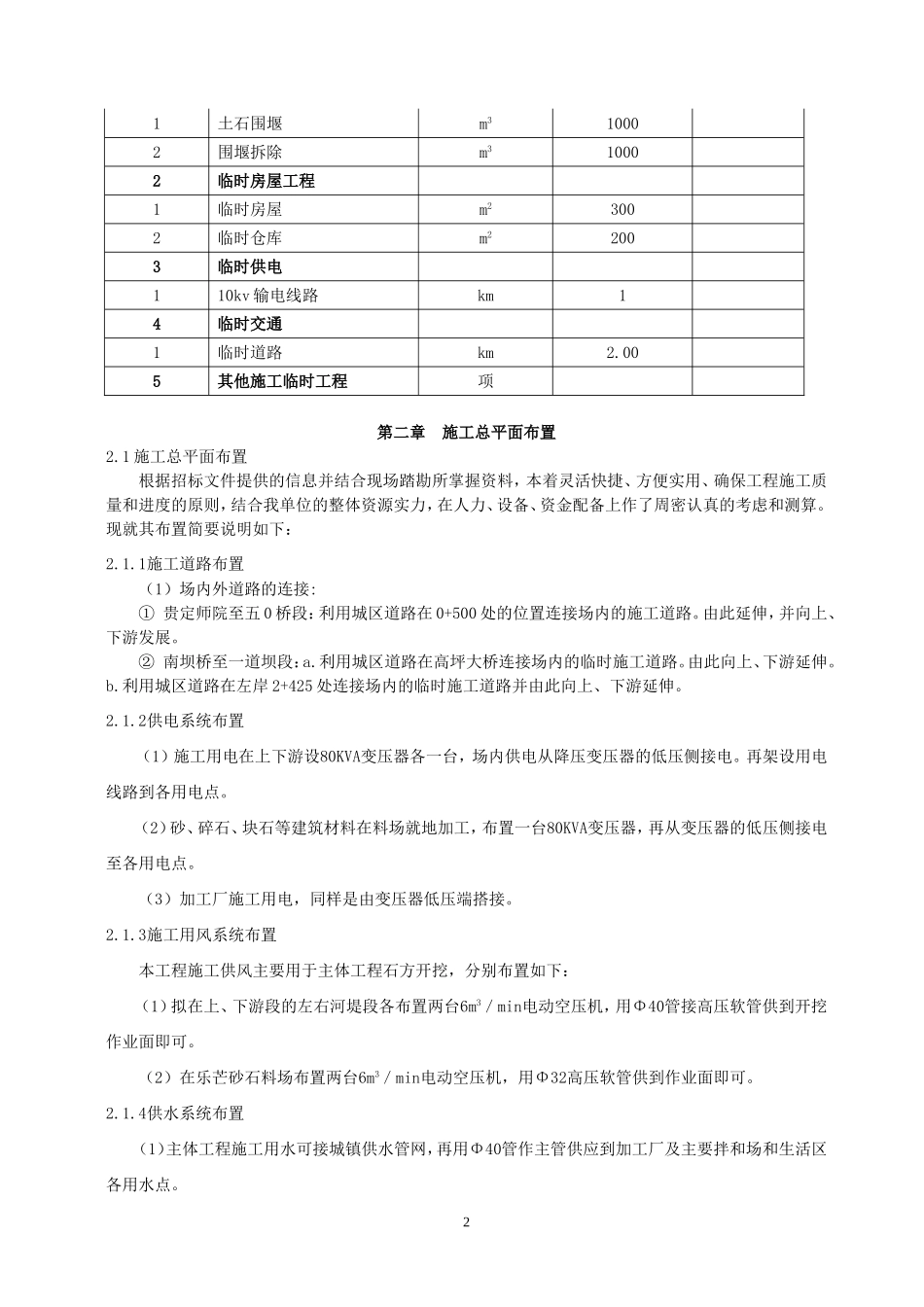

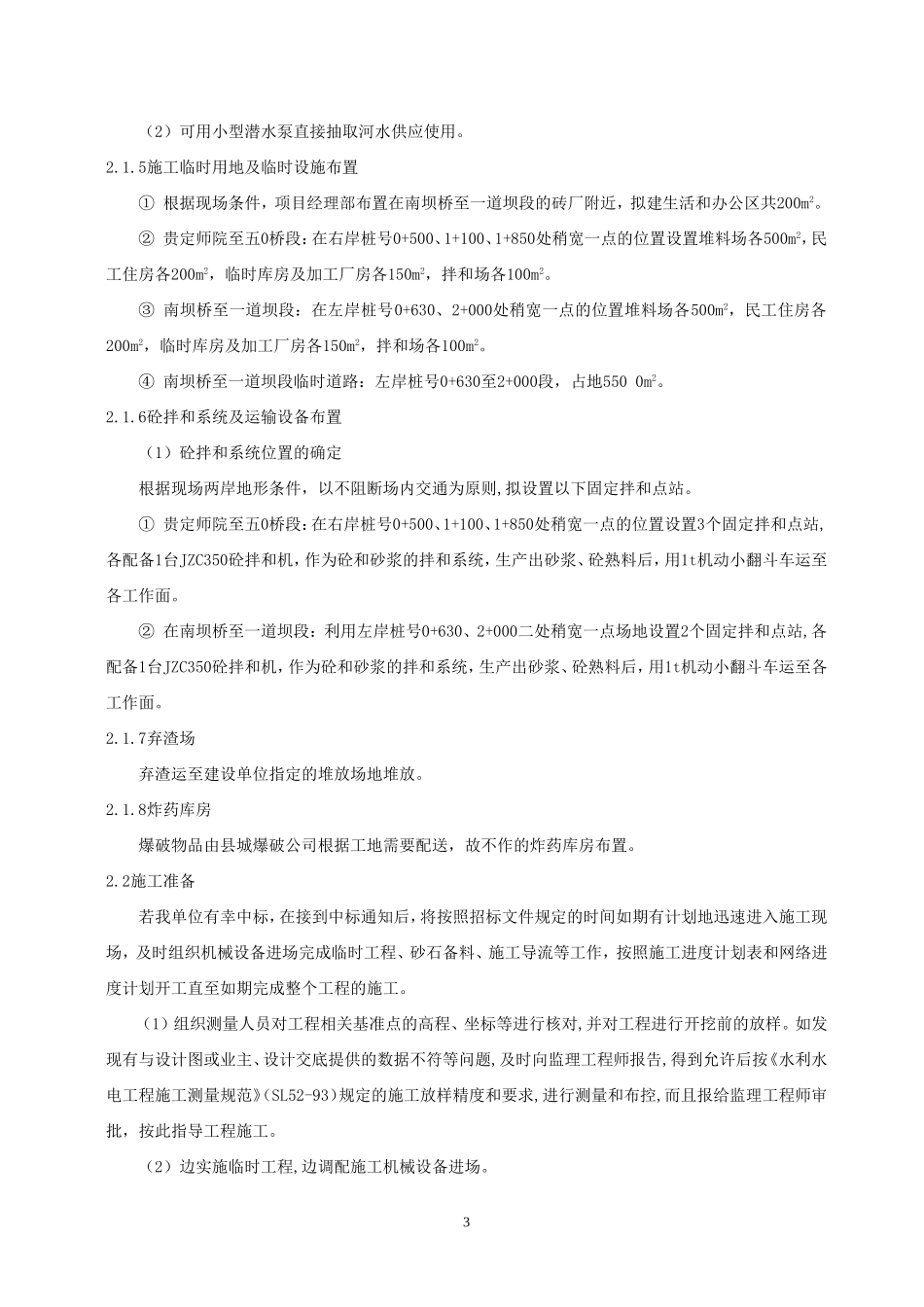

贵定县西门河磨子岩至菜篮桥河段治理工程施工组织设计第一章工程概况1.1工程概况本工程位于贵定县西门河,分为上下游两段,上游段位于贵定县开发区,治理河道长3125m,下游段位于贵定县工业园区,治理河道长1900m。本次施工内容为:全国中小河流治理贵定县西门河磨子岩至菜蓝桥河段治理工程施工图纸范围内的建安工程。1.2工程施工主要工程量本工程主要工程量如下表:工程主要工程量表序号项目名称计量单位工程数量备注一上游段1土方开挖(运1km)m3221402土方开挖(运2km)m342195★3石方开挖m321445★4砂砾石开挖(运1km)m3214455碾压土回填m3221406M7.5浆砌块石m319002★7DN50排水管m59748沙砾石反滤包m3689草皮护坡m21620010C15砼压顶m350511清淤m316431★二下游段1土方开挖m3127892土方开挖m390623石方开挖m393654一般土石回填m3127895M7.5浆砌块石m3168946DN50排水管m40647C15砼埋石m328958C15砼压顶m3619清淤m322598三第三部分临时工程1临时围堰11土石围堰m310002围堰拆除m310002临时房屋工程1临时房屋m23002临时仓库m22003临时供电110kv输电线路km14临时交通1临时道路km2.005其他施工临时工程项第二章施工总平面布置2.1施工总平面布置根据招标文件提供的信息并结合现场踏勘所掌握资料,本着灵活快捷、方便实用、确保工程施工质量和进度的原则,结合我单位的整体资源实力,在人力、设备、资金配备上作了周密认真的考虑和测算。现就其布置简要说明如下:2.1.1施工道路布置(1)场内外道路的连接:①贵定师院至五0桥段:利用城区道路在0+500处的位置连接场内的施工道路。由此延伸,并向上、下游发展。②南坝桥至一道坝段:a.利用城区道路在高坪大桥连接场内的临时施工道路。由此向上、下游延伸。b.利用城区道路在左岸2+425处连接场内的临时施工道路并由此向上、下游延伸。2.1.2供电系统布置(1)施工用电在上下游设80KVA变压器各一台,场内供电从降压变压器的低压侧接电。再架设用电线路到各用电点。(2)砂、碎石、块石等建筑材料在料场就地加工,布置一台80KVA变压器,再从变压器的低压侧接电至各用电点。(3)加工厂施工用电,同样是由变压器低压端搭接。2.1.3施工用风系统布置本工程施工供风主要用于主体工程石方开挖,分别布置如下:(1)拟在上、下游段的左右河堤段各布置两台6m3/min电动空压机,用Φ40管接高压软管供到开挖作业面即可。(2)在乐芒砂石料场布置两台6m3/min电动空压机,用Φ32高压软管供到作业面即可。2.1.4供水系统布置(1)主体工程施工用水可接城镇供水管网,再用Φ40管作主管供应到加工厂及主要拌和场和生活区各用水点。2(2)可用小型潜水泵直接抽取河水供应使用。2.1.5施工临时用地及临时设施布置①根据现场条件,项目经理部布置在南坝桥至一道坝段的砖厂附近,拟建生活和办公区共200m2。②贵定师院至五0桥段:在右岸桩号0+500、1+100、1+850处稍宽一点的位置设置堆料场各500m2,民工住房各200m2,临时库房及加工厂房各150m2,拌和场各100m2。③南坝桥至一道坝段:在左岸桩号0+630、2+000处稍宽一点的位置堆料场各500m2,民工住房各200m2,临时库房及加工厂房各150m2,拌和场各100m2。④南坝桥至一道坝段临时道路:左岸桩号0+630至2+000段,占地5500m2。2.1.6砼拌和系统及运输设备布置(1)砼拌和系统位置的确定根据现场两岸地形条件,以不阻断场内交通为原则,拟设置以下固定拌和点站。①贵定师院至五0桥段:在右岸桩号0+500、1+100、1+850处稍宽一点的位置设置3个固定拌和点站,各配备1台JZC350砼拌和机,作为砼和砂浆的拌和系统,生产出砂浆、砼熟料后,用1t机动小翻斗车运至各工作面。②在南坝桥至一道坝段:利用左岸桩号0+630、2+000二处稍宽一点场地设置2个固定拌和点站,各配备1台JZC350砼拌和机,作为砼和砂浆的拌和系统,生产出砂浆、砼熟料后,用1t机动小翻斗车运至各工作面。2.1.7弃渣场弃渣运至建设单位指定的堆放场地堆放。2.1.8炸药库房爆破物品由县城爆破公司根据工地需要配送,故不作的炸药库房布置。2.2施工准备若我单位有幸中标,在接到中标通知后,将按照招标文件规定的时间如期有计划地迅速进入施工现场,及时组织机械设备进场完成临...
