技术交底记录表C2-1编号03-C2-003工程名称中关村科技园区电子城西区E8-2研发中心交底日期2013年3月25日施工单位中国新兴保信建设总公司四公司分项工程名称防滑地砖楼面交底提要楼梯间防滑地砖楼面施工交底记录:1、工程概况:本工程建筑面积88940
77m2,地下二层,地下一层层高4
8m,地下二层主楼层高4
2m、地上8层,首层层高5
1m,二层层高4
5m,标准层层高4
2m,八层楼梯间层高4
框架剪力墙结构
楼地面工程包括地下车库混凝土地面;标准层水泥砂浆楼面;卫生间聚氨酯防水隔离层、防滑砖面层;楼梯间防滑地砖楼面;部分物业用房通体地砖楼面;电梯厅、门厅轻集料混凝土垫层、花岗岩板面层
楼梯间及前室防滑地砖楼面施工厚度50mm,材料做法为:1)10厚防滑地砖(300×300成品防滑砖),TDG擦缝;2)10厚DTA粘接层;(前室和休息平台为5素水泥浆粘接层)3)30厚DS干拌砂浆找平层;4)水泥浆结合层(内掺界面处理剂)
注:前室和休息平台采用一次成活施工,即采用干硬性DS15砂浆结合层,在防滑砖背面抹3~5mm厚素水泥浆镶贴
2、施工准备:2
1材料及主要机具2
5普通硅酸盐水泥,DS15干拌砂浆,DTA粘接剂
2主要机具:手推车、平锹、小铁锤、錾子、钢丝刷、水桶、灰斗、胶皮水管、木抹子、小水壶、5mm和30mm孔径筛子、小笤帚
2作业条件:主体结构工程质量已办完验收手续,门框安装完,+50cm水平标高线已弹在墙体上

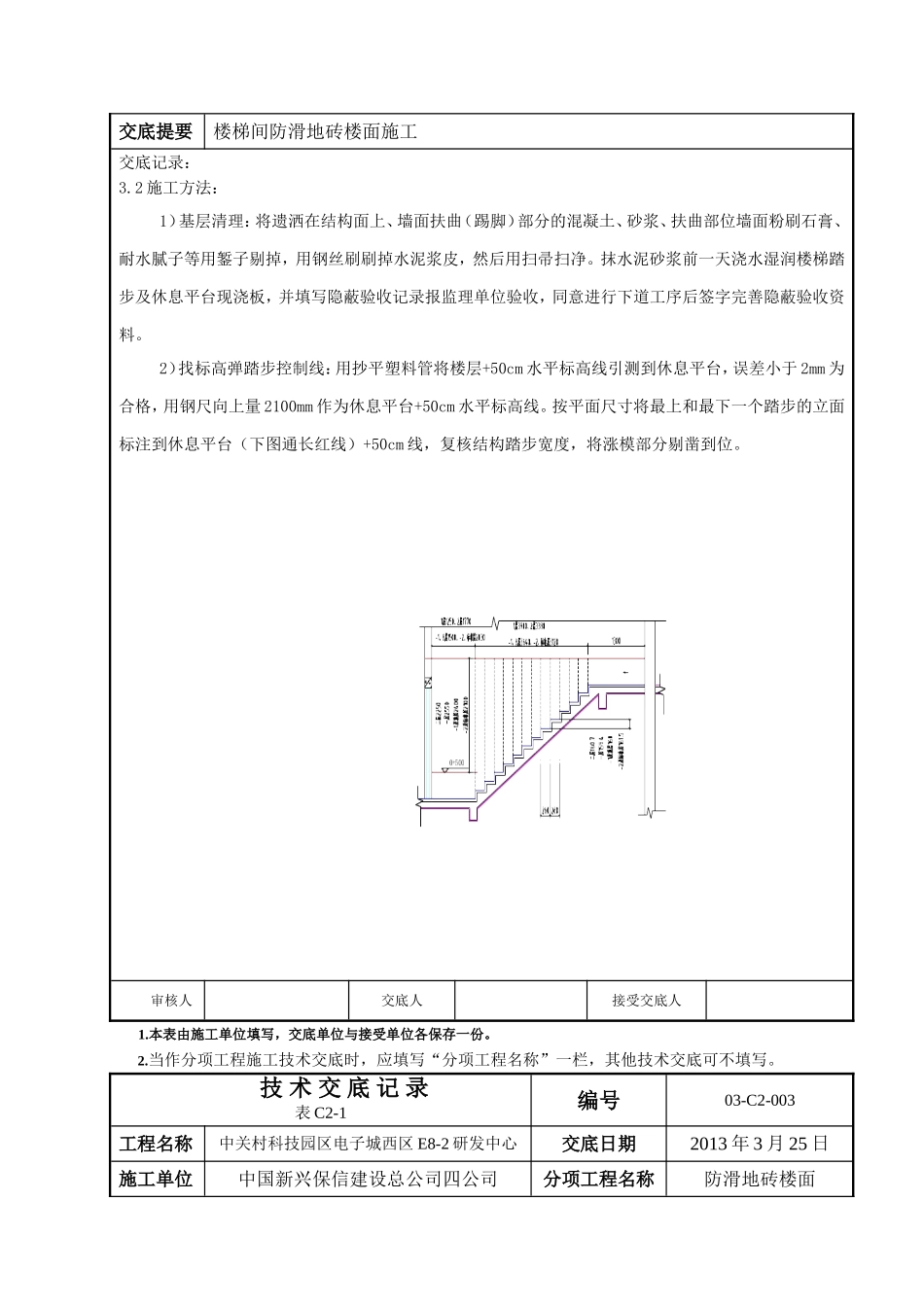

施工方法:3
1工艺流程:基层清理→找标高弹踏步控制线→涂抹胶浆结合层→抹DS15砂浆找平层→粘贴踏步面地砖→粘贴立面地砖→清理、擦缝→养护→扶曲(踢脚)镶贴→养护审核人交底人接受交底人1
本表由施工单位填写,交底单位与接受单位各保存一份
当作分项工程施工技术交底时,应填写“分项工程名称”一栏,其他技
