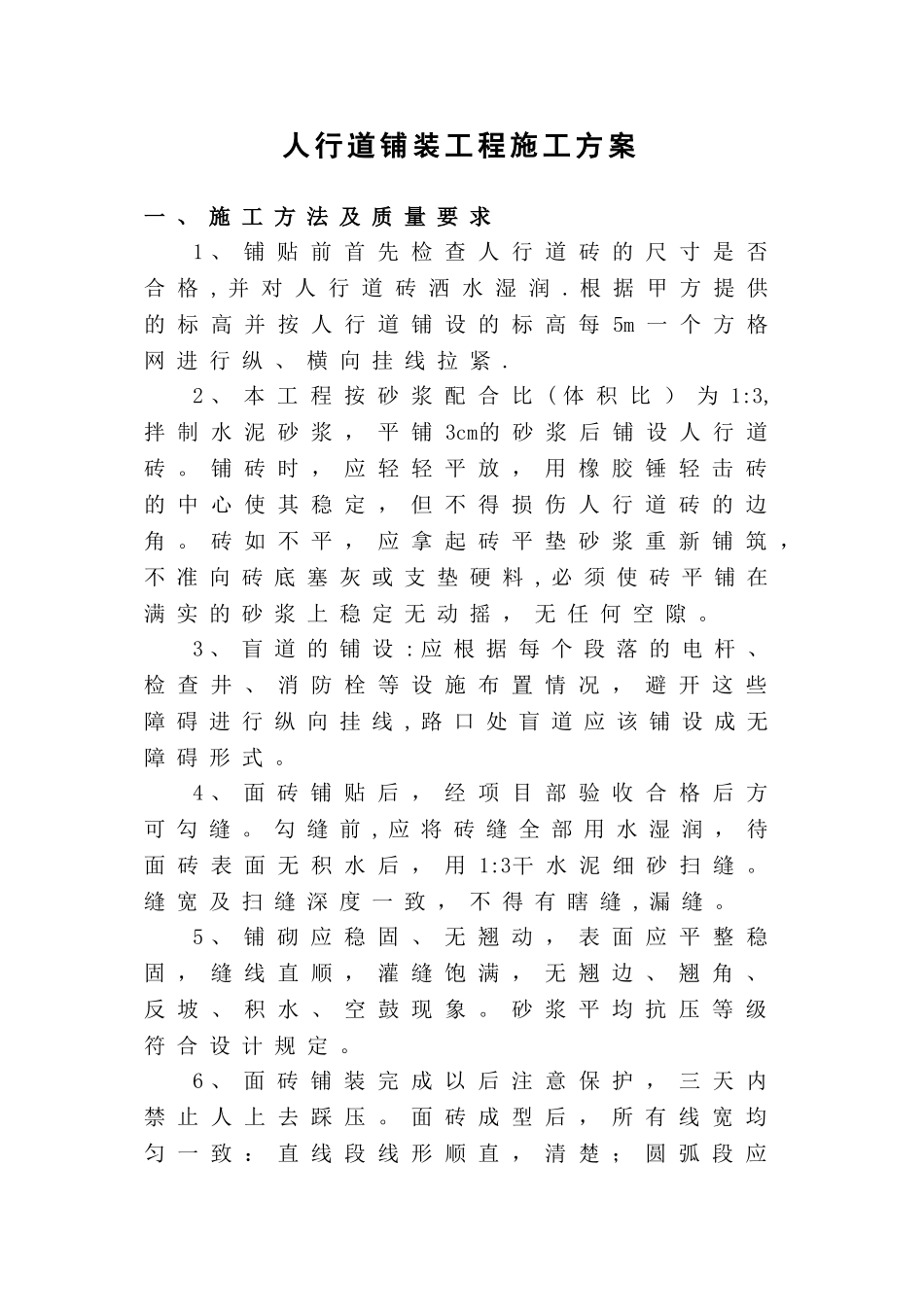

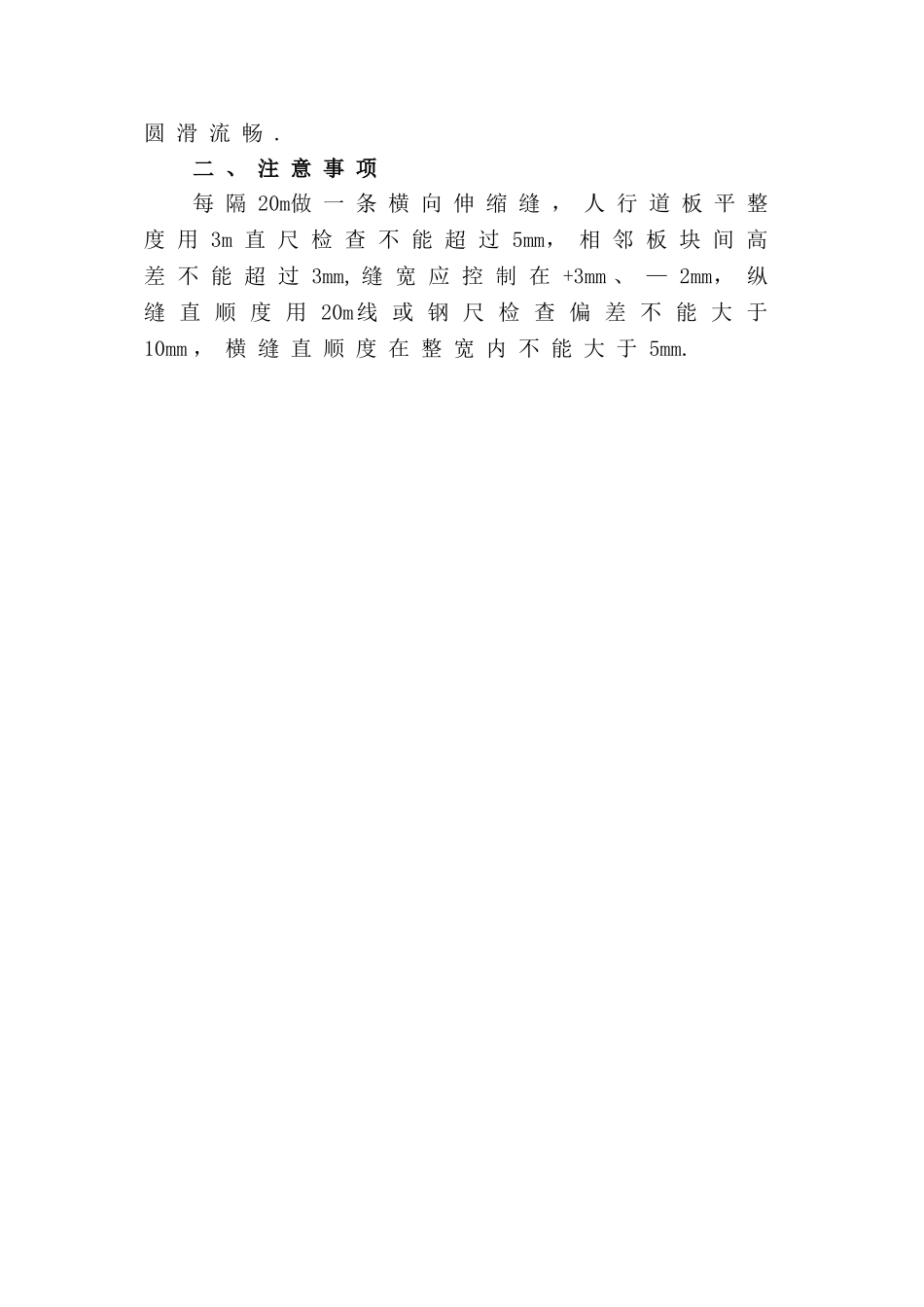

人 行 道 铺 装 工 程 施 工 方 案一 、 施 工 方 法 及 质 量 要 求1 、 铺 贴 前 首 先 检 查 人 行 道 砖 的 尺 寸 是 否合 格 , 并 对 人 行 道 砖 洒 水 湿 润
根 据 甲 方 提 供的 标 高 并 按 人 行 道 铺 设 的 标 高 每 5m 一 个 方 格网 进 行 纵 、 横 向 挂 线 拉 紧
2 、 本 工 程 按 砂 浆 配 合 比 ( 体 积 比 ) 为 1:3,拌 制 水 泥 砂 浆 , 平 铺 3cm的 砂 浆 后 铺 设 人 行 道砖
铺 砖 时 , 应 轻 轻 平 放 , 用 橡 胶 锤 轻 击 砖的 中 心 使 其 稳 定 , 但 不 得 损 伤 人 行 道 砖 的 边角
砖 如 不 平 , 应 拿 起 砖 平 垫 砂 浆 重 新 铺 筑 ,不 准 向 砖 底 塞 灰 或 支 垫 硬 料 , 必 须 使 砖 平 铺 在满 实 的 砂 浆 上 稳 定 无 动 摇 , 无 任 何 空 隙
3 、 盲 道 的 铺 设 : 应 根 据 每 个 段 落 的 电 杆 、检 查 井 、 消 防 栓 等 设 施 布 置 情 况 , 避 开 这 些障 碍 进 行 纵 向 挂 线 , 路 口 处 盲 道 应 该 铺 设 成 无障 碍 形 式
4 、 面 砖 铺 贴 后 , 经 项 目 部 验 收 合 格 后 方可 勾 缝
勾 缝 前 , 应 将 砖 缝 全 部 用 水 湿 润 , 待面 砖 表 面 无 积 水 后 , 用 1:3干 水 泥 细 砂 扫 缝
缝 宽 及 扫 缝 深 度 一 致 , 不 得 有 瞎 缝 , 漏 缝
5 、 铺 砌 应 稳 固 、 无 翘 动 , 表 面 应 平 整 稳固 , 缝 线 直 顺 , 灌 缝 饱 满 , 无 翘 边 、 翘 角 、反 坡 、 积 水 、 空 鼓 现
