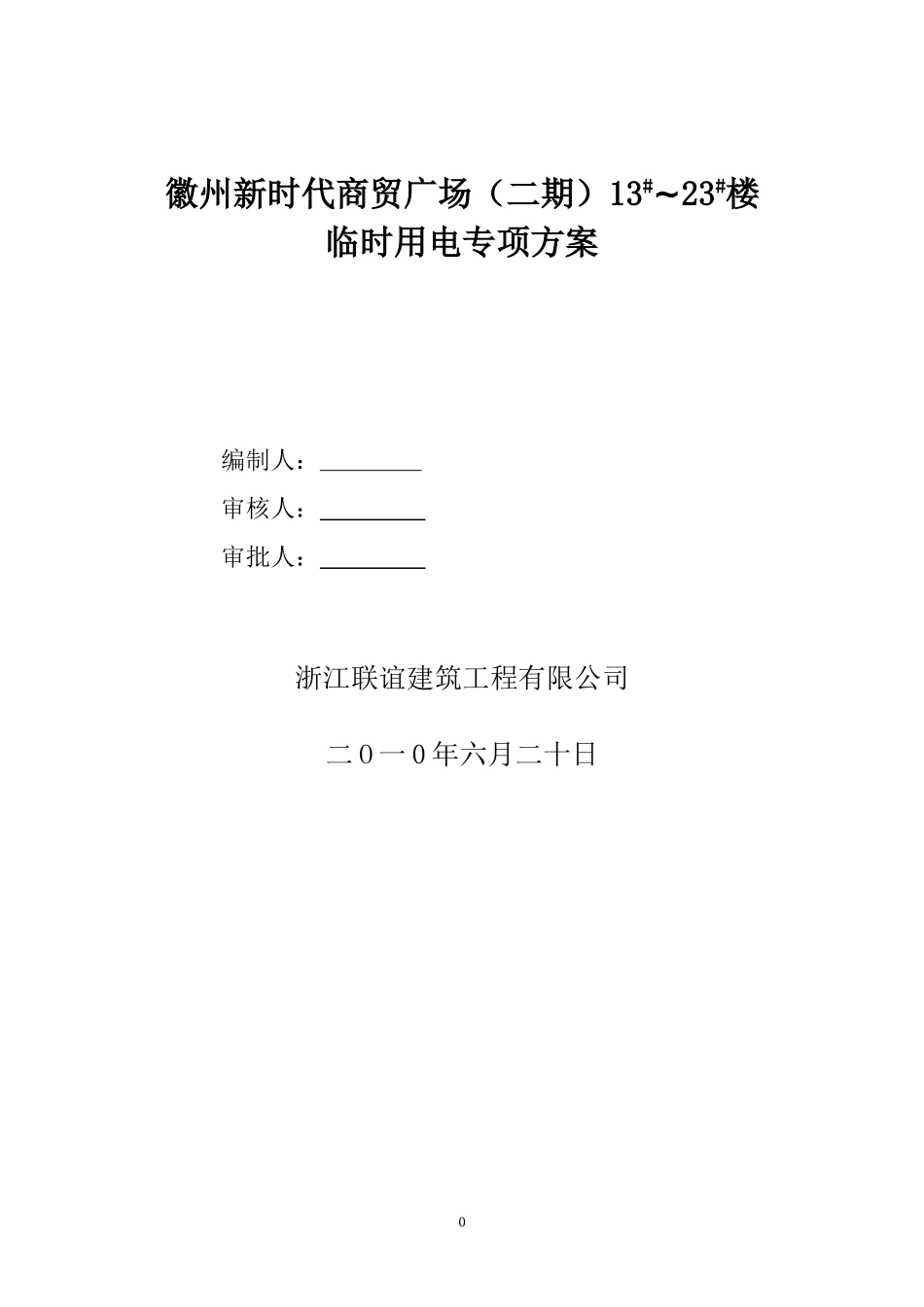

徽州新时代商贸广场(二期)13#~23#楼临时用电专项方案编制人:审核人:审批人:浙江联谊建筑工程有限公司二O一0年六月二十日0施工现场临时用电专项施工方案一、编制依据1、施工现场临时用电安全技术规范(JGJ46-2005)2、建筑施工安全检查标准(JGJ59-99)3、低压配电设计规范(GB50054)4、民用建筑电气设计规范(JGJ/T16)5、施工组织设计及现场勘踏二、工程概况本工程为徽州新时代商贸广场(二期)13#~23#楼,建筑层数:20#、21#、23#楼为二层,其他为三层,结构类型为框架结构,基础为柱下独立基础

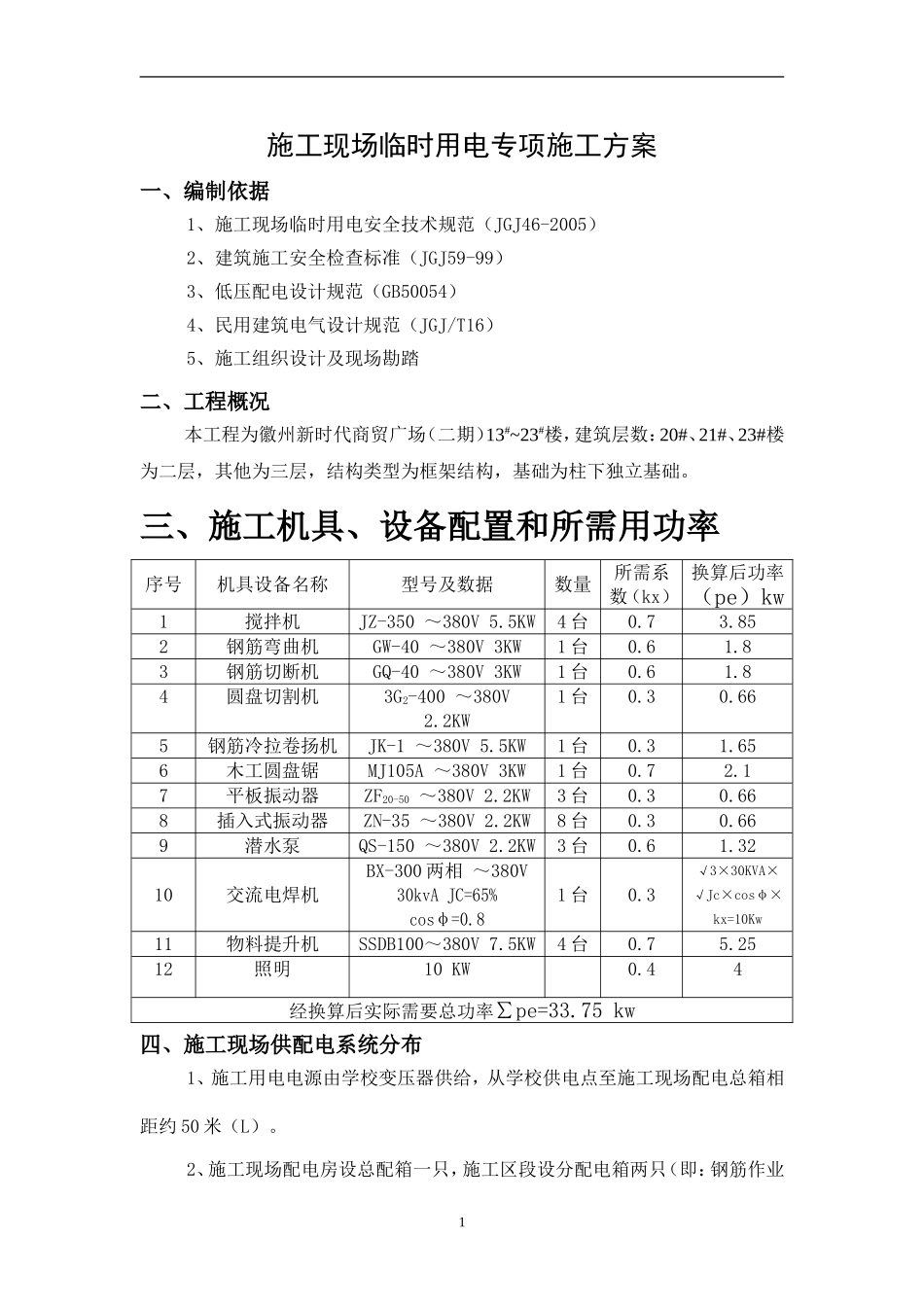

三、施工机具、设备配置和所需用功率序号机具设备名称型号及数据数量所需系数(kx)换算后功率(pe)kw1搅拌机JZ-350~380V5
5KW4台0
852钢筋弯曲机GW-40~380V3KW1台0
83钢筋切断机GQ-40~380V3KW1台0
84圆盘切割机3G2-400~380V2
2KW1台0
665钢筋冷拉卷扬机JK-1~380V5
5KW1台0
656木工圆盘锯MJ105A~380V3KW1台0
17平板振动器ZF20-50~380V2
2KW3台0
668插入式振动器ZN-35~380V2
2KW8台0
669潜水泵QS-150~380V2
2KW3台0
3210交流电焊机BX-300两相~380V30kvAJC=65%cosφ=0
3√3×30KVA×√Jc×cosφ×kx=10Kw11物料提升机SSDB100~380V7
5KW4台0
2512照明10KW0
44经换算后实际需要总功率∑pe=33
75kw四、施工现场供配电系统分布1、施工用电电源由学校变压器供给,从学校供电点至施工现场配电总箱相距约50米(L)

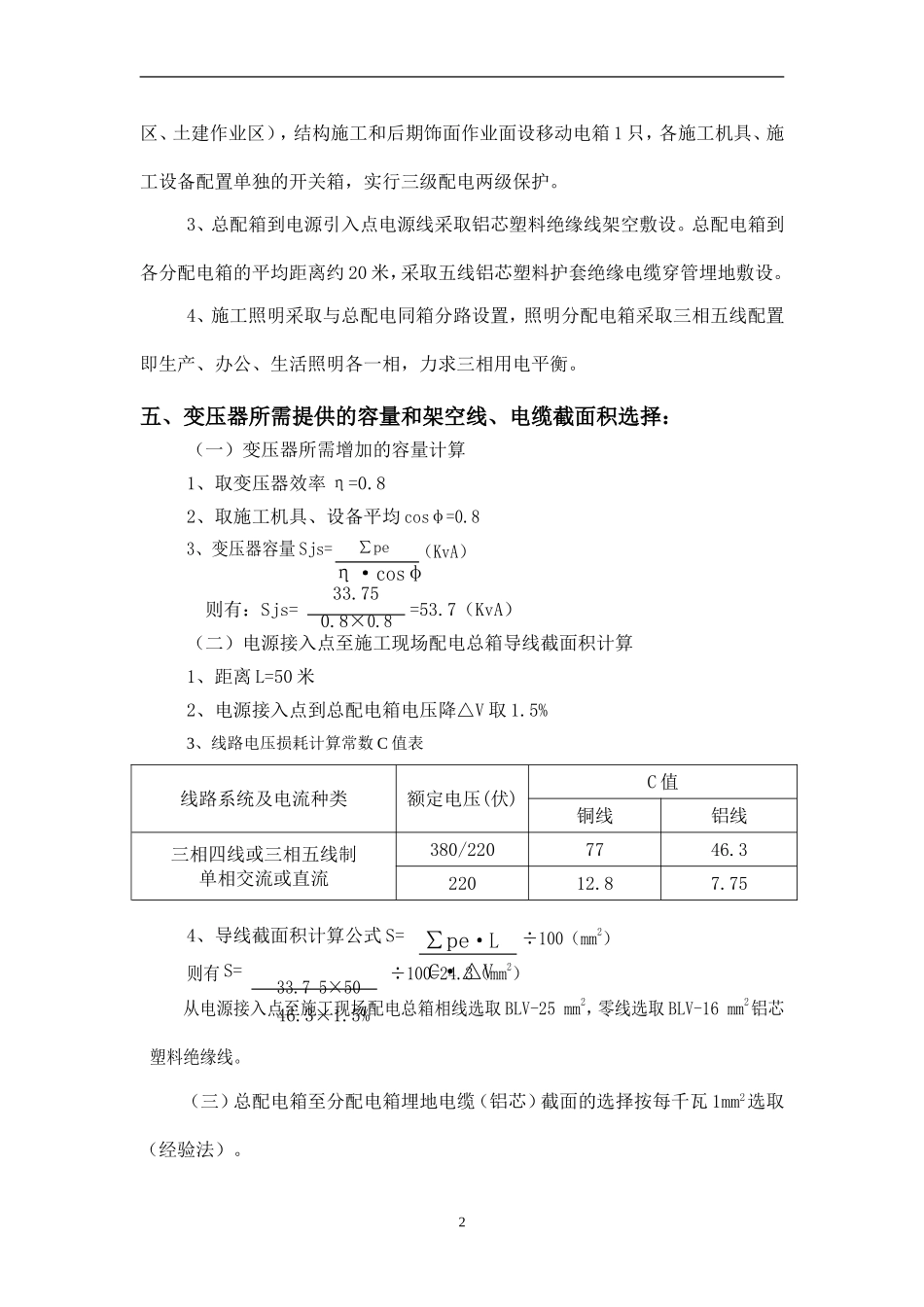

2、施工现场配电房设总配箱一只,施工区段设分配电箱两
