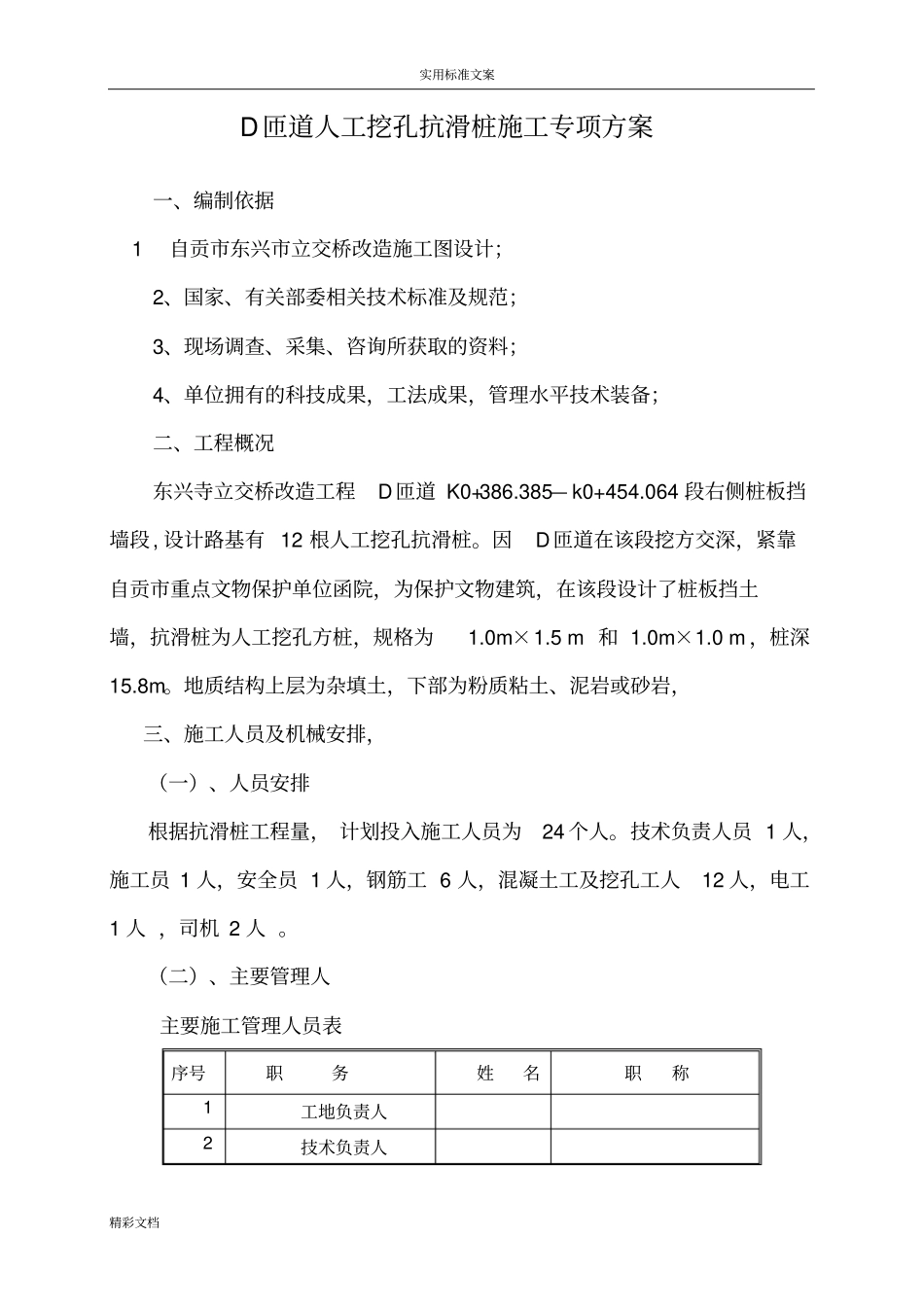

实用标准文案精彩文档D匝道人工挖孔抗滑桩施工专项方案一、编制依据1自贡市东兴市立交桥改造施工图设计;2、国家、有关部委相关技术标准及规范;3、现场调查、采集、咨询所获取的资料;4、单位拥有的科技成果,工法成果,管理水平技术装备;二、工程概况东兴寺立交桥改造工程D匝道K0+386
385—k0+454
064段右侧桩板挡墙段,设计路基有12根人工挖孔抗滑桩
因D匝道在该段挖方交深,紧靠自贡市重点文物保护单位函院,为保护文物建筑,在该段设计了桩板挡土墙,抗滑桩为人工挖孔方桩,规格为1
0m,桩深15
地质结构上层为杂填土,下部为粉质粘土、泥岩或砂岩,三、施工人员及机械安排,(一)、人员安排根据抗滑桩工程量,计划投入施工人员为24个人
技术负责人员1人,施工员1人,安全员1人,钢筋工6人,混凝土工及挖孔工人12人,电工1人,司机2人

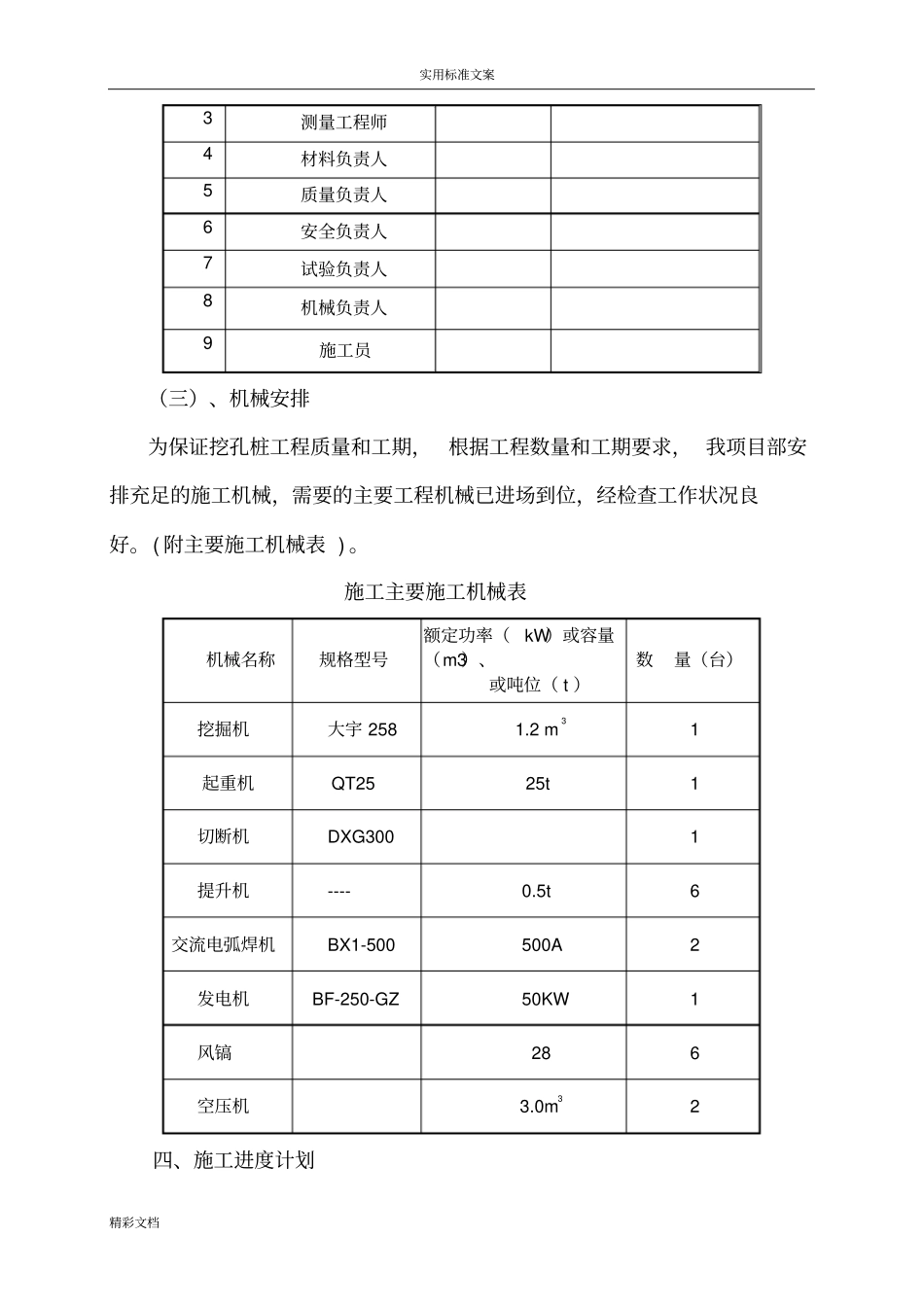

(二)、主要管理人主要施工管理人员表序号职务姓名职称1工地负责人2技术负责人实用标准文案精彩文档3测量工程师4材料负责人5质量负责人6安全负责人7试验负责人8机械负责人9施工员(三)、机械安排为保证挖孔桩工程质量和工期,根据工程数量和工期要求,我项目部安排充足的施工机械,需要的主要工程机械已进场到位,经检查工作状况良好
(附主要施工机械表)
施工主要施工机械表机械名称规格型号额定功率(kW)或容量(m3)、或吨位(t)数量(台)挖掘机大宇2581
2m31起重机QT2525t1切断机DXG3001提升机----0
5t6交流电弧焊机BX1-500500A2发电机BF-250-GZ50KW1风镐286空压机3

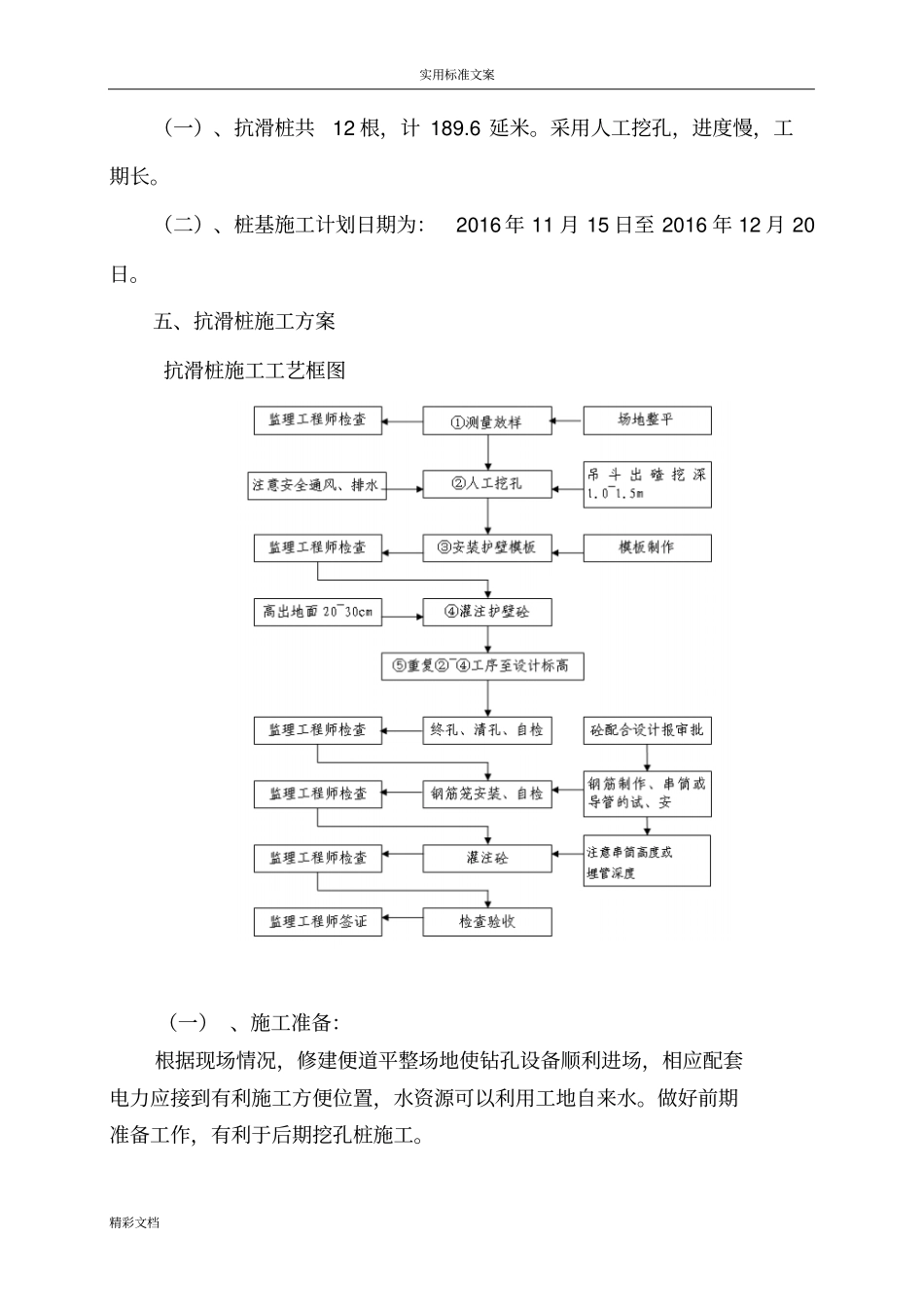

0m32四、施工进度计划实用标准文案精彩文档(一)、抗滑桩共12根,计189
采用人工挖孔,进度慢,工期长
(二)、桩基施工计划日期为:2016年11月15日至2016年12月20日
五、抗滑桩施工方案
