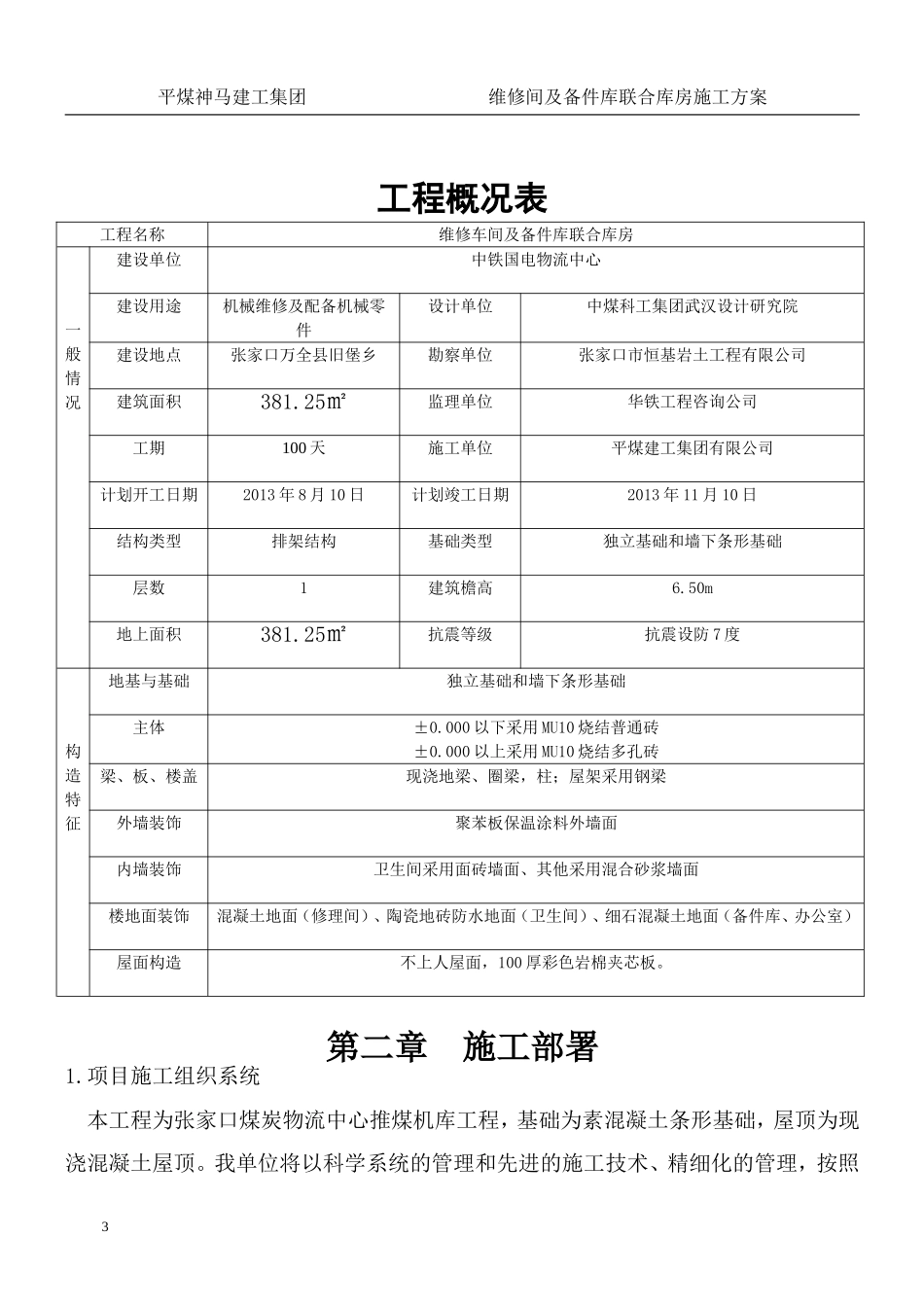

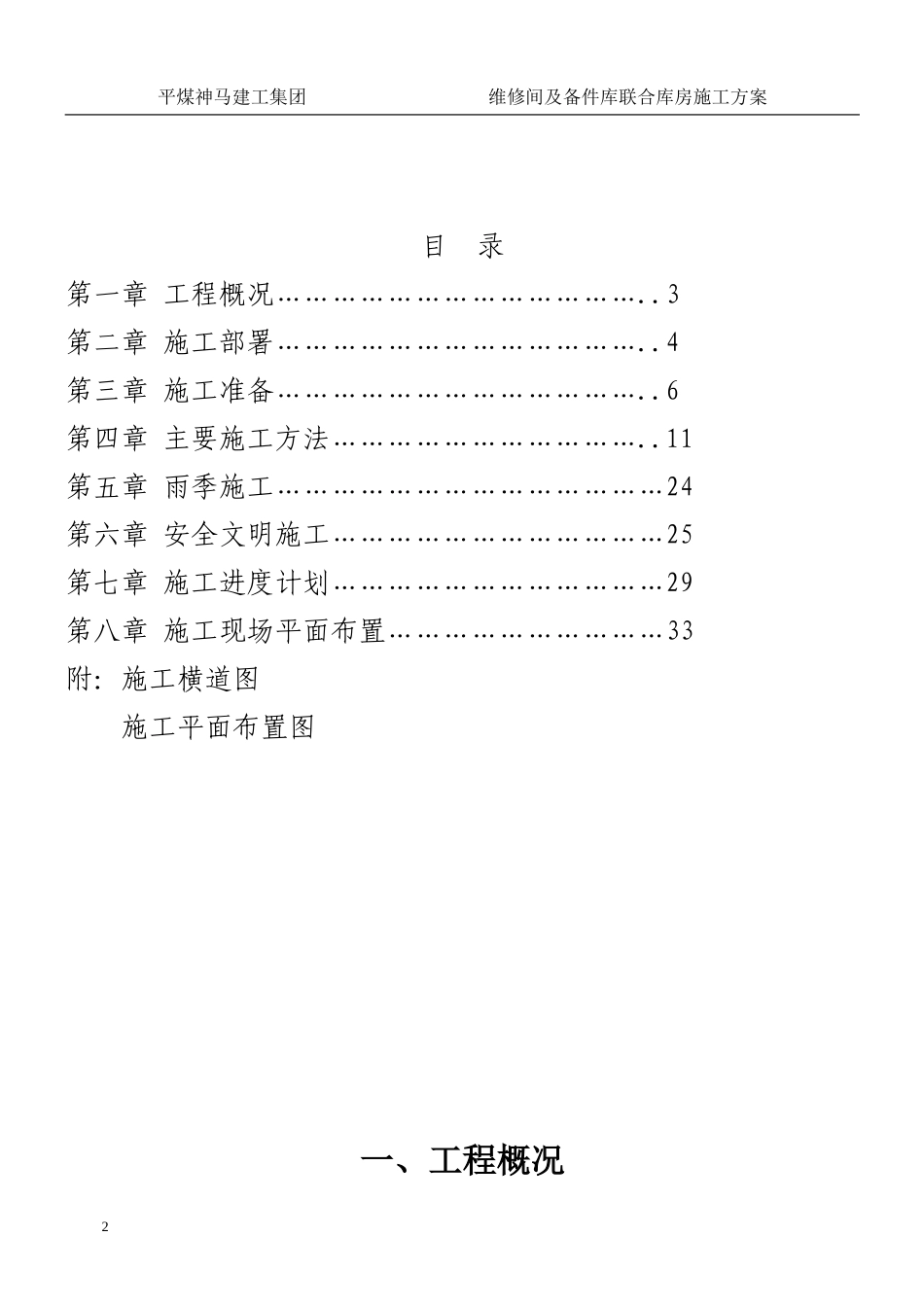

平煤神马建工集团维修车间及备件库联合库房施工方案工程名称:张家口煤炭物流中心维修车间及备件库联合库房工程施工方案审批单位:建设单位监理单位施工单位:项目经理审核编制编制单位:平煤神马建工集团有限公司2013年8月5日1平煤神马建工集团维修间及备件库联合库房施工方案目录第一章工程概况…………………………………..3第二章施工部署…………………………………..4第三章施工准备…………………………………..6第四章主要施工方法……………………………..11第五章雨季施工……………………………………24第六章安全文明施工………………………………25第七章施工进度计划………………………………29第八章施工现场平面布置…………………………33附:施工横道图施工平面布置图一、工程概况2平煤神马建工集团维修间及备件库联合库房施工方案工程概况表工程名称维修车间及备件库联合库房一般情况建设单位中铁国电物流中心建设用途机械维修及配备机械零件设计单位中煤科工集团武汉设计研究院建设地点张家口万全县旧堡乡勘察单位张家口市恒基岩土工程有限公司建筑面积381.25㎡监理单位华铁工程咨询公司工期100天施工单位平煤建工集团有限公司计划开工日期2013年8月10日计划竣工日期2013年11月10日结构类型排架结构基础类型独立基础和墙下条形基础层数1建筑檐高6.50m地上面积381.25㎡抗震等级抗震设防7度构造特征地基与基础独立基础和墙下条形基础主体±0.000以下采用MU10烧结普通砖±0.000以上采用MU10烧结多孔砖梁、板、楼盖现浇地梁、圈梁,柱;屋架采用钢梁外墙装饰聚苯板保温涂料外墙面内墙装饰卫生间采用面砖墙面、其他采用混合砂浆墙面楼地面装饰混凝土地面(修理间)、陶瓷地砖防水地面(卫生间)、细石混凝土地面(备件库、办公室)屋面构造不上人屋面,100厚彩色岩棉夹芯板。第二章施工部署1.项目施工组织系统本工程为张家口煤炭物流中心推煤机库工程,基础为素混凝土条形基础,屋顶为现浇混凝土屋顶。我单位将以科学系统的管理和先进的施工技术、精细化的管理,按照3平煤神马建工集团维修间及备件库联合库房施工方案甲方要求,按照工期完成施工任务。以“抓安全保质量促生产为首一服务”为宗旨,全力打造精品工程。项目管理人员及职务见附表。根据管理体系图,项目部建立岗位职责制,明确分工职责,落实施工责任,各岗位各行其职。施工管理人员及职务本工程计划于:2013年8月10日开工,2013年11月18日竣工。本工程工期100天,为了保证基础、主体、装修均尽可能有充裕的时间施工,保证如期完成施工任务,应该考虑到各方面的影响因素,投入充足的劳力、机具设备、材料。2.1在时间上的部署原则根据总施工进度的安排,采取科学与经验相结合的专业施工方法,做到施工过程中不窝工,保证工程顺利进行。工程实施中集中技术力量、配足施工机具、劳动力、周转材料,科学合理安排施工,充分调动施工人员的劳动积极因素,并采取相应经济激励措施,确保100天完成整个工程。2.2在空间上的部署原则——立体交叉施工的考虑为了贯彻空间占满时间连续,均衡协调有节奏,力所能及留有余地的原则,保证工程按照总控计划完成,需采用主体分工种流水施工、室内外装饰及屋面工程同时进行,水电安装穿插作业。2.3根据基础、结构、装修三个阶段施工不同的特点安排总体施工部署(1)基础施工阶段4序号姓名性别职务1叶蕾男项目经理2朱大伟男技术经理3赵新乐男技术负责人4赵光令男技术员5扈鵬男技术负责人6李更男安全员7邓晶晶男实验员8郭良玉男施工员平煤神马建工集团维修间及备件库联合库房施工方案基坑开挖采用反铲挖掘机开挖基槽,现场存土。土方开挖采用一台反铲挖掘机开挖。基槽开挖至设计标高后立即组建设单位、设计单位、监理单位和质监站有关人员进行验槽。验槽后进行二八灰土换填,在换填过程中使用机械化施工以节省工期,我单位基础回填可在现场存的土对基坑进行换填。基础使用素混凝土C30,待基础模板拆除后立即进行地梁一下基础墙体的施工。(2)主体施工阶段本工程使用混凝土全部采用现场搅拌混凝土,采用混凝土罐车运送,混凝土汽车泵浇注,以节省时间。钢筋连接采用绑扎连接,...
