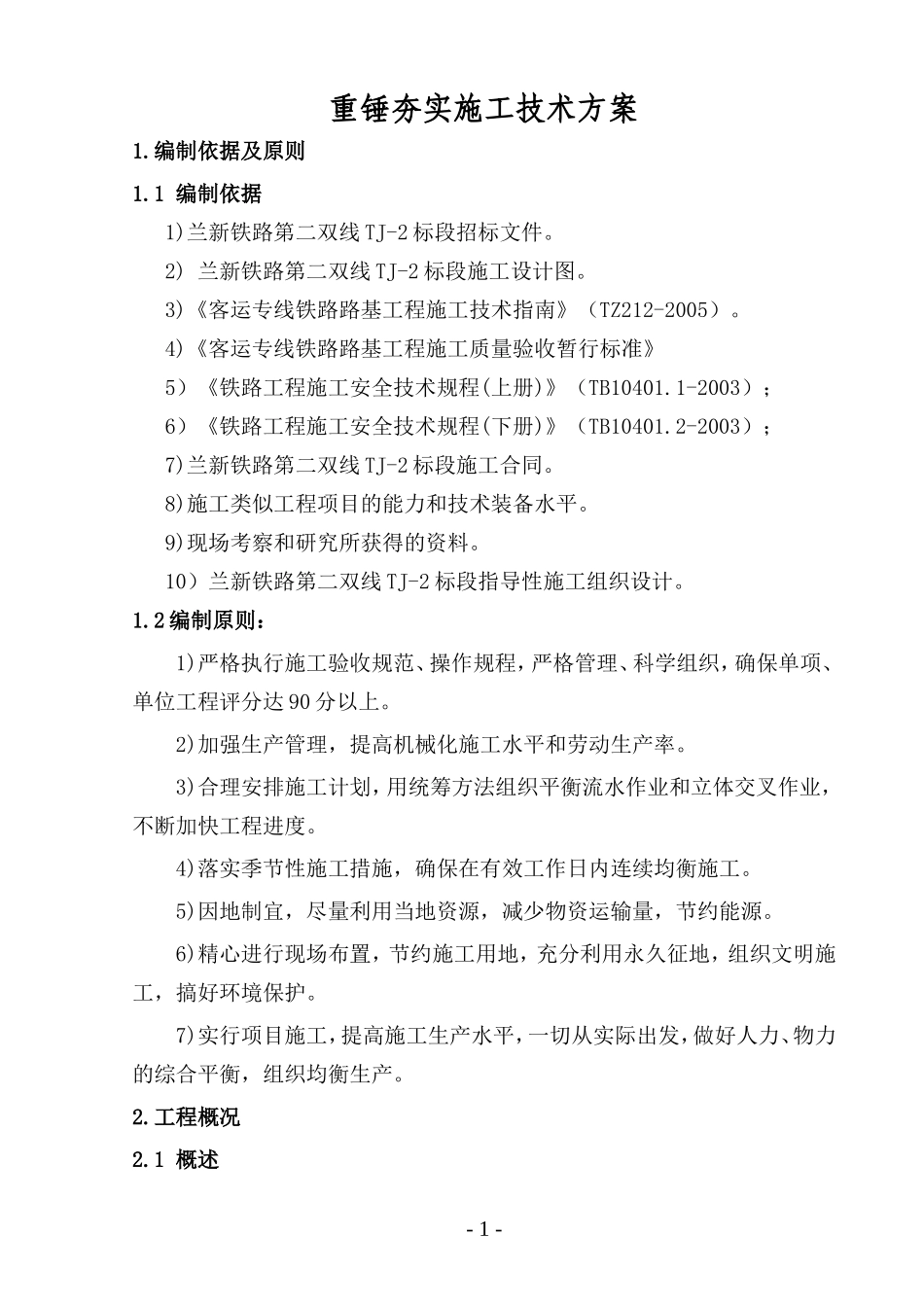

重锤夯实施工技术方案1
编制依据及原则1
1编制依据1)兰新铁路第二双线TJ-2标段招标文件
2)兰新铁路第二双线TJ-2标段施工设计图
3)《客运专线铁路路基工程施工技术指南》(TZ212-2005)
4)《客运专线铁路路基工程施工质量验收暂行标准》5)《铁路工程施工安全技术规程(上册)》(TB10401
1-2003);6)《铁路工程施工安全技术规程(下册)》(TB10401
2-2003);7)兰新铁路第二双线TJ-2标段施工合同
8)施工类似工程项目的能力和技术装备水平
9)现场考察和研究所获得的资料
10)兰新铁路第二双线TJ-2标段指导性施工组织设计
2编制原则:1)严格执行施工验收规范、操作规程,严格管理、科学组织,确保单项、单位工程评分达90分以上
2)加强生产管理,提高机械化施工水平和劳动生产率
3)合理安排施工计划,用统筹方法组织平衡流水作业和立体交叉作业,不断加快工程进度
4)落实季节性施工措施,确保在有效工作日内连续均衡施工
5)因地制宜,尽量利用当地资源,减少物资运输量,节约能源
6)精心进行现场布置,节约施工用地,充分利用永久征地,组织文明施工,搞好环境保护
7)实行项目施工,提高施工生产水平,一切从实际出发,做好人力、物力的综合平衡,组织均衡生产

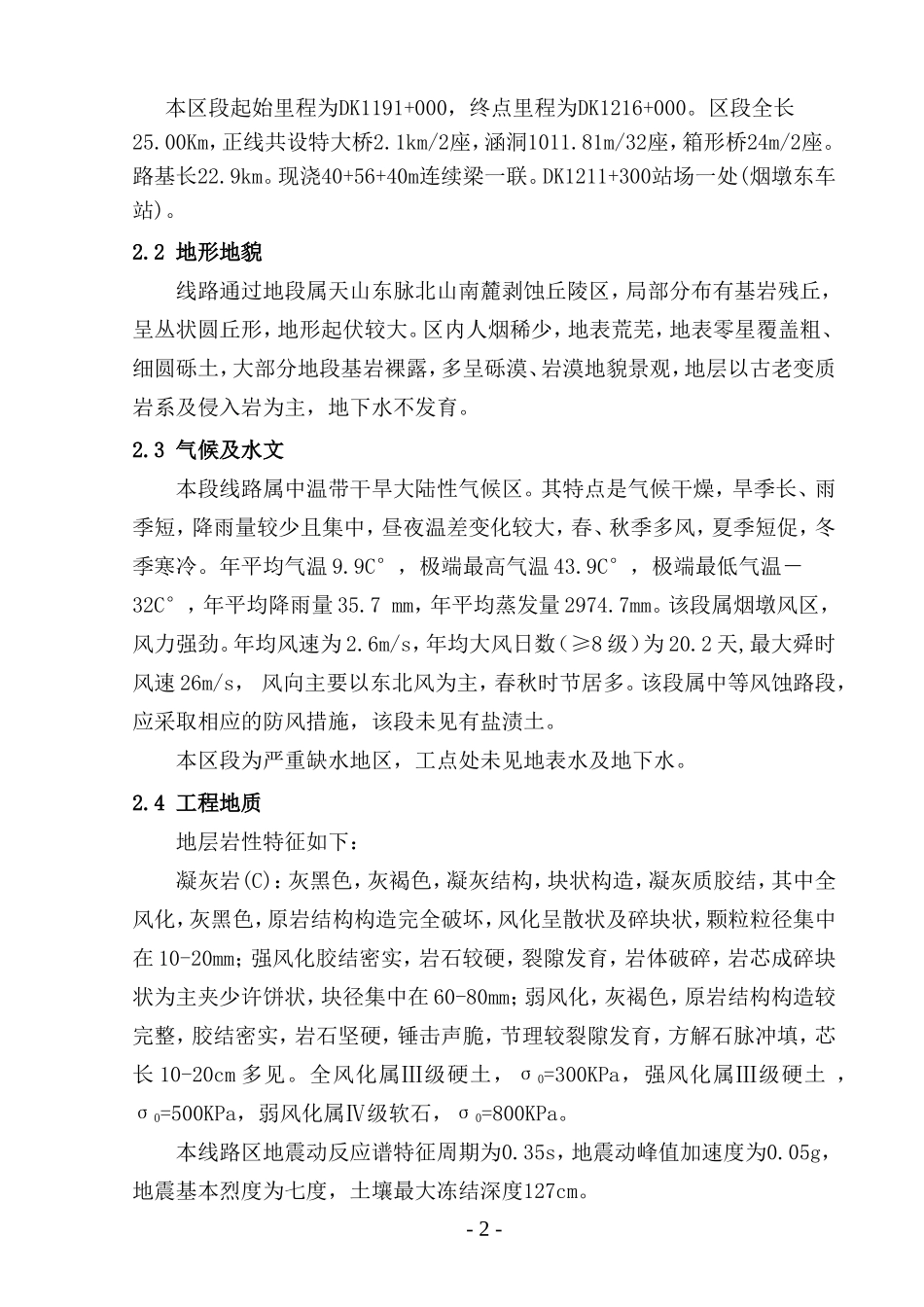

1概述-1-本区段起始里程为DK1191+000,终点里程为DK1216+000
区段全长25
00Km,正线共设特大桥2
1km/2座,涵洞1011
81m/32座,箱形桥24m/2座
现浇40+56+40m连续梁一联
DK1211+300站场一处(烟墩东车站)
2地形地貌线路通过地段属天山东脉北山南麓剥蚀丘陵区,局部分布有基岩残丘,呈丛状圆丘形,地形起伏较大
区内人烟稀少,地表荒芜,地表零星覆盖粗、细圆砾土,大部分地段基岩裸露,多呈砾漠、岩漠地貌景观,地
