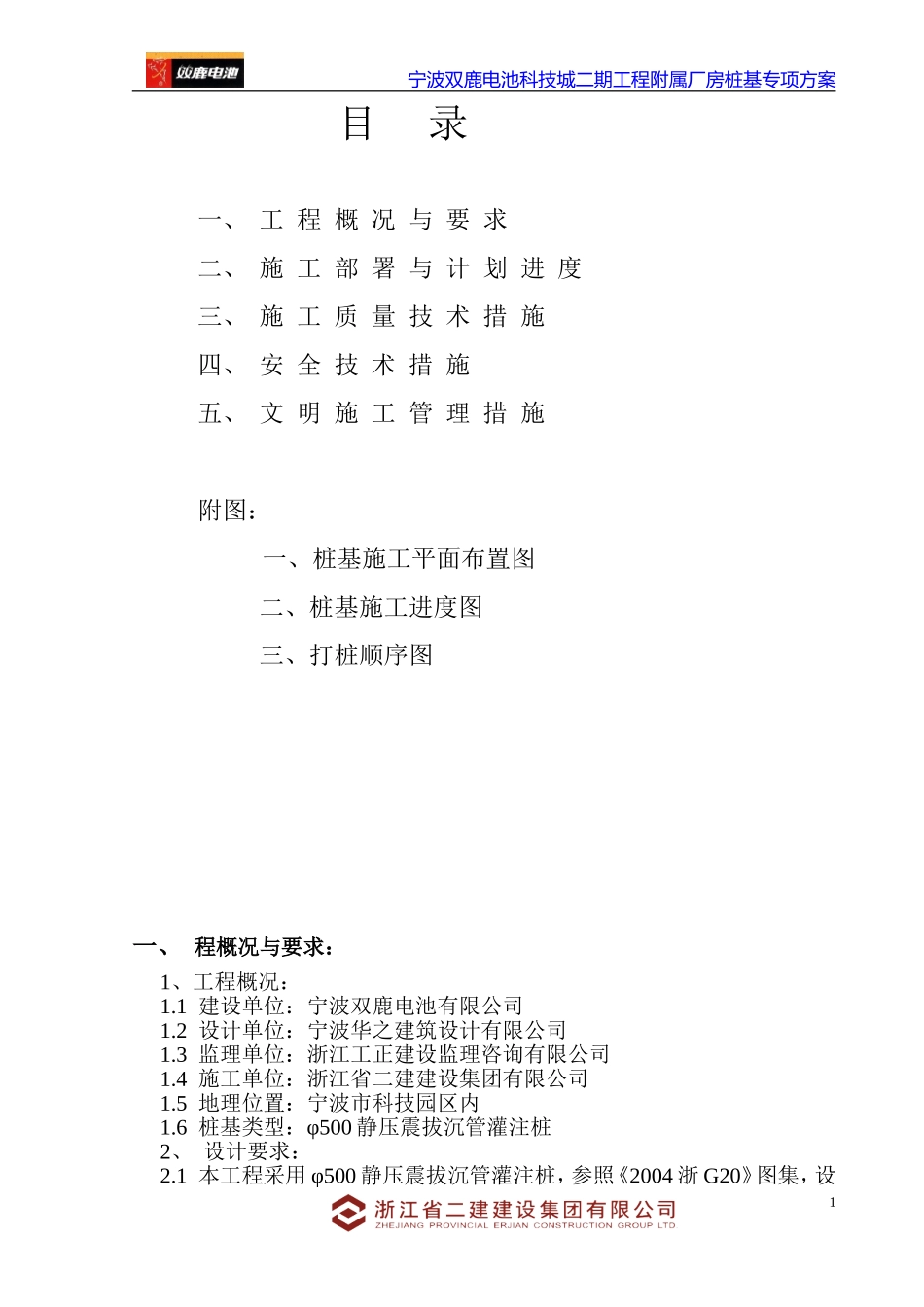

宁波双鹿电池科技城二期工程附属厂房桩基专项方案目录一、工程概况与要求二、施工部署与计划进度三、施工质量技术措施四、安全技术措施五、文明施工管理措施附图:一、桩基施工平面布置图二、桩基施工进度图三、打桩顺序图一、程概况与要求:1、工程概况:1.1建设单位:宁波双鹿电池有限公司1.2设计单位:宁波华之建筑设计有限公司1.3监理单位:浙江工正建设监理咨询有限公司1.4施工单位:浙江省二建建设集团有限公司1.5地理位置:宁波市科技园区内1.6桩基类型:φ500静压震拔沉管灌注桩2、设计要求:2.1本工程采用φ500静压震拔沉管灌注桩,参照《2004浙G20》图集,设1宁波双鹿电池科技城二期工程附属厂房桩基专项方案计桩长42.0~44.0米左右,不得小于42米,进入持力层不得小于0.8米,单桩承载力特征值为650KN,压桩力不小于1.5R,以静压稳定抬架为主,结合桩长控制。总桩数为561枚。2.2钢筋笼:6φ12,L=19米,箍筋为φ6@300螺旋箍,每隔1600设一道加劲箍φ10,且与6φ12电焊。2.3砼标号:C25。3、编制依据3.1建筑物总平面布置图及桩位图;3.2工程地质勘测报告;3.3《建筑地基基础工程施工质量验收规范》(GB50202-2002);3.4《建筑桩基技术规范》(JGJ94-94);3.5《建筑软弱地基基础设计规范》(DBJ10-1-90);3.6《宁波市建筑桩基设计与施工细则》(2001甬DBJ02-12);3.7本公司质量、安全、环境保证体系及程序文件.二、施工部署与计划进度:(一)施工条件:1、施工区位于宁波科技园区,地势基本平坦。场地自然地坪标高为绝对标高2.35m,设计桩顶标高为绝对标高1.95m,满足打桩要求。2、搭建工地临时设施,安排好现场办公室及解决职工住宿点,要求合理。3、施工人员、设备机具、材料进场,并做好设备机具调试检查工作。4、根据设计要求,做好材料试验,并按实际需要用量给予落实。5、用BJ0603经纬仪进行测量,定位放样,做好桩尖埋设、障碍物清除等各种设备就位工作。6、编制施工平面图,安排打桩顺序表明桩位、桩号。(二)设备配置:根据设计要求,拟采用DZ—40Y多功能桩机,其主要配套设备配置表:设备配置表(表1)序号设备名称型号单位数量备注1桩机DZ-40Y台22电焊机BX400台23切割机台24翻斗车辆135插入式震动机台26气割付27跑桩机台1(三)材料部署1、本工程桩基工程均采用商品砼。2、本工程沉管灌注桩桩尖根据设计要求委托加工,进场后须报监理公司审核批准后方能施工。3、所有进场钢筋必须有出厂合格证,报监理公司审查后现场抽样复验,复验合格后方能进行加工、使用。(四)施工进度计划:计划自开工至桩基工程结束为50天,在保证工期和保证质量的前提下,2宁波双鹿电池科技城二期工程附属厂房桩基专项方案具体施工顺序安排如下:施工计划进度(表2)工作名称进场安装埋设桩尖、打桩、跑桩动测退场进度天数3天45天2天1、桩架进场3天。2、桩尖埋设2天,(同时竖桩机,调试准备完毕)。3、打桩、跑桩计划:43天完成。4、跑桩计划:待桩砼强度达到100%后立即跑桩,采用先打先跑,后打后跑。跑桩最短间隔时间为28天。5、测桩计划:跑桩结束后,进行动测试桩,时间为2天。(五)、劳动组织:为保证施工质量、工期,拟组建宁波双鹿电池科技城项目部(具体人员组成详见施工组织设计),管理班子用技工岗位分工,详见施工人员智能分工表:施工人员职能分工表(表3)序号工种人数职责1项目经理1负责工程全面工作2技术质量负责1现场技术质量管理,整理资料提交报告3施工员2现场施工管理、生产安排4机械操作班8埋桩尖、清碍、打桩、跑桩5钢筋工2钢筋笼制作6砼工12砼搅拌、运输砂、石、砼等7后勤人员1供应材料、运输、保卫工作、住宿(六)、施工工艺1、施工工艺:a.完成本桩基工程采用多功能桩架,利用桩架重力装置,钢丝绳通过滑轮组与桩帽连接,再用两台卷扬机对位,将钢丝绳缩短,模管入土达到试桩记录及设计要求,进行灌注砼数量高度,再震拔成桩。b.轴线定位参照设计的施工总平面图及施工图纸,用经纬仪和50M钢卷尺丈量。2、沉管灌注桩施工工艺流程3宁波双鹿电池科技城二期工程附属厂房桩基专项方案施工装备→测量定位→探桩孔、桩位复核→桩基就位→静压沉桩管→控制桩长、...
