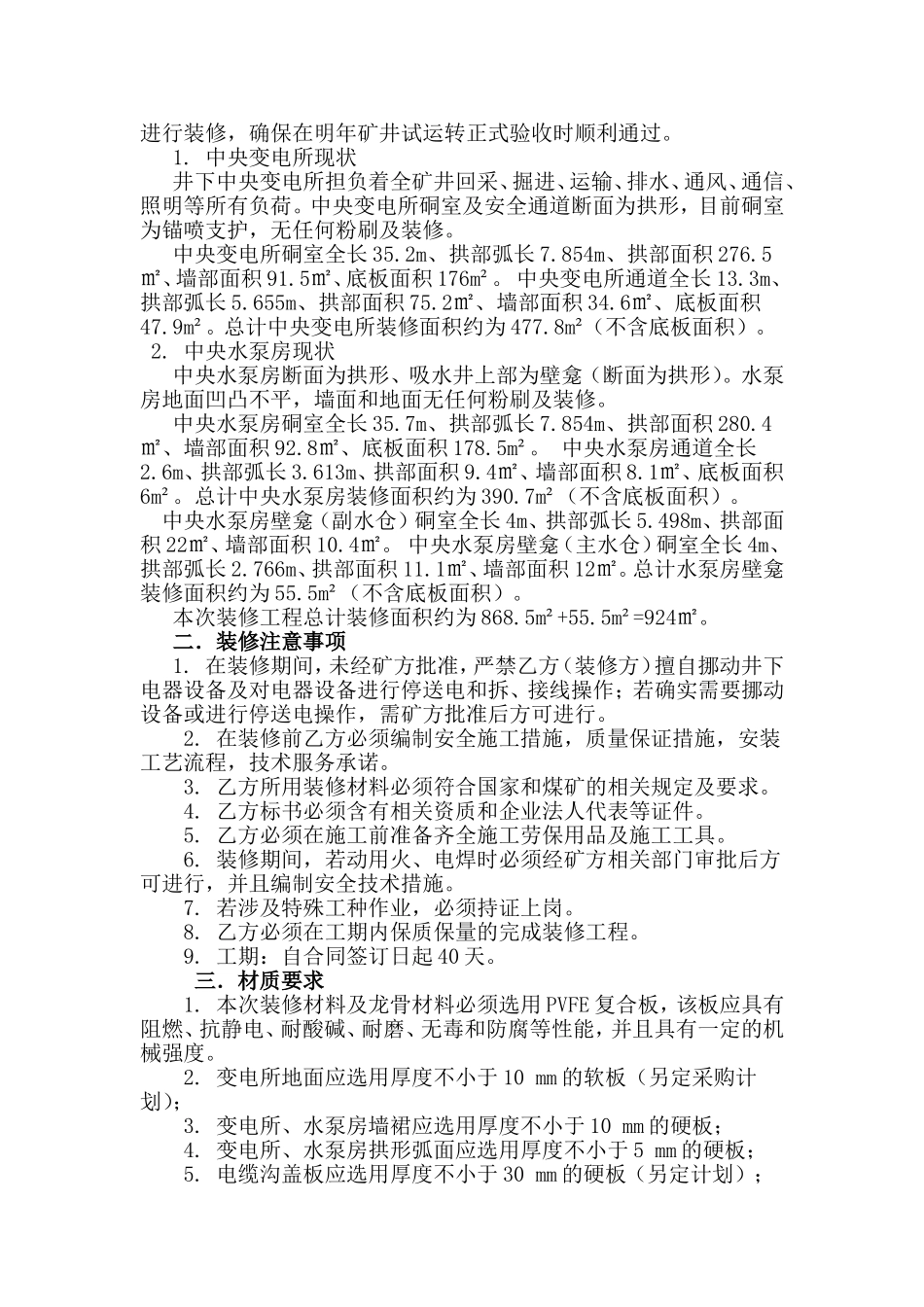

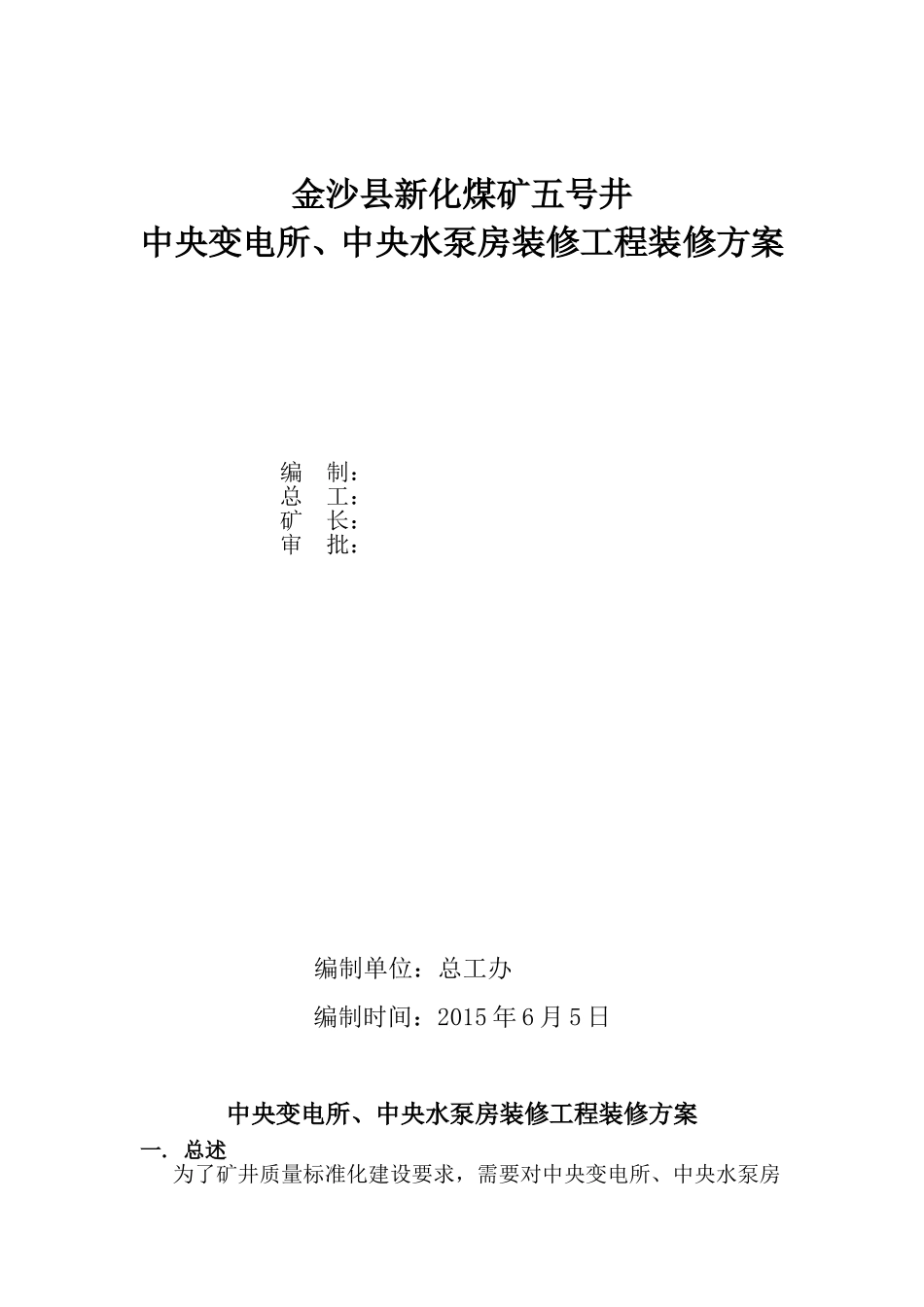

金沙县新化煤矿五号井中央变电所、中央水泵房装修工程装修方案编制:总工:矿长:审批:编制单位:总工办编制时间:2015年6月5日中央变电所、中央水泵房装修工程装修方案一
总述为了矿井质量标准化建设要求,需要对中央变电所、中央水泵房进行装修,确保在明年矿井试运转正式验收时顺利通过
中央变电所现状井下中央变电所担负着全矿井回采、掘进、运输、排水、通风、通信、照明等所有负荷
中央变电所硐室及安全通道断面为拱形,目前硐室为锚喷支护,无任何粉刷及装修
中央变电所硐室全长35
2m、拱部弧长7
854m、拱部面积276
5㎡、墙部面积91
5㎡、底板面积176m²
中央变电所通道全长13
3m、拱部弧长5
655m、拱部面积75
2㎡、墙部面积34
6㎡、底板面积47
总计中央变电所装修面积约为477
8m²(不含底板面积)
中央水泵房现状中央水泵房断面为拱形、吸水井上部为壁龛(断面为拱形)
水泵房地面凹凸不平,墙面和地面无任何粉刷及装修
中央水泵房硐室全长35
7m、拱部弧长7
854m、拱部面积280
4㎡、墙部面积92
8㎡、底板面积178
中央水泵房通道全长2
6m、拱部弧长3
613m、拱部面积9
4㎡、墙部面积8
1㎡、底板面积6m²
总计中央水泵房装修面积约为390
7m²(不含底板面积)
中央水泵房壁龛(副水仓)硐室全长4m、拱部弧长5
498m、拱部面积22㎡、墙部面积10
中央水泵房壁龛(主水仓)硐室全长4m、拱部弧长2
766m、拱部面积11
1㎡、墙部面积12㎡
总计水泵房壁龛装修面积约为55
5m²(不含底板面积)
本次装修工程总计装修面积约为868
5m²+55
5m²=924㎡

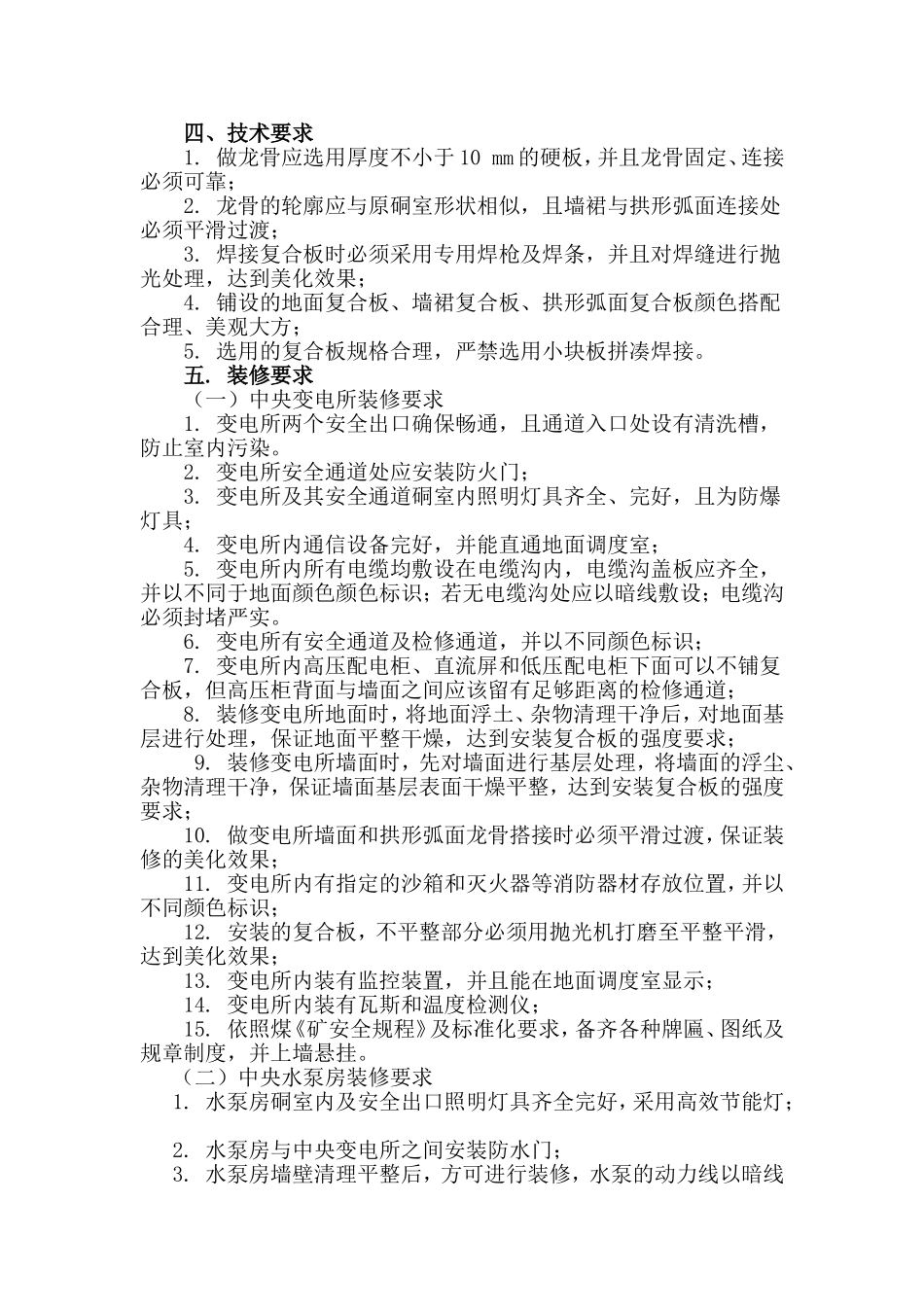

二.装修注意事项1
在装修期间,未经矿方批准,严禁乙方(装修方)擅自挪动井下电器设备及对电器设备进行停送电和拆、接线操作;若确实需要挪动设备或进行停送电
