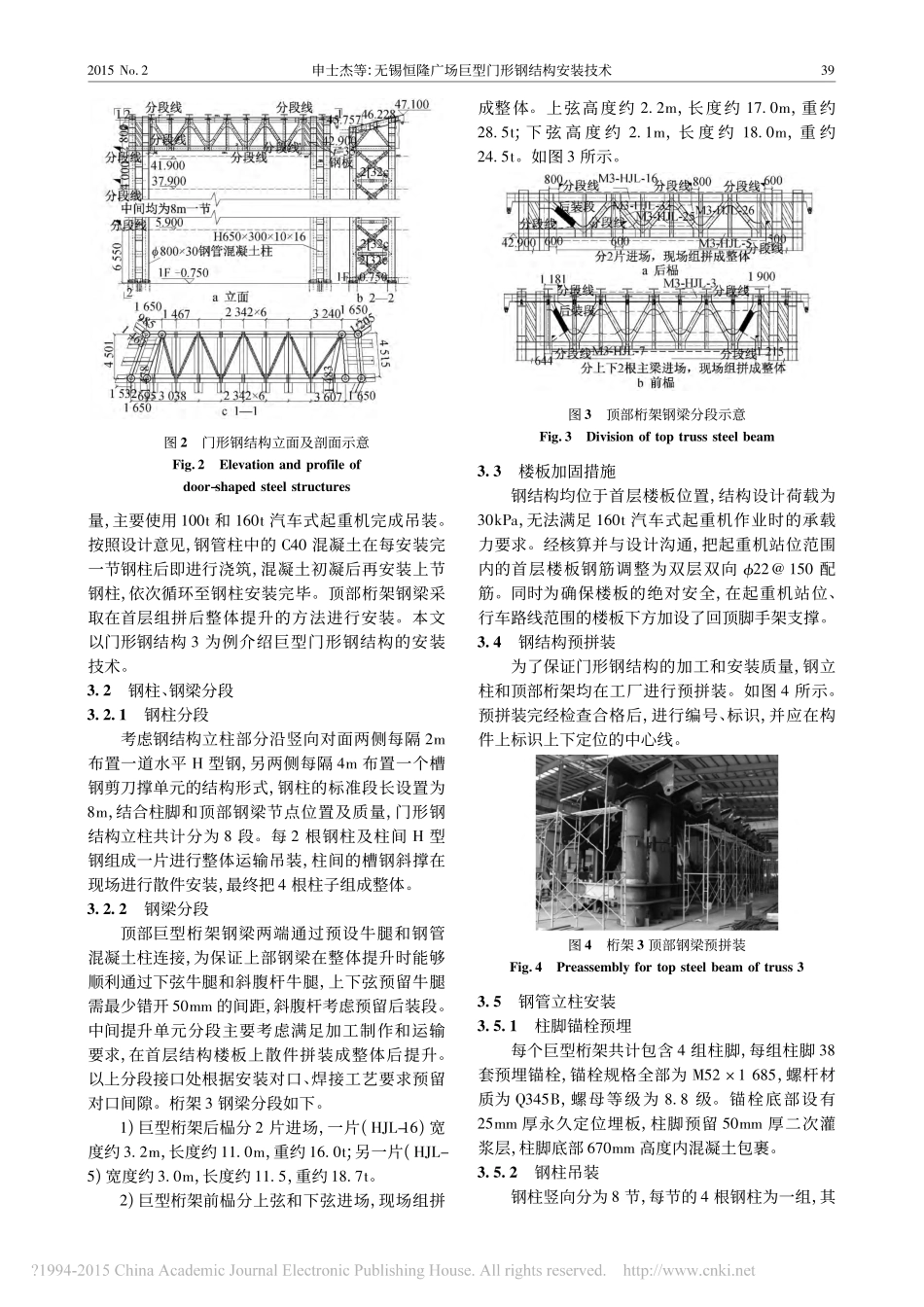

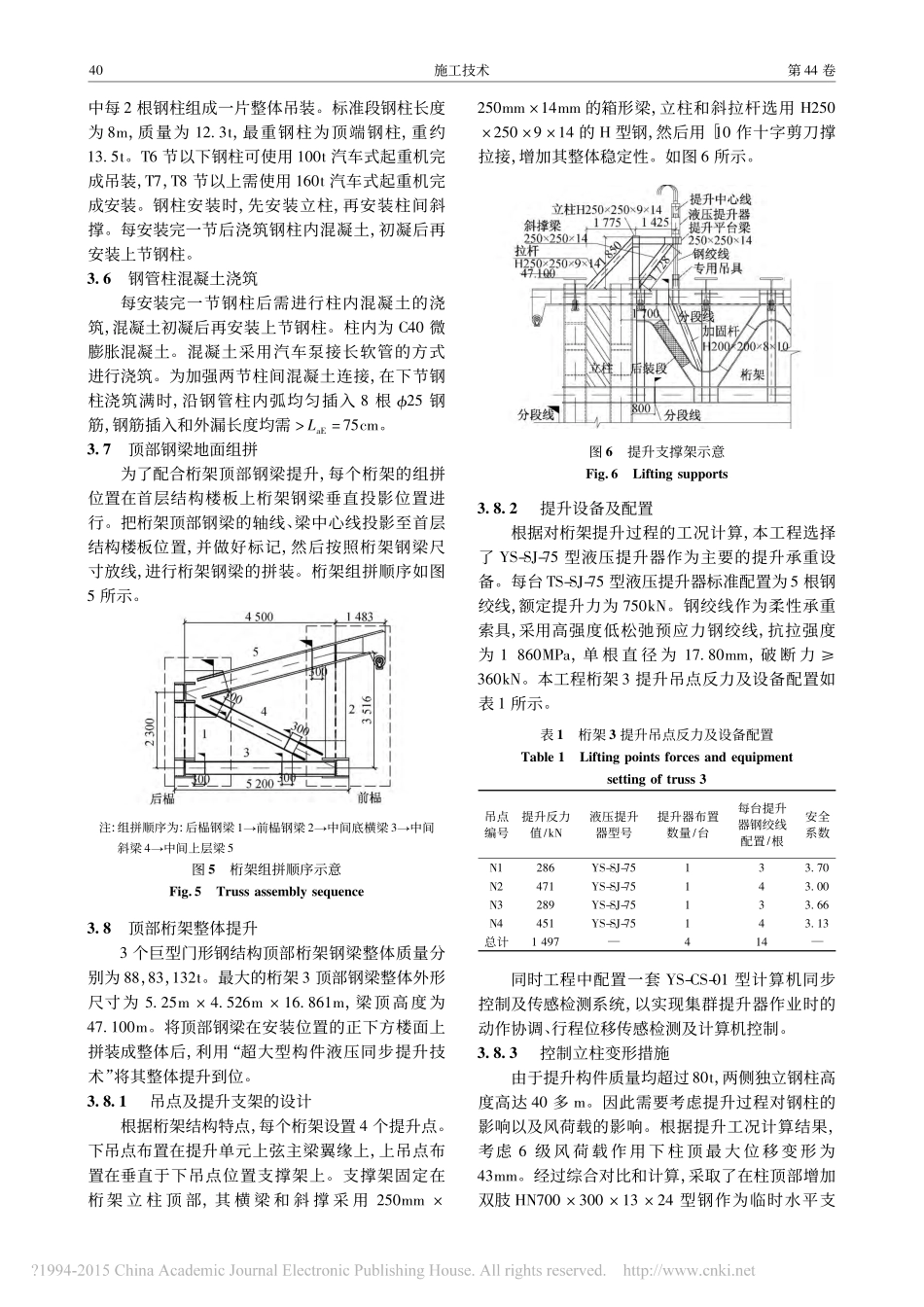

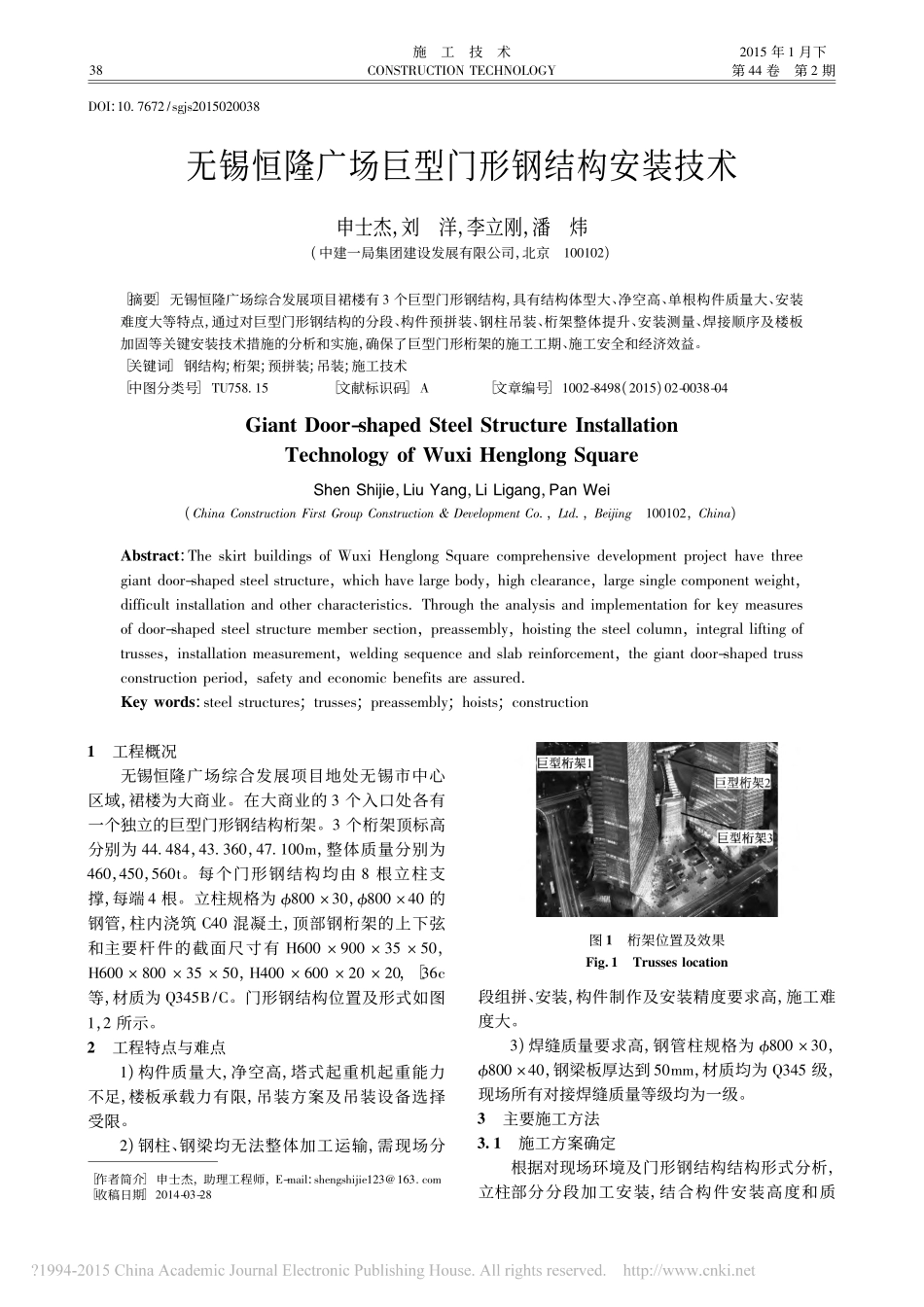

38施工技术CONSTRUCTIONTECHNOLOGY2015年1月下第44卷第2期DOI:10.7672/sgjs2015020038无锡恒隆广场巨型门形钢结构安装技术申士杰,刘洋,李立刚,潘炜(中建一局集团建设发展有限公司,北京100102)[摘要]无锡恒隆广场综合发展项目裙楼有3个巨型门形钢结构,具有结构体型大、净空高、单根构件质量大、安装难度大等特点,通过对巨型门形钢结构的分段、构件预拼装、钢柱吊装、桁架整体提升、安装测量、焊接顺序及楼板加固等关键安装技术措施的分析和实施,确保了巨型门形桁架的施工工期、施工安全和经济效益。[关键词]钢结构;桁架;预拼装;吊装;施工技术[中图分类号]TU758.15[文献标识码]A[文章编号]1002-8498(2015)02-0038-04GiantDoor-shapedSteelStructureInstallationTechnologyofWuxiHenglongSquareShenShijie,LiuYang,LiLigang,PanWei(ChinaConstructionFirstGroupConstruction&DevelopmentCo.,Ltd.,Beijing100102,China)Abstract:TheskirtbuildingsofWuxiHenglongSquarecomprehensivedevelopmentprojecthavethreegiantdoor-shapedsteelstructure,whichhavelargebody,highclearance,largesinglecomponentweight,difficultinstallationandothercharacteristics.Throughtheanalysisandimplementationforkeymeasuresofdoor-shapedsteelstructuremembersection,preassembly,hoistingthesteelcolumn,integralliftingoftrusses,installationmeasurement,weldingsequenceandslabreinforcement,thegiantdoor-shapedtrussconstructionperiod,safetyandeconomicbenefitsareassured.Keywords:steelstructures;trusses;preassembly;hoists;construction[作者简介]申士杰,助理工程师,E-mail:shengshijie123@163.com[收稿日期]2014-03-281工程概况无锡恒隆广场综合发展项目地处无锡市中心区域,裙楼为大商业。在大商业的3个入口处各有一个独立的巨型门形钢结构桁架。3个桁架顶标高分别为44.484,43.360,47.100m,整体质量分别为460,450,560t。每个门形钢结构均由8根立柱支撑,每端4根。立柱规格为800×30,800×40的钢管,柱内浇筑C40混凝土,顶部钢桁架的上下弦和主要杆件的截面尺寸有H600×900×35×50,H600×800×35×50,H400×600×20×20,[36c等,材质为Q345B/C。门形钢结构位置及形式如图1,2所示。2工程特点与难点1)构件质量大,净空高,塔式起重机起重能力不足,楼板承载力有限,吊装方案及吊装设备选择受限。2)钢柱、钢梁均无法整体加工运输,需现场分图1桁架位置及效果Fig.1Trusseslocation段组拼、安装,构件制作及安装精度要求高,施工难度大。3)焊缝质量要求高,钢管柱规格为800×30,800×40,钢梁板厚达到50mm,材质均为Q345级,现场所有对接焊缝质量等级均为一级。3主要施工方法3.1施工方案确定根据对现场环境及门形钢结构结构形式分析,立柱部分分段加工安装,结合构件安装高度和质2015No.2申士杰等:无锡恒隆广场巨型门形钢结构安装技术39图2门形钢结构立面及剖面示意Fig.2Elevationandprofileofdoor-shapedsteelstructures量,主要使用100t和160t汽车式起重机完成吊装。按照设计意见,钢管柱中的C40混凝土在每安装完一节钢柱后即进行浇筑,混凝土初凝后再安装上节钢柱,依次循环至钢柱安装完毕。顶部桁架钢梁采取在首层组拼后整体提升的方法进行安装。本文以门形钢结构3为例介绍巨型门形钢结构的安装技术。3.2钢柱、钢梁分段3.2.1钢柱分段考虑钢结构立柱部分沿竖向对面两侧每隔2m布置一道水平H型钢,另两侧每隔4m布置一个槽钢剪刀撑单元的结构形式,钢柱的标准段长设置为8m,结合柱脚和顶部钢梁节点位置及质量,门形钢结构立柱共计分为8段。每2根钢柱及柱间H型钢组成一片进行整体运输吊装,柱间的槽钢斜撑在现场进行散件安装,最终把4根柱子组成整体。3.2.2钢梁分段顶部巨型桁架钢梁两端通过预设牛腿和钢管混凝土柱连接,为保证上部钢梁在整体提升时能够顺利通过下弦牛腿和斜腹杆牛腿,上下弦预留牛腿需最少错开50mm的间距,斜腹杆考虑预留后装段。中间提升单元分段主要考虑满足加工制作和运输要求,在首层结构楼...
