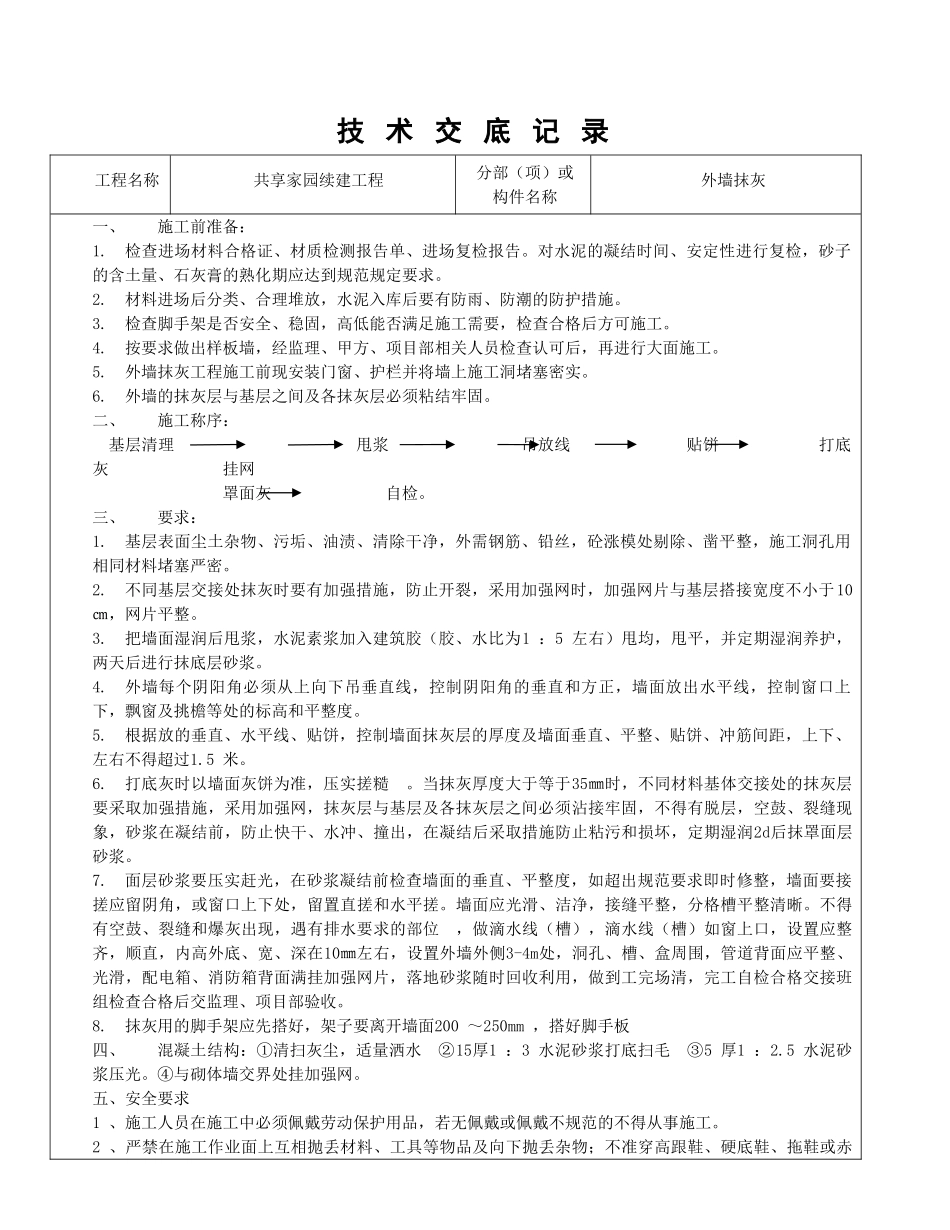

技术交底记录工程名称共享家园续建工程分部(项)或构件名称外墙抹灰一、施工前准备:1
检查进场材料合格证、材质检测报告单、进场复检报告
对水泥的凝结时间、安定性进行复检,砂子的含土量、石灰膏的熟化期应达到规范规定要求
材料进场后分类、合理堆放,水泥入库后要有防雨、防潮的防护措施
检查脚手架是否安全、稳固,高低能否满足施工需要,检查合格后方可施工
按要求做出样板墙,经监理、甲方、项目部相关人员检查认可后,再进行大面施工
外墙抹灰工程施工前现安装门窗、护栏并将墙上施工洞堵塞密实
外墙的抹灰层与基层之间及各抹灰层必须粘结牢固
二、施工称序:基层清理甩浆吊放线贴饼打底灰挂网罩面灰自检
三、要求:1
基层表面尘土杂物、污垢、油渍、清除干净,外需钢筋、铅丝,砼涨模处剔除、凿平整,施工洞孔用相同材料堵塞严密
不同基层交接处抹灰时要有加强措施,防止开裂,采用加强网时,加强网片与基层搭接宽度不小于10㎝,网片平整
把墙面湿润后甩浆,水泥素浆加入建筑胶(胶、水比为1:5左右)甩均,甩平,并定期湿润养护,两天后进行抹底层砂浆
外墙每个阴阳角必须从上向下吊垂直线,控制阴阳角的垂直和方正,墙面放出水平线,控制窗口上下,飘窗及挑檐等处的标高和平整度
根据放的垂直、水平线、贴饼,控制墙面抹灰层的厚度及墙面垂直、平整、贴饼、冲筋间距,上下、左右不得超过1
打底灰时以墙面灰饼为准,压实搓糙
当抹灰厚度大于等于35㎜时,不同材料基体交接处的抹灰层要采取加强措施,采用加强网,抹灰层与基层及各抹灰层之间必须沾接牢固,不得有脱层,空鼓、裂缝现象,砂浆在凝结前,防止快干、水冲、撞出,在凝结后采取措施防止粘污和损坏,定期湿润2d后抹罩面层砂浆
面层砂浆要压实赶光,在砂浆凝结前检查墙面的垂直、平整度,如超出规范要求即时修整,墙面要接搓应留阴角,或窗口上下处,留置直搓和水平搓
