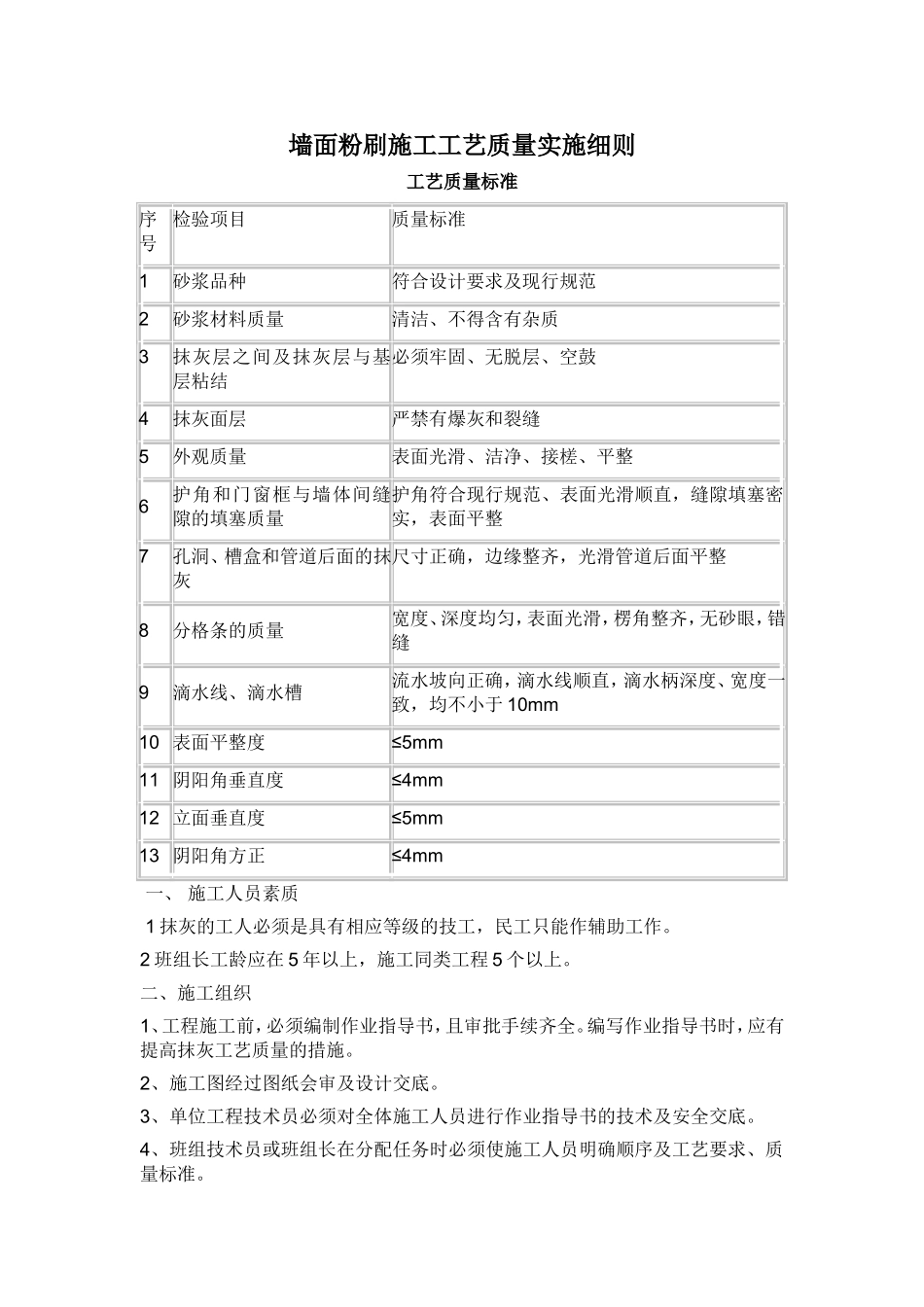

墙面粉刷施工工艺质量实施细则工艺质量标准序号检验项目质量标准1砂浆品种符合设计要求及现行规范2砂浆材料质量清洁、不得含有杂质3抹灰层之间及抹灰层与基层粘结必须牢固、无脱层、空鼓4抹灰面层严禁有爆灰和裂缝5外观质量表面光滑、洁净、接槎、平整6护角和门窗框与墙体间缝隙的填塞质量护角符合现行规范、表面光滑顺直,缝隙填塞密实,表面平整7孔洞、槽盒和管道后面的抹灰尺寸正确,边缘整齐,光滑管道后面平整8分格条的质量宽度、深度均匀,表面光滑,楞角整齐,无砂眼,错缝9滴水线、滴水槽流水坡向正确,滴水线顺直,滴水柄深度、宽度一致,均不小于10mm10表面平整度≤5mm11阴阳角垂直度≤4mm12立面垂直度≤5mm13阴阳角方正≤4mm一、施工人员素质1抹灰的工人必须是具有相应等级的技工,民工只能作辅助工作。2班组长工龄应在5年以上,施工同类工程5个以上。二、施工组织1、工程施工前,必须编制作业指导书,且审批手续齐全。编写作业指导书时,应有提高抹灰工艺质量的措施。2、施工图经过图纸会审及设计交底。3、单位工程技术员必须对全体施工人员进行作业指导书的技术及安全交底。4、班组技术员或班组长在分配任务时必须使施工人员明确顺序及工艺要求、质量标准。5、结构工程、卫生、照明、通讯、消防全部施工结束并经验收合格。6、抹灰前检查门窗框位置是否正确,与墙体连接是否牢固。连接处缝隙处理完毕。7、阳台栏杆,挂衣铁件、预留铁件、管道等应提前安装好,墙面上的预留孔洞应处理完毕。8、抹灰前砼外墙板接缝处应已处理好。9、大面积施工前应先做样板,经检验合格后再大面积施工。10、抹灰前,基体表面的灰尘、污垢和油渍等应清除干净,并洒水润湿。三、基层处理1基层为混凝土墙:将砼表面凿毛,清理,凹凸表面剔平,油污应清除,孔洞应补平,洒水湿润基层,吸水深度8—10mm。2基层加气砼砌体:将表面粉尘刷净浇水,加气砼块吸水深度10mm为宜。对于缺棱角的加气块可用1:1:6水泥混合砂浆掺20%胶水拌和均匀,分层衬平,每一遍5—7mm,待灰层凝固后,用水湿润。表面水泥砂浆、油污应清除干净。3基层为砖砌体:将墙面上残存的砂浆、污垢、灰尘等清理干净,洒水湿润,并将砖缝中尘土冲掉。四吊垂直规方1分别在门窗口、角、垛、墙面等处吊垂直、套方、抹灰饼,并按灰饼冲筋后,在墙上弹出抹灰层控制线。2用与抹灰相同的砂浆冲筋,冲筋的根数应根据墙面的宽度、高度决定,一般筋宽为5mm,可充横筋,也可充立筋。3墙面抹灰必须在墙外划标高线和垂直线,以保证同层窗标高在同一水平面上,多层窗在同一垂直线上。4用线坠、方尺拉通线等方法贴灰饼,用托线板找好垂直,下灰饼也可作为踢脚板依据,灰饼宜用1:3水泥砂浆做成5cm见方,间距1.0m—1.2左右。五抹底层灰1刷掺水量10%的107胶水泥浆一道(水灰比0.4—0.5),紧跟抹1:3水泥砂浆,每遍厚度5—7mm,分层与所冲筋抹平,并用刮尺刮平,找直,木抹子搓毛。2全面检查底子灰是否平整,阴阳角是否方正,管道处是否抹齐,墙与顶交接是否光滑、平整,并用托线板检查墙面的垂直和平整情况。3散热器后面的墙面抹灰,应在散热器安装前进行,抹灰面接槎应平顺。抹灰后应及时将散落的砂浆清理干净。4底层砂浆与中层砂浆的配合比宜基本相同,不宜高于基层墙体,以免在凝结过程中产生较强的收缩应力而产生空鼓、裂缝、脱落的质量问题。5水泥砂浆墙面底层宜抹成毛面,以利外部装饰,增加粘结力。六抹面层灰1内墙抹面层灰a当底灰五、六成干时,即可抹面层砂浆。b面层砂浆配合比1:2.5水泥砂浆或按设计选用,厚度5—8mm,用刮尺刮平,木抹子搓毛,铁抹子溜光、压实。c阴阳角分别用阴阳角抹子抹光。d当面层灰表面无明水时,用软毛刷蘸水垂直于地面同一方向,轻刷一扁,以保证面层灰颜色一致,同时将墙裙和踢脚板上口刷净。2外墙抹面层灰a弹线、分格、粘分格条:按图纸上的尺寸进行弹线分块,弹线在底层灰完成后进行。分格线应横平竖直,竖向用线锤校正,横向以水平线校正。b当底层灰五六成干时,方可抹面层灰。c抹面层灰时,用水湿润,再薄薄刮一层素水泥膏,使其与底灰粘牢,然后抹平分格条。根据分格条厚度用刮尺刮平,再用木抹子搓平,铁...
