商铺无框大玻璃橱窗安装施工方案本工程为xxxx样板区1#-4#栋一层(含夹层)商铺门窗的安装,工程量约690m2
本工程所用玻璃除C13-1玻璃为15mm钢化玻璃外,其余均为12mm钢化玻璃
顶部固定用∠50×50×5等边角钢,底部用5#槽钢
一、施工方法(一)、玻璃的包装与标志1、用木箱或集装箱(架)包装
2、每箱装同一厚度、尺寸、等级的玻璃,每片玻璃应用塑料袋或纸包装
3、木箱不得用腐朽或带有较大裂纹、节榴的木材制作,底板板厚不小于18mm,堵头板厚不小于21mm,其他部位板厚不小于15mm
4、制作木箱要用50mm和60mm长钉钉,不许漏钉、透钉
5、包装箱(架)上应标有名称或商标、玻璃等级、规格、片数、包装面积、装箱日期,包装箱(架)上应印有:上面、轻搬正放、小心破碎、严禁潮湿等字样
玻璃上应标有规格、使用部位
(二)、玻璃的运输、贮存1、玻璃必须保存在干燥的室内,运输和装卸时应有防雨措施
2、玻璃在贮存、运输、装卸时,箱盖向上,箱子不得平放或斜放
3、玻璃在运输时,箱头朝向运输的运动方向,并采取措施,防止倾倒、滑动
(三)、玻璃的裁切及开孔由于本工程全部使用钢化玻璃,因此玻璃的裁切和开孔必须在生产厂家进行
定货前一定要根据现场的放样定出玻璃的加工尺寸和开孔尺寸及部位
并画出加工大样图,注明使用部位
(四)、现场施工机械现场施工机械主要有电焊机、金属切割机、电锤、台钻、玻璃吸盘等
(五)、玻璃安装1、固定玻璃安装(1)、固定隔墙的安装均应在室内其它工序施工基本完成后进行
固定玻璃隔断及活动玻璃门扇必须统一放线定位,按设计图要求放出玻璃橱窗及玻璃门的定位线,准确地测量地面标高及门窗顶部标高
(2)、安装玻璃橱窗顶部限位槽采用两根∠50×50×5等边角钢,底部限位槽采用5#槽钢

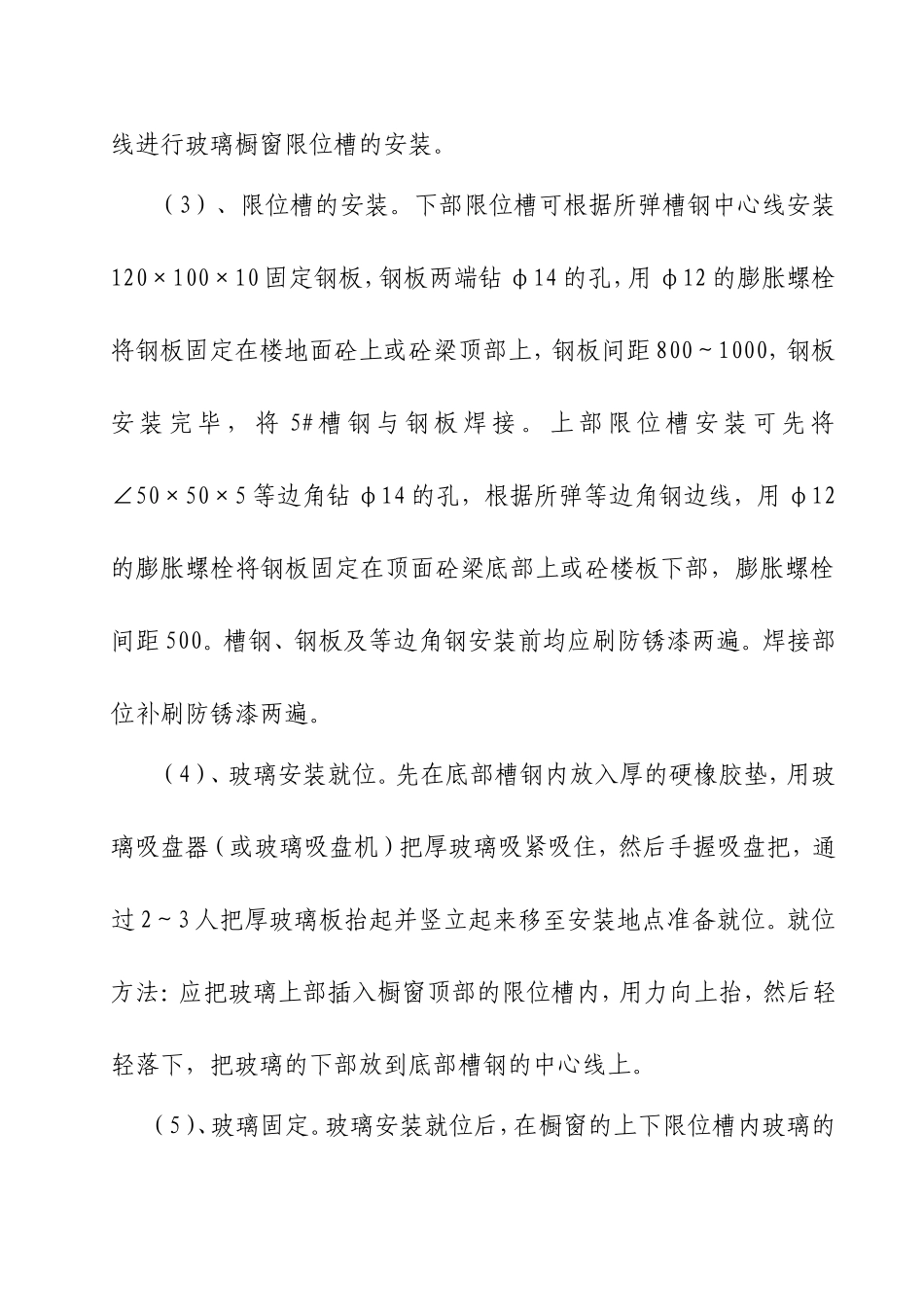

安装方法下部可由所弹中心线引出5#槽钢边线,上部由所弹中心线引出∠50×50×5等边角钢边线
