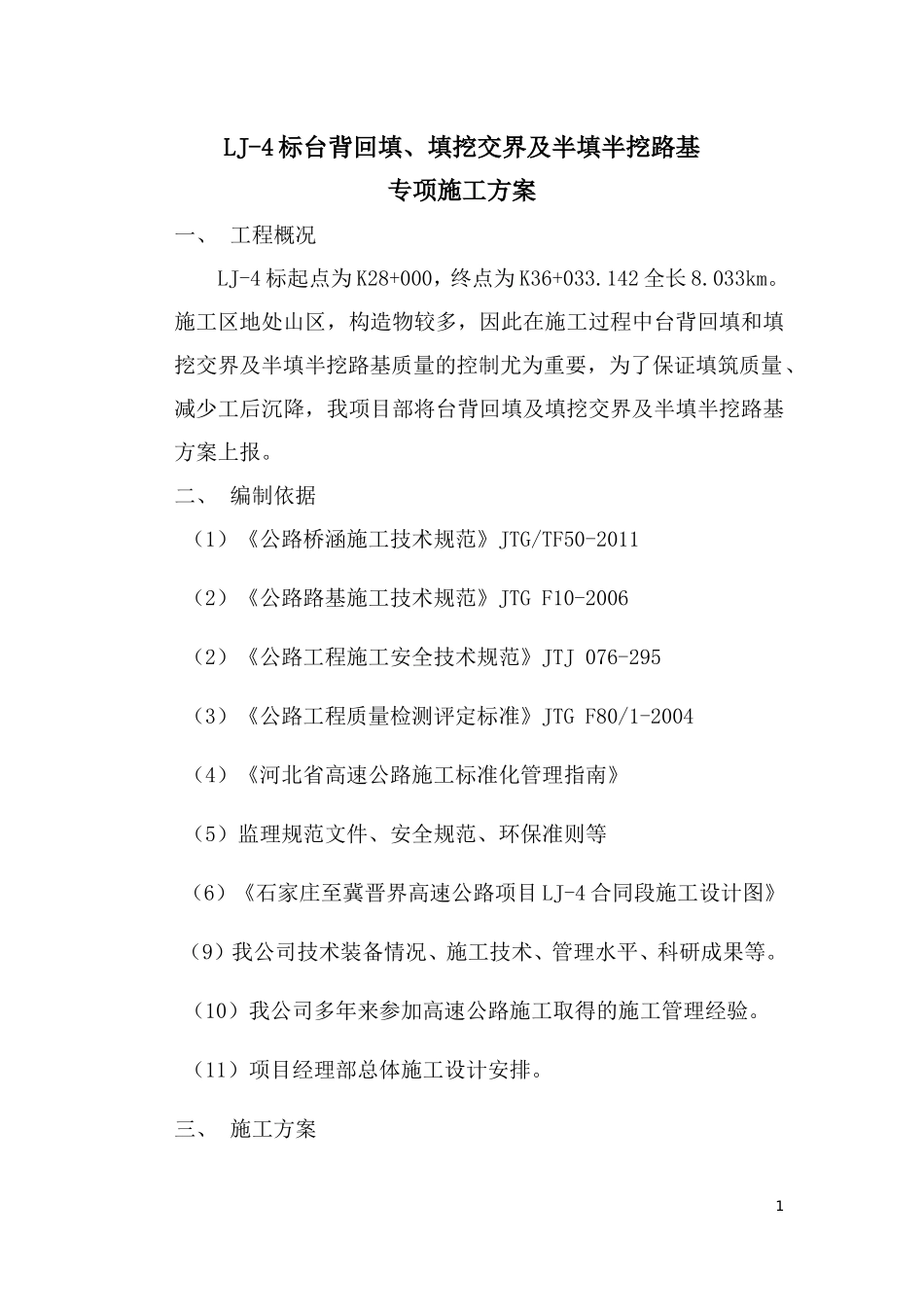

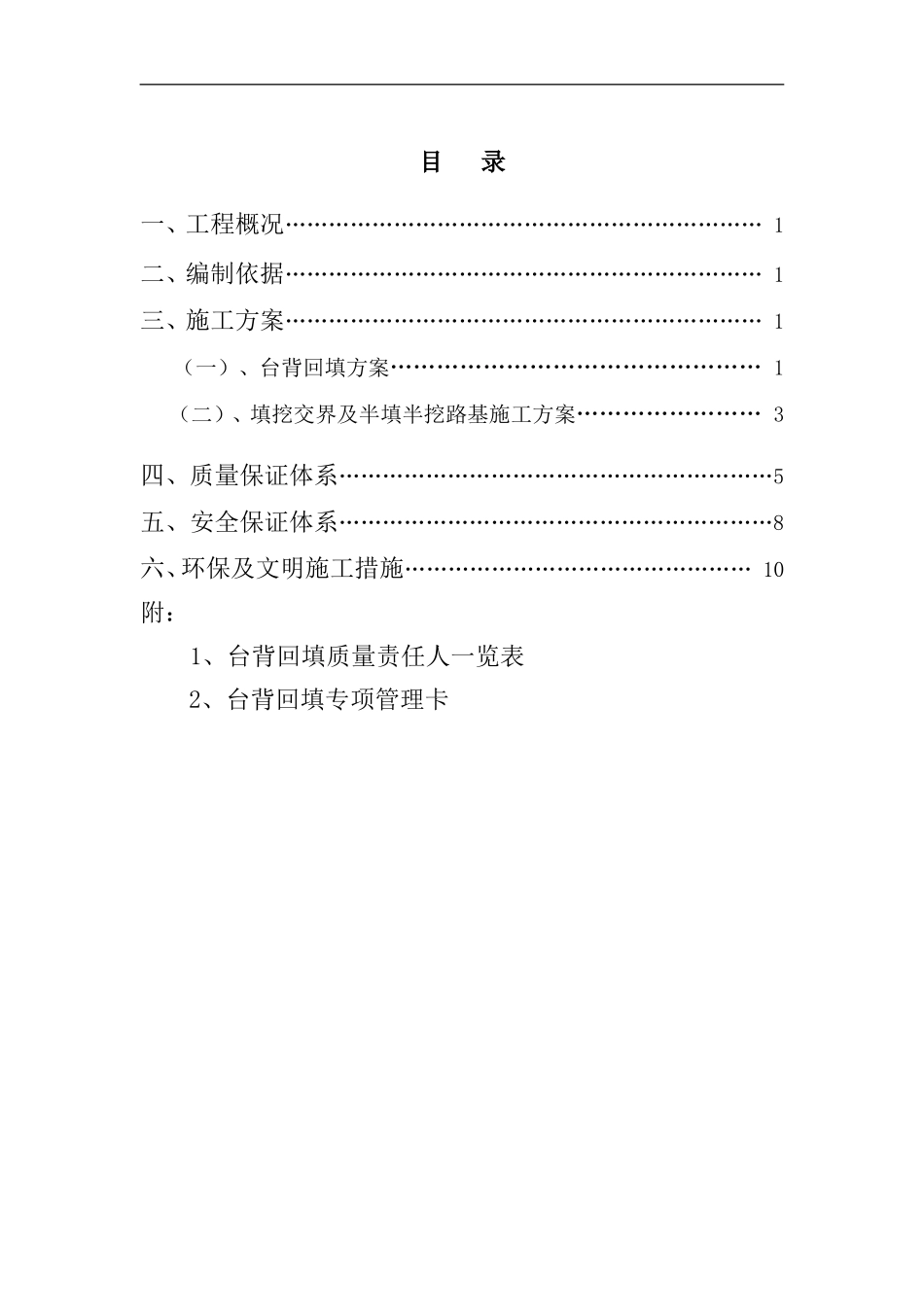

目录一、工程概况…………………………………………………………1二、编制依据…………………………………………………………1三、施工方案…………………………………………………………1(一)、台背回填方案…………………………………………1(二)、填挖交界及半填半挖路基施工方案……………………3四、质量保证体系……………………………………………………5五、安全保证体系……………………………………………………8六、环保及文明施工措施…………………………………………10附:1、台背回填质量责任人一览表2、台背回填专项管理卡LJ-4标台背回填、填挖交界及半填半挖路基专项施工方案一、工程概况LJ-4标起点为K28+000,终点为K36+033
142全长8
施工区地处山区,构造物较多,因此在施工过程中台背回填和填挖交界及半填半挖路基质量的控制尤为重要,为了保证填筑质量、减少工后沉降,我项目部将台背回填及填挖交界及半填半挖路基方案上报
二、编制依据(1)《公路桥涵施工技术规范》JTG/TF50-2011(2)《公路路基施工技术规范》JTGF10-2006(2)《公路工程施工安全技术规范》JTJ076-295(3)《公路工程质量检测评定标准》JTGF80/1-2004(4)《河北省高速公路施工标准化管理指南》(5)监理规范文件、安全规范、环保准则等(6)《石家庄至冀晋界高速公路项目LJ-4合同段施工设计图》(9)我公司技术装备情况、施工技术、管理水平、科研成果等
(10)我公司多年来参加高速公路施工取得的施工管理经验
(11)项目经理部总体施工设计安排

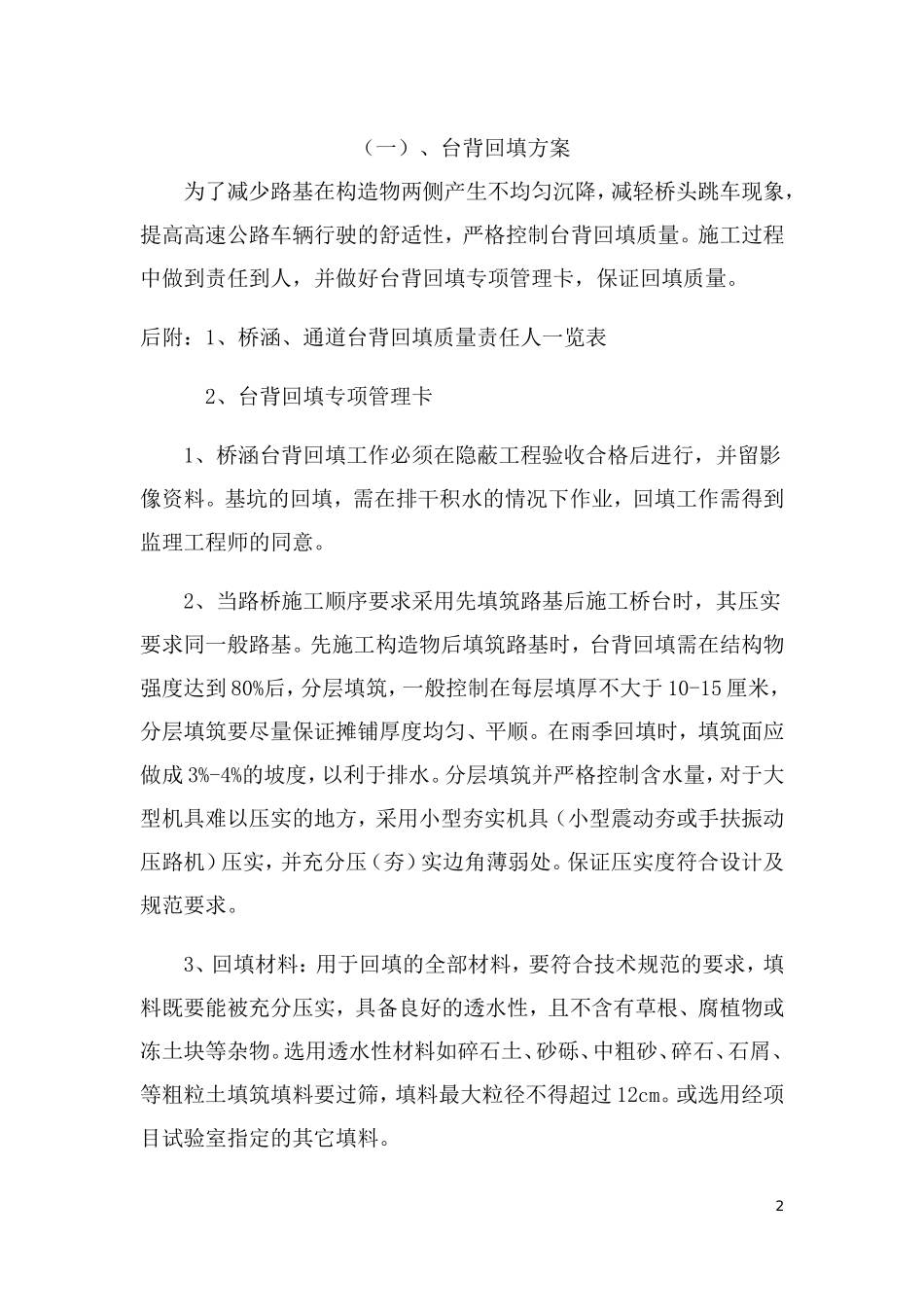

三、施工方案1(一)、台背回填方案为了减少路基在构造物两侧产生不均匀沉降,减轻桥头跳车现象,提高高速公路车辆行驶的舒适性,严格控制台背回填质量
施工过程中做到责任到人,并做好台背回填专项管理卡,保证回填质量
后附:1、桥涵、通道台背
