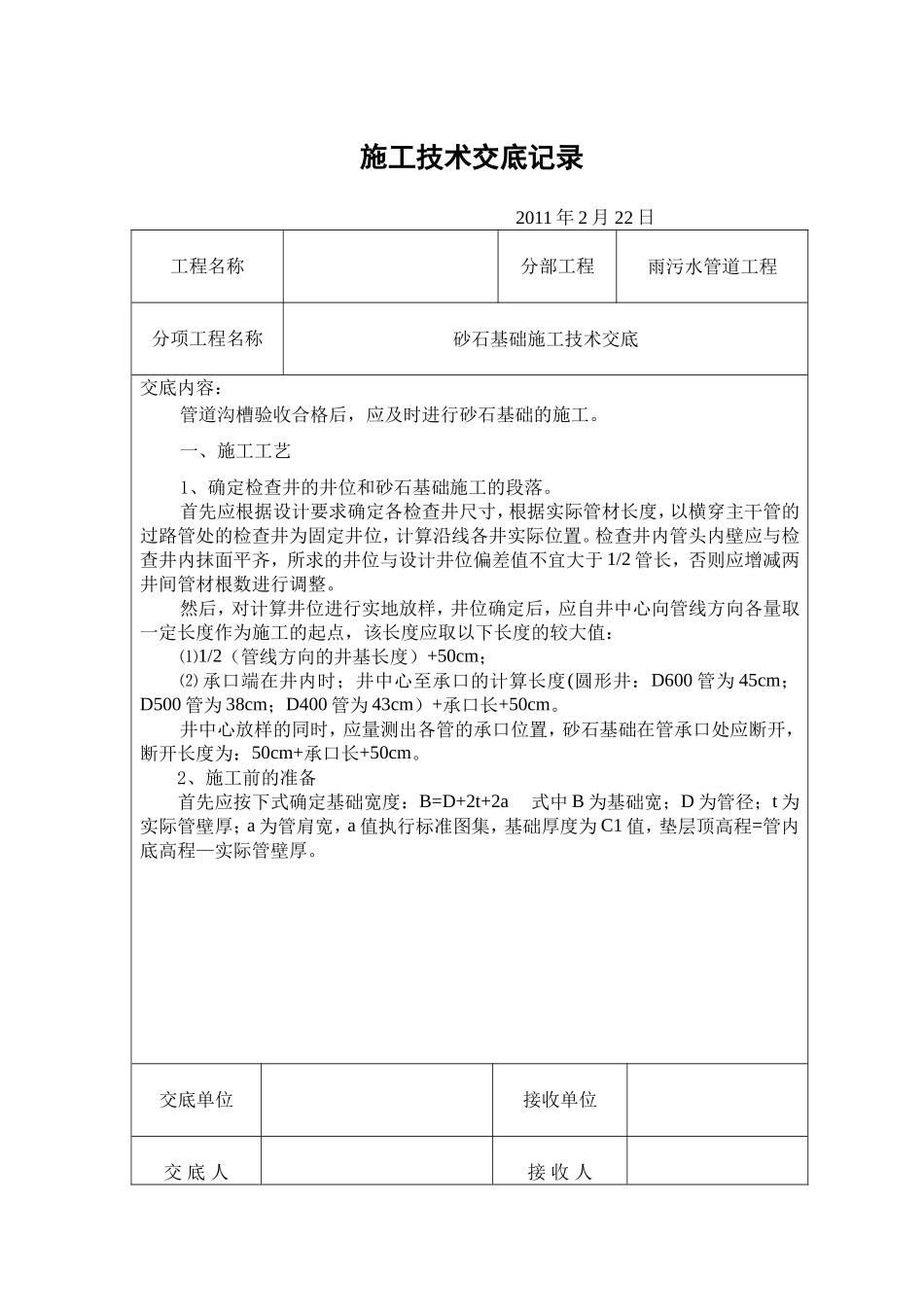

施工技术交底记录2011年2月22日工程名称分部工程雨污水管道工程分项工程名称砂石基础施工技术交底交底内容:管道沟槽验收合格后,应及时进行砂石基础的施工
一、施工工艺1、确定检查井的井位和砂石基础施工的段落
首先应根据设计要求确定各检查井尺寸,根据实际管材长度,以横穿主干管的过路管处的检查井为固定井位,计算沿线各井实际位置
检查井内管头内壁应与检查井内抹面平齐,所求的井位与设计井位偏差值不宜大于1/2管长,否则应增减两井间管材根数进行调整
然后,对计算井位进行实地放样,井位确定后,应自井中心向管线方向各量取一定长度作为施工的起点,该长度应取以下长度的较大值:⑴1/2(管线方向的井基长度)+50cm;⑵承口端在井内时;井中心至承口的计算长度(圆形井:D600管为45cm;D500管为38cm;D400管为43cm)+承口长+50cm
井中心放样的同时,应量测出各管的承口位置,砂石基础在管承口处应断开,断开长度为:50cm+承口长+50cm
2、施工前的准备首先应按下式确定基础宽度:B=D+2t+2a式中B为基础宽;D为管径;t为实际管壁厚;a为管肩宽,a值执行标准图集,基础厚度为C1值,垫层顶高程=管内底高程—实际管壁厚
交底单位接收单位交底人接收人施工技术交底记录2011年2月22日工程名称分部工程雨污水管道工程分项工程名称砂石基础施工技术交底交底内容:首先应恢复管道中心线,放出砂石基础的标高,后由质检组和监理工程师对轴线、标高等进行检查验收,合格后方施工
3、砂石的铺设投料时质检员和试验员要检查原材料质量
天然级配砂石,其最大粒径不宜大于25mm;级配碎石和石屑,其最大粒径不宜大于25mm;中沙和粗沙
4、压实将砂石按设计标高整平(可考虑松铺),压实工具采用蛙式夯,夯实6--8遍,砂石基础压实度不小于90%,抱角压实度不小于95%

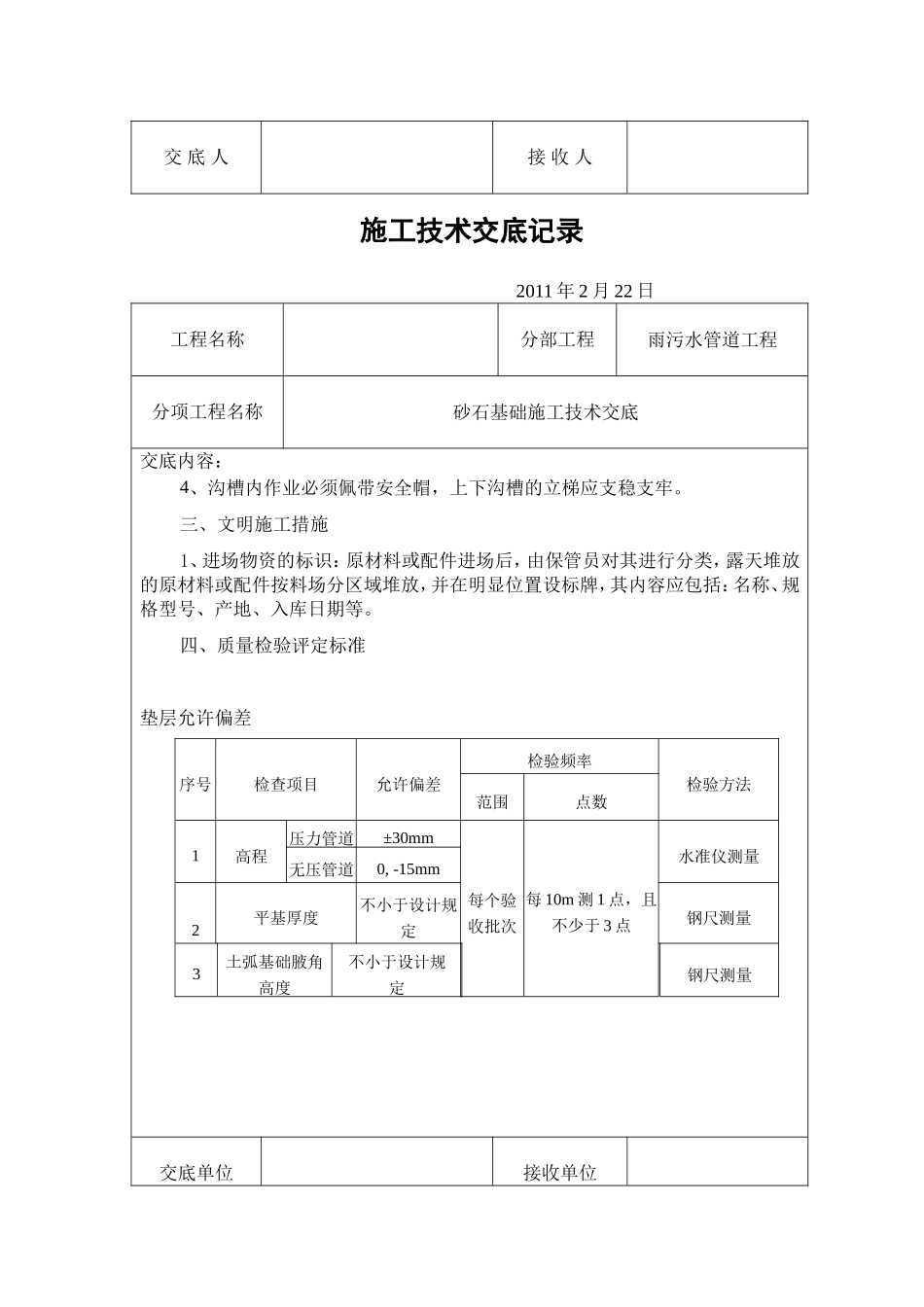

5、接口工作坑开挖接口工作坑,工作坑宽度
