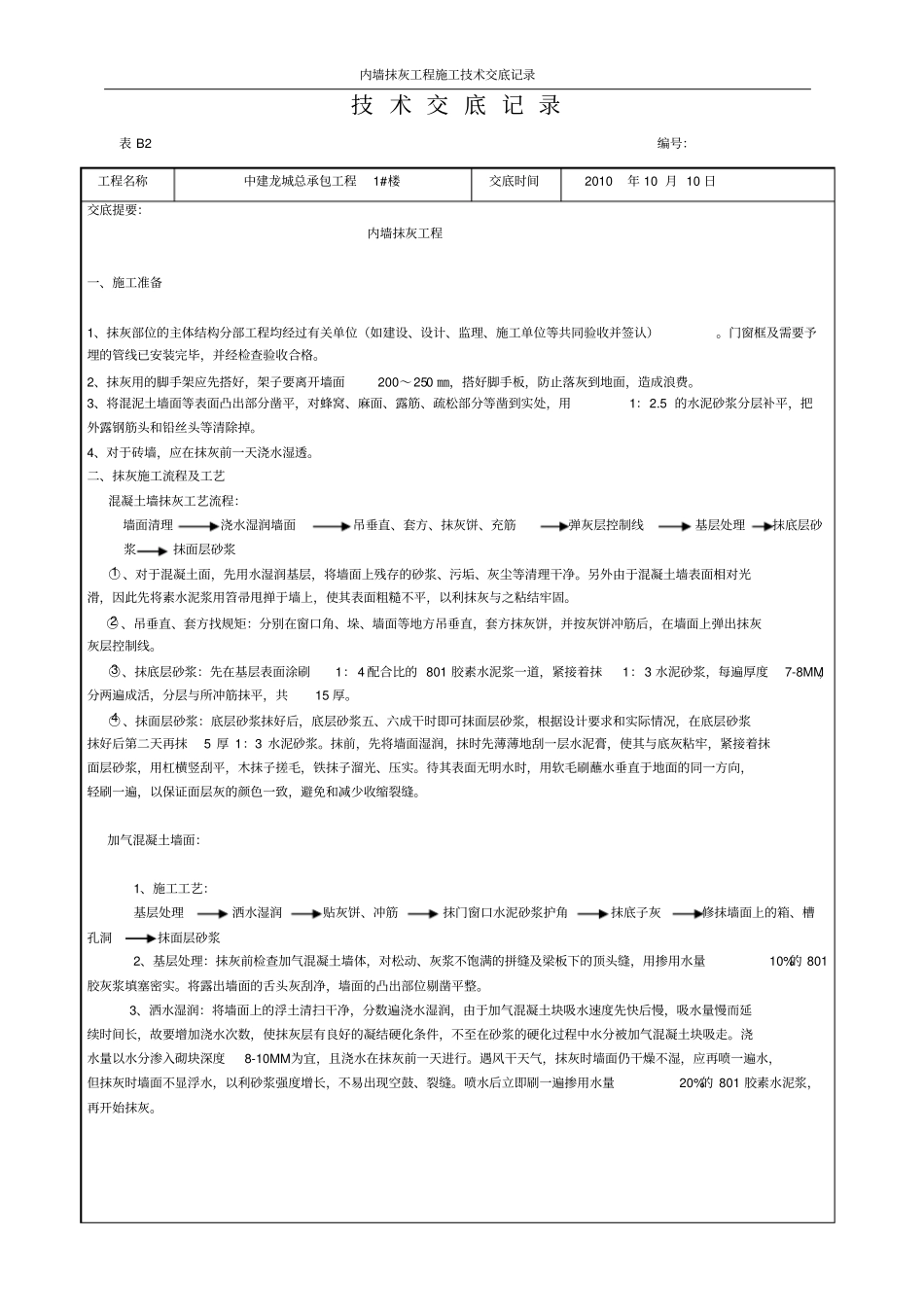

内墙抹灰工程施工技术交底记录技术交底记录表B2编号:工程名称中建龙城总承包工程1#楼交底时间2010年10月10日交底提要:内墙抹灰工程一、施工准备1、抹灰部位的主体结构分部工程均经过有关单位(如建设、设计、监理、施工单位等共同验收并签认)
门窗框及需要予埋的管线已安装完毕,并经检查验收合格
2、抹灰用的脚手架应先搭好,架子要离开墙面200~250㎜,搭好脚手板,防止落灰到地面,造成浪费
3、将混泥土墙面等表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用1:2
5的水泥砂浆分层补平,把外露钢筋头和铅丝头等清除掉
4、对于砖墙,应在抹灰前一天浇水湿透
二、抹灰施工流程及工艺混凝土墙抹灰工艺流程:墙面清理浇水湿润墙面吊垂直、套方、抹灰饼、充筋弹灰层控制线基层处理抹底层砂浆抹面层砂浆○1、对于混凝土面,先用水湿润基层,将墙面上残存的砂浆、污垢、灰尘等清理干净
另外由于混凝土墙表面相对光滑,因此先将素水泥浆用笤帚甩掸于墙上,使其表面粗糙不平,以利抹灰与之粘结牢固
○2、吊垂直、套方找规矩:分别在窗口角、垛、墙面等地方吊垂直,套方抹灰饼,并按灰饼冲筋后,在墙面上弹出抹灰灰层控制线
○3、抹底层砂浆:先在基层表面涂刷1:4配合比的801胶素水泥浆一道,紧接着抹1:3水泥砂浆,每遍厚度7-8MM,分两遍成活,分层与所冲筋抹平,共15厚
○4、抹面层砂浆:底层砂浆抹好后,底层砂浆五、六成干时即可抹面层砂浆,根据设计要求和实际情况,在底层砂浆抹好后第二天再抹5厚1:3水泥砂浆
抹前,先将墙面湿润,抹时先薄薄地刮一层水泥膏,使其与底灰粘牢,紧接着抹面层砂浆,用杠横竖刮平,木抹子搓毛,铁抹子溜光、压实
待其表面无明水时,用软毛刷蘸水垂直于地面的同一方向,轻刷一遍,以保证面层灰的颜色一致,避免和减少收缩裂缝

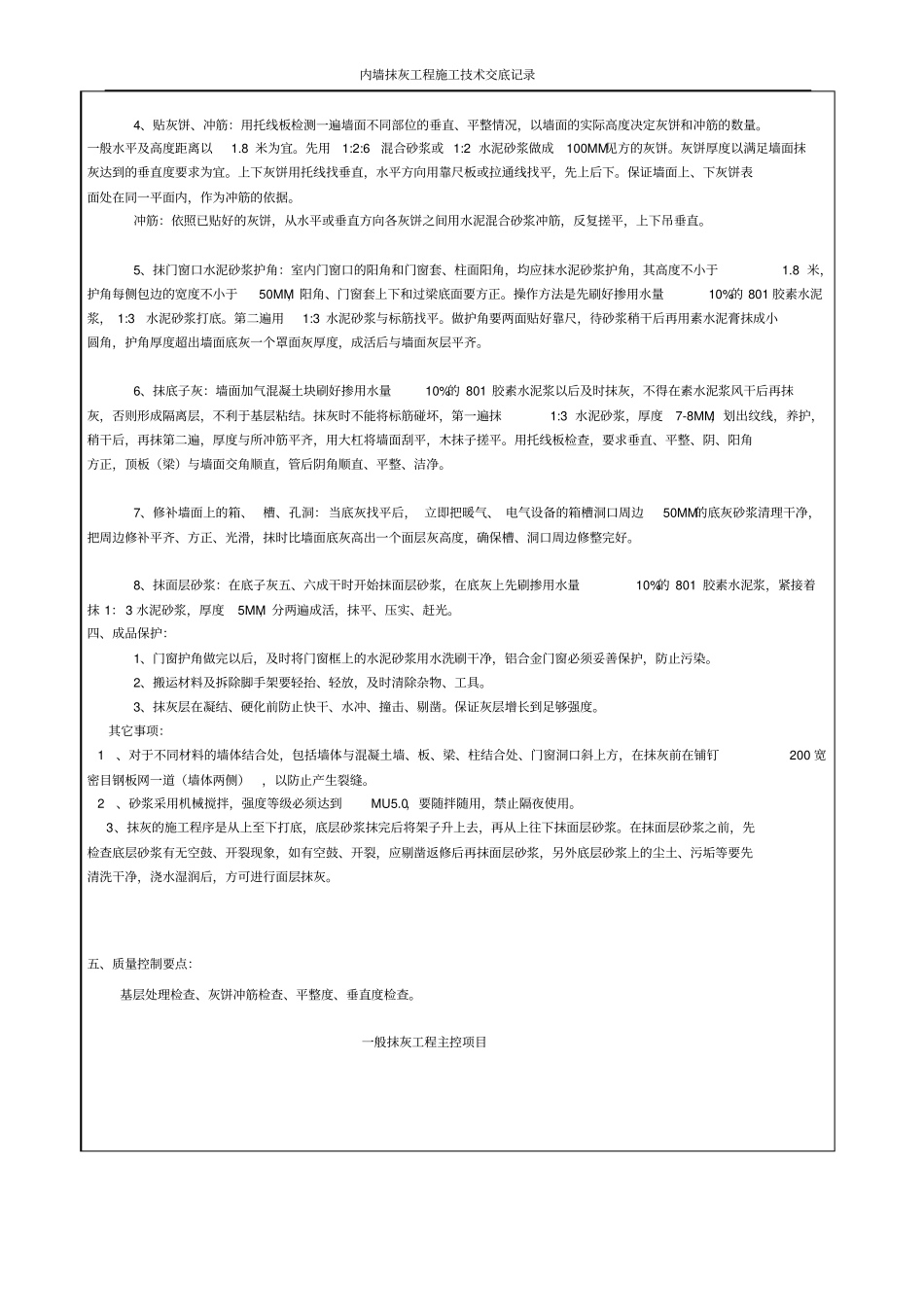

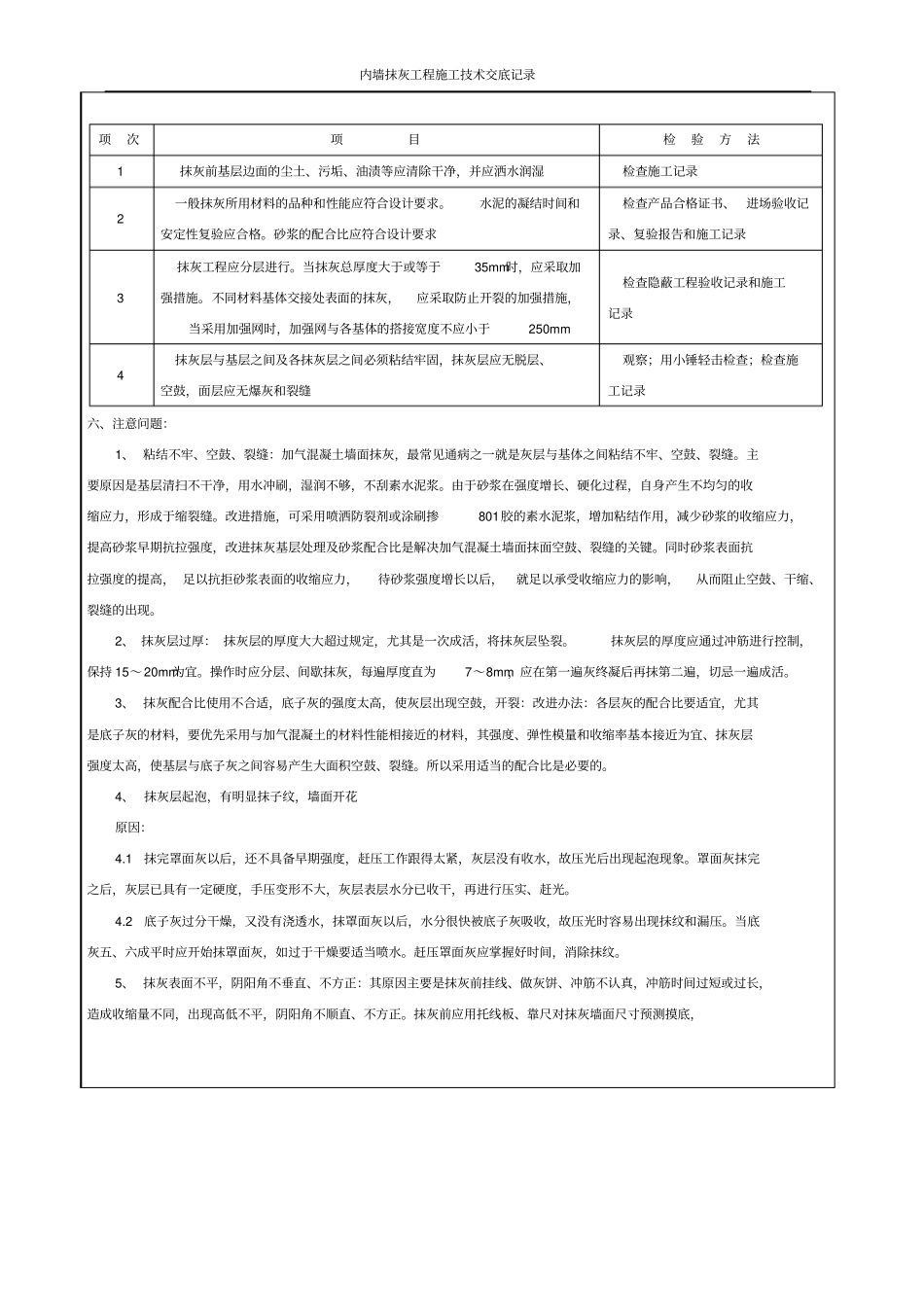

加气混凝土墙面:1、施工工艺:基层处理洒水湿润贴灰饼、冲筋抹门窗口水泥砂浆护角
