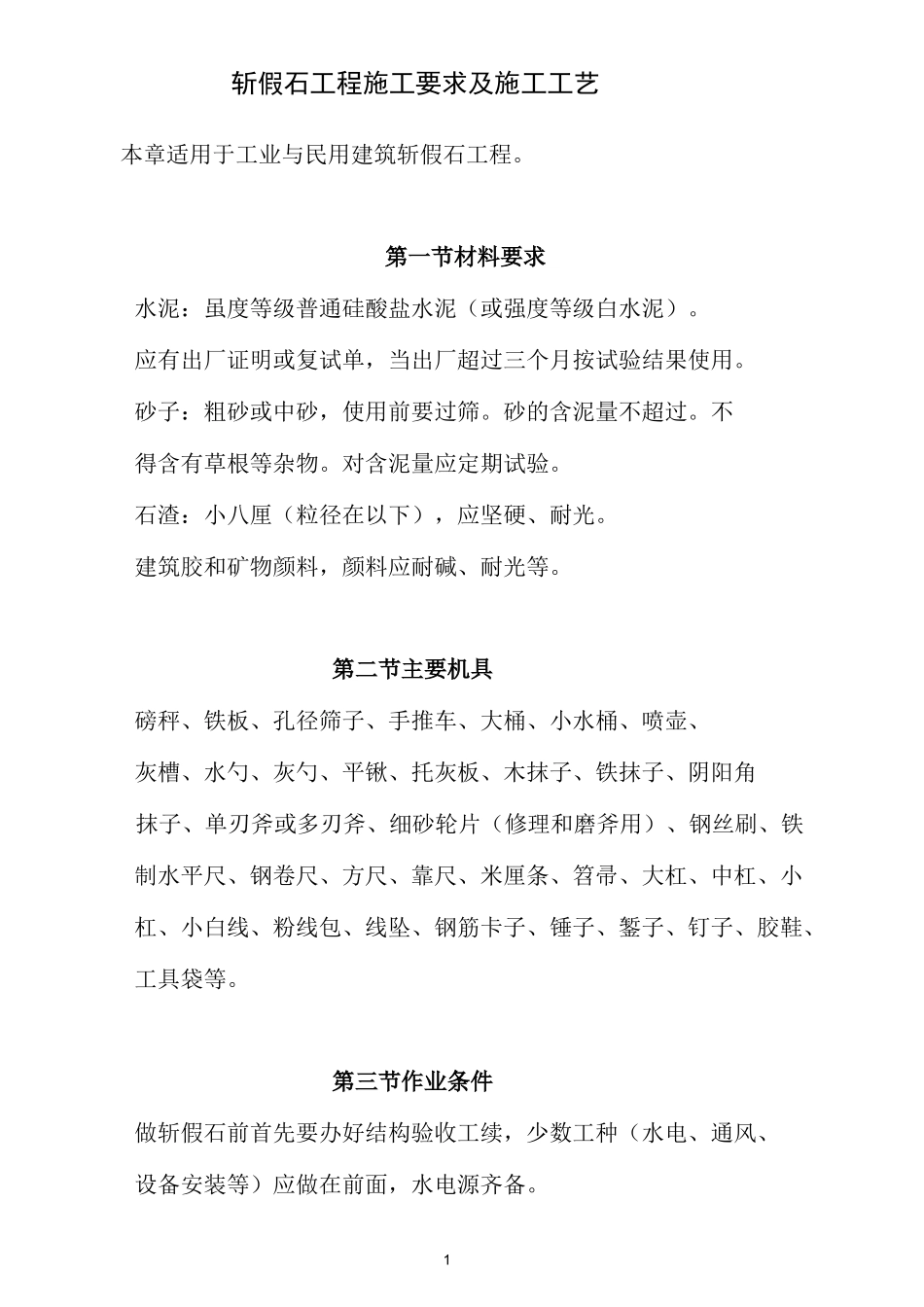

1斩假石工程施工要求及施工工艺本章适用于工业与民用建筑斩假石工程
第一节材料要求水泥:虽度等级普通硅酸盐水泥(或强度等级白水泥)
应有出厂证明或复试单,当出厂超过三个月按试验结果使用
砂子:粗砂或中砂,使用前要过筛
砂的含泥量不超过
不得含有草根等杂物
对含泥量应定期试验
石渣:小八厘(粒径在以下),应坚硬、耐光
建筑胶和矿物颜料,颜料应耐碱、耐光等
第二节主要机具磅秤、铁板、孔径筛子、手推车、大桶、小水桶、喷壶、灰槽、水勺、灰勺、平锹、托灰板、木抹子、铁抹子、阴阳角抹子、单刃斧或多刃斧、细砂轮片(修理和磨斧用)、钢丝刷、铁制水平尺、钢卷尺、方尺、靠尺、米厘条、笤帚、大杠、中杠、小杠、小白线、粉线包、线坠、钢筋卡子、锤子、錾子、钉子、胶鞋、工具袋等

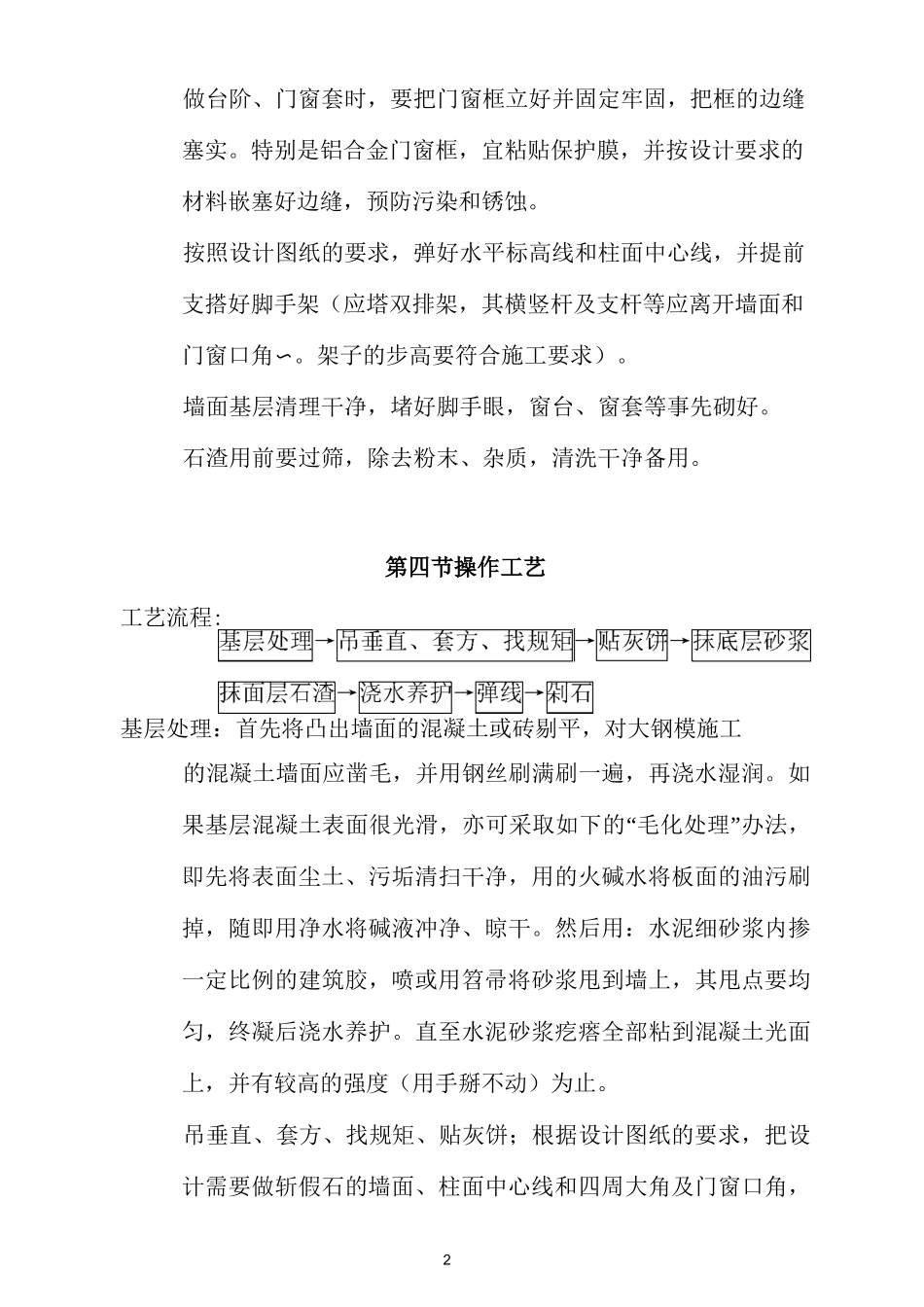

第三节作业条件做斩假石前首先要办好结构验收工续,少数工种(水电、通风、设备安装等)应做在前面,水电源齐备
2做台阶、门窗套时,要把门窗框立好并固定牢固,把框的边缝塞实
特别是铝合金门窗框,宜粘贴保护膜,并按设计要求的材料嵌塞好边缝,预防污染和锈蚀
按照设计图纸的要求,弹好水平标高线和柱面中心线,并提前支搭好脚手架(应塔双排架,其横竖杆及支杆等应离开墙面和门窗口角〜
架子的步高要符合施工要求)
墙面基层清理干净,堵好脚手眼,窗台、窗套等事先砌好
石渣用前要过筛,除去粉末、杂质,清洗干净备用
第四节操作工艺工艺流程:基层处理:首先将凸出墙面的混凝土或砖剔平,对大钢模施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润
如果基层混凝土表面很光滑,亦可采取如下的“毛化处理”办法,即先将表面尘土、污垢清扫干净,用的火碱水将板面的油污刷掉,随即用净水将碱液冲净、晾干
然后用:水泥细砂浆内掺一定比例的建筑胶,喷或用笤帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护
直至水泥砂浆疙瘩全部粘到混凝土光面上,并有较高的强度(用手掰不动)为止
