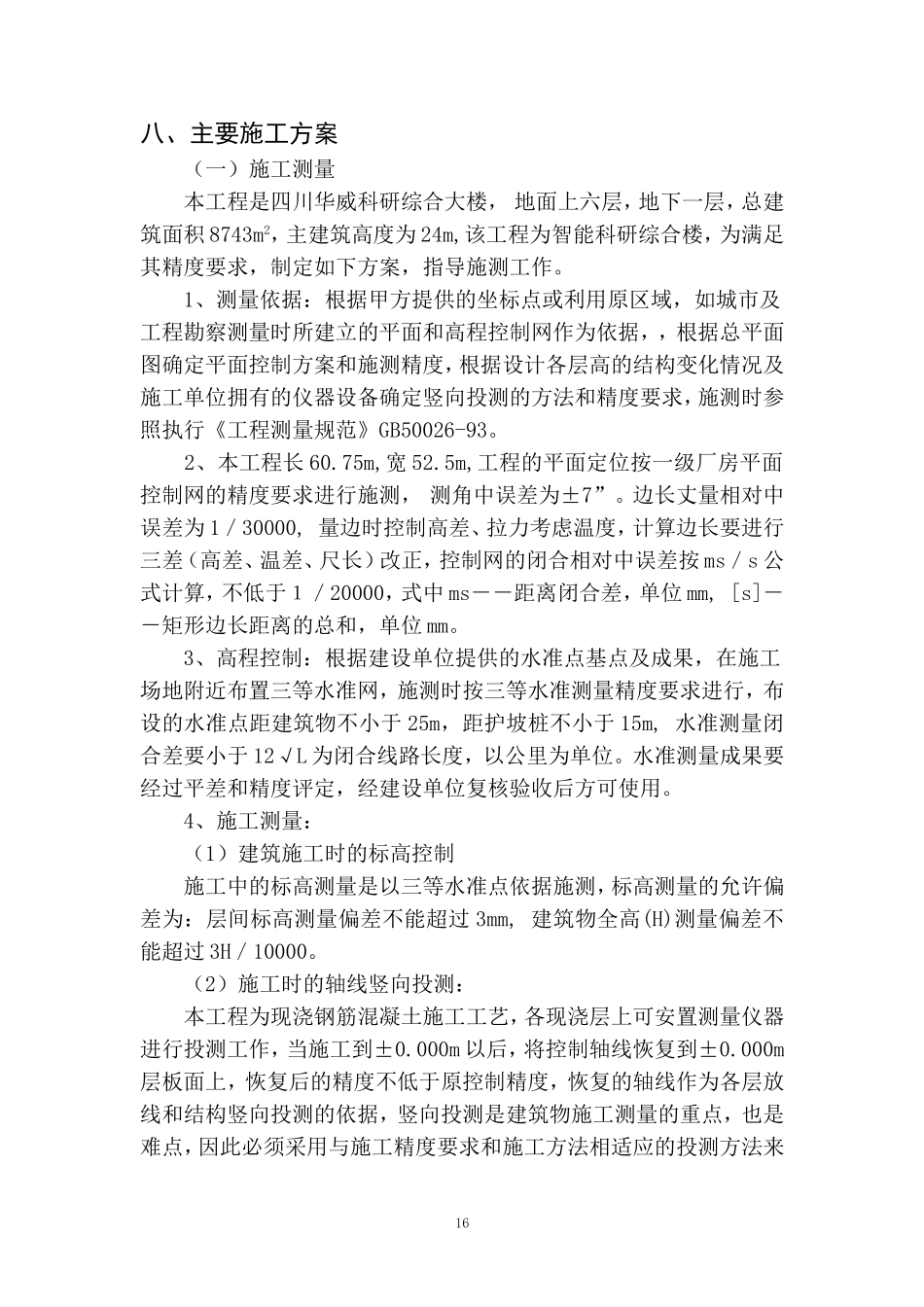

八、主要施工方案(一)施工测量本工程是四川华威科研综合大楼,地面上六层,地下一层,总建筑面积8743m2,主建筑高度为24m,该工程为智能科研综合楼,为满足其精度要求,制定如下方案,指导施测工作
1、测量依据:根据甲方提供的坐标点或利用原区域,如城市及工程勘察测量时所建立的平面和高程控制网作为依据,,根据总平面图确定平面控制方案和施测精度,根据设计各层高的结构变化情况及施工单位拥有的仪器设备确定竖向投测的方法和精度要求,施测时参照执行《工程测量规范》GB50026-93
2、本工程长60
75m,宽52
5m,工程的平面定位按一级厂房平面控制网的精度要求进行施测,测角中误差为±7”
边长丈量相对中误差为1/30000,量边时控制高差、拉力考虑温度,计算边长要进行三差(高差、温差、尺长)改正,控制网的闭合相对中误差按ms/s公式计算,不低于1/20000,式中ms--距离闭合差,单位mm,[s]--矩形边长距离的总和,单位mm
3、高程控制:根据建设单位提供的水准点基点及成果,在施工场地附近布置三等水准网,施测时按三等水准测量精度要求进行,布设的水准点距建筑物不小于25m,距护坡桩不小于15m,水准测量闭合差要小于12√L为闭合线路长度,以公里为单位
水准测量成果要经过平差和精度评定,经建设单位复核验收后方可使用
4、施工测量:(1)建筑施工时的标高控制施工中的标高测量是以三等水准点依据施测,标高测量的允许偏差为:层间标高测量偏差不能超过3mm,建筑物全高(H)测量偏差不能超过3H/10000
(2)施工时的轴线竖向投测:本工程为现浇钢筋混凝土施工工艺,各现浇层上可安置测量仪器进行投测工作,当施工到±0
000m以后,将控制轴线恢复到±0
000m层板面上,恢复后的精度不低于原控制精度,恢复的轴线作为各层放线和结构竖向投测的依据,竖向投测是建筑物施工测量的重点,也是难点,因此
