G213线川汶路复建工程LJ10标段(2009)年度施工计划川汶路复建工程LJ10合同段项目经理部2009年5月一、编制依据1、G213线川汶路复建工程LJ10标段两阶段施工图设计文件;2、G213线川汶路复建工程LJ10标段指挥部对我部的年度施工计划要求;3、我部的施工任务情况;4、本项目的总体计划安排及施工组织设计;5、项目部投入的人员、机械、设备及资金情况;6、本地区2009年及施工管段的天气、气候情况;7、国道213线上车流量及保通任务情况;8、本计划时间从2009年5月15日到12月31日
二、主要形象进度我部的主要管理人员将在2月中旬进场进行复工筹备工作,一次性上足人员和机械设备
计划2009年2月20日复工,在8月31日完成剩余的主体工程施工任务,详见附件一《康东路D合同段2009年度施工计划工程数量及产值计算表》
1、计划完成第100章建安产值183
2、计划完成除K25+358中桥基础及下部结构后的施工任务,主要完成预制空心板14片,钢材项目76
746吨,混凝土932
42m3,计划完成桥梁工程建安产值185
3、计划完成47座钢筋混凝土盖板涵涵身和剩余118块预制盖板任务,主要完成台身、台基C20片石砼3476
6m3,盖板C30片石砼33
4m3,涵台台背回填级配碎石5538m3,M10浆砌片石洞口(八字墙、一字墙、铺砌、跌水井、消力坎、冲刷防护、护肩)1546

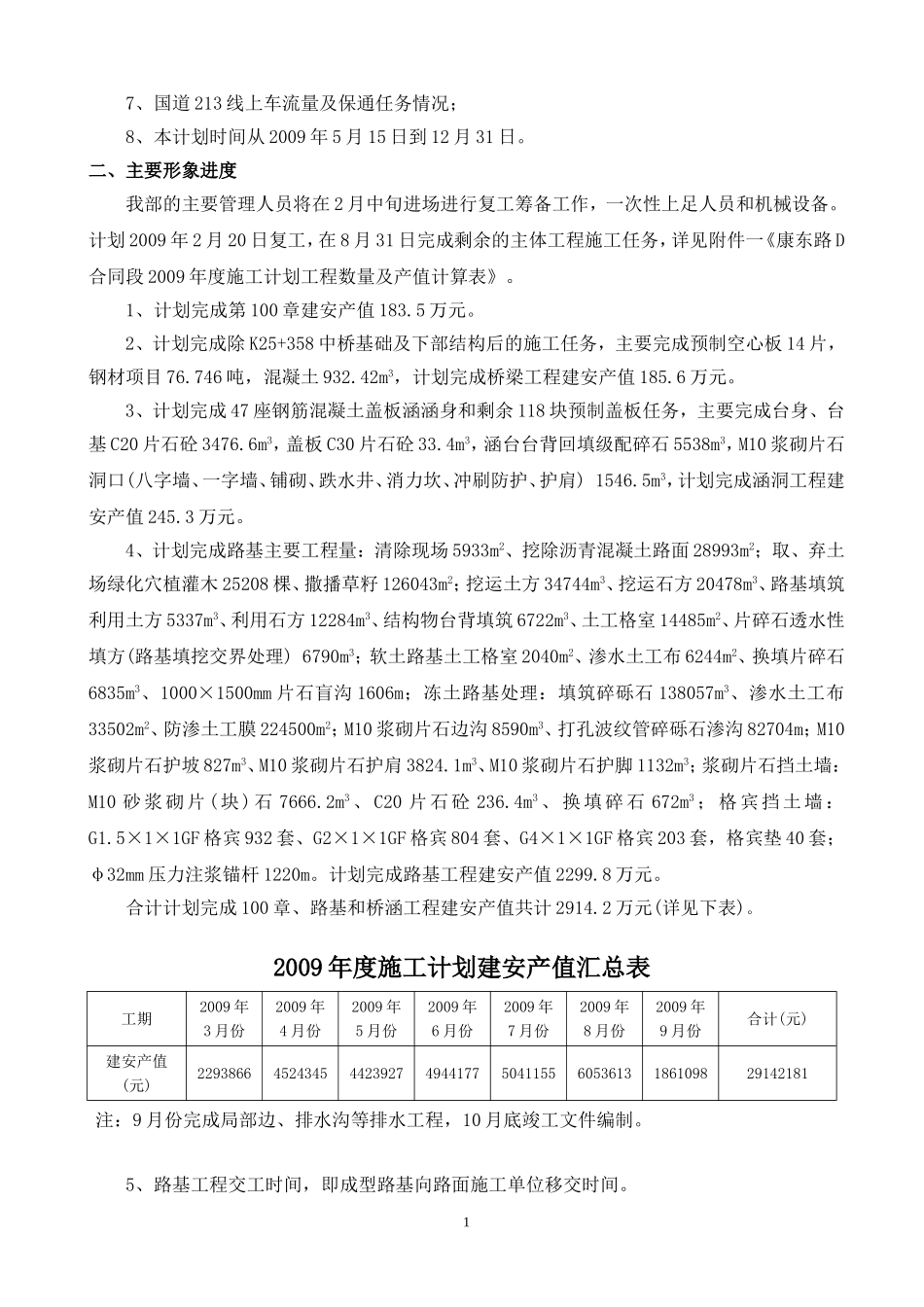

5m3,计划完成涵洞工程建安产值245
4、计划完成路基主要工程量:清除现场5933m2、挖除沥青混凝土路面28993m2;取、弃土场绿化穴植灌木25208棵、撒播草籽126043m2;挖运土方34744m3、挖运石方20478m3、路基填筑利用土方5337m3、利用石方12284m3、结构物台背填筑6722m3、土工格室14485m2、片碎石透水性填方(路基填挖交界
