福巨源煤矿主斜井架空乘人车安装施工安全技术措施施工单位:公司安装队编制:福巨源煤矿机运科时间:2014年11月3日福巨源煤矿主斜井架空乘人车安装施工安全技术措施职务签字意见2山西华润煤业有限公司矿长总工程师生产矿长安全矿长通风矿长机电矿长机电副总调度室安全科技术科机电科施工负责人架空乘人车安装及安全技术措施一、工程概况山西华润煤业有限公司福巨源煤矿主斜井架空乘人车安装工程主要包括:机械安装:一套RJY37-18/470型煤矿固定抱素器架空乘人装置
电气安装:配套的电控装置,电缆敷设等设备安装

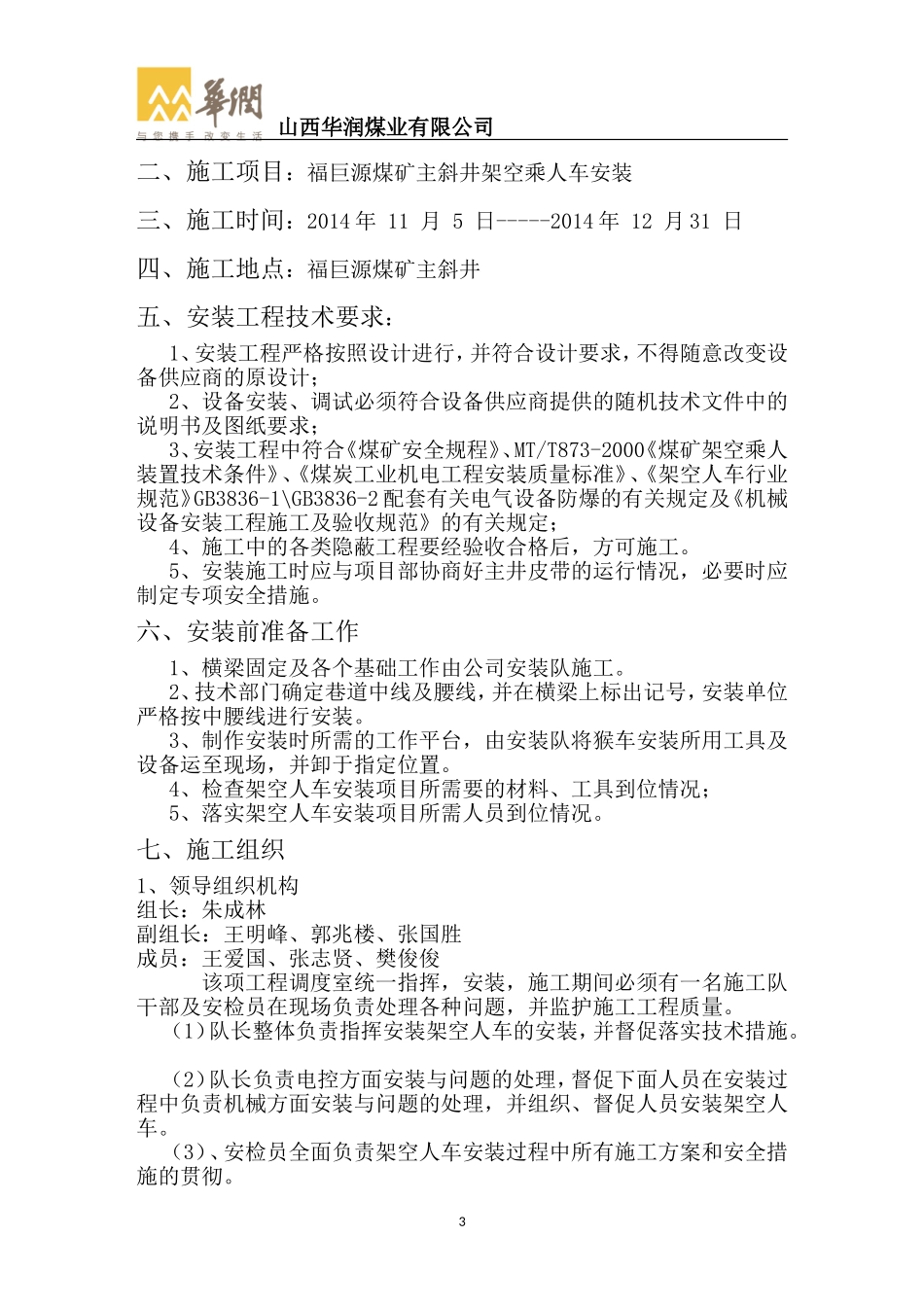

3山西华润煤业有限公司二、施工项目:福巨源煤矿主斜井架空乘人车安装三、施工时间:2014年11月5日-----2014年12月31日四、施工地点:福巨源煤矿主斜井五、安装工程技术要求:1、安装工程严格按照设计进行,并符合设计要求,不得随意改变设备供应商的原设计;2、设备安装、调试必须符合设备供应商提供的随机技术文件中的说明书及图纸要求;3、安装工程中符合《煤矿安全规程》、MT/T873-2000《煤矿架空乘人装置技术条件》、《煤炭工业机电工程安装质量标准》、《架空人车行业规范》GB3836-1\GB3836-2配套有关电气设备防爆的有关规定及《机械设备安装工程施工及验收规范》的有关规定;4、施工中的各类隐蔽工程要经验收合格后,方可施工
5、安装施工时应与项目部协商好主井皮带的运行情况,必要时应制定专项安全措施
六、安装前准备工作1、横梁固定及各个基础工作由公司安装队施工
2、技术部门确定巷道中线及腰线,并在横梁上标出记号,安装单位严格按中腰线进行安装
3、制作安装时所需的工作平台,由安装队将猴车安装所用工具及设备运至现场,并卸于指定位置
4、检查架空人车安装项目所需要的材料、工具到位情况;5、落实架空人车安装项目所需人员到位情况
七、施工组织1、领导组织机构组长:朱成林副组长:王明峰、
