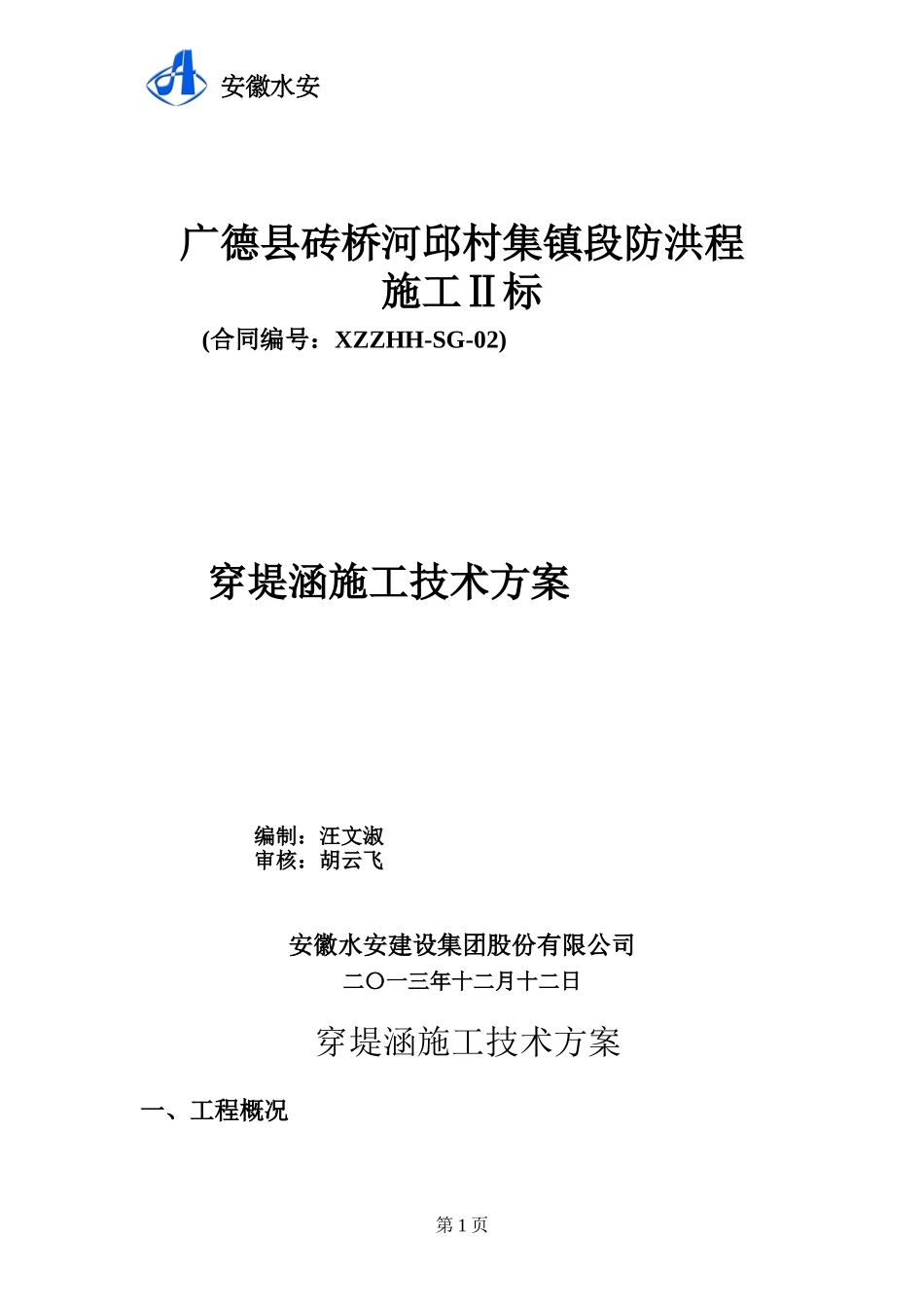

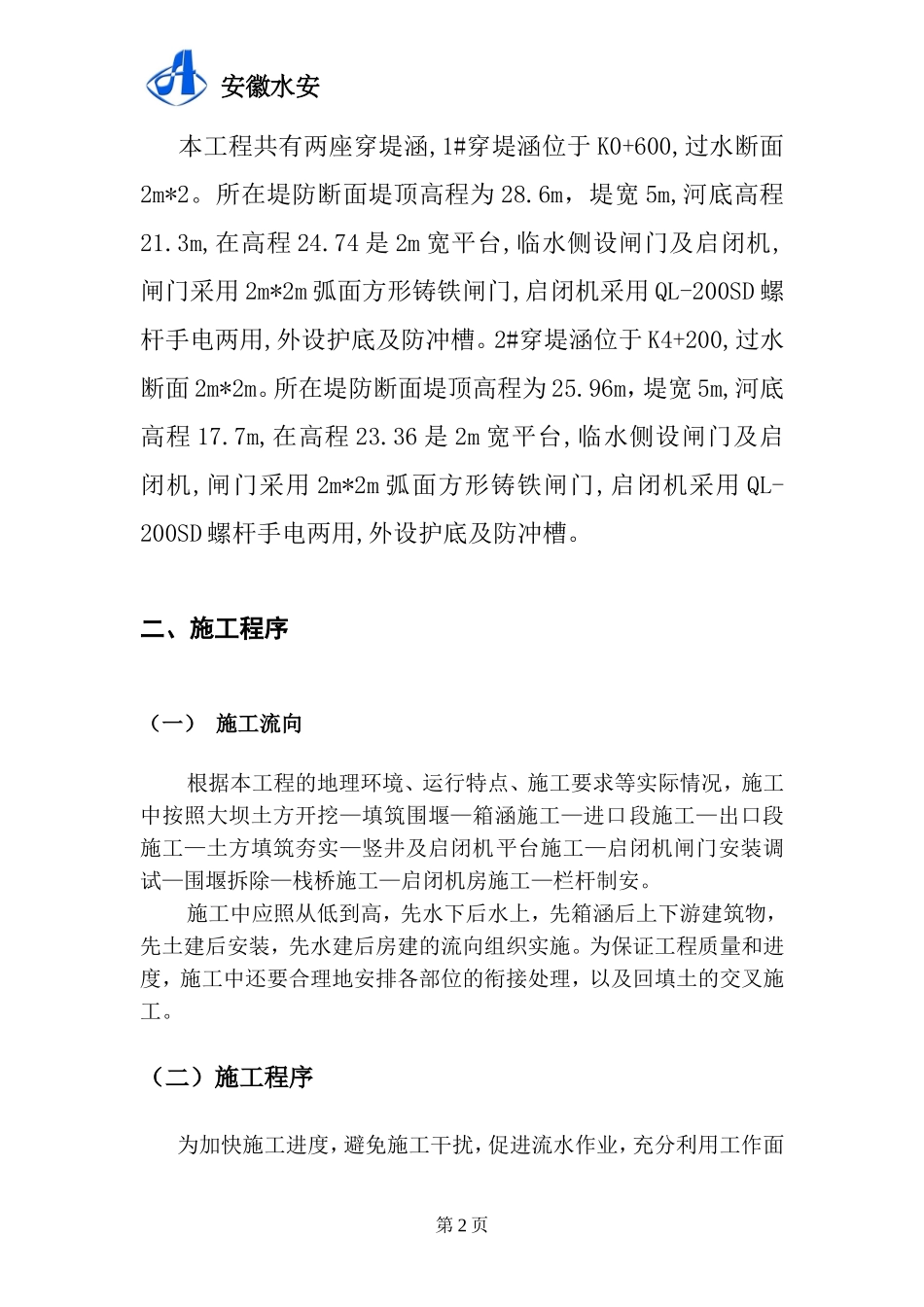

安徽水安广德县砖桥河邱村集镇段防洪程施工Ⅱ标(合同编号:XZZHH-SG-02)穿堤涵施工技术方案编制:汪文淑审核:胡云飞安徽水安建设集团股份有限公司二〇一三年十二月十二日穿堤涵施工技术方案一、工程概况第1页安徽水安本工程共有两座穿堤涵,1#穿堤涵位于K0+600,过水断面2m*2
所在堤防断面堤顶高程为28
6m,堤宽5m,河底高程21
3m,在高程24
74是2m宽平台,临水侧设闸门及启闭机,闸门采用2m*2m弧面方形铸铁闸门,启闭机采用QL-200SD螺杆手电两用,外设护底及防冲槽
2#穿堤涵位于K4+200,过水断面2m*2m
所在堤防断面堤顶高程为25
96m,堤宽5m,河底高程17
7m,在高程23
36是2m宽平台,临水侧设闸门及启闭机,闸门采用2m*2m弧面方形铸铁闸门,启闭机采用QL-200SD螺杆手电两用,外设护底及防冲槽

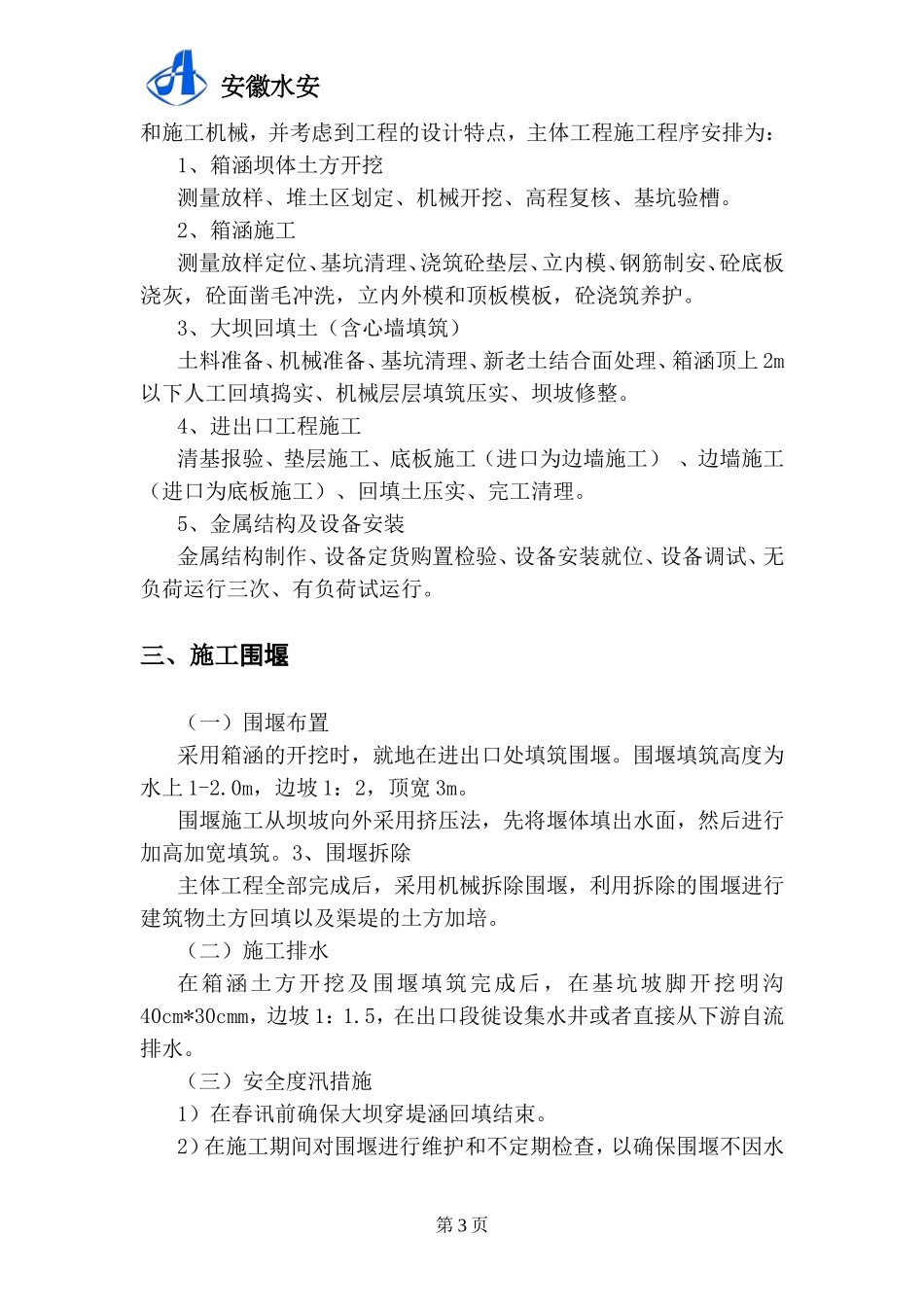

二、施工程序(一)施工流向根据本工程的地理环境、运行特点、施工要求等实际情况,施工中按照大坝土方开挖—填筑围堰—箱涵施工—进口段施工—出口段施工—土方填筑夯实—竖井及启闭机平台施工—启闭机闸门安装调试—围堰拆除—栈桥施工—启闭机房施工—栏杆制安
施工中应照从低到高,先水下后水上,先箱涵后上下游建筑物,先土建后安装,先水建后房建的流向组织实施
为保证工程质量和进度,施工中还要合理地安排各部位的衔接处理,以及回填土的交叉施工
(二)施工程序为加快施工进度,避免施工干扰,促进流水作业,充分利用工作面第2页安徽水安和施工机械,并考虑到工程的设计特点,主体工程施工程序安排为:1、箱涵坝体土方开挖测量放样、堆土区划定、机械开挖、高程复核、基坑验槽
2、箱涵施工测量放样定位、基坑清理、浇筑砼垫层、立内模、钢筋制安、砼底板浇灰,砼面凿毛冲洗,立内外模和顶板模板,砼浇筑养护
3、大坝回填土(含心墙填筑)土料准备、机械准备、基坑清理、新老土结合面处理、箱
