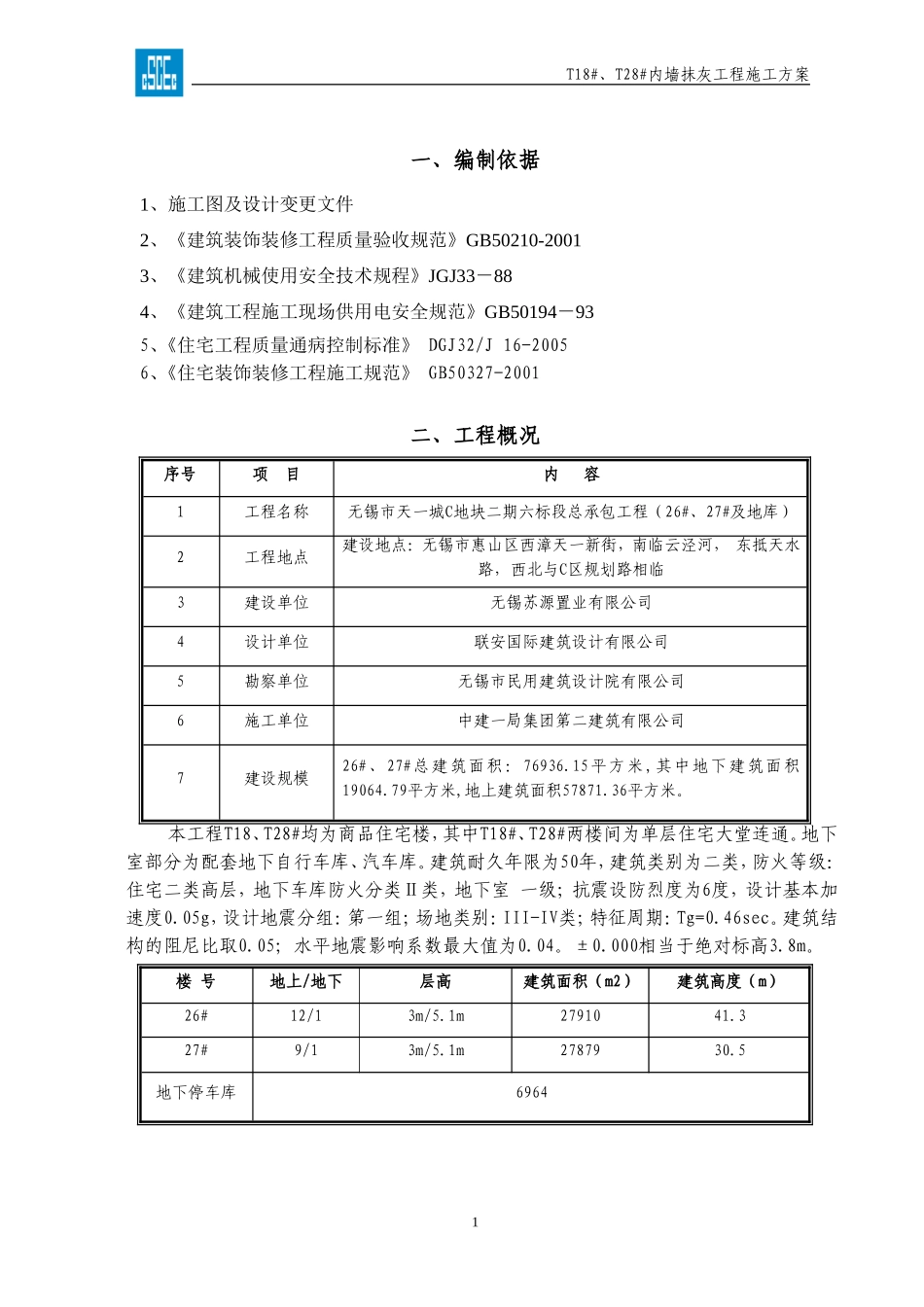

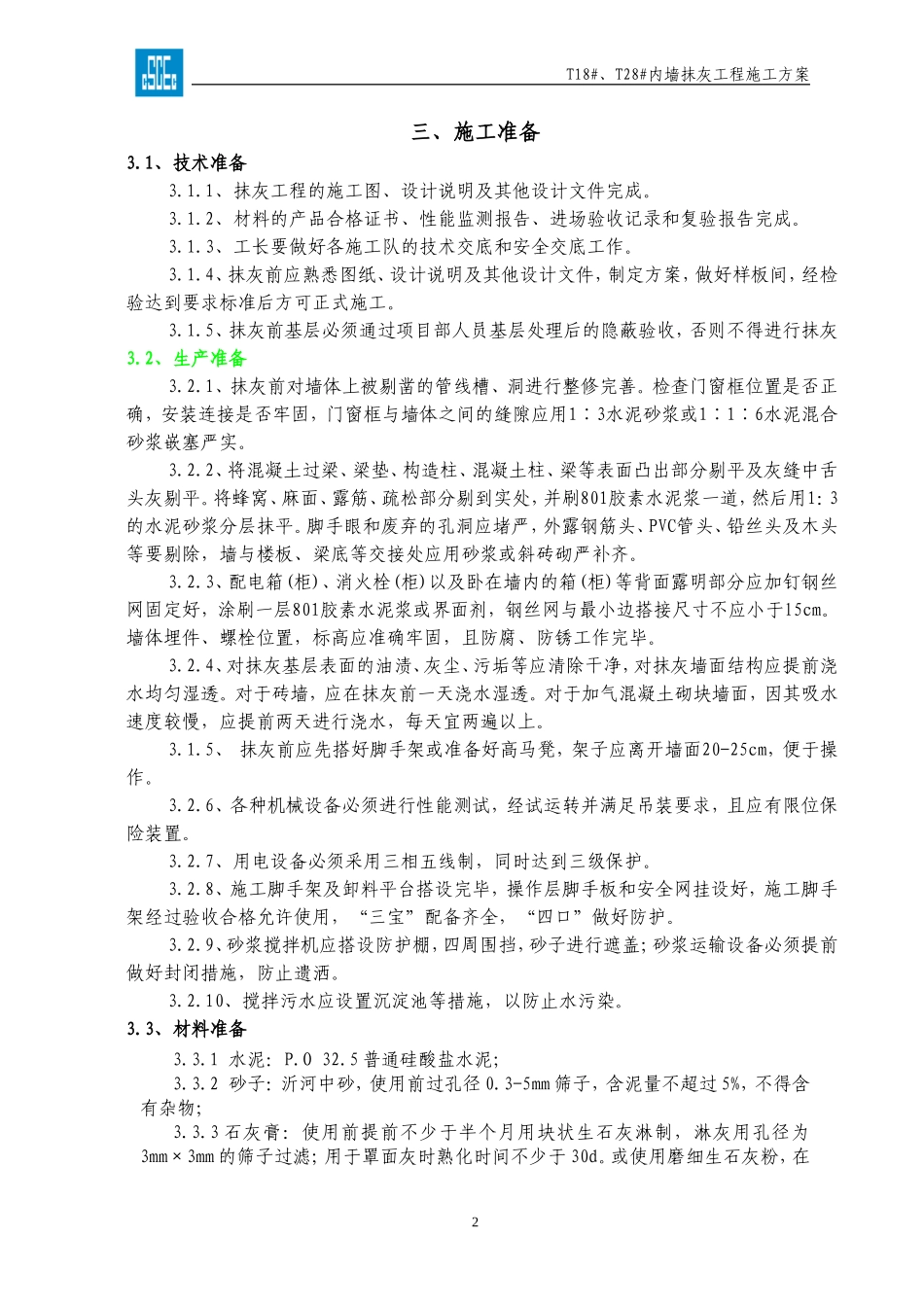

T18#、T28#内墙抹灰工程施工方案一、编制依据1、施工图及设计变更文件2、《建筑装饰装修工程质量验收规范》GB50210-20013、《建筑机械使用安全技术规程》JGJ33-884、《建筑工程施工现场供用电安全规范》GB50194-935、《住宅工程质量通病控制标准》DGJ32/J16-20056、《住宅装饰装修工程施工规范》GB50327-2001二、工程概况序号项目内容1工程名称无锡市天一城C地块二期六标段总承包工程(26#、27#及地库)2工程地点建设地点:无锡市惠山区西漳天一新街,南临云泾河,东抵天水路,西北与C区规划路相临3建设单位无锡苏源置业有限公司4设计单位联安国际建筑设计有限公司5勘察单位无锡市民用建筑设计院有限公司6施工单位中建一局集团第二建筑有限公司7建设规模26#、27#总建筑面积:76936.15平方米,其中地下建筑面积19064.79平方米,地上建筑面积57871.36平方米。本工程T18、T28#均为商品住宅楼,其中T18#、T28#两楼间为单层住宅大堂连通。地下室部分为配套地下自行车库、汽车库。建筑耐久年限为50年,建筑类别为二类,防火等级:住宅二类高层,地下车库防火分类Ⅱ类,地下室一级;抗震设防烈度为6度,设计基本加速度0.05g,设计地震分组:第一组;场地类别:III-IV类;特征周期:Tg=0.46sec。建筑结构的阻尼比取0.05;水平地震影响系数最大值为0.04。±0.000相当于绝对标高3.8m。楼号地上/地下层高建筑面积(m2)建筑高度(m)26#12/13m/5.1m2791041.327#9/13m/5.1m2787930.5地下停车库69641T18#、T28#内墙抹灰工程施工方案三、施工准备3.1、技术准备3.1.1、抹灰工程的施工图、设计说明及其他设计文件完成。3.1.2、材料的产品合格证书、性能监测报告、进场验收记录和复验报告完成。3.1.3、工长要做好各施工队的技术交底和安全交底工作。3.1.4、抹灰前应熟悉图纸、设计说明及其他设计文件,制定方案,做好样板间,经检验达到要求标准后方可正式施工。3.1.5、抹灰前基层必须通过项目部人员基层处理后的隐蔽验收,否则不得进行抹灰3.2、生产准备3.2.1、抹灰前对墙体上被剔凿的管线槽、洞进行整修完善。检查门窗框位置是否正确,安装连接是否牢固,门窗框与墙体之间的缝隙应用1∶3水泥砂浆或1∶1∶6水泥混合砂浆嵌塞严实。3.2.2、将混凝土过梁、梁垫、构造柱、混凝土柱、梁等表面凸出部分剔平及灰缝中舌头灰剔平。将蜂窝、麻面、露筋、疏松部分剔到实处,并刷801胶素水泥浆一道,然后用1:3的水泥砂浆分层抹平。脚手眼和废弃的孔洞应堵严,外露钢筋头、PVC管头、铅丝头及木头等要剔除,墙与楼板、梁底等交接处应用砂浆或斜砖砌严补齐。3.2.3、配电箱(柜)、消火栓(柜)以及卧在墙内的箱(柜)等背面露明部分应加钉钢丝网固定好,涂刷一层801胶素水泥浆或界面剂,钢丝网与最小边搭接尺寸不应小于l5cm。墙体埋件、螺栓位置,标高应准确牢固,且防腐、防锈工作完毕。3.2.4、对抹灰基层表面的油渍、灰尘、污垢等应清除干净,对抹灰墙面结构应提前浇水均匀湿透。对于砖墙,应在抹灰前一天浇水湿透。对于加气混凝土砌块墙面,因其吸水速度较慢,应提前两天进行浇水,每天宜两遍以上。3.1.5、抹灰前应先搭好脚手架或准备好高马凳,架子应离开墙面20-25cm,便于操作。3.2.6、各种机械设备必须进行性能测试,经试运转并满足吊装要求,且应有限位保险装置。3.2.7、用电设备必须采用三相五线制,同时达到三级保护。3.2.8、施工脚手架及卸料平台搭设完毕,操作层脚手板和安全网挂设好,施工脚手架经过验收合格允许使用,“三宝”配备齐全,“四口”做好防护。3.2.9、砂浆搅拌机应搭设防护棚,四周围挡,砂子进行遮盖;砂浆运输设备必须提前做好封闭措施,防止遗洒。3.2.10、搅拌污水应设置沉淀池等措施,以防止水污染。3.3、材料准备3.3.1水泥:P.O32.5普通硅酸盐水泥;3.3.2砂子:沂河中砂,使用前过孔径0.3-5mm筛子,含泥量不超过5%,不得含有杂物;3.3.3石灰膏:使用前提前不少于半个月用块状生石灰淋制,淋灰用孔径为3mm×3mm的筛子过滤;用于罩面灰时熟化时间不少于30d。或使用磨细生石灰粉,在2T18#、T28#内墙抹灰工程施工方案沉淀池内贮存,用水浸泡不少于3d,使其充分熟化,石灰膏内不得含有未熟化的...
