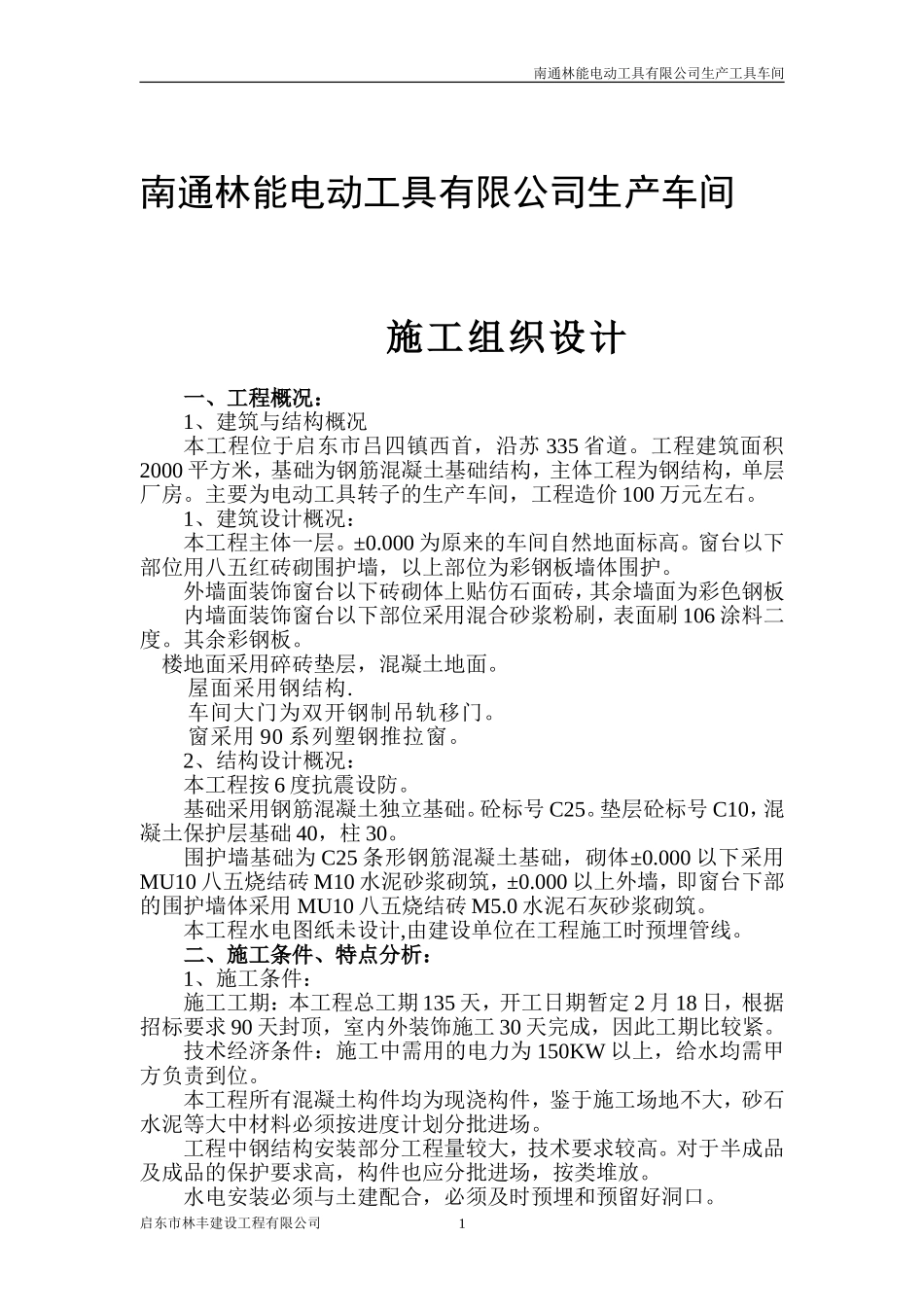

南通林能电动工具有限公司生产工具车间南通林能电动工具有限公司生产车间施工组织设计一、工程概况:1、建筑与结构概况本工程位于启东市吕四镇西首,沿苏335省道
工程建筑面积2000平方米,基础为钢筋混凝土基础结构,主体工程为钢结构,单层厂房
主要为电动工具转子的生产车间,工程造价100万元左右
1、建筑设计概况:本工程主体一层
000为原来的车间自然地面标高
窗台以下部位用八五红砖砌围护墙,以上部位为彩钢板墙体围护
外墙面装饰窗台以下砖砌体上贴仿石面砖,其余墙面为彩色钢板内墙面装饰窗台以下部位采用混合砂浆粉刷,表面刷106涂料二度
楼地面采用碎砖垫层,混凝土地面
屋面采用钢结构
车间大门为双开钢制吊轨移门
窗采用90系列塑钢推拉窗
2、结构设计概况:本工程按6度抗震设防
基础采用钢筋混凝土独立基础
砼标号C25
垫层砼标号C10,混凝土保护层基础40,柱30
围护墙基础为C25条形钢筋混凝土基础,砌体±0
000以下采用MU10八五烧结砖M10水泥砂浆砌筑,±0
000以上外墙,即窗台下部的围护墙体采用MU10八五烧结砖M5
0水泥石灰砂浆砌筑
本工程水电图纸未设计,由建设单位在工程施工时预埋管线

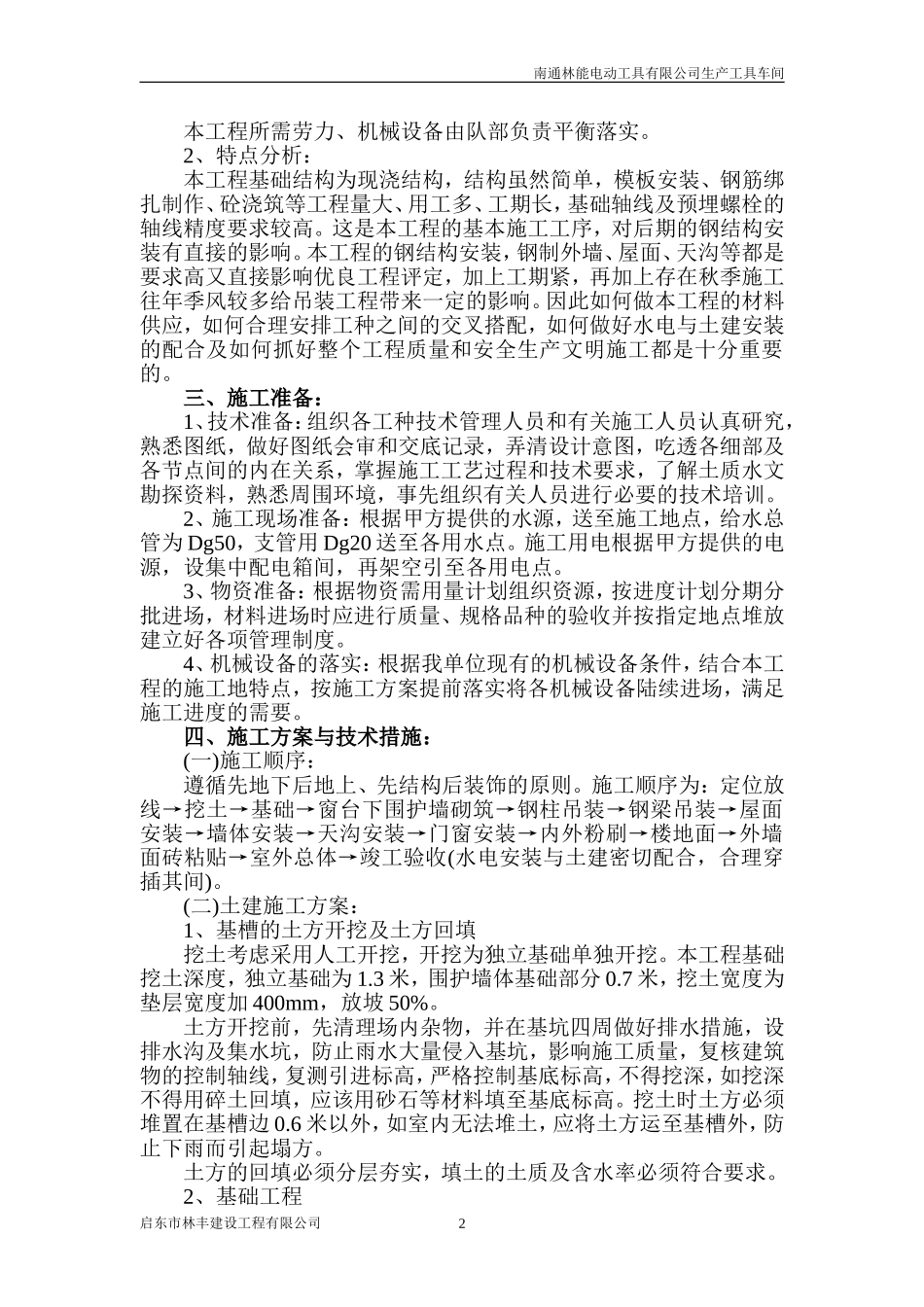

二、施工条件、特点分析:1、施工条件:施工工期:本工程总工期135天,开工日期暂定2月18日,根据招标要求90天封顶,室内外装饰施工30天完成,因此工期比较紧
技术经济条件:施工中需用的电力为150KW以上,给水均需甲方负责到位
本工程所有混凝土构件均为现浇构件,鉴于施工场地不大,砂石水泥等大中材料必须按进度计划分批进场
工程中钢结构安装部分工程量较大,技术要求较高
对于半成品及成品的保护要求高,构件也应分批进场,按类堆放
水电安装必须与土建配合,必须及时预埋和预留好洞口
启东市林丰建设工程有限公司1南通林能电动工具有限公司生产工具车间本工程所需劳力、机械设备由队部
