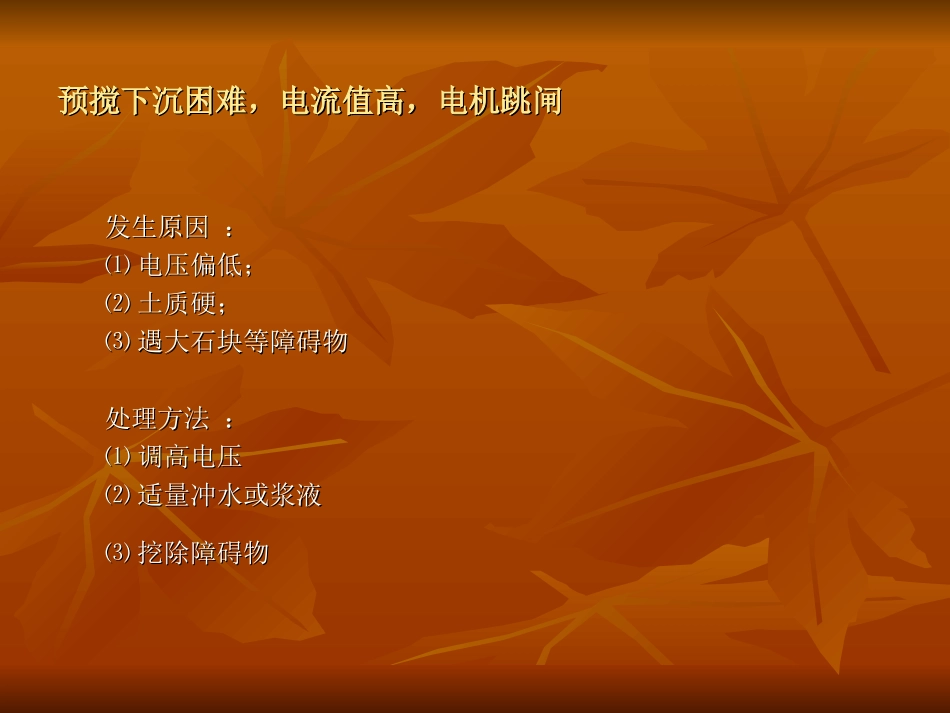

高速铁路高速铁路路基施路基施工及维护工及维护第五组:第五组:成员:田法高川成员:田法高川宗俊丽宗俊丽孔建杨孔建杨亚周亚周深层搅拌法施工常见的问题深层搅拌法施工常见的问题和处理方法和处理方法预搅下沉困难,电流值高,电机跳闸预搅下沉困难,电流值高,电机跳闸发生原因:发生原因:⑴⑴电压偏低;电压偏低;⑵⑵土质硬;土质硬;⑶⑶遇大石块等障碍物遇大石块等障碍物处理方法:处理方法:⑴⑴调高电压调高电压⑵⑵适量冲水或浆液适量冲水或浆液⑶⑶挖除障碍物挖除障碍物搅拌机下沉不到预定深度,但电流不高搅拌机下沉不到预定深度,但电流不高发生原因:发生原因:土质黏性过大,搅拌机自重不够土质黏性过大,搅拌机自重不够处理方法:处理方法:增加搅拌机自重或开动加压装置增加搅拌机自重或开动加压装置喷浆未到设计桩顶面高程,集料斗浆液已排空喷浆未到设计桩顶面高程,集料斗浆液已排空发生原因:发生原因:⑴⑴投料不准确投料不准确⑵⑵灰浆泵磨损漏浆灰浆泵磨损漏浆⑶⑶灰浆泵输浆量太大灰浆泵输浆量太大处理方法:处理方法:⑴⑴重新标定投料量重新标定投料量⑵⑵检修灰浆泵检修灰浆泵⑶⑶重新标灰浆输浆量重新标灰浆输浆量喷浆到设计位置集料斗中剩浆液过多喷浆到设计位置集料斗中剩浆液过多发生原因:发生原因:⑴⑴拌浆加水过量拌浆加水过量⑵⑵输浆管路部分堵塞输浆管路部分堵塞处理方法处理方法::⑴⑴重新标定拌浆用水量重新标定拌浆用水量⑵⑵清洗输浆管路清洗输浆管路输浆管堵塞爆裂输浆管堵塞爆裂发生原因发生原因::⑴⑴输浆管内有水泥结块输浆管内有水泥结块⑵⑵喷浆口球阀间隙太小喷浆口球阀间隙太小处理方法处理方法::⑴⑴拆洗输浆管拆洗输浆管⑵⑵使喷浆口球阀间隙适当使喷浆口球阀间隙适当搅拌钻头和混合土同步旋转搅拌钻头和混合土同步旋转发生原因发生原因::⑴⑴灰浆浓度过大灰浆浓度过大⑵⑵搅拌叶片角度不适宜搅拌叶片角度不适宜处理方法处理方法::⑴⑴重新标定浆液水灰比重新标定浆液水灰比⑵⑵调整叶片角度或更换钻头调整叶片角度或更换钻头水泥柱干法与湿法施工的缺水泥柱干法与湿法施工的缺点各是什么?点各是什么?水泥桩干法水泥桩干法优点:水泥硬化时间短,且在一定程度上降优点:水泥硬化时间短,且在一定程度上降低了桩间的含水量,在一定范围低了桩间的含水量,在一定范围内提高内提高了桩间的强度。了桩间的强度。缺点:搅拌均匀不佳,难于全过程复搅。缺点:搅拌均匀不佳,难于全过程复搅。水泥桩湿法水泥桩湿法优点:搅拌均匀、易于复搅。优点:搅拌均匀、易于复搅。缺点:加固体硬化时间过长,天然含水量过缺点:加固体硬化时间过长,天然含水量过高时,桩间多余的孔隙水需较长时高时,桩间多余的孔隙水需较长时间间才能排除,才能排除,粉喷桩在施工中常见问题及粉喷桩在施工中常见问题及处理措施处理措施卡钻卡钻产生原因:产生原因:通过含水量过低或板结坚硬的土层,或局部遇到障碍物。通过含水量过低或板结坚硬的土层,或局部遇到障碍物。处理方法及预防措施:处理方法及预防措施:11、实行慢速钻进、实行慢速钻进22、提出钻头,改进钻头。、提出钻头,改进钻头。33、如位置较浅,可用其它方法疏松土层后、如位置较浅,可用其它方法疏松土层后在钻。在钻。44、如果升钻杆时卡钻,则应暂定喷粉,待正、如果升钻杆时卡钻,则应暂定喷粉,待正常后在复喷。常后在复喷。喷粉不畅或堵塞喷粉不畅或堵塞产生原因:产生原因:(1)(1)输气管道连接部分密封不严,造成漏气或气源不足、气压降低;输气管道连接部分密封不严,造成漏气或气源不足、气压降低;(2)(2)水泥吸潮结块或喷口粘结变小;水泥吸潮结块或喷口粘结变小;(3)(3)固化料中含有杂物或大颗粒;固化料中含有杂物或大颗粒;(4)(4)部分地层透气性不良。部分地层透气性不良。处理方法及预防措施:处理方法及预防措施:11、检查空压机运行情况,调整气源压力,出、检查空压机运行情况,调整气源压力,出来输气管的密封问题,确保正常输气。来输气管的密封问题,确保正常输气。22、改用合格水泥,提出钻头,清理喷嘴,、改用合格水泥,提出钻头,清理喷嘴,33、清除固化料中...
