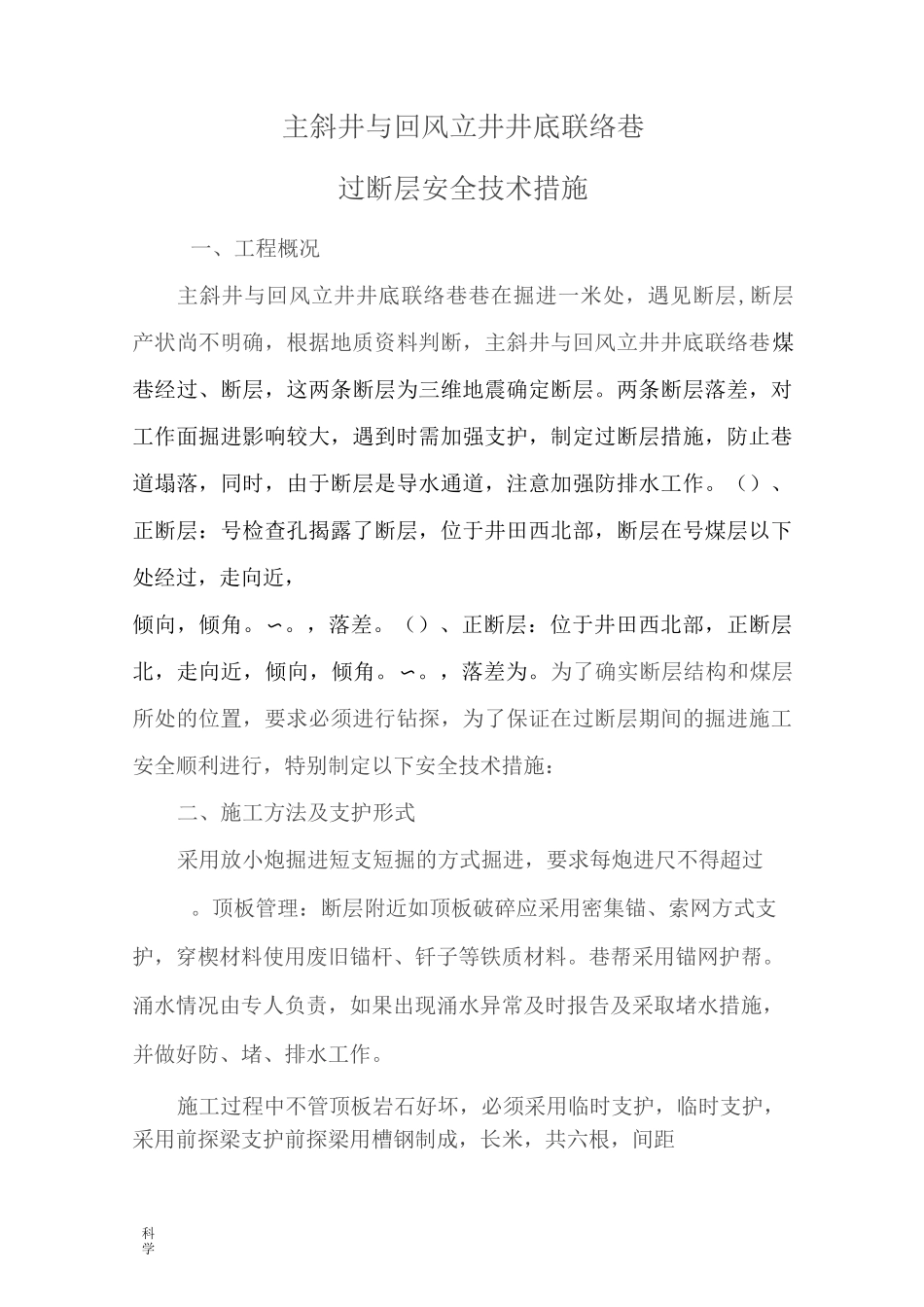

科学主斜井与回风立井井底联络巷过断层安全技术措施一、工程概况主斜井与回风立井井底联络巷巷在掘进一米处,遇见断层,断层产状尚不明确,根据地质资料判断,主斜井与回风立井井底联络巷煤巷经过、断层,这两条断层为三维地震确定断层
两条断层落差,对工作面掘进影响较大,遇到时需加强支护,制定过断层措施,防止巷道塌落,同时,由于断层是导水通道,注意加强防排水工作
()、正断层:号检查孔揭露了断层,位于井田西北部,断层在号煤层以下处经过,走向近,倾向,倾角
()、正断层:位于井田西北部,正断层北,走向近,倾向,倾角
为了确实断层结构和煤层所处的位置,要求必须进行钻探,为了保证在过断层期间的掘进施工安全顺利进行,特别制定以下安全技术措施:二、施工方法及支护形式采用放小炮掘进短支短掘的方式掘进,要求每炮进尺不得超过
顶板管理:断层附近如顶板破碎应采用密集锚、索网方式支护,穿楔材料使用废旧锚杆、钎子等铁质材料
巷帮采用锚网护帮
涌水情况由专人负责,如果出现涌水异常及时报告及采取堵水措施,并做好防、堵、排水工作

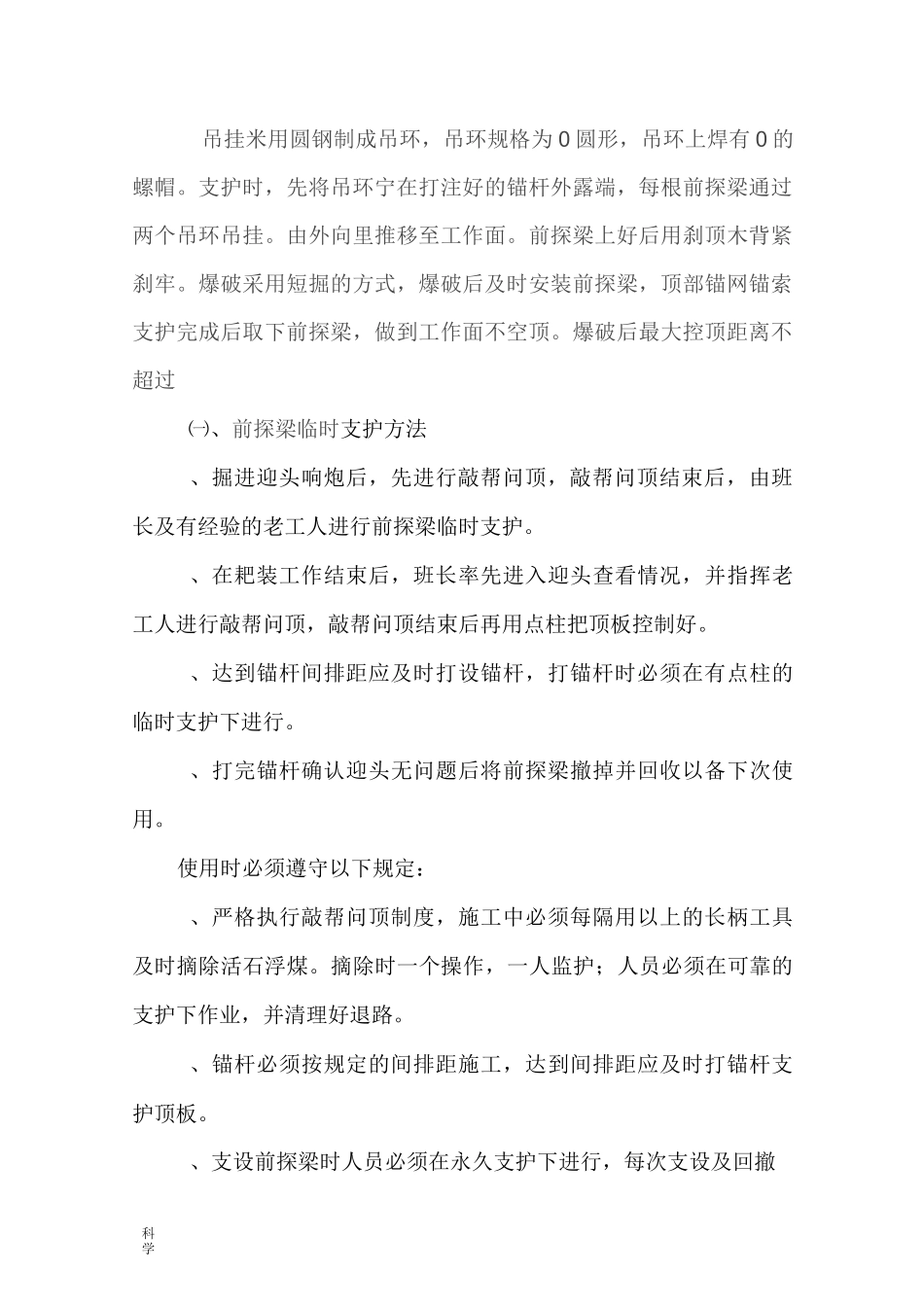

施工过程中不管顶板岩石好坏,必须采用临时支护,临时支护,采用前探梁支护前探梁用槽钢制成,长米,共六根,间距科学吊挂米用圆钢制成吊环,吊环规格为0圆形,吊环上焊有0的螺帽
支护时,先将吊环宁在打注好的锚杆外露端,每根前探梁通过两个吊环吊挂
由外向里推移至工作面
前探梁上好后用刹顶木背紧刹牢
爆破采用短掘的方式,爆破后及时安装前探梁,顶部锚网锚索支护完成后取下前探梁,做到工作面不空顶
爆破后最大控顶距离不超过㈠、前探梁临时支护方法、掘进迎头响炮后,先进行敲帮问顶,敲帮问顶结束后,由班长及有经验的老工人进行前探梁临时支护
、在耙装工作结束后,班长率先进入迎头查看情况,并指挥老工人进行敲帮问顶,敲帮问顶结束后再用点柱把顶板控制好

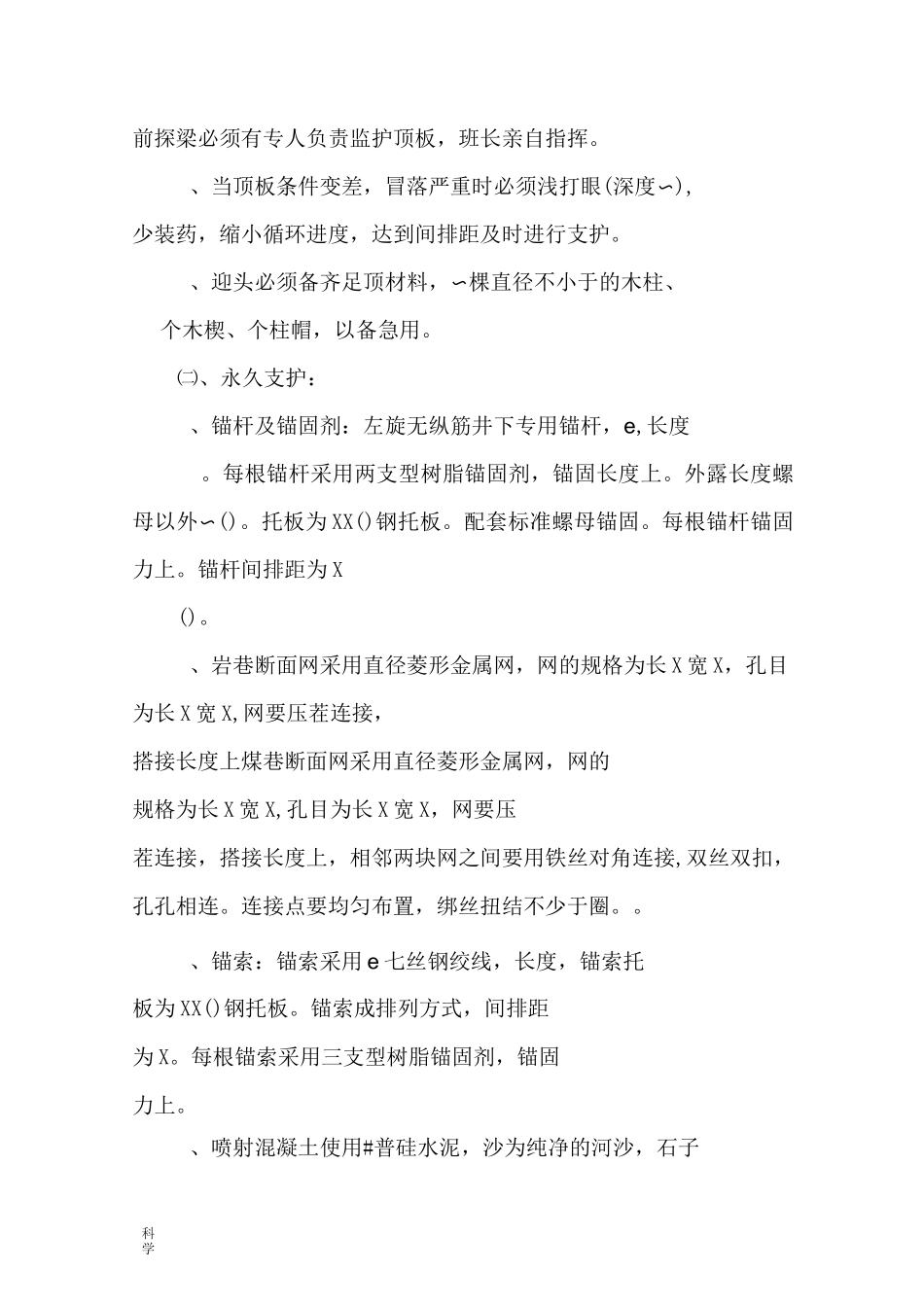

、达到锚杆间排距应及时打设锚杆,打锚杆时必须
