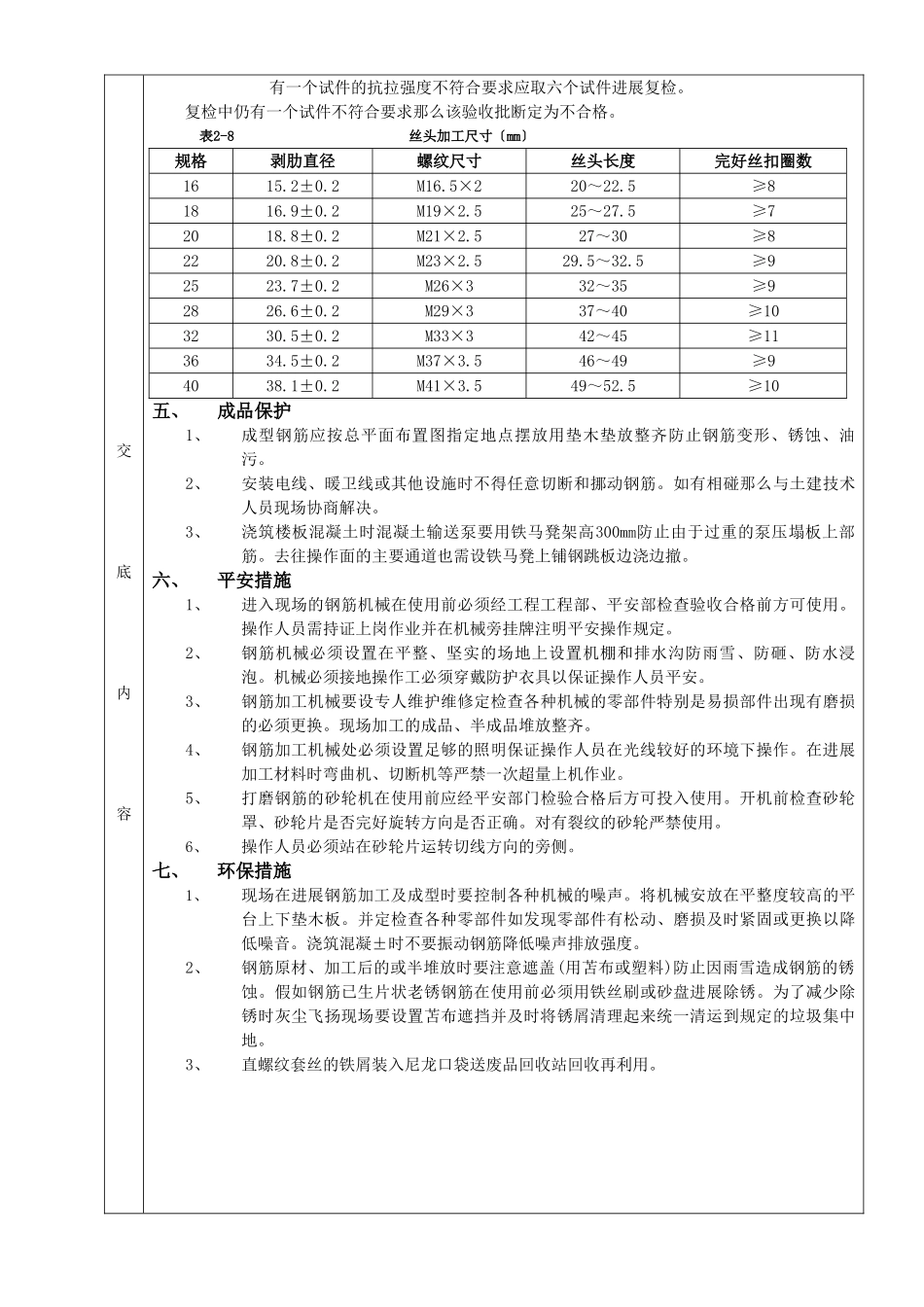

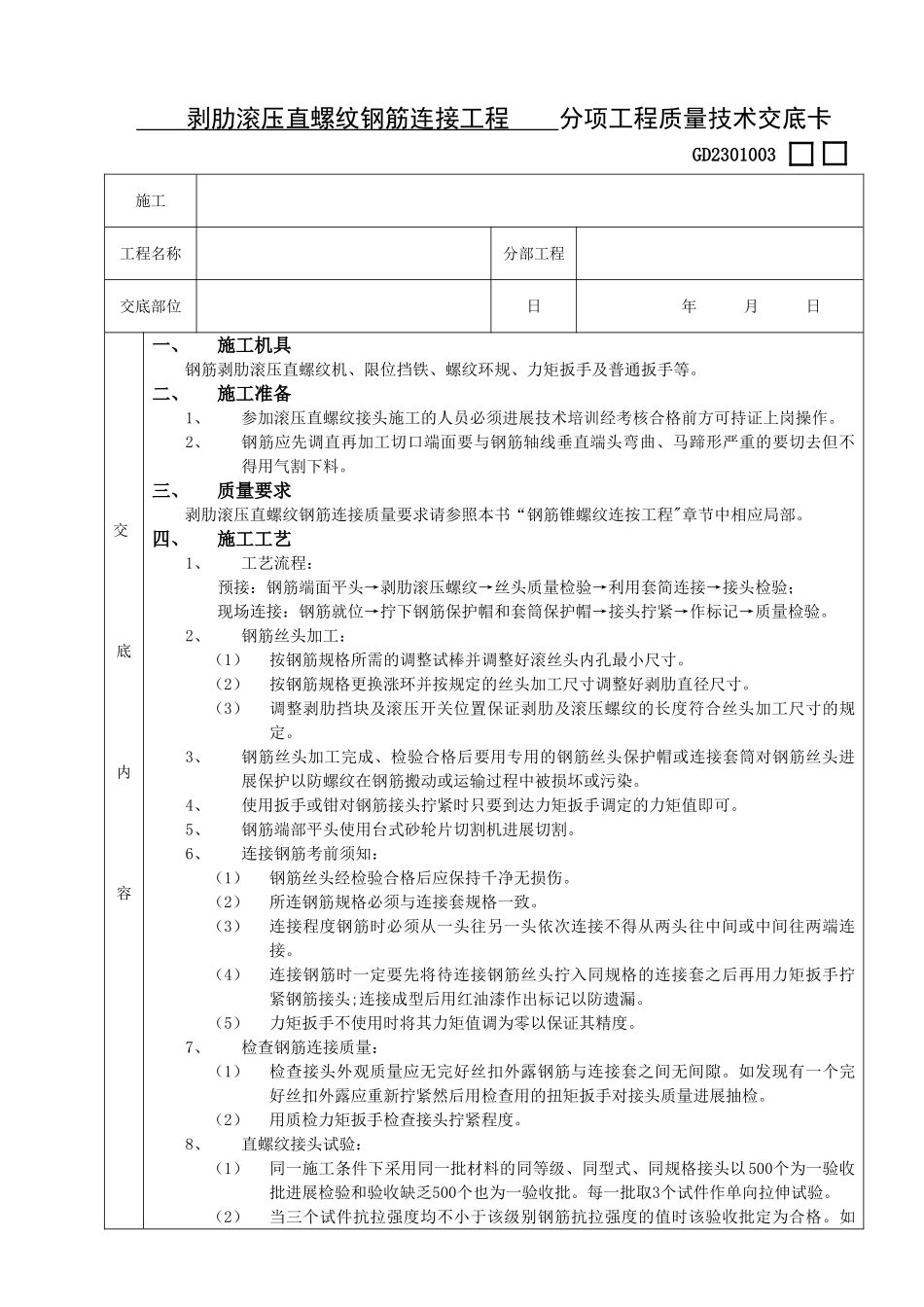

剥肋滚压直螺纹钢筋连接工程分项工程质量技术交底卡GD2301003施工工程名称分部工程交底部位日年月日交底内容一、施工机具钢筋剥肋滚压直螺纹机、限位挡铁、螺纹环规、力矩扳手及普通扳手等。二、施工准备1、参加滚压直螺纹接头施工的人员必须进展技术培训经考核合格前方可持证上岗操作。2、钢筋应先调直再加工切口端面要与钢筋轴线垂直端头弯曲、马蹄形严重的要切去但不得用气割下料。三、质量要求剥肋滚压直螺纹钢筋连接质量要求请参照本书“钢筋锥螺纹连按工程"章节中相应局部。四、施工工艺1、工艺流程:预接:钢筋端面平头→剥肋滚压螺纹→丝头质量检验→利用套简连接→接头检验;现场连接:钢筋就位→拧下钢筋保护帽和套筒保护帽→接头拧紧→作标记→质量检验。2、钢筋丝头加工:(1)按钢筋规格所需的调整试棒并调整好滚丝头内孔最小尺寸。(2)按钢筋规格更换涨环并按规定的丝头加工尺寸调整好剥肋直径尺寸。(3)调整剥肋挡块及滚压开关位置保证剥肋及滚压螺纹的长度符合丝头加工尺寸的规定。3、钢筋丝头加工完成、检验合格后要用专用的钢筋丝头保护帽或连接套筒对钢筋丝头进展保护以防螺纹在钢筋搬动或运输过程中被损坏或污染。4、使用扳手或钳对钢筋接头拧紧时只要到达力矩扳手调定的力矩值即可。5、钢筋端部平头使用台式砂轮片切割机进展切割。6、连接钢筋考前须知:(1)钢筋丝头经检验合格后应保持千净无损伤。(2)所连钢筋规格必须与连接套规格一致。(3)连接程度钢筋时必须从一头往另一头依次连接不得从两头往中间或中间往两端连接。(4)连接钢筋时一定要先将待连接钢筋丝头拧入同规格的连接套之后再用力矩扳手拧紧钢筋接头;连接成型后用红油漆作出标记以防遗漏。(5)力矩扳手不使用时将其力矩值调为零以保证其精度。7、检查钢筋连接质量:(1)检查接头外观质量应无完好丝扣外露钢筋与连接套之间无间隙。如发现有一个完好丝扣外露应重新拧紧然后用检查用的扭矩扳手对接头质量进展抽检。(2)用质检力矩扳手检查接头拧紧程度。8、直螺纹接头试验:(1)同一施工条件下采用同一批材料的同等级、同型式、同规格接头以500个为一验收批进展检验和验收缺乏500个也为一验收批。每一批取3个试件作单向拉伸试验。(2)当三个试件抗拉强度均不小于该级别钢筋抗拉强度的值时该验收批定为合格。如交底内容有一个试件的抗拉强度不符合要求应取六个试件进展复检。复检中仍有一个试件不符合要求那么该验收批断定为不合格。表2-8丝头加工尺寸〔mm〕规格剥肋直径螺纹尺寸丝头长度完好丝扣圈数1615.2±0.2M16.5×220~22.5≥81816.9±0.2M19×2.525~27.5≥72018.8±0.2M21×2.527~30≥82220.8±0.2M23×2.529.5~32.5≥92523.7±0.2M26×332~35≥92826.6±0.2M29×337~40≥103230.5±0.2M33×342~45≥113634.5±0.2M37×3.546~49≥94038.1±0.2M41×3.549~52.5≥10五、成品保护1、成型钢筋应按总平面布置图指定地点摆放用垫木垫放整齐防止钢筋变形、锈蚀、油污。2、安装电线、暖卫线或其他设施时不得任意切断和挪动钢筋。如有相碰那么与土建技术人员现场协商解决。3、浇筑楼板混凝土时混凝土输送泵要用铁马凳架高300mm防止由于过重的泵压塌板上部筋。去往操作面的主要通道也需设铁马凳上铺钢跳板边浇边撤。六、平安措施1、进入现场的钢筋机械在使用前必须经工程工程部、平安部检查验收合格前方可使用。操作人员需持证上岗作业并在机械旁挂牌注明平安操作规定。2、钢筋机械必须设置在平整、坚实的场地上设置机棚和排水沟防雨雪、防砸、防水浸泡。机械必须接地操作工必须穿戴防护衣具以保证操作人员平安。3、钢筋加工机械要设专人维护维修定检查各种机械的零部件特别是易损部件出现有磨损的必须更换。现场加工的成品、半成品堆放整齐。4、钢筋加工机械处必须设置足够的照明保证操作人员在光线较好的环境下操作。在进展加工材料时弯曲机、切断机等严禁一次超量上机作业。5、打磨钢筋的砂轮机在使用前应经平安部门检验合格后方可投入使用。开机前检查砂轮罩、砂轮片是否完好旋转方向是否正确。对有裂纹的砂轮严禁使用。6、操作人员必须站在砂轮片运转切线方向的旁侧。七、环保...
