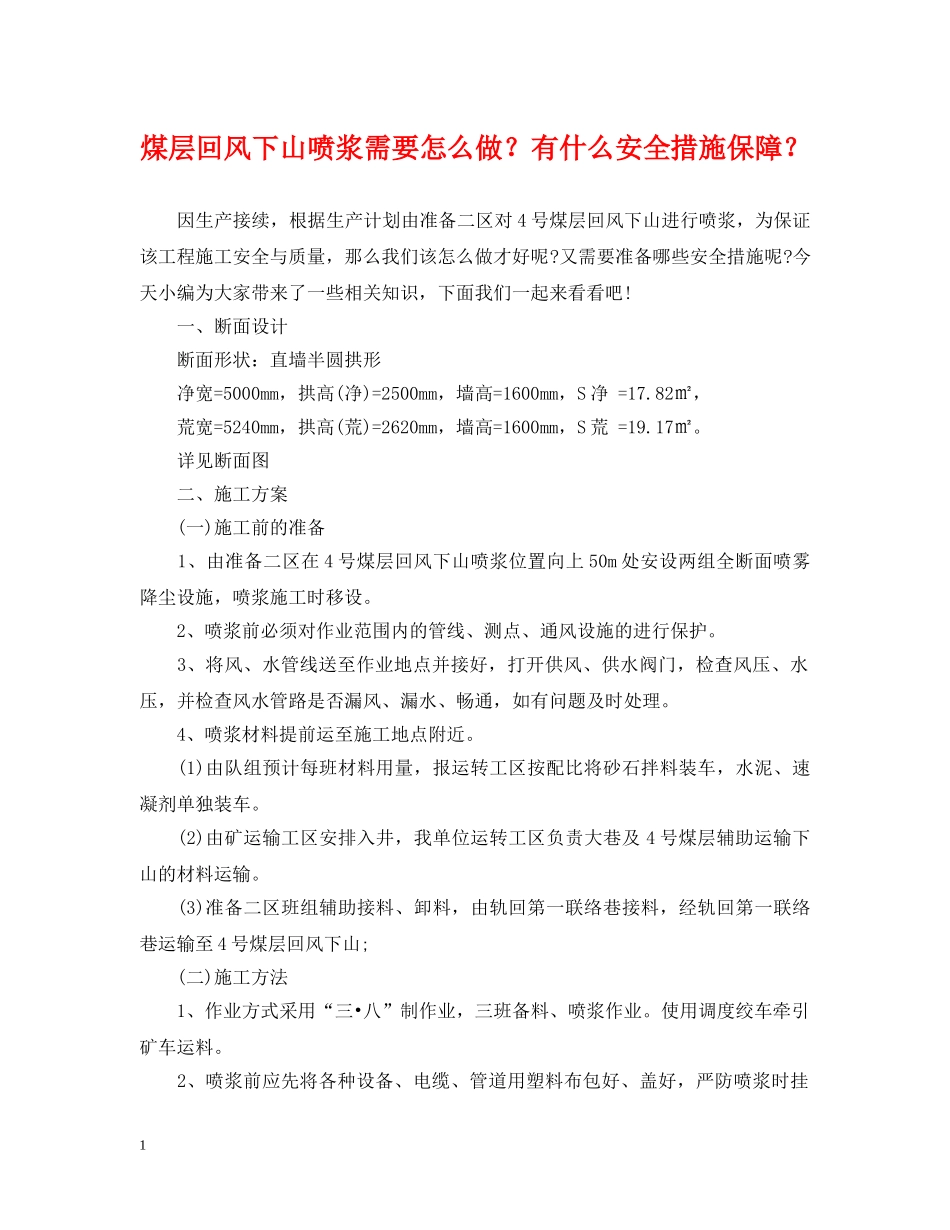

煤层回风下山喷浆需要怎么做
有什么安全措施保障
因生产接续,根据生产计划由准备二区对4号煤层回风下山进行喷浆,为保证该工程施工安全与质量,那么我们该怎么做才好呢
又需要准备哪些安全措施呢
今天小编为大家带来了一些相关知识,下面我们一起来看看吧
一、断面设计断面形状:直墙半圆拱形净宽=5000mm,拱高(净)=2500mm,墙高=1600mm,S净=17
82㎡,荒宽=5240mm,拱高(荒)=2620mm,墙高=1600mm,S荒=19
详见断面图二、施工方案(一)施工前的准备1、由准备二区在4号煤层回风下山喷浆位置向上50m处安设两组全断面喷雾降尘设施,喷浆施工时移设
2、喷浆前必须对作业范围内的管线、测点、通风设施的进行保护
3、将风、水管线送至作业地点并接好,打开供风、供水阀门,检查风压、水压,并检查风水管路是否漏风、漏水、畅通,如有问题及时处理
4、喷浆材料提前运至施工地点附近
(1)由队组预计每班材料用量,报运转工区按配比将砂石拌料装车,水泥、速凝剂单独装车
(2)由矿运输工区安排入井,我单位运转工区负责大巷及4号煤层辅助运输下山的材料运输
(3)准备二区班组辅助接料、卸料,由轨回第一联络巷接料,经轨回第一联络巷运输至4号煤层回风下山;(二)施工方法1、作业方式采用“三•八”制作业,三班备料、喷浆作业
使用调度绞车牵引矿车运料
2、喷浆前应先将各种设备、电缆、管道用塑料布包好、盖好,严防喷浆时挂1此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识
3、喷浆前先接好风、水管路,输料管路要摆放平直,不得有急弯,接头要严密,不得漏风
4、检查喷浆机是否完好,摩擦板是否紧固,有无漏风等现象,确认无问题时方可进行开机、喷浆工作

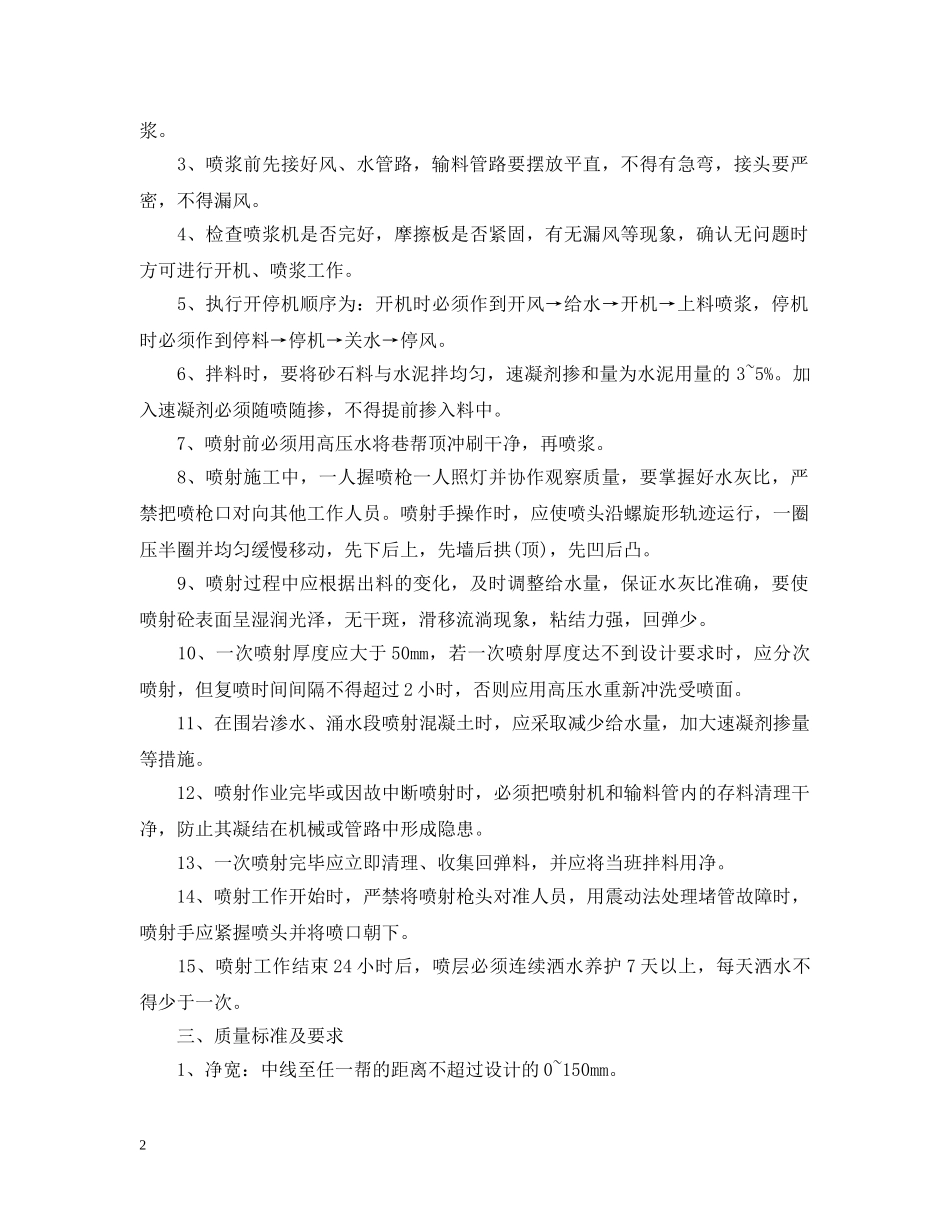

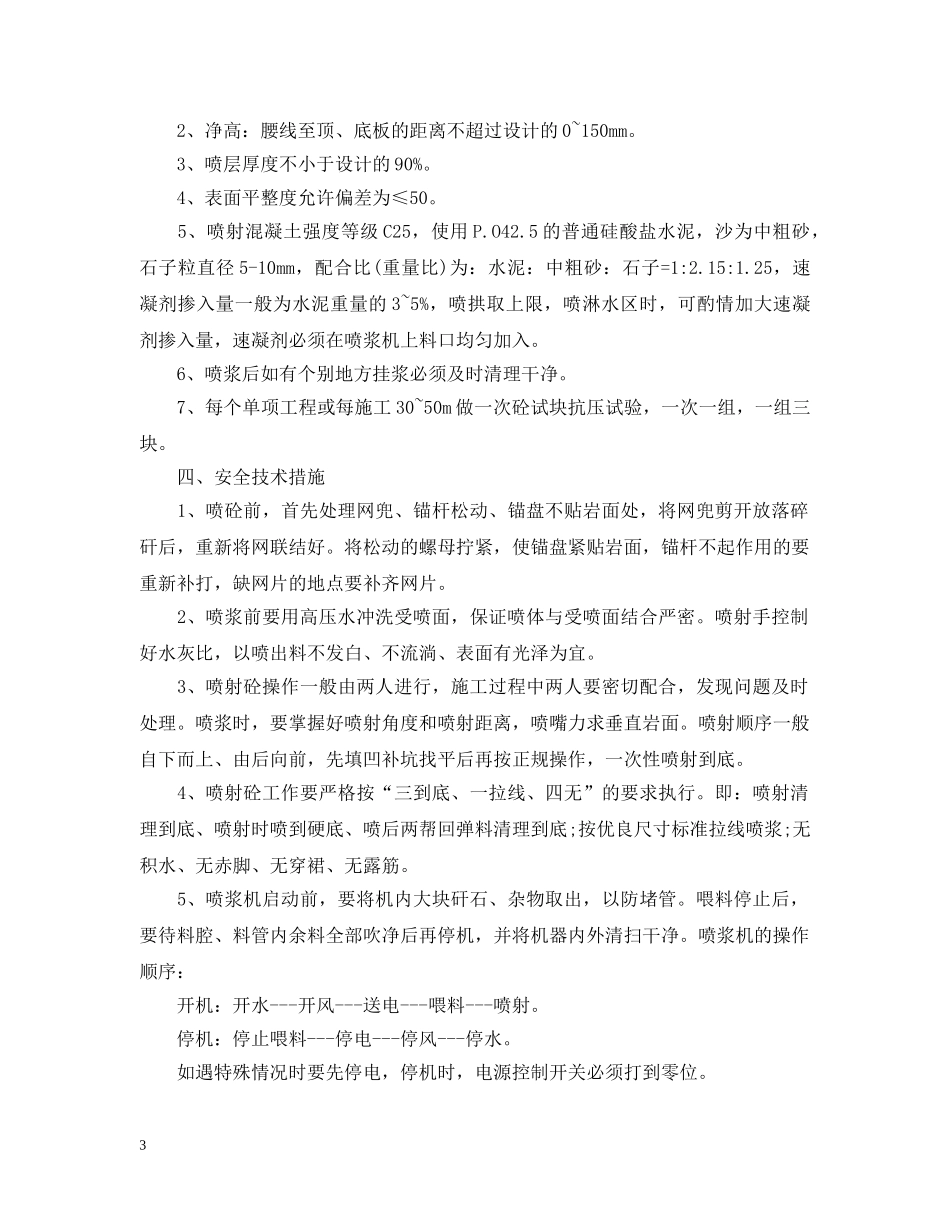

5、执行开停机顺序为:开
