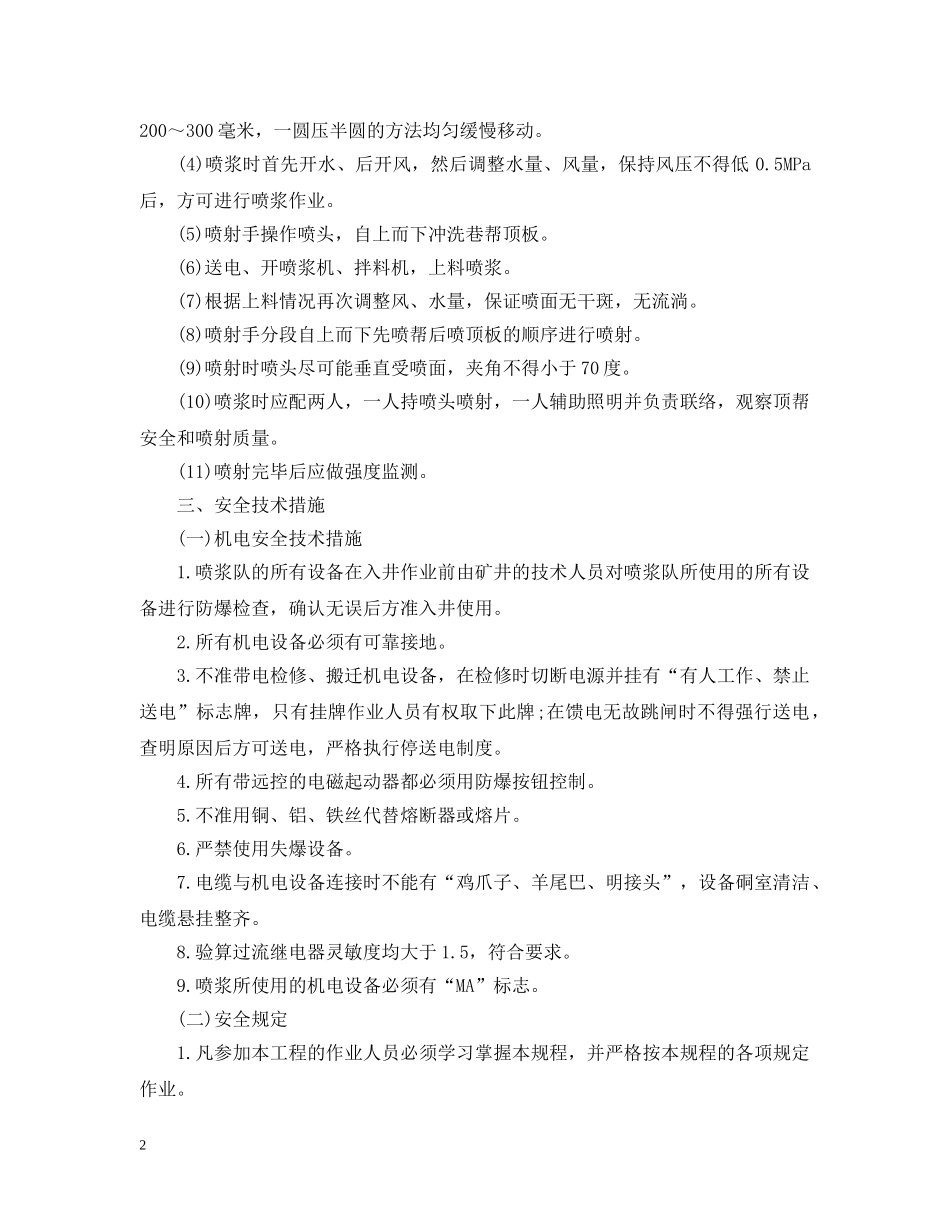

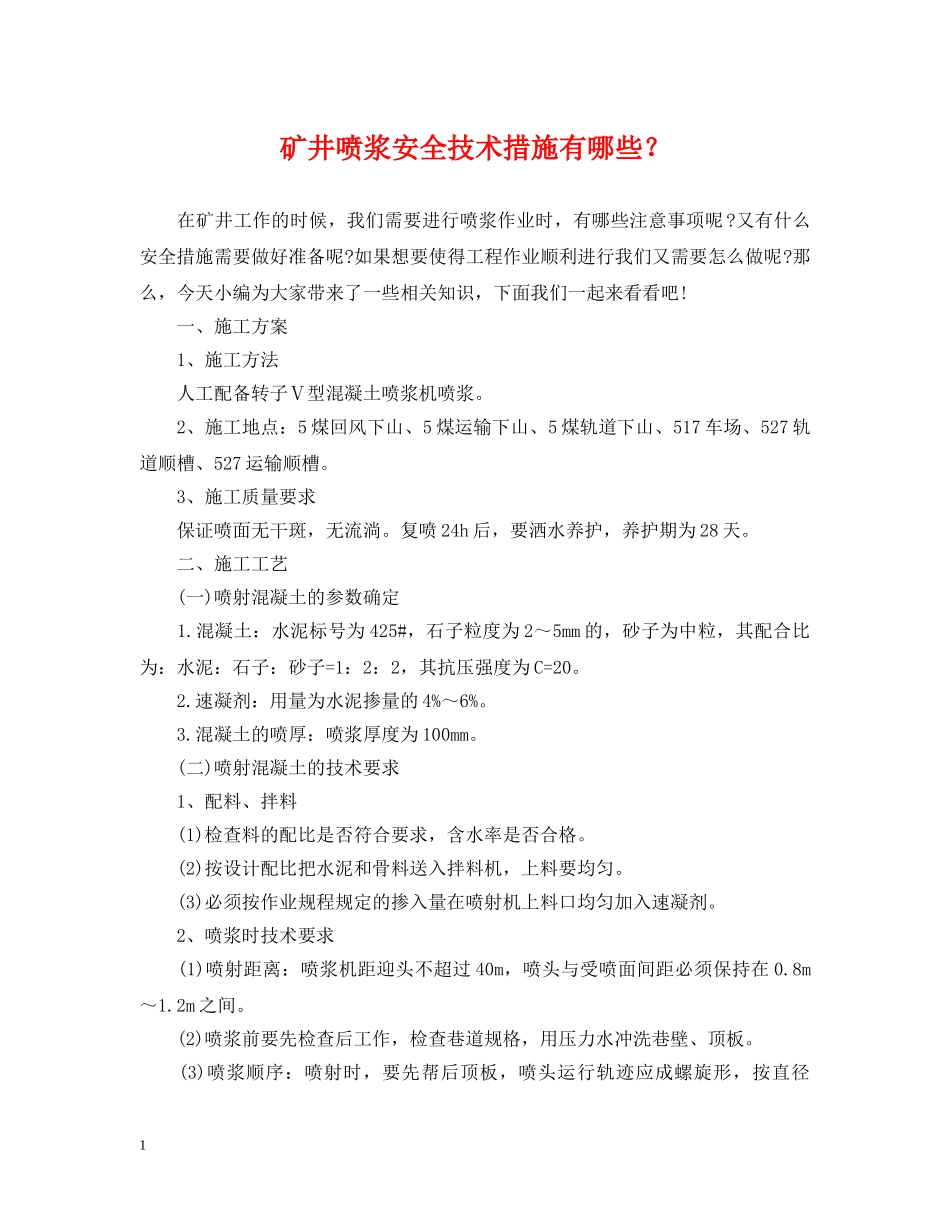

矿井喷浆安全技术措施有哪些
在矿井工作的时候,我们需要进行喷浆作业时,有哪些注意事项呢
又有什么安全措施需要做好准备呢
如果想要使得工程作业顺利进行我们又需要怎么做呢
那么,今天小编为大家带来了一些相关知识,下面我们一起来看看吧
一、施工方案1、施工方法人工配备转子Ⅴ型混凝土喷浆机喷浆
2、施工地点:5煤回风下山、5煤运输下山、5煤轨道下山、517车场、527轨道顺槽、527运输顺槽
3、施工质量要求保证喷面无干斑,无流淌
复喷24h后,要洒水养护,养护期为28天
二、施工工艺(一)喷射混凝土的参数确定1
混凝土:水泥标号为425#,石子粒度为2~5mm的,砂子为中粒,其配合比为:水泥:石子:砂子=1:2:2,其抗压强度为C=20
速凝剂:用量为水泥掺量的4%~6%
混凝土的喷厚:喷浆厚度为100mm
(二)喷射混凝土的技术要求1、配料、拌料(1)检查料的配比是否符合要求,含水率是否合格
(2)按设计配比把水泥和骨料送入拌料机,上料要均匀
(3)必须按作业规程规定的掺入量在喷射机上料口均匀加入速凝剂
2、喷浆时技术要求(1)喷射距离:喷浆机距迎头不超过40m,喷头与受喷面间距必须保持在0
(2)喷浆前要先检查后工作,检查巷道规格,用压力水冲洗巷壁、顶板
(3)喷浆顺序:喷射时,要先帮后顶板,喷头运行轨迹应成螺旋形,按直径1此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识
200~300毫米,一圆压半圆的方法均匀缓慢移动
(4)喷浆时首先开水、后开风,然后调整水量、风量,保持风压不得低0
5MPa后,方可进行喷浆作业
(5)喷射手操作喷头,自上而下冲洗巷帮顶板
(6)送电、开喷浆机、拌料机,上料喷浆
(7)根据上料情况再次调整风、水量,
