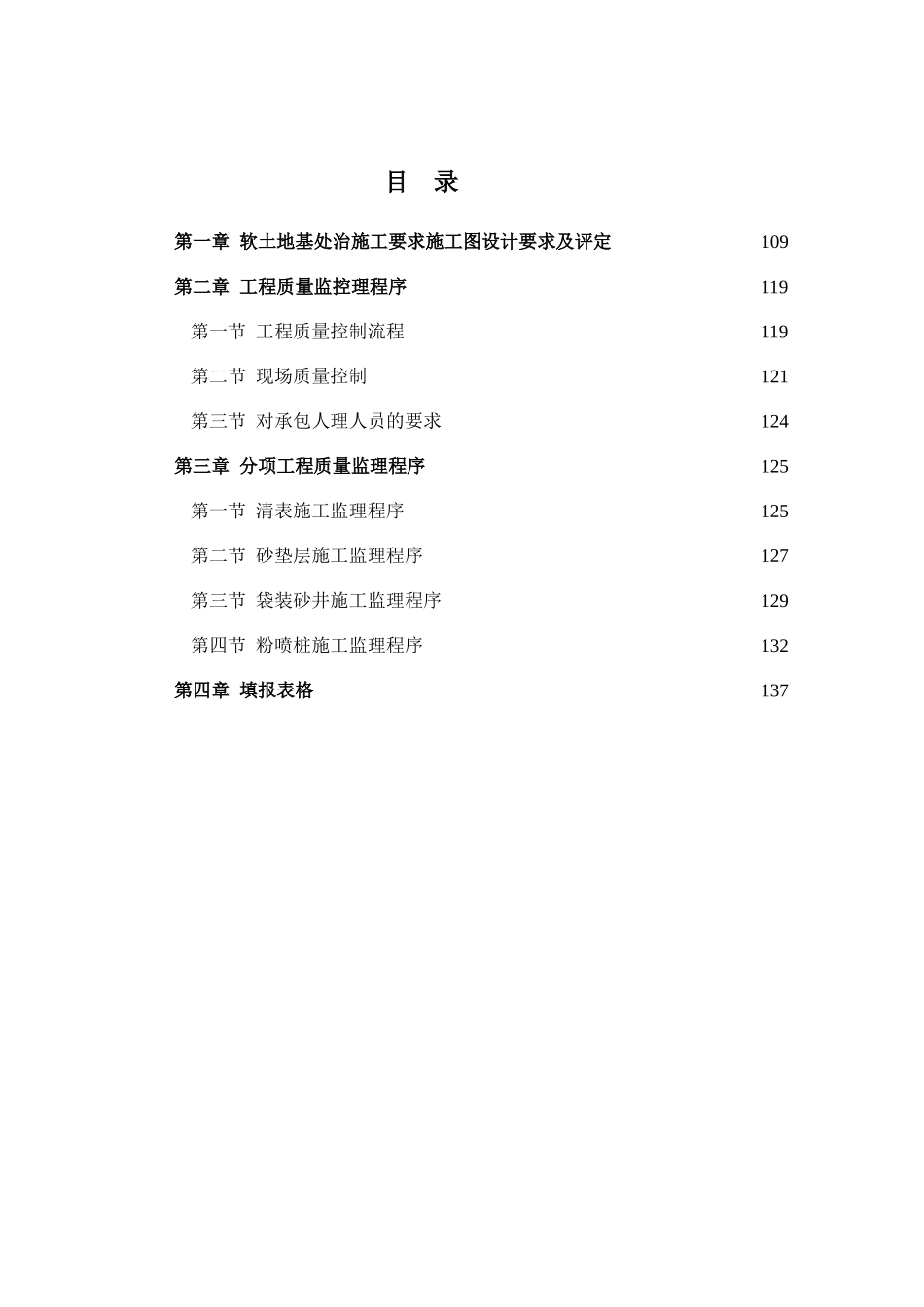

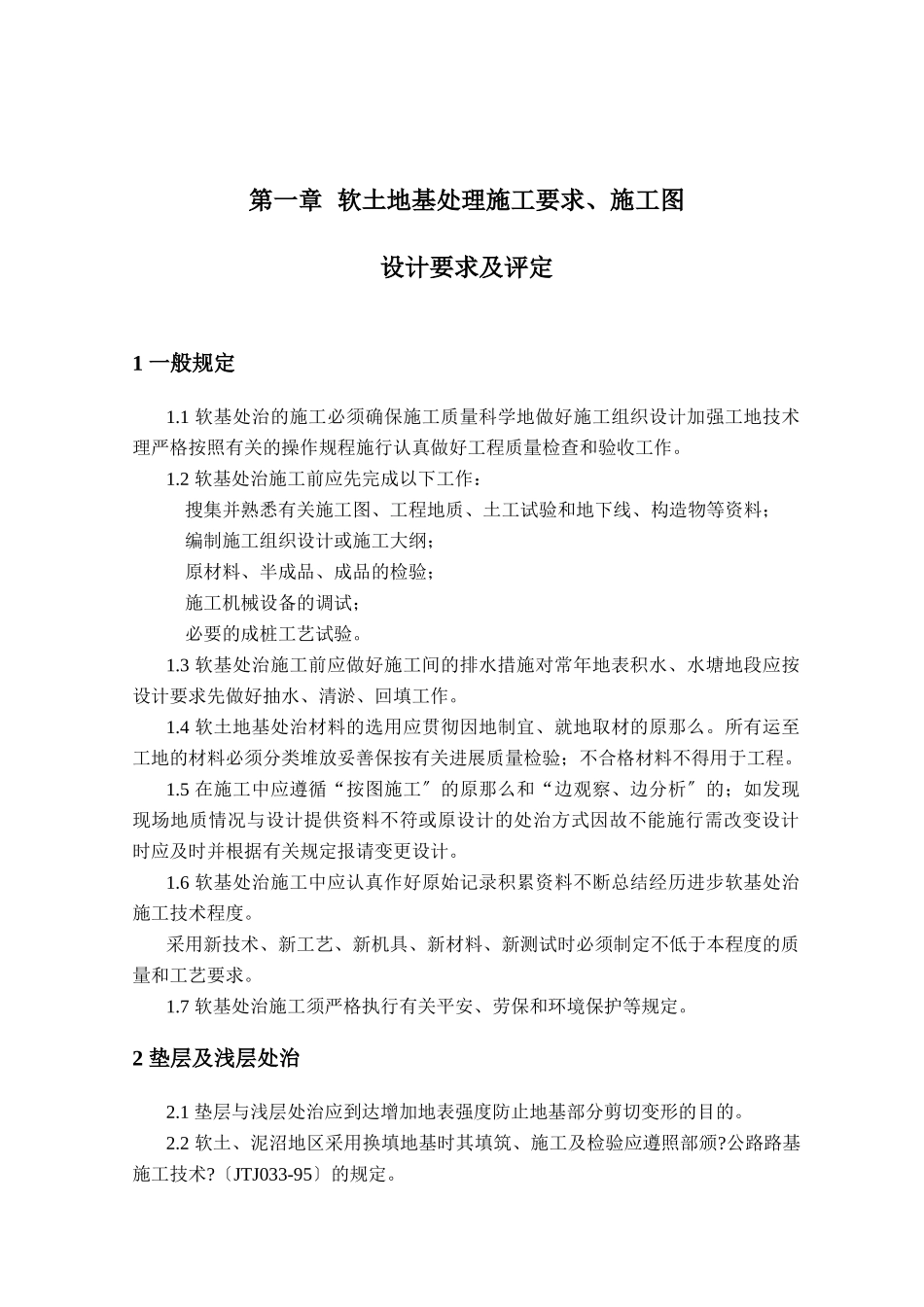

软基处理现场监理施行细那么目录第一章软土地基处治施工要求施工图设计要求及评定109第二章工程质量监控理程序119第一节工程质量控制流程119第二节现场质量控制121第三节对承包人理人员的要求124第三章分项工程质量监理程序125第一节清表施工监理程序125第二节砂垫层施工监理程序127第三节袋装砂井施工监理程序129第四节粉喷桩施工监理程序132第四章填报表格137第一章软土地基处理施工要求、施工图设计要求及评定1一般规定1.1软基处治的施工必须确保施工质量科学地做好施工组织设计加强工地技术理严格按照有关的操作规程施行认真做好工程质量检查和验收工作。1.2软基处治施工前应先完成以下工作:搜集并熟悉有关施工图、工程地质、土工试验和地下线、构造物等资料;编制施工组织设计或施工大纲;原材料、半成品、成品的检验;施工机械设备的调试;必要的成桩工艺试验。1.3软基处治施工前应做好施工间的排水措施对常年地表积水、水塘地段应按设计要求先做好抽水、清淤、回填工作。1.4软土地基处治材料的选用应贯彻因地制宜、就地取材的原那么。所有运至工地的材料必须分类堆放妥善保按有关进展质量检验;不合格材料不得用于工程。1.5在施工中应遵循“按图施工〞的原那么和“边观察、边分析〞的;如发现现场地质情况与设计提供资料不符或原设计的处治方式因故不能施行需改变设计时应及时并根据有关规定报请变更设计。1.6软基处治施工中应认真作好原始记录积累资料不断总结经历进步软基处治施工技术程度。采用新技术、新工艺、新机具、新材料、新测试时必须制定不低于本程度的质量和工艺要求。1.7软基处治施工须严格执行有关平安、劳保和环境保护等规定。2垫层及浅层处治2.1垫层与浅层处治应到达增加地表强度防止地基部分剪切变形的目的。2.2软土、泥沼地区采用换填地基时其填筑、施工及检验应遵照部颁?公路路基施工技术?〔JTJ033-95〕的规定。2.3抛石挤淤施工应符合以下要求:使用不易风化石料挤淤片石大小随泥炭稠度而定。对于容易流动的泥炭或淤泥片石宜稍小些但不宜小于30cm且小于30cm粒径含量不得超过20。当软土地层平坦时抛投应沿路中线向前抛填再渐次向两侧扩展。软土地层横坡徒于1:10时应自高侧向低侧抛投并在低侧边部多抛投使低侧边部约有2m宽的平台顶面。片石抛出软土面后应用较小石块填塞垫平用重型机械碾压严然后在其上设反滤层再行填土。2.4砂〔砾〕垫层施工应符合以下要求:砂垫层材料宜采用干净中、粗砂含泥量不应大于3并将其中植物、杂质除尽。摊铺后适当洒水分层压实压实厚度宜为15cm~20cm。如采用砂砾石应无粗细粒料别离现象。砂垫层宽度应宽出路基边脚2m两侧端以片石护砌或采用其他方式防护以免砂料流失。对砂垫层、砂桩、砂井用砂要求:进场砂要求采用级配良好的中粗砂大于0.5mm的砂含量占总重量的50以上,含泥量小于3,浸透系数不小于5×10-3cm/s。砂在进场前承包人必须自检进展以下试验:①砂筛分试验砂料必须为中粗砂大于0.5mm的砂含量占总重量的50以上;②砂含泥量试验,含泥量小于3;③砂的浸透试验,浸透系数不小于5×10-3cm/s;④砂的干度试验。达不到以上不得使用。2.4.4.1砂垫层用砂每个砂场的砂必须在进场前进展试验检查合格才能进场在同一砂场进的同一批砂每5000m3检查一次监理再按以上频率的20抽检如监理工程师对承包人进的砂直观性差可要求承包人一起抽检。合格方可使用否那么要求承包人清理不合格砂出场。2.4.4.2砂桩及砂井用砂每个砂场进场前必须检查合格才能进场在同一砂场进的同一批砂每2000m3检查一次监理工程师再按以上频率的20抽检;监理工程师对承包人进场砂外观上检查有疑心的应同承包人一起抽检抽检合格方可使用不合格那么要求承包人将不合格砂清出现场;监理工程师对承包人进场外观差、含泥量超标的砂应立即承包人将其清出现场:对含有泥团进场砂监理工程师立即承包人无条件将不合格砂清出现场假设承包人现场理人员不执行那么从严处分承包人并对承包人进展必要整改。2.4.5砂垫层实测工程项次检查工程规定值或允许偏向检查和频率规定分1砂垫层厚度不小于设计每200m检查4处402砂垫层宽度不小于设计每200m检查4处303反滤层设置符合设计每200m检...
