广西财经学院学生生活综合楼钢筋工程施工方案编制人:审核人:审批人:编制单位:桂林市第二建筑安装工程公司南宁分公司编制日期:2005年7月23日第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页钢筋工程施工方案一、工程概况1、本工程使用钢筋:HPB235(Q235)φ6~φ10(Ⅰ级钢)fyk=235N/mm2,fy=210N/mmHRB335(20Mnsi)Ф12~Ф25__(Ⅱ级钢)Fyk=335N/mm2,fy=300N/mm22、本工程为框架结构,共八层,总高度28
87米(不含构架层)钢筋总用量780T(其中基础部分约90T);预制静压桩承台基础
3、本工程按6度抗震设防,钢筋混凝土墙抗震等级、框架抗震等级为四级
4、本工程钢筋制作、绑扎、连接等,除按结—1施工图“结构设计总说明”有关条款规定外,其余均按国家建筑标准设计《混凝土结构;施工图平面整体表示方法制作规划和构造详图》03GB101—1进行施工
二、施工机具组织1、Φ12以上钢筋弯曲使用GW40型钢筋弯曲2台
2、φ10以下钢筋弯曲使用人工弯曲
3、钢筋切断采用GT40—1型钢筋切断机一台
盘圆钢调直使用1

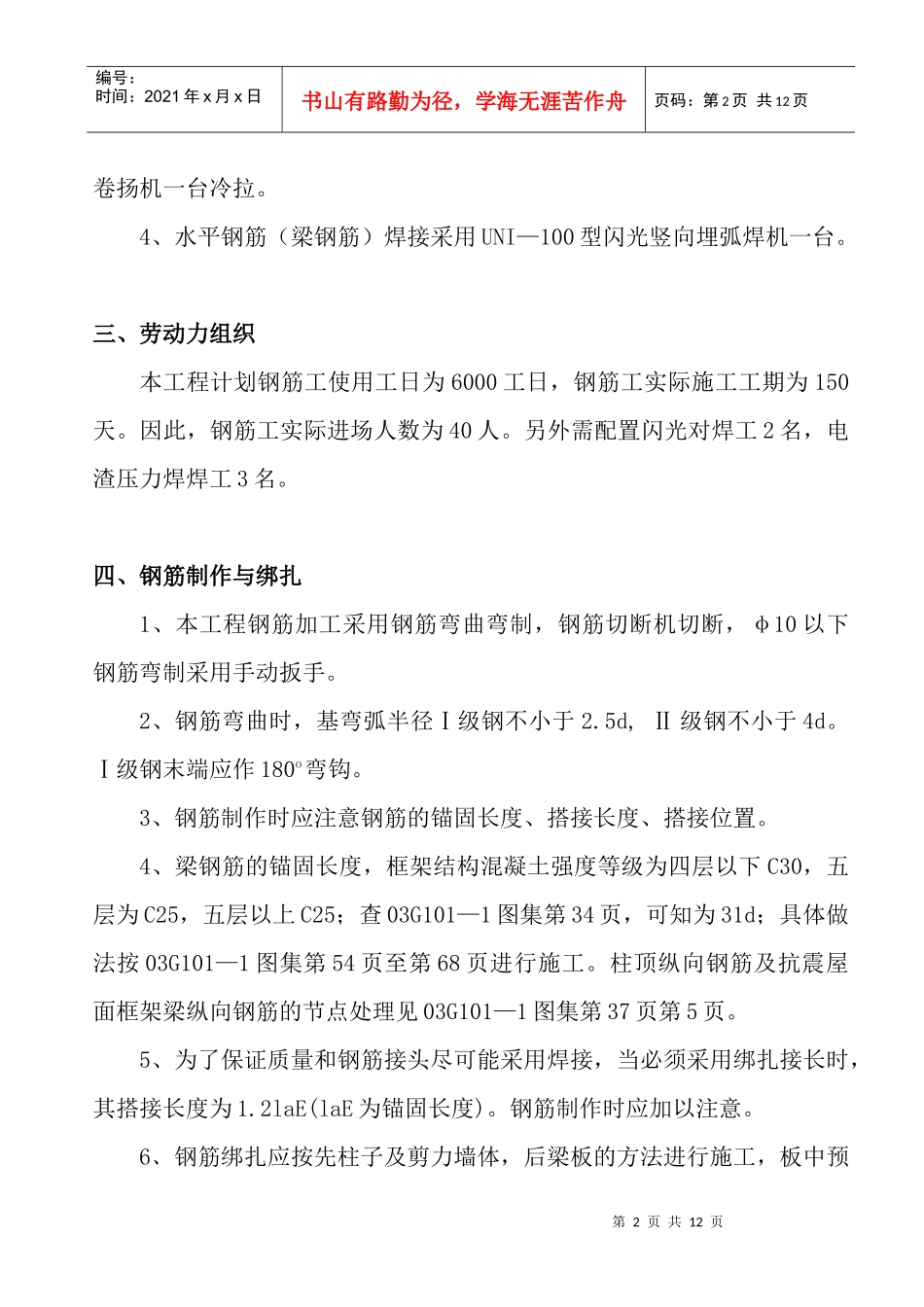

5T第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页卷扬机一台冷拉
4、水平钢筋(梁钢筋)焊接采用UNI—100型闪光竖向埋弧焊机一台
三、劳动力组织本工程计划钢筋工使用工日为6000工日,钢筋工实际施工工期为150天
因此,钢筋工实际进场人数为40人
另外需配置闪光对焊工2名,电渣压力焊焊工3名
四、钢筋制作与绑扎1、本工程钢筋加工采用钢筋弯曲弯制,钢筋切断机切断,φ10以下钢筋弯制采用手动扳手
2、钢筋弯曲时,基弯弧半径Ⅰ级钢不小于2
5d,Ⅱ级钢不小于4d
Ⅰ级钢末端应作180o弯钩
3、钢筋制作
