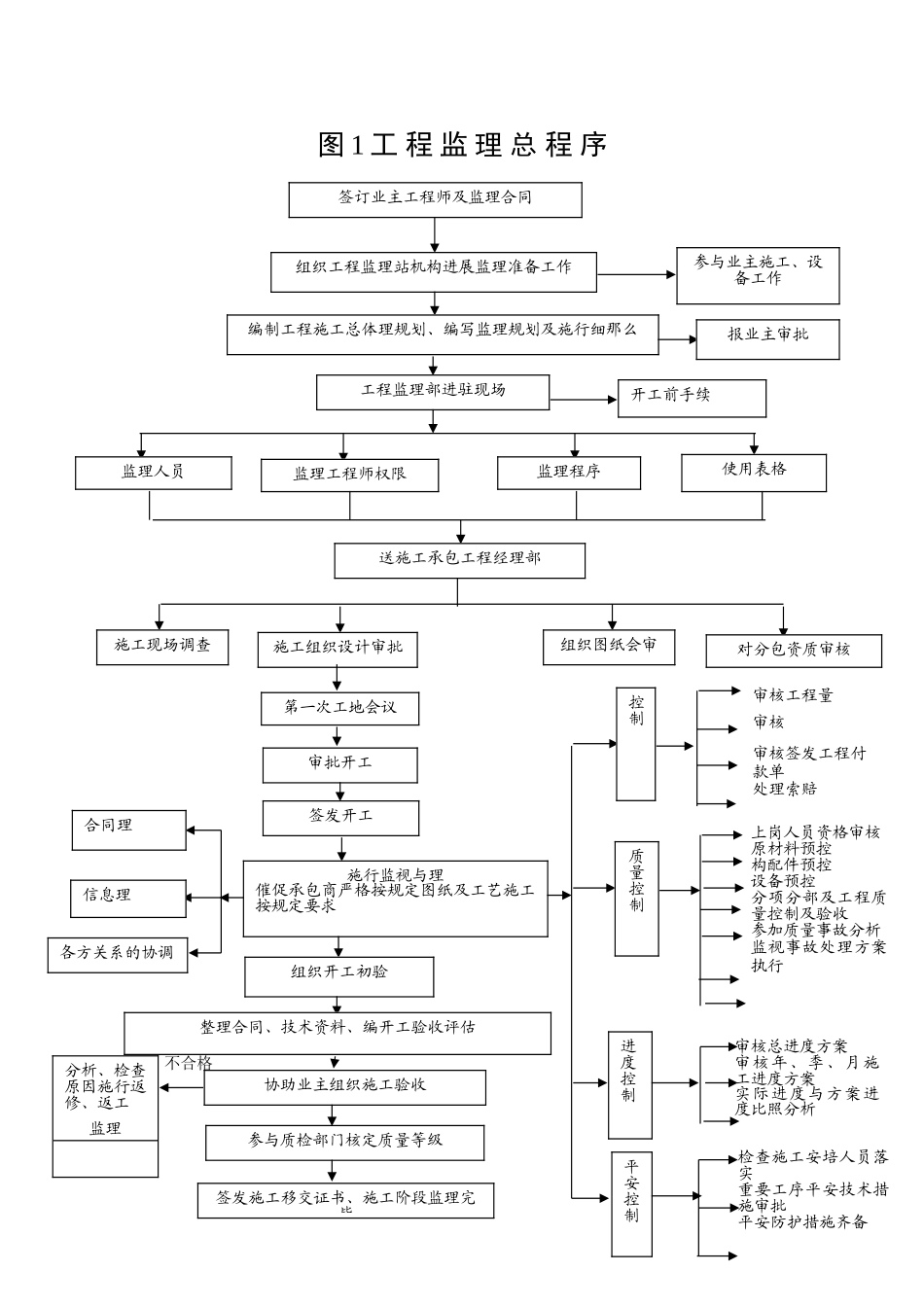

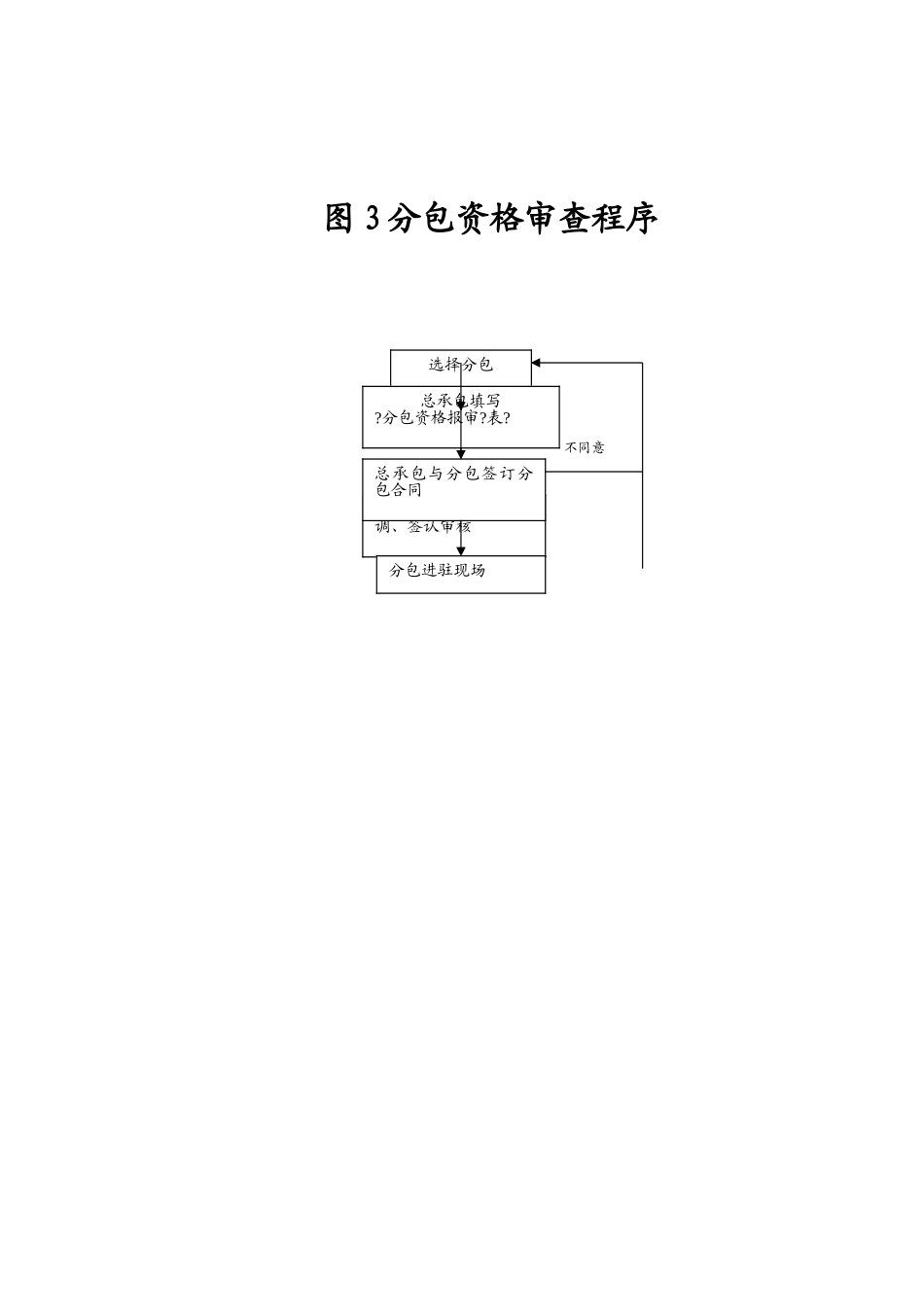

图1工程监理总程序签订业主工程师及监理合同组织工程监理站机构进展监理准备工作编制工程施工总体理规划、编写监理规划及施行细那么报业主审批参与业主施工、设备工作工程监理部进驻现场开工前手续监理人员监理工程师权限监理程序使用表格送施工承包工程经理部施工现场调查施工组织设计审批组织图纸会审对分包资质审核第一次工地会议审批开工签发开工施行监视与理催促承包商严格按规定图纸及工艺施工按规定要求合同理信息理各方关系的协调组织开工初验整理合同、技术资料、编开工验收评估协助业主组织施工验收参与质检部门核定质量等级签发施工移交证书、施工阶段监理完毕分析、检查原因施行返修、返工监理不合格控制质量控制进度控制平安控制审核工程量审核审核签发工程付款单处理索赔上岗人员资格审核原材料预控构配件预控设备预控分项分部及工程质量控制及验收参加质量事故分析监视事故处理方案执行审核总进度方案审核年、季、月施工进度方案实际进度与方案进度比照分析检查施工安培人员落实重要工序平安技术措施审批平安防护措施齐备图2施工组织设计〔方案〕审核程序承包申报施工组织设计各专业监理工程师初审监理组织会审〔总监主持各专业监理工程师参加〕将审批件返回承包并送业主施工组织设计付诸施行向施工询问和落实主要问题工程总监审批施工组织设计进展修改提出修改图3分包资格审查程序不同意选择分包总承包填写
分包资格报审
监理工程师审查、协调、签认审核总承包与分包签订分包合同分包进驻现场图4图纸会审控制程序各专业监理工程师熟悉施工图纸、初审提出问题总监主持监理部会审各专业监理工程师整理列出问题总监理工程师审核问题问题汇总问题汇总报业主各专业监理工程师将图纸汇总问题在业主、施工、设计、监理四方的图纸会审会上提出已准备好的图纸问题落实问题整理归档、写进图5合同理工作程序掛未履约图6施工阶段进度控制程序合同签定意向合同订立审批制度合同会谈合同评审合同履约检查合
