下载后可任意编辑满堂脚手架施工方案优秀范文(6篇)满堂脚手架施工方案第1篇:一、工程概况该层板面标高为15
87m,地面标高为±0
000,该层高为15
该处楼板的总投影面积为:350m2,为梁式楼板,板厚为180mm,最大的梁截面尺寸为450×3100mm,其他的梁截面面积均在0
9m2之内,本层模板的支撑系统用φ48×3
5的钢管搭设,主杆布置为:在K轴的CKL(1)及梁截面面积大于0
7m2以上的立杠用四排450×900mm的间距布置、其他的为900×900mm一道布置立杆
纵横水平杆沿立杆垂直方向每1
2m一道,用扣件互互相连(见搭设平面图1)
二、型式选择与搭设求全部采纳落地式钢管满堂红配扣搭设,搭设必须满足有足够的刚度和稳定性,保证施工过程中在各种施工操作在允许荷载作用下不产生失稳、变形、倾斜、扭曲等现象
三、搭设方法见平面布置图1四、拆除工艺见外排栅的拆除工艺五、质量、安全保证措施根据外排栅的方案进行六、混凝土浇捣方法:于K轴的CKL1梁过深(3

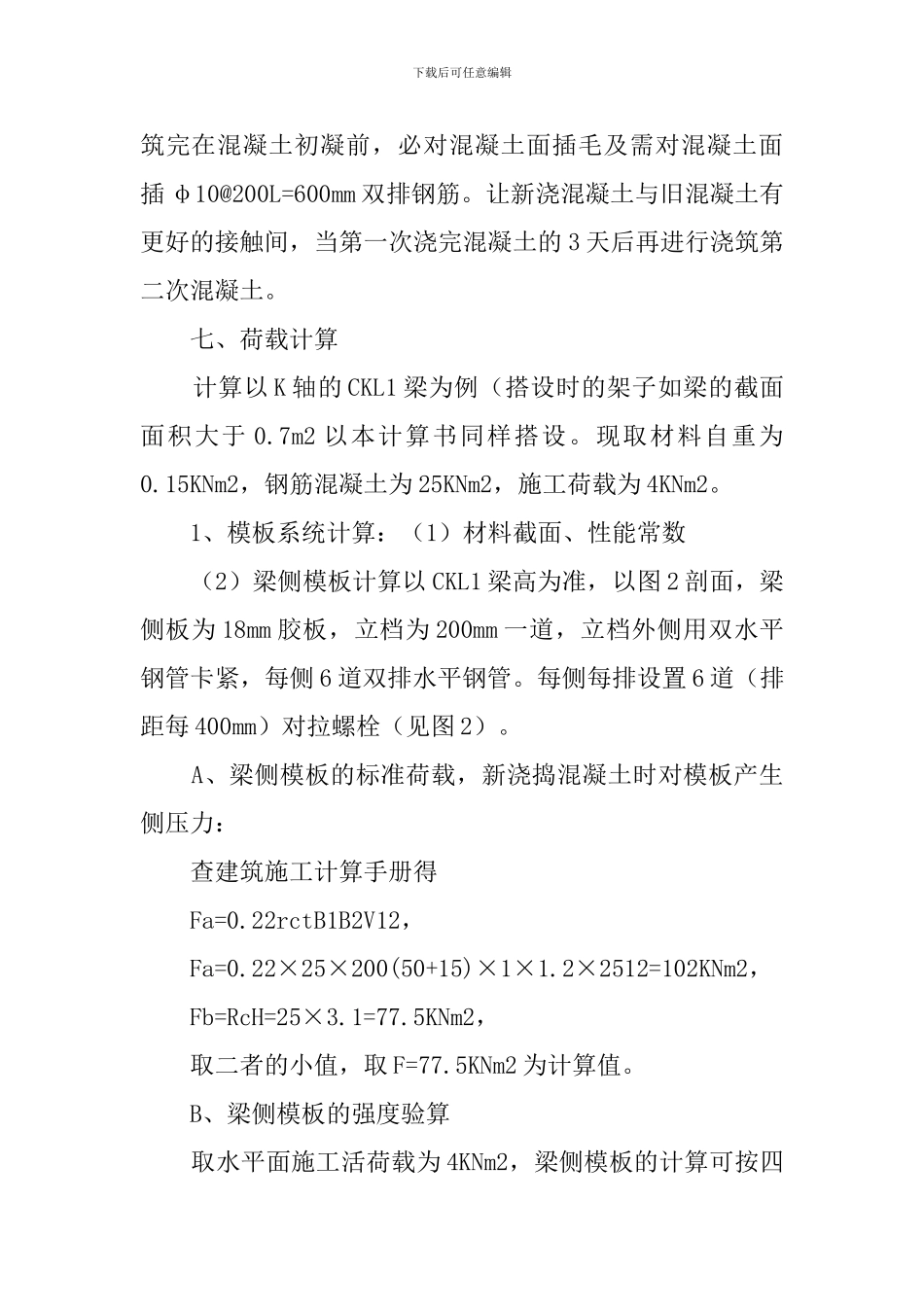

1m),项目设计有关人员及监理公司商量,决定对CKL1梁分二次浇筑完成,第一次浇筑至中和轴,第一次浇下载后可任意编辑筑完在混凝土初凝前,必对混凝土面插毛及需对混凝土面插φ10@200L=600mm双排钢筋
让新浇混凝土与旧混凝土有更好的接触间,当第一次浇完混凝土的3天后再进行浇筑第二次混凝土
七、荷载计算计算以K轴的CKL1梁为例(搭设时的架子如梁的截面面积大于0
7m2以本计算书同样搭设
现取材料自重为0
15KNm2,钢筋混凝土为25KNm2,施工荷载为4KNm2
1、模板系统计算:(1)材料截面、性能常数(2)梁侧模板计算以CKL1梁高为准,以图2剖面,梁侧板为18mm胶板,立档为200mm一道,立档外侧用双水平钢管卡紧,每侧6道双排水平钢管
每侧每排设置6道(排距每400mm)对拉螺栓(见图2)
