预制预应力空心板先张法施工的空心板的外模板采用大块钢模板,内模采用购进的充气胶囊
混凝土泵送到位,每片梁一次性连续浇筑完成
施工准备①张拉台座预制场地基具有足够的承载力,可在地面上直接浇筑张拉台座
张拉台座由承力支架、台面、横梁和定位板组成
承力台座必须具有足够的强度和刚度,抗倾覆系数不应小于1
5,抗滑移系数不小于1
横梁须有足够的刚度,受力后挠度不应大于2mm

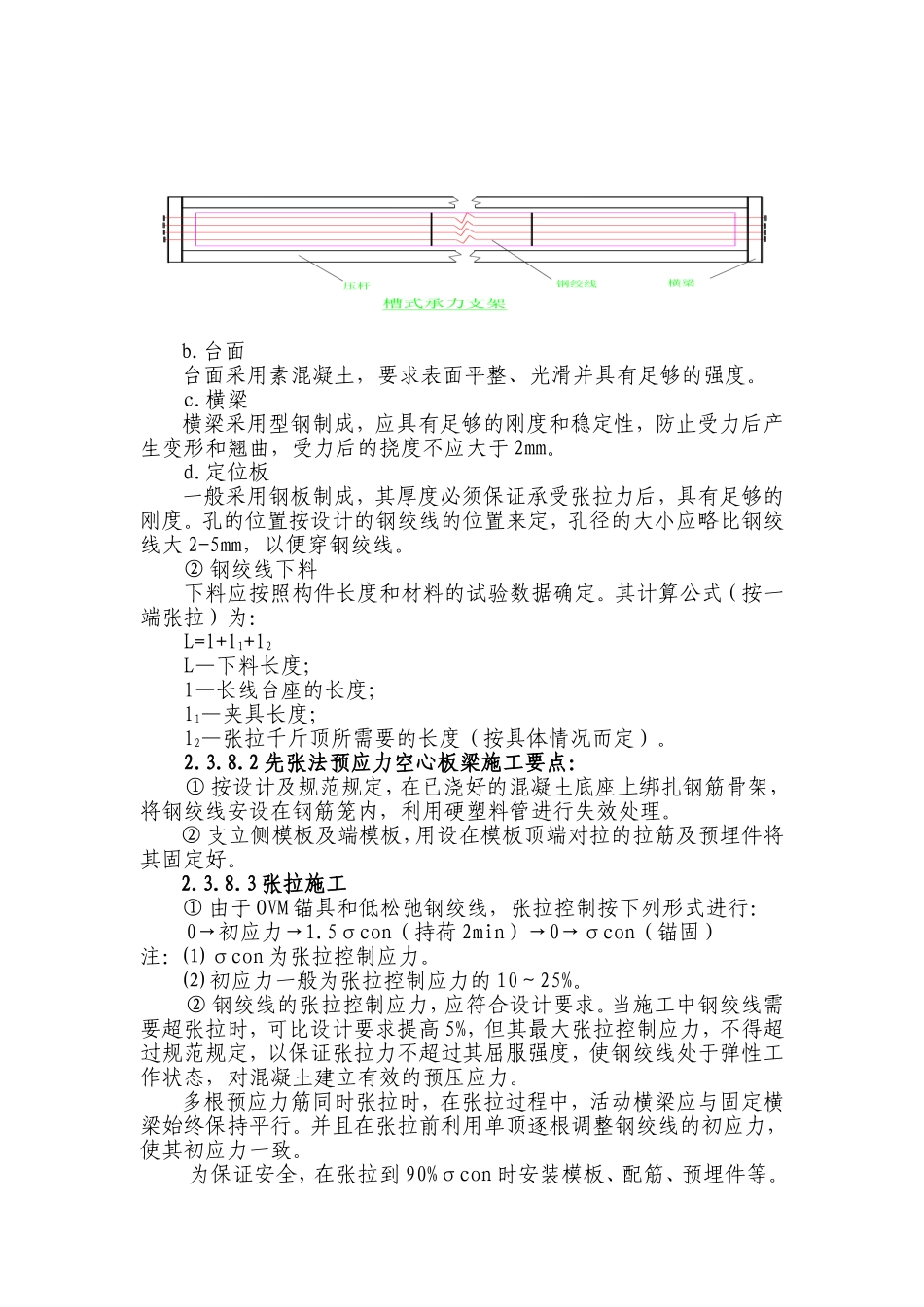

承力支架采用槽式承力支架,要保证承受全部张拉力,而不发生变形或移位

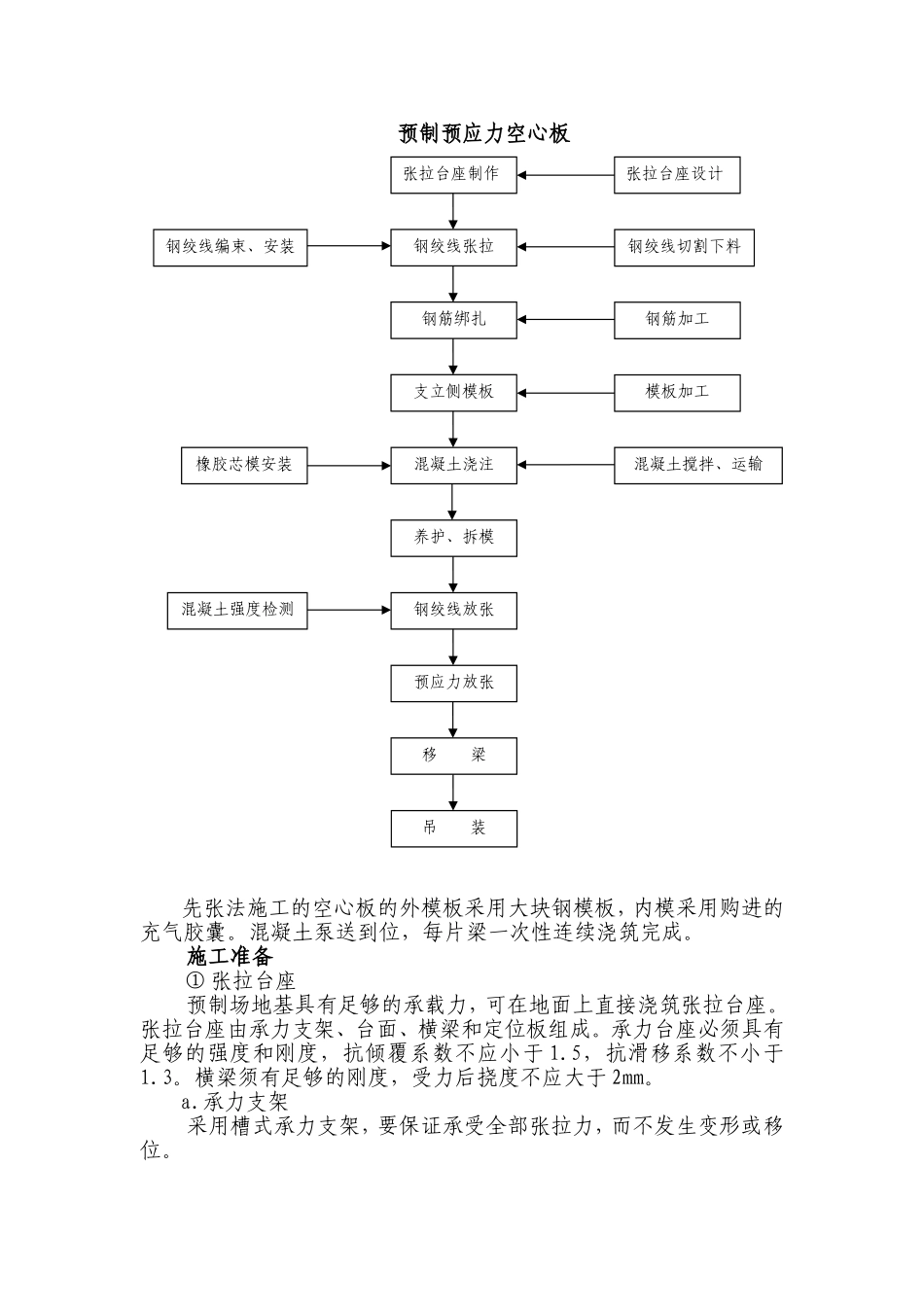

张拉台座制作钢绞线张拉钢筋绑扎支立侧模板混凝土浇注养护、拆模钢绞线放张预应力放张吊装混凝土搅拌、运输张拉台座设计钢绞线切割下料钢绞线编束、安装钢筋加工模板加工混凝土强度检测移梁橡胶芯模安装b
台面台面采用素混凝土,要求表面平整、光滑并具有足够的强度
横梁横梁采用型钢制成,应具有足够的刚度和稳定性,防止受力后产生变形和翘曲,受力后的挠度不应大于2mm
定位板一般采用钢板制成,其厚度必须保证承受张拉力后,具有足够的刚度
孔的位置按设计的钢绞线的位置来定,孔径的大小应略比钢绞线大2-5mm,以便穿钢绞线
②钢绞线下料下料应按照构件长度和材料的试验数据确定
其计算公式(按一端张拉)为:L=l+l1+l2L—下料长度;l—长线台座的长度;l1—夹具长度;l2—张拉千斤顶所需要的长度(按具体情况而定)
2先张法预应力空心板梁施工要点:①按设计及规范规定,在已浇好的混凝土底座上绑扎钢筋骨架,将钢绞线安设在钢筋笼内,利用硬塑料管进行失效处理
②支立侧模板及端模板,用设在模板顶端对拉的拉筋及预埋件将其固定好
3张拉施工①由于OVM锚具和低松弛钢绞线,张拉控制按下列形式进行:0→初应力→1
5σcon(持荷2min)→0→σcon(锚固)注:⑴σcon为张拉控制应力
⑵初应力一般为张拉控制应力的10~25%
②钢绞线的张拉控制
