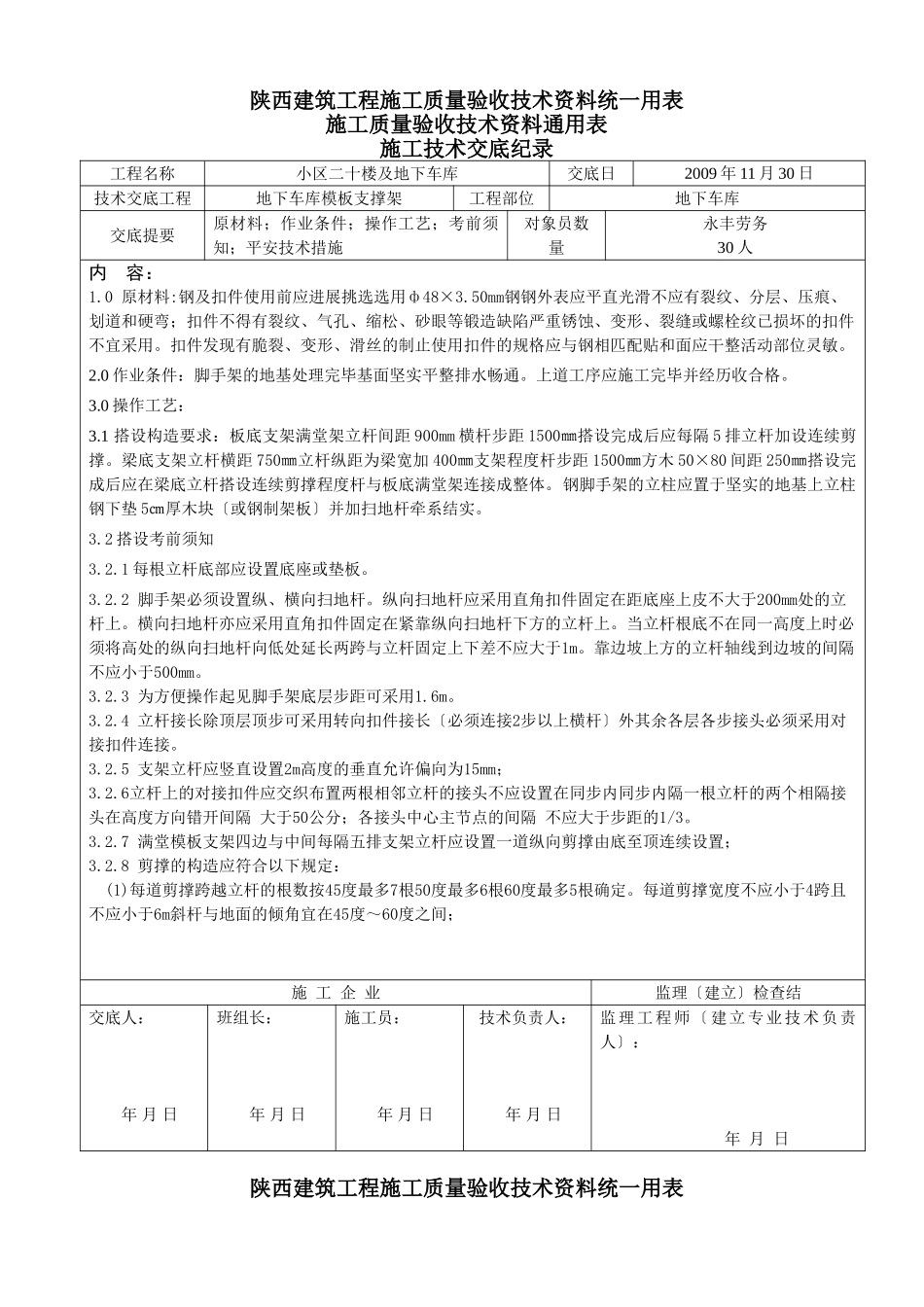

陕西建筑工程施工质量验收技术资料统一用表施工质量验收技术资料通用表施工技术交底纪录工程名称小区二十楼及地下车库交底日2009年11月30日技术交底工程地下车库模板支撑架工程部位地下车库交底提要原材料;作业条件;操作工艺;考前须知;平安技术措施对象员数量永丰劳务30人内容:1
0原材料:钢及扣件使用前应进展挑选选用ф48×3
50mm钢钢外表应平直光滑不应有裂纹、分层、压痕、划道和硬弯;扣件不得有裂纹、气孔、缩松、砂眼等锻造缺陷严重锈蚀、变形、裂缝或螺栓纹已损坏的扣件不宜采用
扣件发现有脆裂、变形、滑丝的制止使用扣件的规格应与钢相匹配贴和面应干整活动部位灵敏
0作业条件:脚手架的地基处理完毕基面坚实平整排水畅通
上道工序应施工完毕并经历收合格
0操作工艺:3
1搭设构造要求:板底支架满堂架立杆间距900mm横杆步距1500㎜搭设完成后应每隔5排立杆加设连续剪撑
梁底支架立杆横距750㎜立杆纵距为梁宽加400㎜支架程度杆步距1500㎜方木50×80间距250㎜搭设完成后应在梁底立杆搭设连续剪撑程度杆与板底满堂架连接成整体
钢脚手架的立柱应置于坚实的地基上立柱钢下垫5㎝厚木块〔或钢制架板〕并加扫地杆牵系结实
2搭设考前须知3
1每根立杆底部应设置底座或垫板
2脚手架必须设置纵、横向扫地杆
纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上
横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上
当立杆根底不在同一高度上时必须将高处的纵向扫地杆向低处延长两跨与立杆固定上下差不应大于1m
靠边坡上方的立杆轴线到边坡的间隔不应小于500mm
3为方便操作起见脚手架底层步距可采用1
4立杆接长除顶层顶步可采用转向扣件接长〔必须连接2步以上横杆〕外其余各层各步接头必须采用对接扣件连接

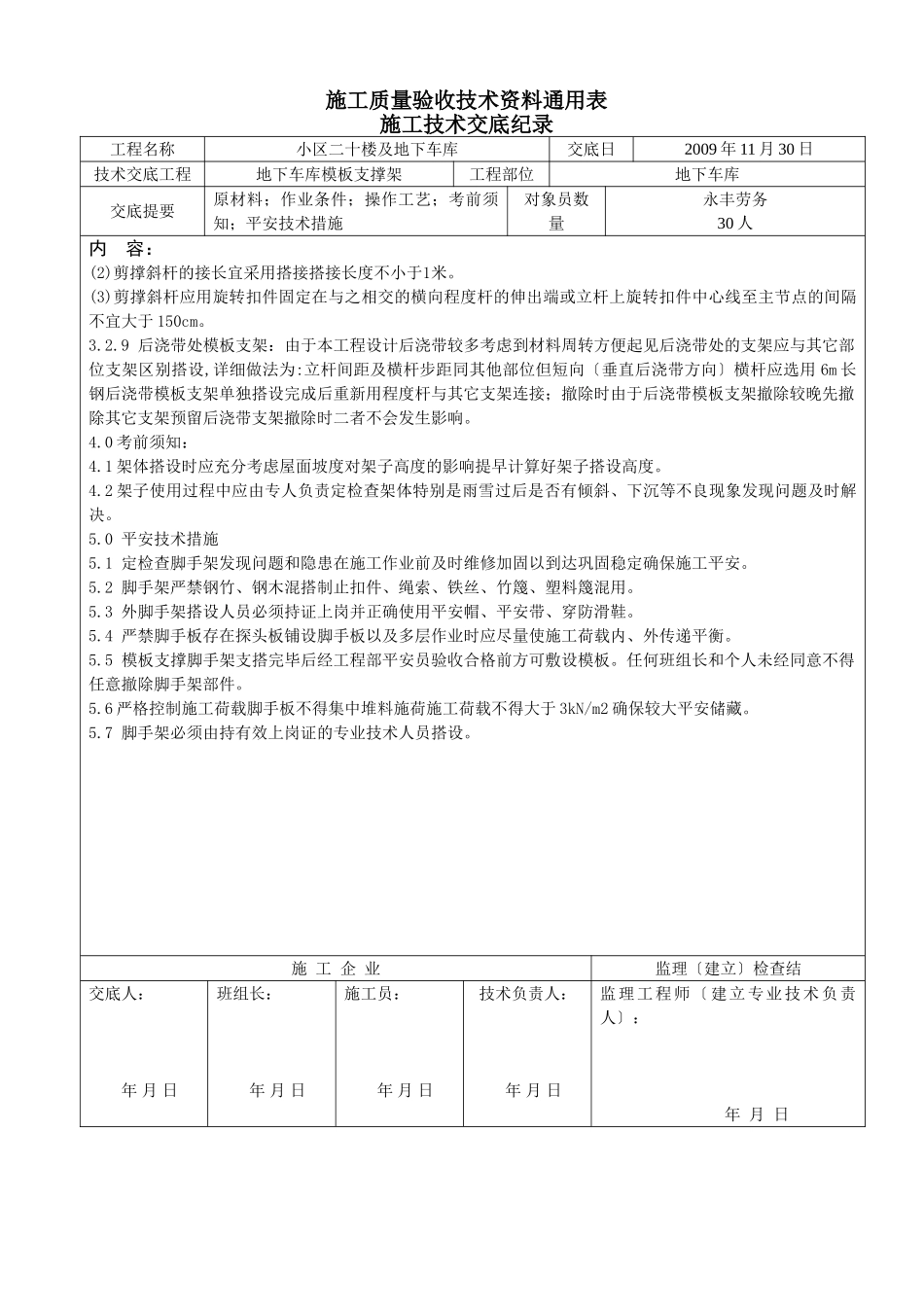

5支架立杆应竖直设置2m高度的垂
